本周,长沙人民终于见到了久违的太阳。暂时结束了持续阴雨的天气,集团各公司抢抓晴好,早部署,早安排,各大项目掀起大干热潮。
十大项目仍然是集团今年项目建设的重点。
环创企业广场

看这造型,果然是为高新技术产业服务的园区,长得如此“与众不同”。
环创企业广场项目分为A、B、C三个区共23栋单体建筑,2016年8月开工建设至今。截至目前,A、B区单体建筑施工已基本完成,室外园林绿化即将完成;C区室外园林绿化完成30%,门窗安装基本完成,整个项目已进入扫尾阶段。
致地·龙熙台
龙熙台项目销售总面积49012平方米,销售套数166套,总销售额753622104元。项目目前主要进行后期的整改以及提质改造等扫尾工作,竣工验收备案计划在5月31日前完成。工程方面,A区地库地面提质改造完成70%,交房后期室内外整改完成40%,室外配备设施安装完成50%。
致地·昭华府
项目目前主要进行优展区建设及1至6号栋基础施工。
优展区正在进行室内装修,正式开放时间暂定于3月17日。

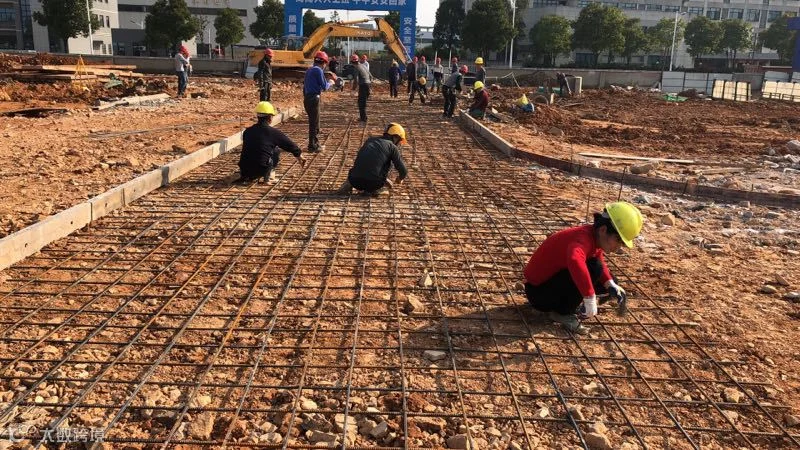

1至6号栋正在进行转胎膜、承台垫层、钢筋绑扎等基础施工。
明珠·金沙湾

明珠金沙湾项目1号栋主体结构工程完成至4层,2号栋地下室主体结构工程完成80%,3号栋正在进行基础施工。

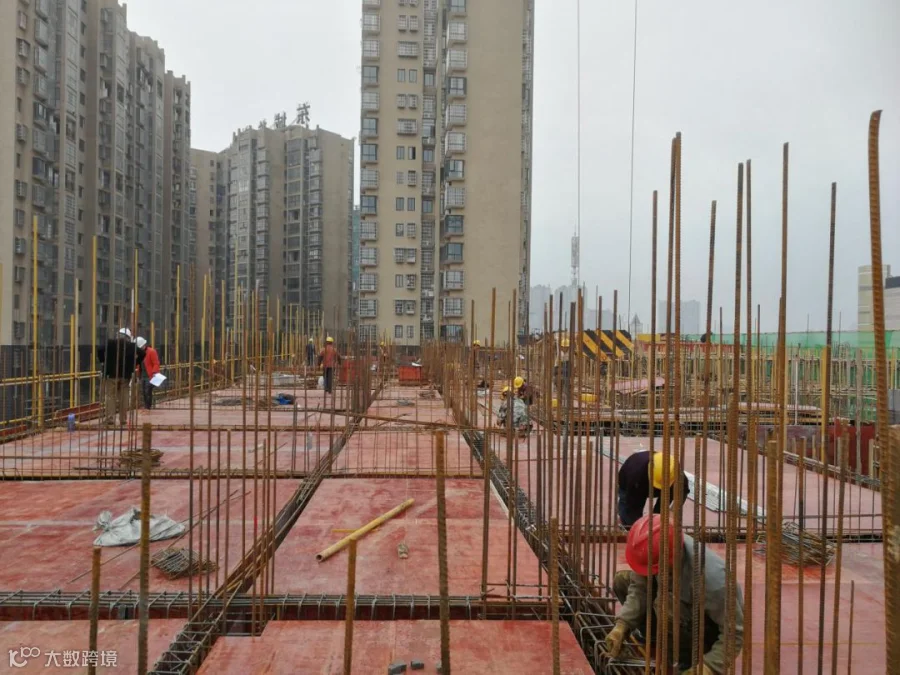

1号栋施工现场
湖南媒体艺术产业园

湖南媒体艺术产业项目目前已完成项目立项备案、项目地块内清表、临时围墙砌筑、地勘施工等一系列前期工作。

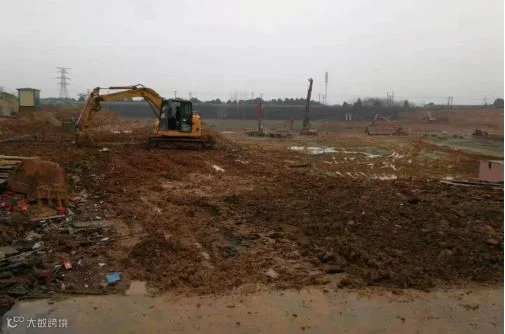

项目建设现场
跨境电商产业园

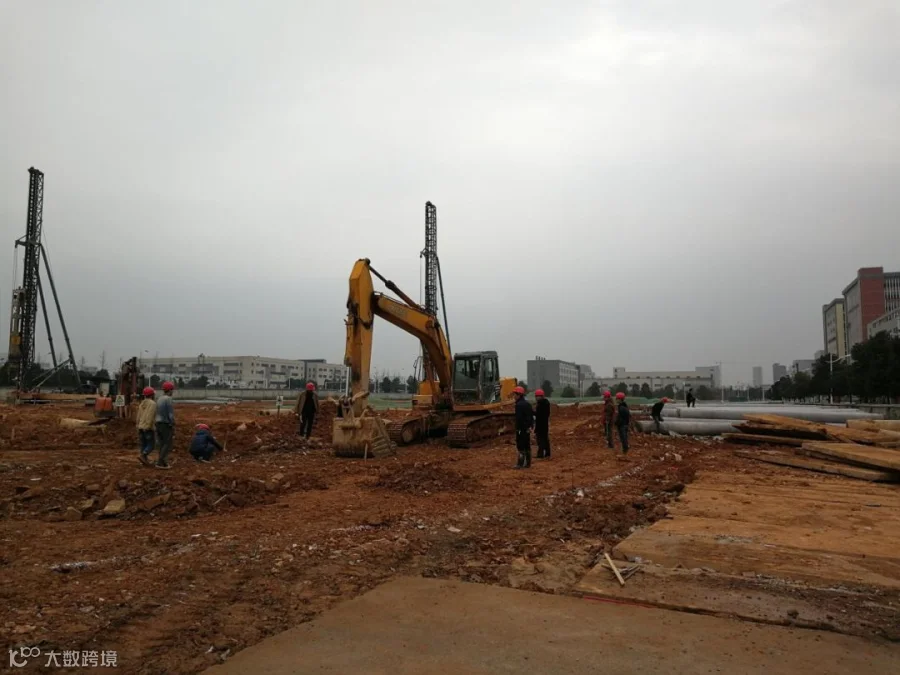

跨境电商产业园项目于2018年3月8日摘牌,目前已完成一系列手续申报等前期工作。项目现场前期工作已启动,现场围墙、现场临水临电已完成;一标段管桩施工完成35%左右,生活区及办公区临建板房搭设基本完成,大门入口至板房临永道路完成硬化。

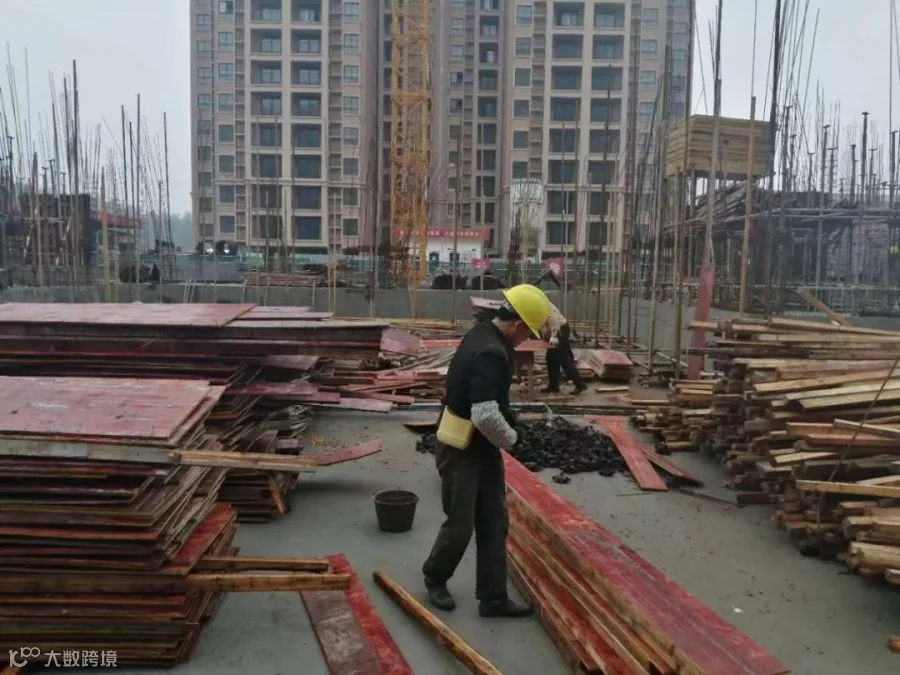

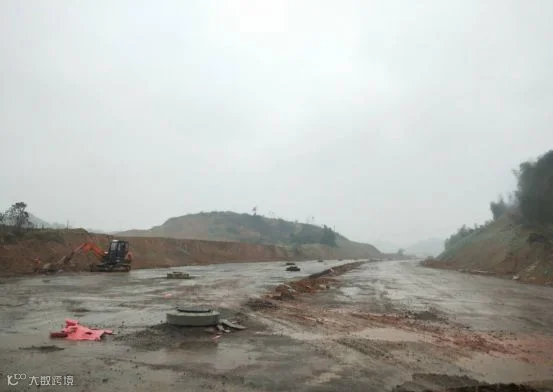

机械设备轰鸣不止,现场工人干劲十足
望城太阳城项目

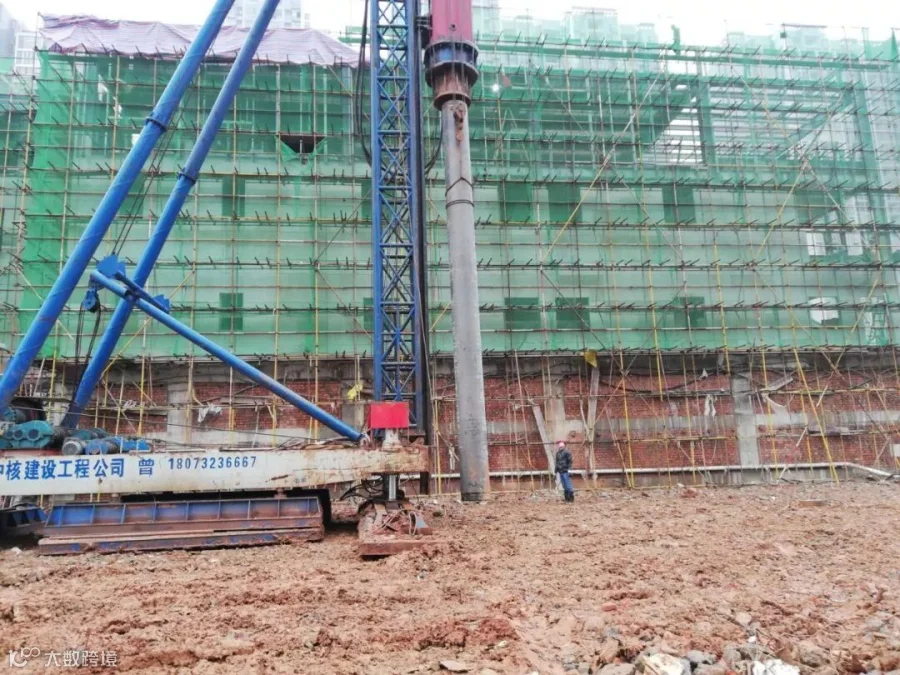

“太阳城”项目于2018年7月正式破土动工,截止目前,正在进行临时办公区的场地平整、现场西区道路及洗车槽的建设、售楼中心场地平整和2号栋的桩基浇筑混凝土等工作。
在加紧竞争类项目建设的同时,集团功能类龙头麓谷建发公司工程建设部已分解细化2019年建设目标计划,编排各工程项目施工计划,各项目建设均在科学调度、有序推进中。
截至目前,尖山印象二期1号栋建安工程,裙楼己施工至屋面三层;塔楼B座己施工至9层楼面,塔楼A座已施工至7层楼面。
和泰家园一期B区保障性项目位于汇智路与岳麓大道交界的西南角,明湖路东侧,建筑面积为69158.23平方米。目前5号栋已进入三层楼板施工,2号栋进入一层楼板施工,1号栋地下室正在施工。
许龙路(青山路-金洲大道)道路工程项目全长3134米,路幅宽度为36米,岳麓大道以南区域完成第一层水稳,岳麓大道以北区域待边坡加固方案确定后进行土方施工。
湖南博力新材料产业基地项目位于长沙高新区华龙路以南、长兴路以北,总用地面积为33.532亩,总建筑面积约19438平方米,由综合楼、厂房及其它附属建筑物仓库、车间办公室等组成。该项目于2018年5月开工,现已完成厂房并交付使用,综合楼完成4层,项目计划于2019年8月竣工。
中兴通讯长沙研发基地扩产项目(二期)总投资约3.8亿,建设内容包括工业厂房升级改造、新增生产线购置及配套工程建设等,现已完成生产线采购安装和5号、6号栋装修工程,工程量完成99%,地下室工程完成85%。
END
