阳光正好 建设正忙

阳光正好 建设正忙 麓谷发展集团
2022-03-10
2
导读:抢抓黄金时节 展开春季攻势







天气向好,春意渐浓。

趁着太阳展露灿烂笑容,

群鸟齐唱春日交响,

集团各项目工程抢抓施工黄金时节,

全面展开了项目建设的春季攻势,

各项目现场处处呈现如火如荼的建设场景。

闲话少叙,请随小编镜头看过来。

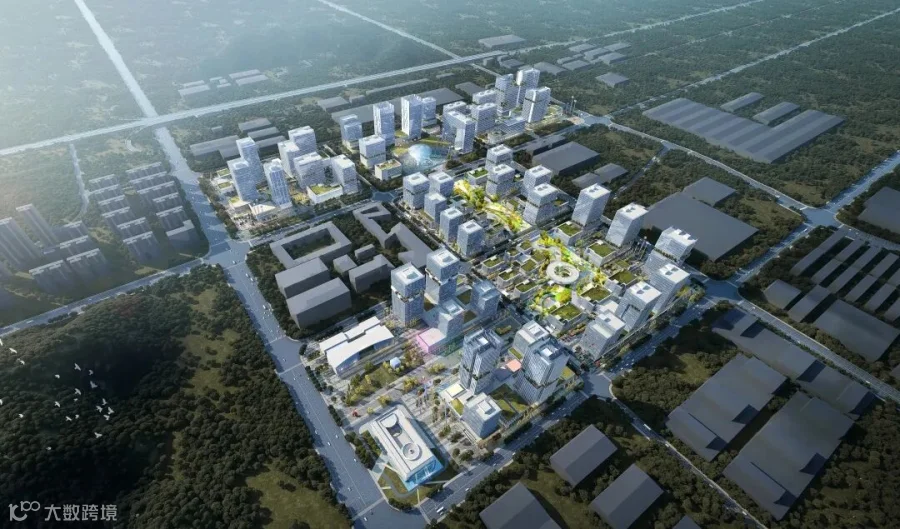

世界计算·长沙智谷项目西南整体鸟瞰效果图

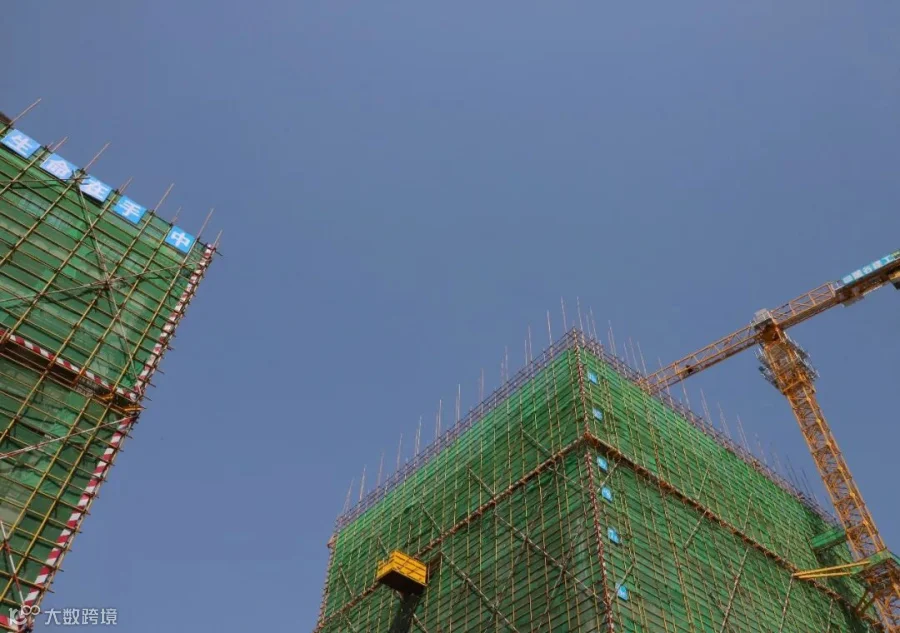

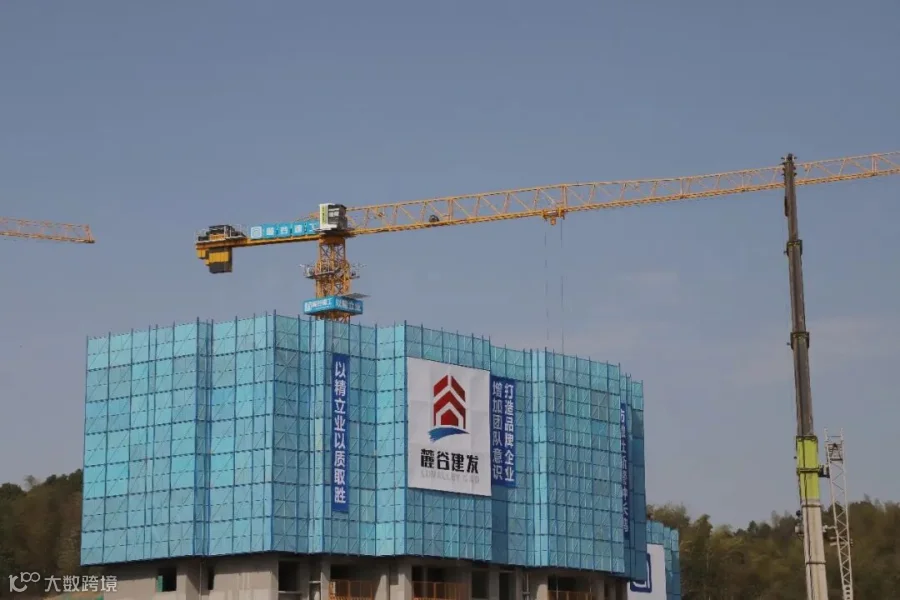

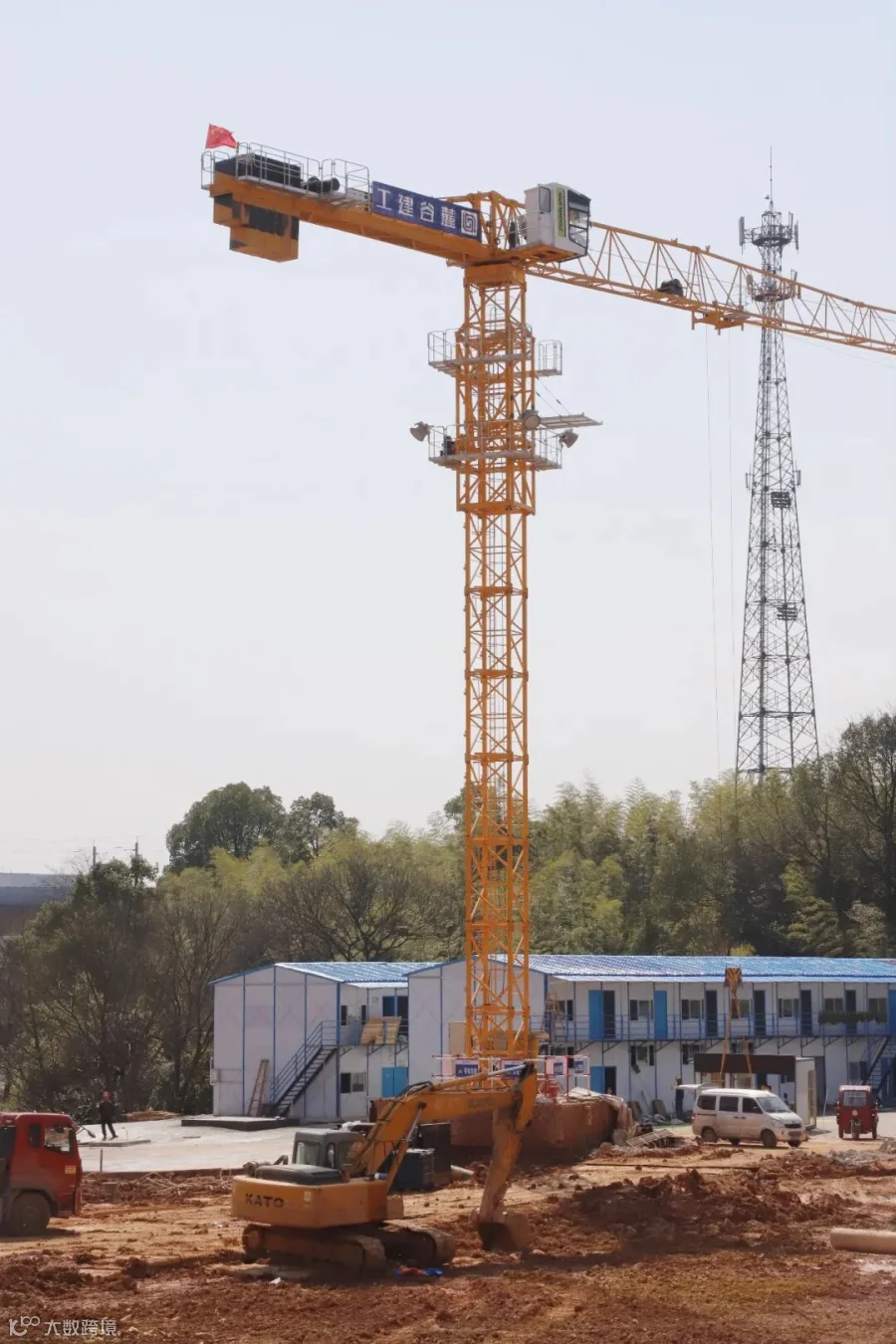

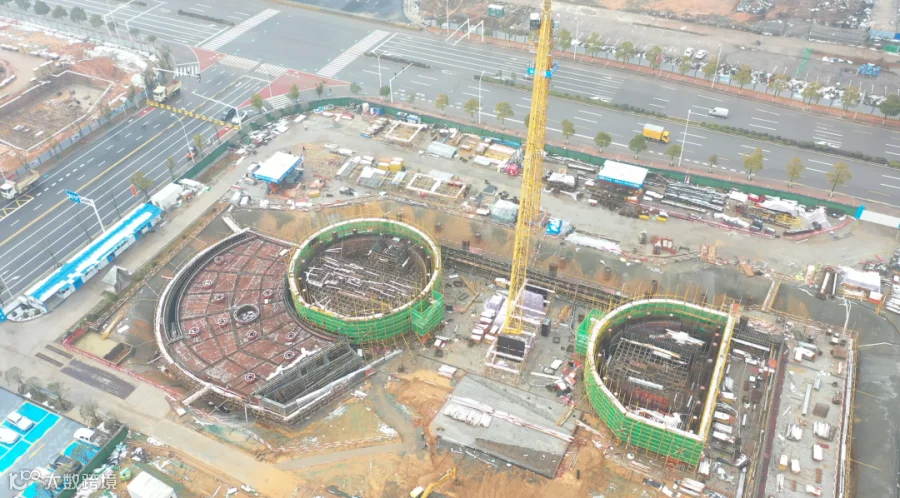

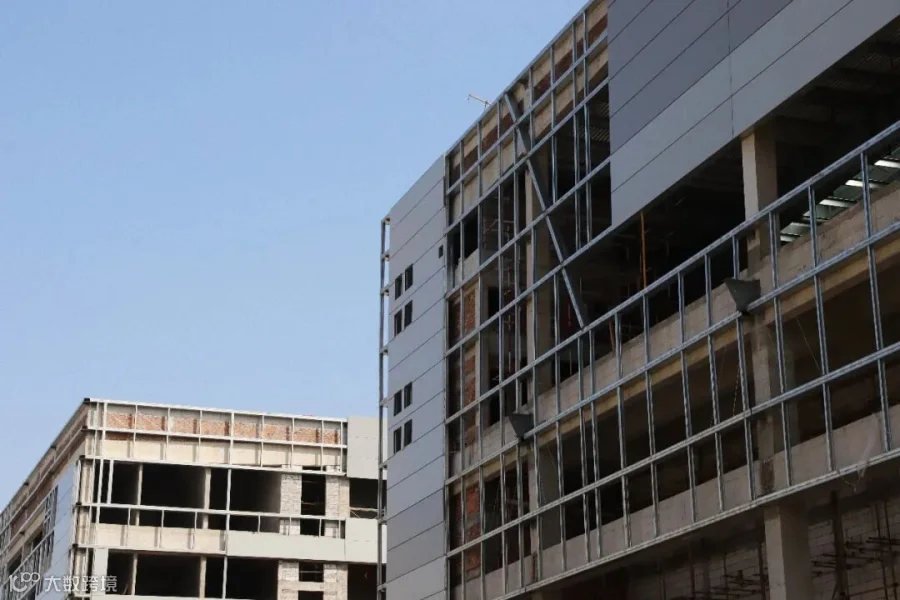

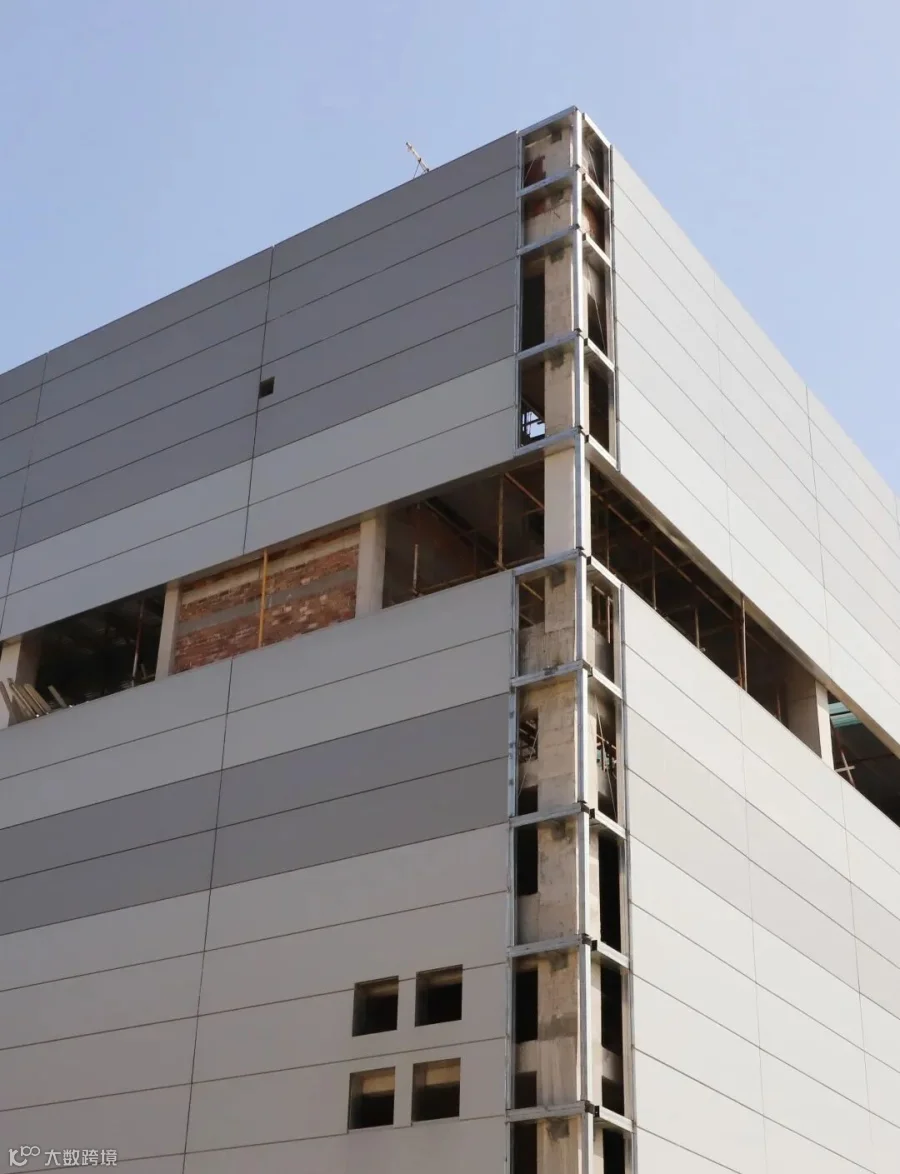

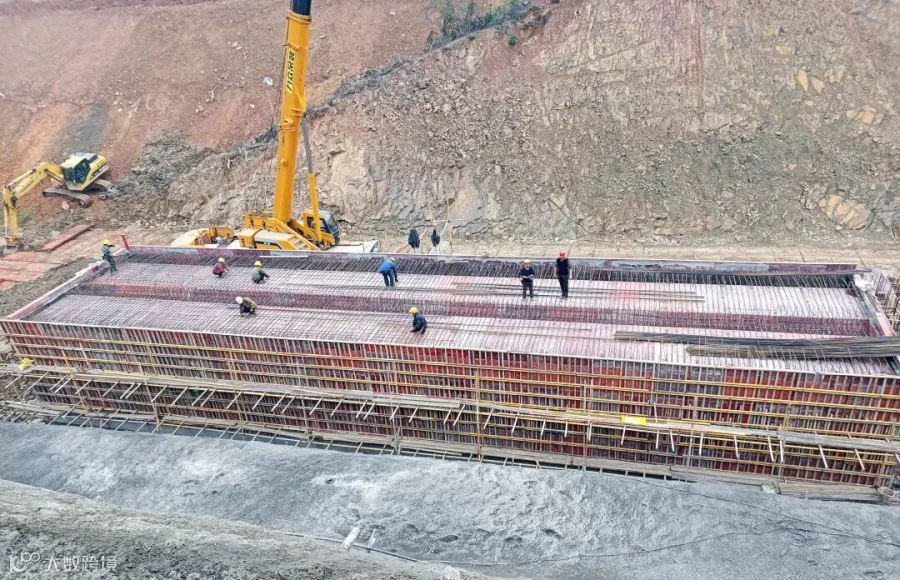

世界计算·长沙智谷项目由集团下属麓谷城发公司投资建设,总投资180亿元,致力于打造成为国家级数字产业化和产业数字化升级引领示范区,项目于2021年9月开工建设,目前项目科研中心已完成正负零施工,正在进行O筒和D筒清水混凝土浇筑及钢梁安装;项目第一区正在进行土方开挖工作,其中,E12地块土方完成约13.5万方,E13地块土方完成约1.3万方,预计将于2024年12月竣工。

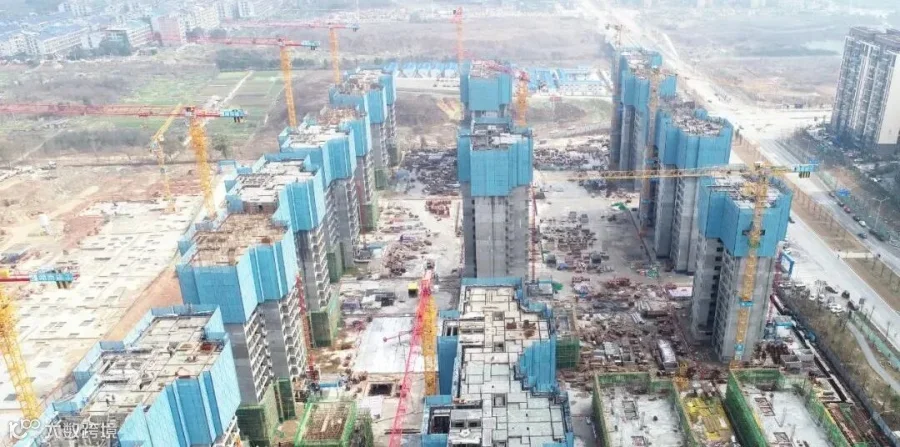

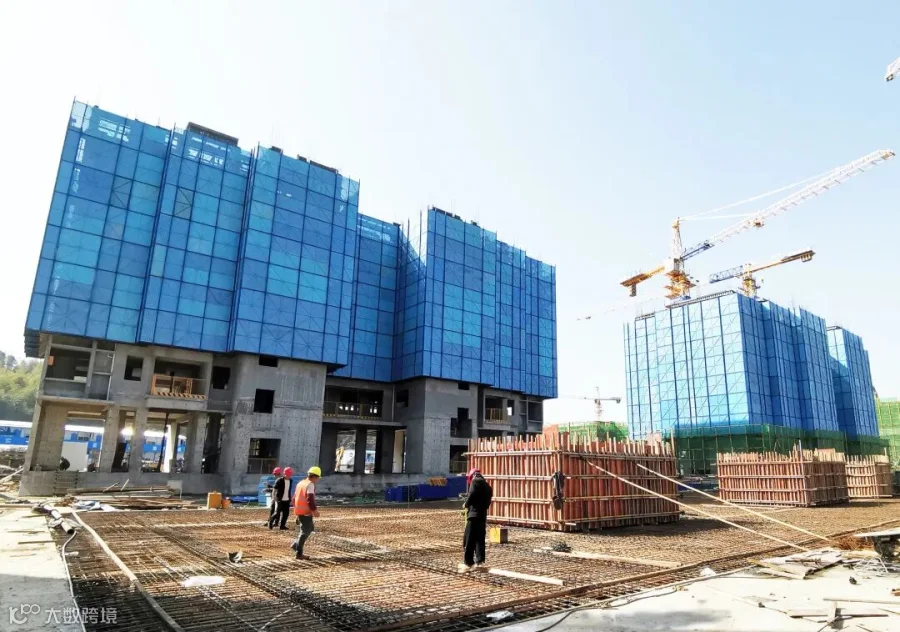

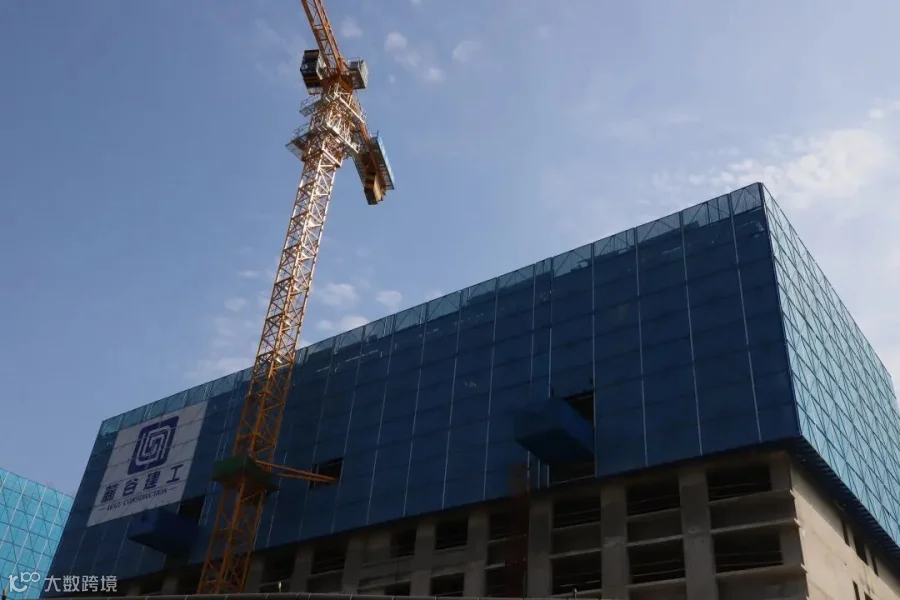

麓谷·智造园项目由麓谷城发投资建设,项目总投资6.25亿元,是集团重点打造的大型机械制造厂商及精加工企业的制造类工业示范园区。项目已于2021年8月开工建设,目前1#~12#栋室内砌体工程已完成95%,室内抹灰工程已完成20%;4#~12#栋外墙檩条安装完成95%,外墙板安装完成60%,预计将于2022年6月竣工。







麓谷·山湖郡由麓谷建发和麓谷实业采用市场化方式合作开发,总投资约34.4亿元,已于2020年9月开工建设,目前项目二期工程正在进行主体结构施工,预计将于2024年10月竣工验收。







麓谷·创智汇项目由麓谷建发和麓谷实业采用市场化方式合作开发,总投资7.8亿元,已于2021年5月开工建设,目前正在进行主体结构施工,水电安装工程同步进行,预计将于2023年5月竣工验收。







麓谷·新干线项目由麓谷建发和麓谷实业采用市场化方式合作开发,项目总投资4.54亿元,于2021年9月开工建设,目前正在进行主体结构施工,预计将于2023年3月竣工。






智谷企业广场(媒体艺术产业园)项目由麓谷实业与湖南日报社(集团公司)共同出资合作开发,项目总投资约7.07亿,已于2020年4月开工建设,目前项目二期正在进行桩基工程、临建工程施工,预计将于2024年12月竣工。

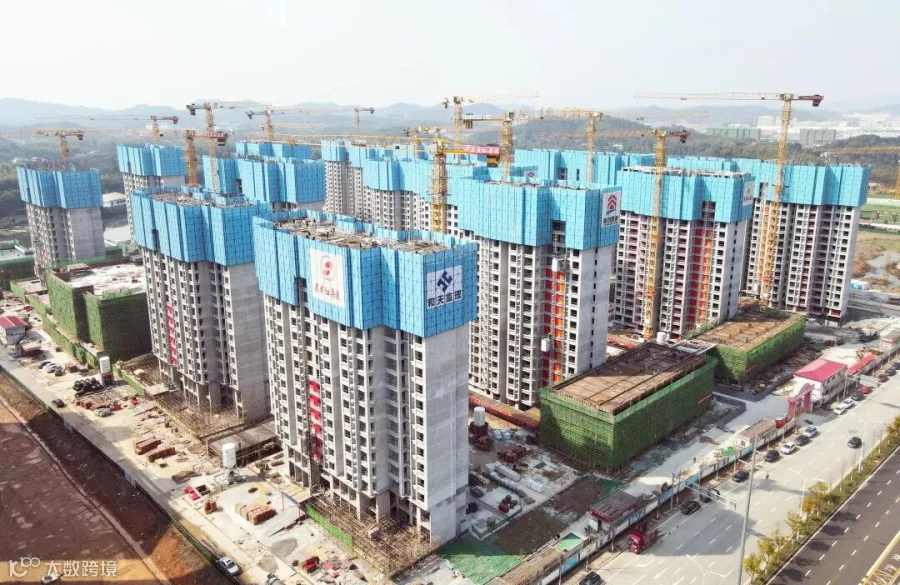

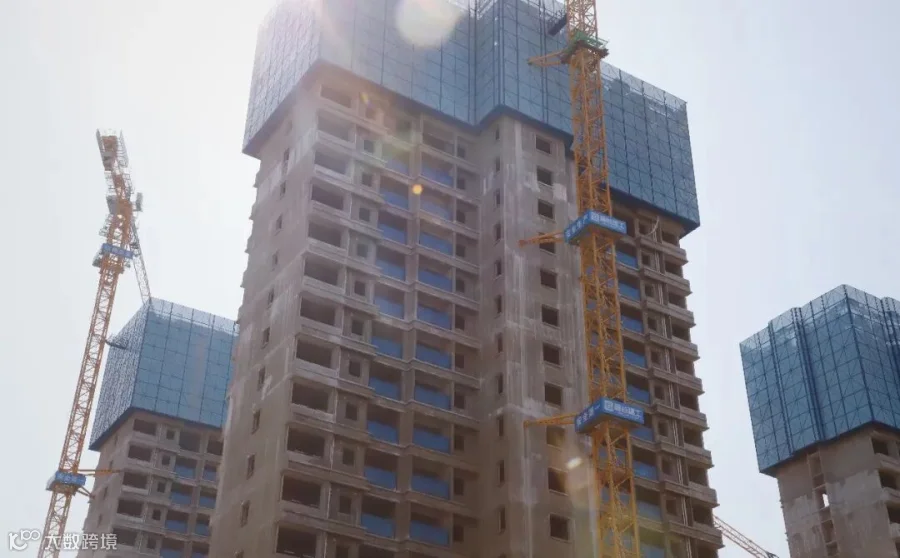

真人桥家园二期为保障房项目,总投资约11.7亿元,总建筑面积约35.7万平方米,规划住宅2424户(套),可安置约3000人。项目于2021年5月开工,目前各楼栋主体工程已平均施工至20层,预计年底基本达到竣工验收条件。

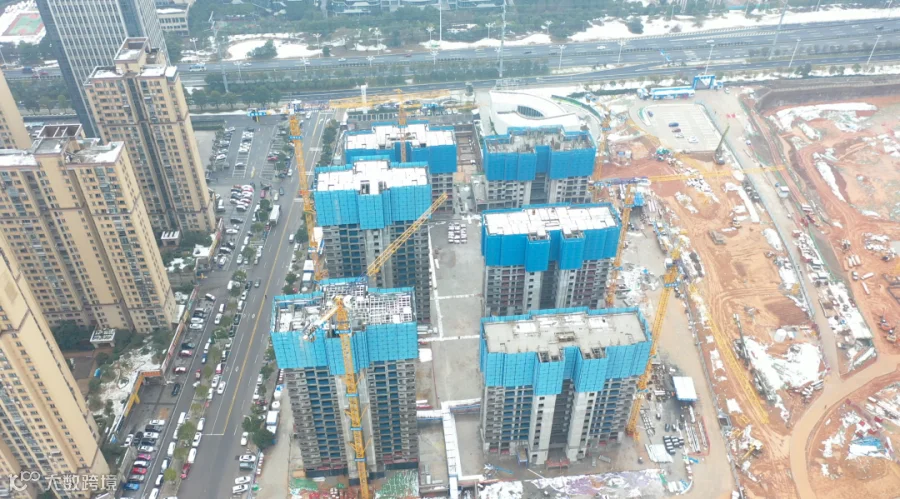

桥头家园二期为保障房项目,总投资约12.2亿元,总建筑面积约39.1万平方米,规划住宅2648户(套),可安置约3300人。项目于2021年5月开工,目前各楼栋主体工程已平均施工至18层,预计年底基本达到竣工验收条件。







麓谷·人才家苑项目由集团政府公益类板块龙头公司麓谷建发自筹资金、自主开发建设,是全省首创闲置工业用地建设租赁住房试点项目,总投资约7亿元,总建筑面积约15.4万平方米,项目于2021年7月启动建设,目前各楼栋主体工程已平均施工至5层。

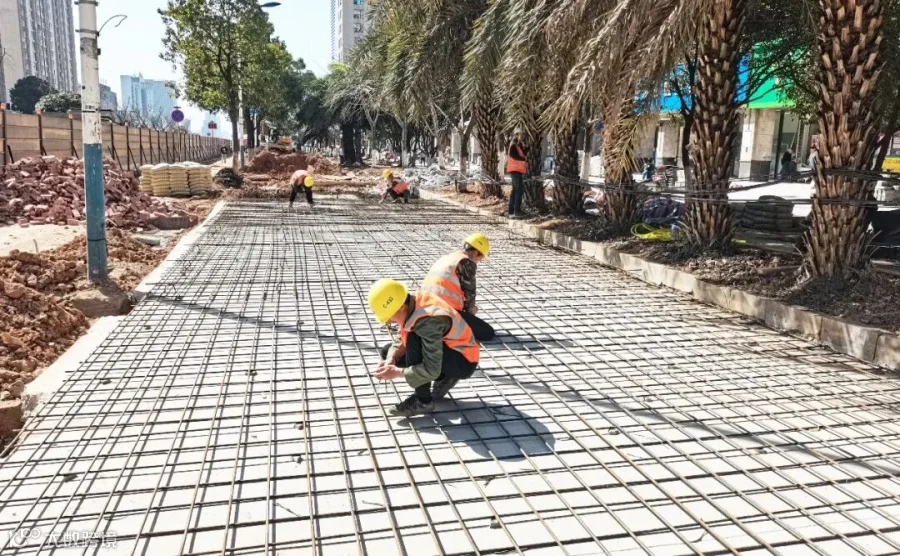

桐梓坡路(麓景路-雷高路)立体空间品质提升工程,总投资约6亿元,主要建设内容为道路空间、景观绿化、界面空间三大类,工程全长约6.5km。项目于2021年10月启动主体工程施工,目前累计完成总工程量的约81%。预计3月底完成乔木种植,4月底完成绿化及两侧人行道、辅道施工;5月底实现路通灯亮,6月底前开放交通。

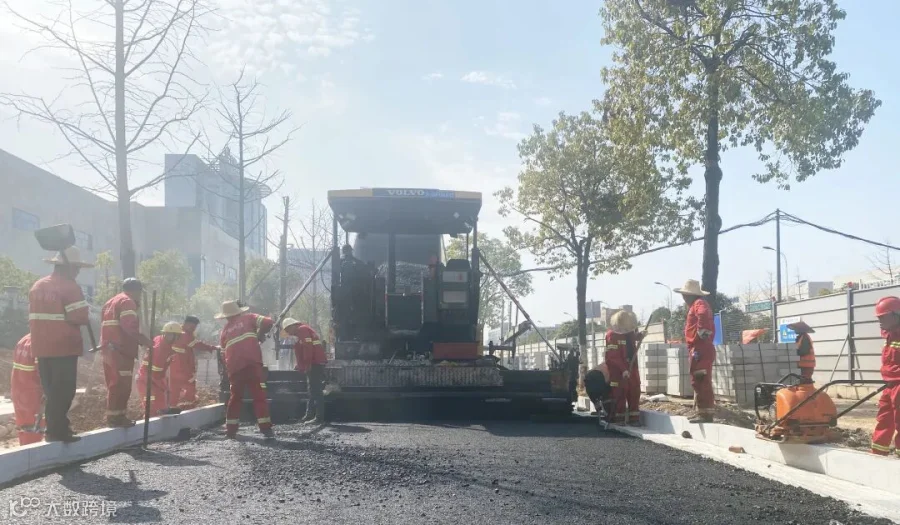

桥头铺河(月季路-夏鹃路)改道工程,全长1.075km,总投资5100万元主要建设内容包括土石方工程、基坑支护工程、排水箱涵工程、附属工程、绿化工程等。目前箱涵主体已完成500米,完成总工程量的50%,预计5月底箱涵主体全线完成。
