55天冲刺攻坚!三安电力配套项目正式送电

55天冲刺攻坚!三安电力配套项目正式送电 麓谷发展集团
2021-08-02
3
导读:较原计划提前6个月!


2021年8月1日,

经过55天的冲刺攻坚

集团下属子公司麓谷建发负责建设的

长沙雷锋-三安双回110kv线路配套线路工程

较原计划提前6个月全面建成并正式送电,为三安光电这一国内首条碳化硅全产业链生产线的投产点亮提供了电力保障。



三安光电湖南第三代半导体产业园项目是省、市和区重点扶持的先导性产业,总投资160亿元,致力于率先在国内建立碳化硅研发和生产全产业化基地。三安电力配套项目起于许龙路与枫林路交叉口东南角的雷锋220kv变电站,沿许龙路道路西侧红线往北敷设至三安厂区。全线土建工程3450米,其中明挖排管2590米、拉管810米、桥架50米,电力井、直线井、转角井等共129座,电缆敷设总长度24000余米。

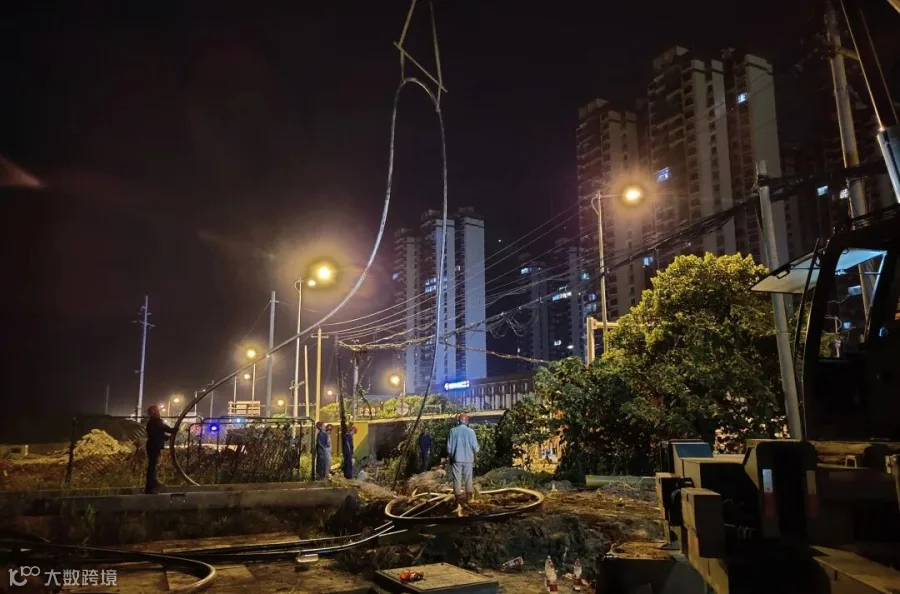

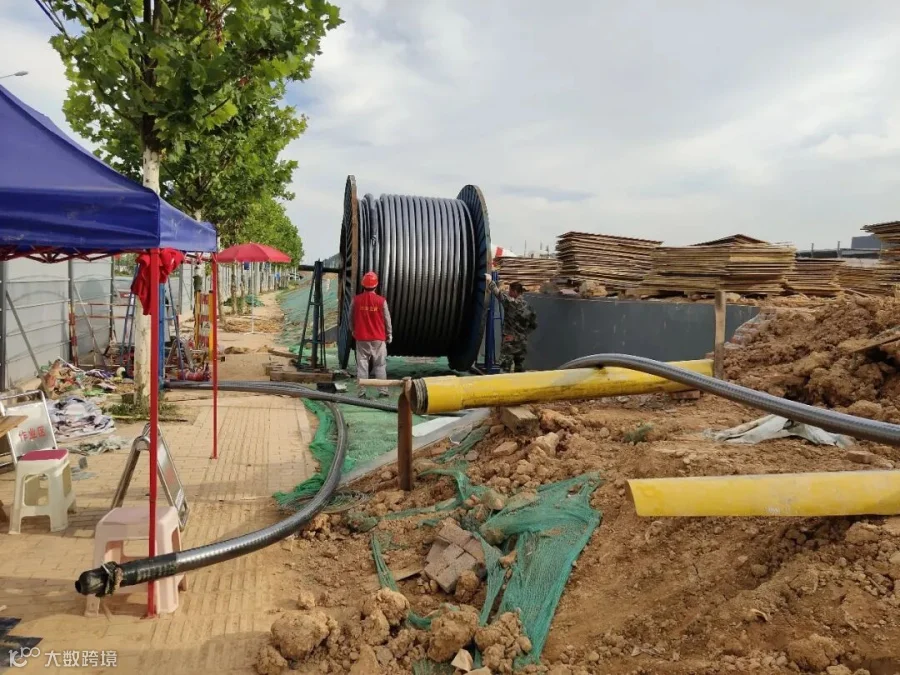

为保障产业园区电力供应,公司于2021年1月启动了雷锋-三安双回110kv线路配套线路工程建设,仅用时1个月,完成了全线土建工程。自2021年7月1日正式启动电缆敷设施工以来,更是组织施工单位上足人员设备,顶烈日,冒酷暑,昼夜奋战,抢赶进度,于7月15日顺利完成全部电缆敷设。在项目建设过程中,公司领导高度重视,积极对接电力单位和相关部门,召开协调沟通会议达72次。



8月1日下午5:20,三安变电站、汇三ⅠⅡ回线完成三次冲击受电,电缆受电成功,电压显示正常,标志着项目不间断正式供电全面连线成功。




通讯员:麓谷建发 李后亮
