峥嵘初露|世界计算·长沙智谷项目首栋塔楼冲出“正负零”

峥嵘初露|世界计算·长沙智谷项目首栋塔楼冲出“正负零” 麓谷发展集团
2022-09-19
3





2022年9月18日晚,集团世界计算·长沙智谷项目现场塔吊林立,灯火通明,工人们全力以赴,奋力冲刺。随着最后一方板面混凝土浇筑,项目首栋塔楼T01顺利冲出“正负零”,标志着项目建设“初露头角”并正式进入地上施工阶段。

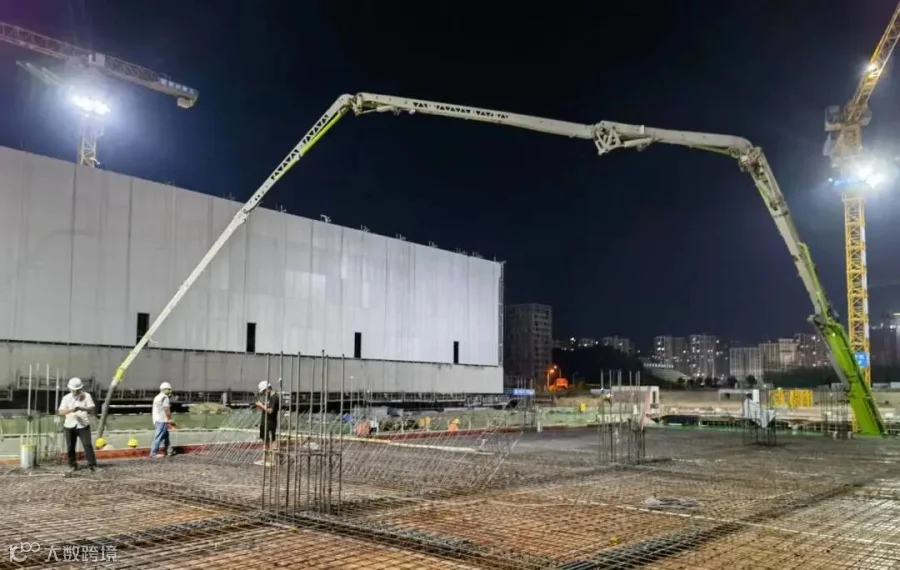

T01塔楼“正负零”板面混凝土浇筑



T01塔楼位于世界计算·长沙智谷项目第一区E12地块内,是该地块内8栋高层研发办公楼(T01-T08)之一,由地上16层、地下两层组成。自开工以来,项目部积极发挥党建引领作用,先后组建党员先锋队、青年突击队,集思广益、多措并举,集中开展项目攻坚活动,在保质量、保安全的前提下,历经70余天的昼夜奋战,顺利完成T01塔楼“正负零”的节点目标。



E12地块效果图



考虑到自然地理环境,我们在地下室梁柱节点采用了混凝土拦截气囊,后浇带采用了新型可伸缩拆卸式三角独立支撑,解决了梁柱混凝土强度等级相差,同时也避免了传统后浇带两侧构件下沉、垃圾难清理等问题。”项目负责人介绍道,为解决前期土方外运卸土场受限,雨季外运效率低下的问题,项目部在施工过程中,积极协调新卸土场,采取延长卸土场作业时间、场地内转土等措施,确保了施工的连续性。


截至目前,世界计算·长沙智谷项目高新数字科研中心主体施工已经完成,预计10月将对外开放。项目建设任重而道远,项目部将继续以时不我待、只争朝夕的紧迫感,大干快干,打造新区质量,以更加优异的成绩喜迎党的二十大胜利召开。
