大数跨境

直击耐磨地坪机械化施工现场(下)

直击耐磨地坪机械化施工现场(下) 吉力水性新材料
2015-10-30
0
导读:传达新资讯,探讨新技术,分享新鲜事。耐磨地坪机械化施工第一步:混凝土摊铺搅拌站混合好的混凝土经泵输送摊铺于碎

传达新资讯,探讨新技术,分享新鲜事。

耐磨地坪机械化施工第一步:混凝土摊铺

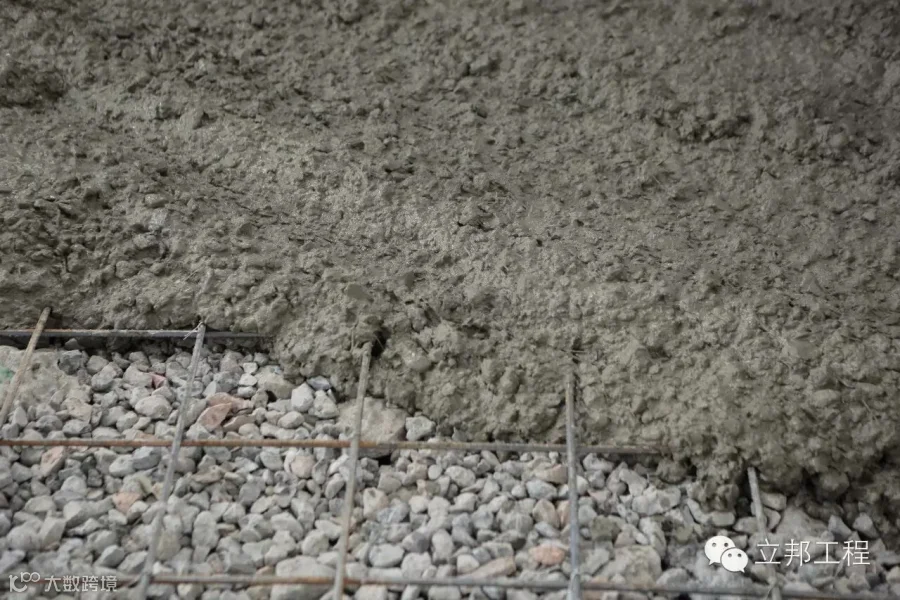

搅拌站混合好的混凝土经泵输送摊铺于碎石基底上,摊铺速度应适宜,人工快速辅助摊平。

混凝土摊铺

耐磨地坪机械化施工第二步:激光整平

混凝土施工厚度为20cm,先使用激光发射器通过发射激光信号,确定混凝土摊铺施工的高度,并通过激光接收器测量混凝土高度是否合格。然后使用激光整平机施工,确保混凝土平面保持在设计高度,在施工过程中必须一人负责移动激光整平机,两人负责前端辅助摊平。

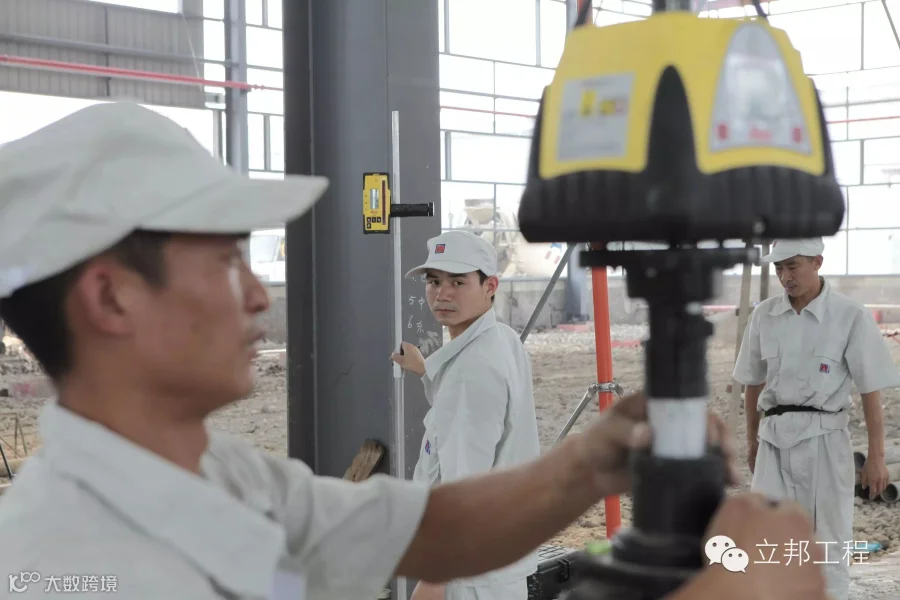

激光整平机工作图

激光发射器配合整平工作

激光整平后效果图

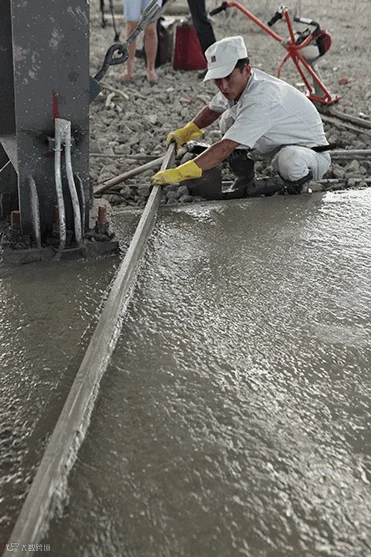

刮尺配合整平

耐磨地坪机械化施工第三步:初磨破浆

大约在混凝土摊铺3 -4小时后(根据温度及基层混凝土的情况确定)对混凝土进行预处理(抽掉多余的泌水),待上人不出现清晰脚印时即为最佳时间使用单盘及双盘抹光机,安装搓平圆盘,在混凝土初凝时反复搓平,提出混凝土浆料

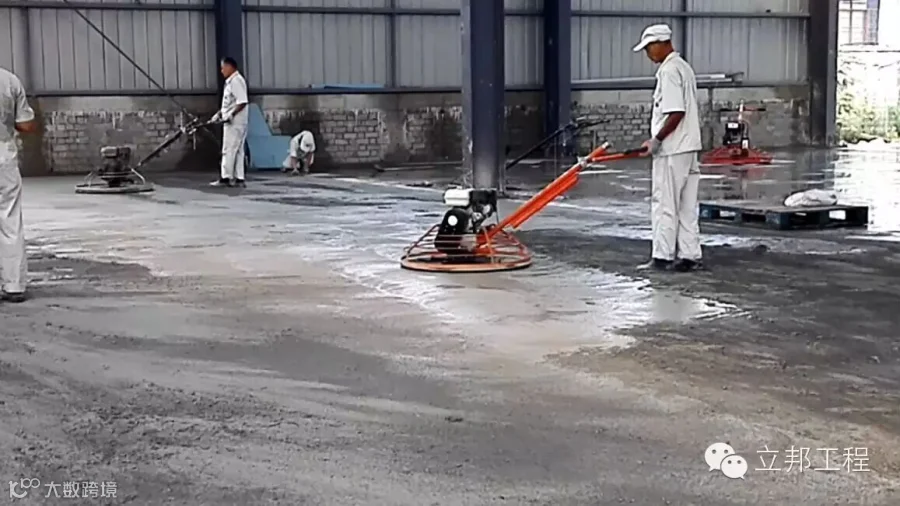

带圆盘作业

使用单盘及双盘抹光机,安装搓平圆盘,在混凝土泌水初凝时反复搓平,直到提出混凝土浆料。

耐磨地坪机械化施工第四步:抛撒耐磨骨料

第一次抛撒建议将规定用量的 2/3 NF HARDTOP 耐磨材料均匀抛撒在刚破浆后的混凝土表面,失水较快的靠近模板,立柱,门口,墙壁,凹坑的地方应先抛撒。

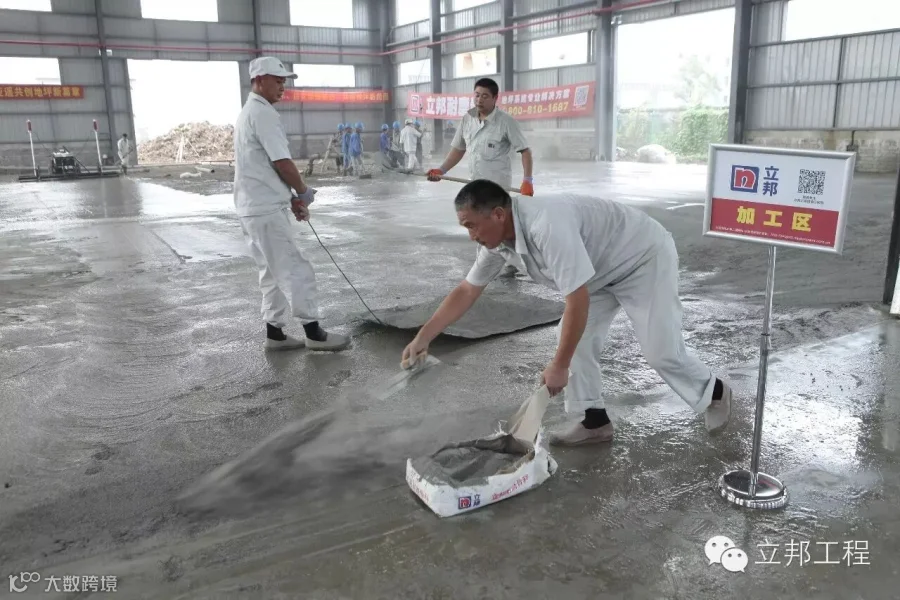

抛撒耐磨骨料

特殊材料可视具体条件,分二次以上抛撒。第一次抛撒用量的2/3;第二次抛撒剩余的1/3;两次撒骨料的时间间隔不宜太长。

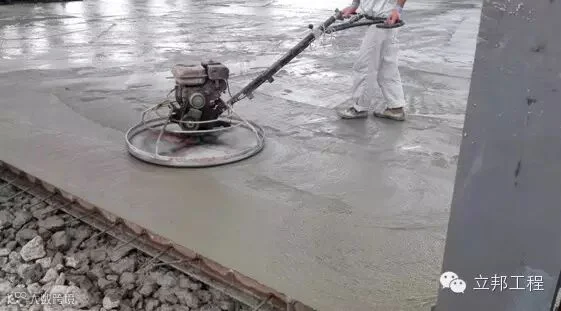

手扶抹光机现场作业

耐磨地坪机械化施工第五步:压实骨料&抹平

第一次抛撒骨料后,待骨料吸收混凝土的水分后用抹光机打磨压实骨料,然后进行第二次骨料抛撒(剩余1/3量,在第一次骨料较少的地方多撒一些骨料,保证区域中骨料分布均匀),再用抹光机打磨压实骨料。耐磨骨料用量不小于5kg/

压实骨料&抹平

打磨压实过程中可用靠尺辅助刮平,若不平整则调整骨料分布再次打磨。打磨次数施工人员可依据具体情况具体操作。边角采用人工刮平。前后打磨方向呈横纵交错进行,打磨完成后用靠尺检测,保证平整度。

压实骨料&抹平后的效果

耐磨地坪机械化施工第六步:收光

视混凝土的硬化情况,在表面渐无光泽后,进行至少三次未加装圆盘的抹光机作业。抹光机的运转速度和角度的变化应视混凝土的硬化情况作调整,建议在每次收光开始时调节一次叶片的角度,避免损坏地坪。

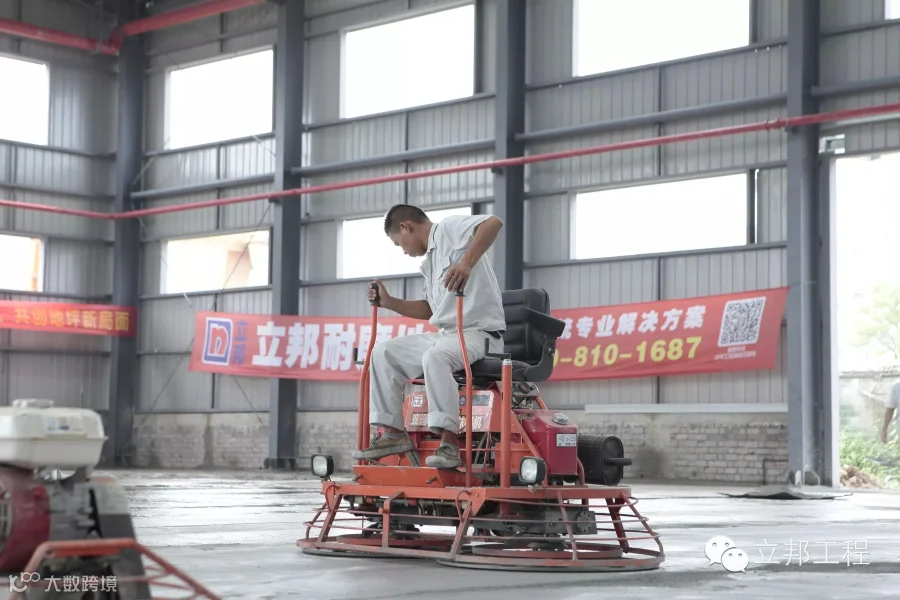

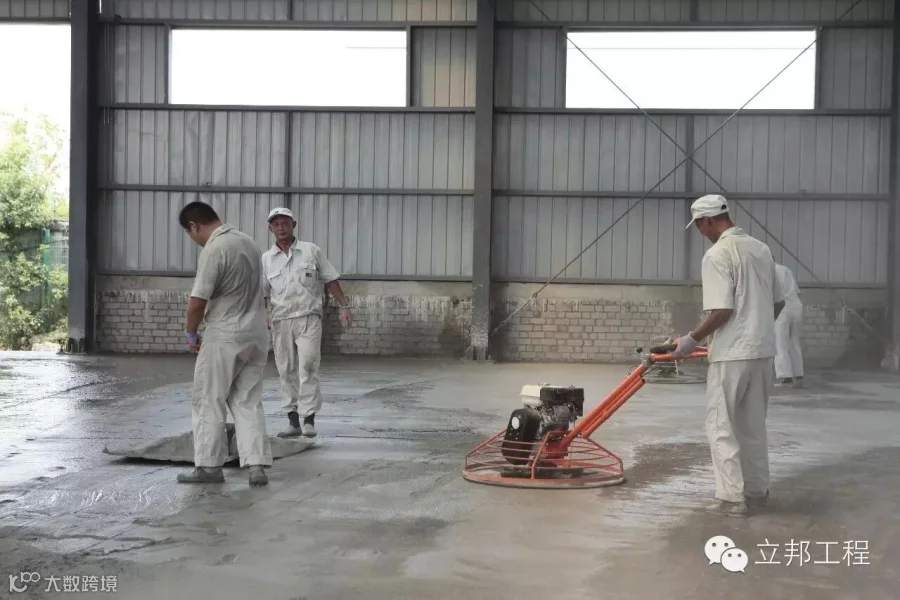

驾驶型抹光机现场收光作业

抹光机作业应纵横向交错进行,在抹光机作业不到的地方用手工铁镘作业。

收光效果

耐磨地坪机械化施工第七步:养护

在高效科学地完成施工流程之后,需要用28天以上的时间养护地坪。

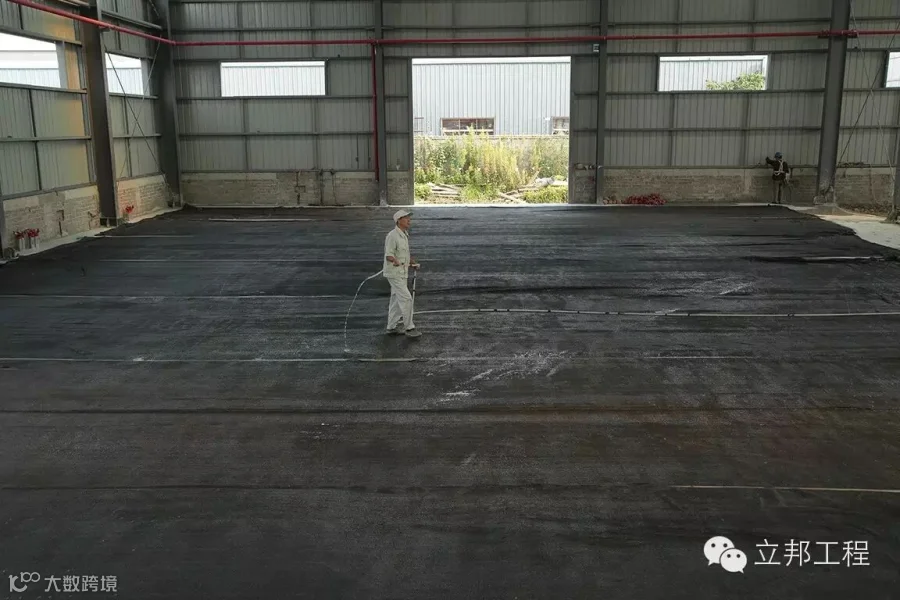

洒水养护

“做水疗的地坪”

在施工完成后洒水养护,并铺设土工布,减少水分蒸发,使施工后的耐磨地坪保持在水分中。

耐磨地坪机械化施工第八步:切割伸缩缝

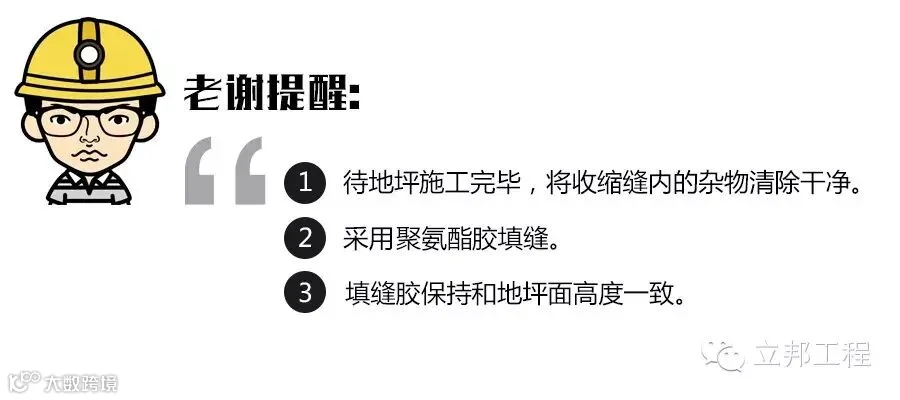

待混凝土洒水养护24小时后切割伸缩缝。因墙体支柱间隔约为7米左右,符合伸缩缝间隙要求,因此伸缩缝主要依据墙体支柱结构分布,形成7m*7m的布局;深度约为6-7cm,间隙约为5mm。

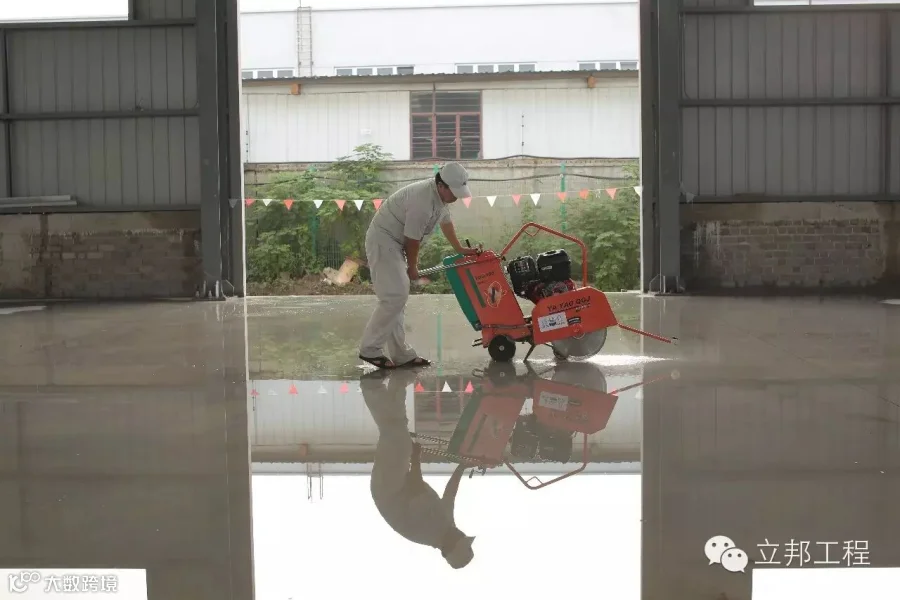

使用切缝机现场切割伸缩缝

以上就是立邦工程资深施工专家老谢深入现场,为您带来的独家施工直播。对于有幸跟随老谢一同观摩现场的小编来说,更加难忘的是现场操作规程的标准化实施,物料分区堆放、进程标志清晰、严格遵守施工规范,每一点细节的把控,都成就了这一方好地坪。

同时,立邦工程也要在此特别鸣谢湖北百安施工公司、上海亚遥工程机械有限公司、上海哈瑞克斯钢纤维有限公司的大力协助,谢谢!

【老谢带你看施工】是立邦工程微信平台最新推出的栏目版块,旨在让您对于施工有更加直观的了解。我们希望通过每一点的改变,让交流更加通畅,让刷新更有力量。希望您会喜欢。

来源:公众号“立邦工程”

【声明】内容源于网络
0
0
吉力水性新材料
研发生产水性树脂,打造成为国内一流的水性材料提供商和一流的水性涂料技术服务商。www.jeleechem.com
内容 606
粉丝 0
吉力水性新材料 研发生产水性树脂,打造成为国内一流的水性材料提供商和一流的水性涂料技术服务商。www.jeleechem.com
总阅读436
粉丝0
内容606
