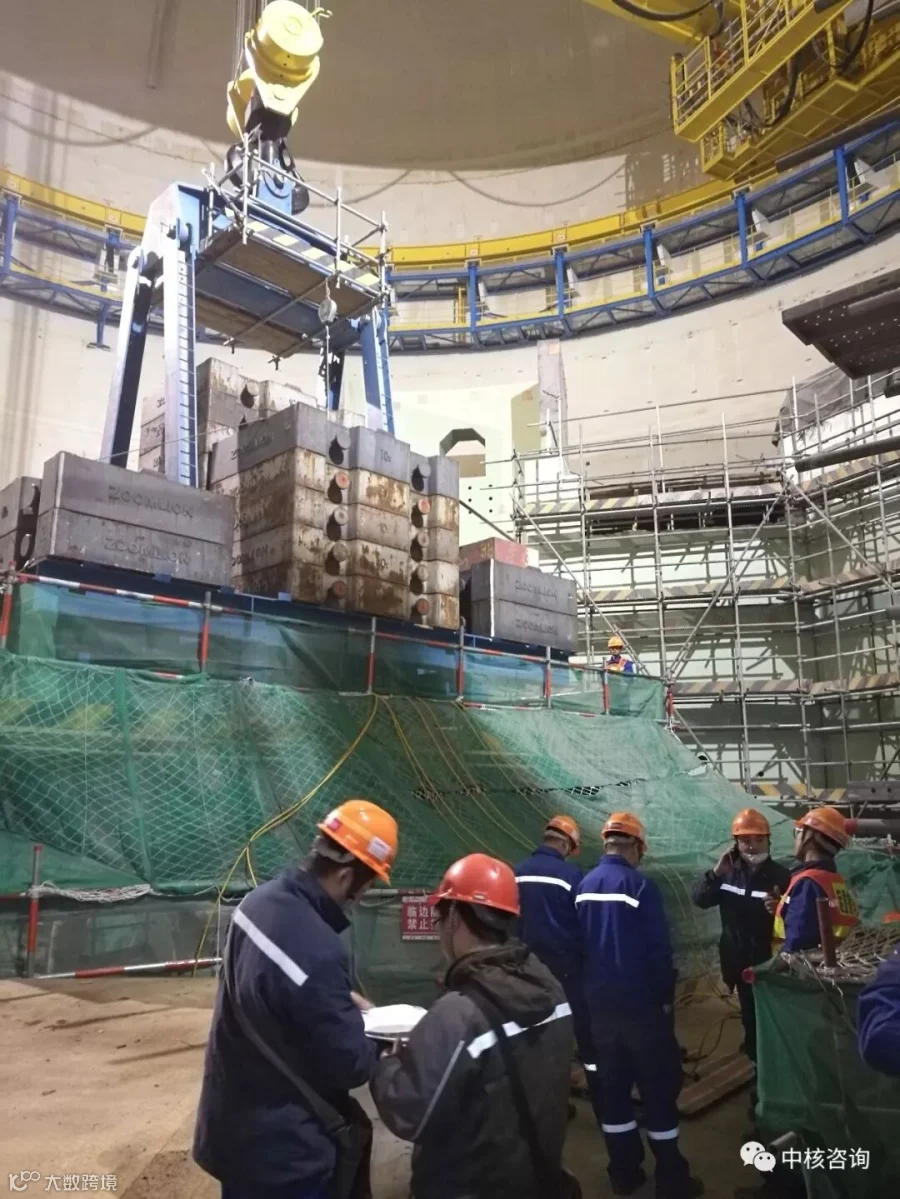

2018年11月30日上午11时02分,田湾核电6号机组反应堆厂房环形起重机(简称环吊)完成两小车并联(运行小车及安装小车)475.2t动载试验。至此,环吊载荷试验全部顺利完成,提前6天实现环吊可用节点。

6号机组环吊自2018年06月24日开始大车空载试验,到11月30日实现环吊可用,期间共进行包括运行小车205t主起升空/静/额/动载试验、两小车并联空/静/额/动载试验等二十多项试验项目,其中两小车并联静载试验配重高达554.4t,本次载荷试验过程中安全质量状态均良好。
田湾核电项监部秉承“安全第一、质量第一”的理念,为加强环吊载荷试验的质量控制和安全管理,保证环吊安装施工质量符合设计要求,充分总结3-5号机组同类设备经验反馈,梳理先决条件,编制载荷试验监理实施细则,试验过程全程旁站监督,与各参建方同心协力,实现了环吊载荷试验顺利完成。
