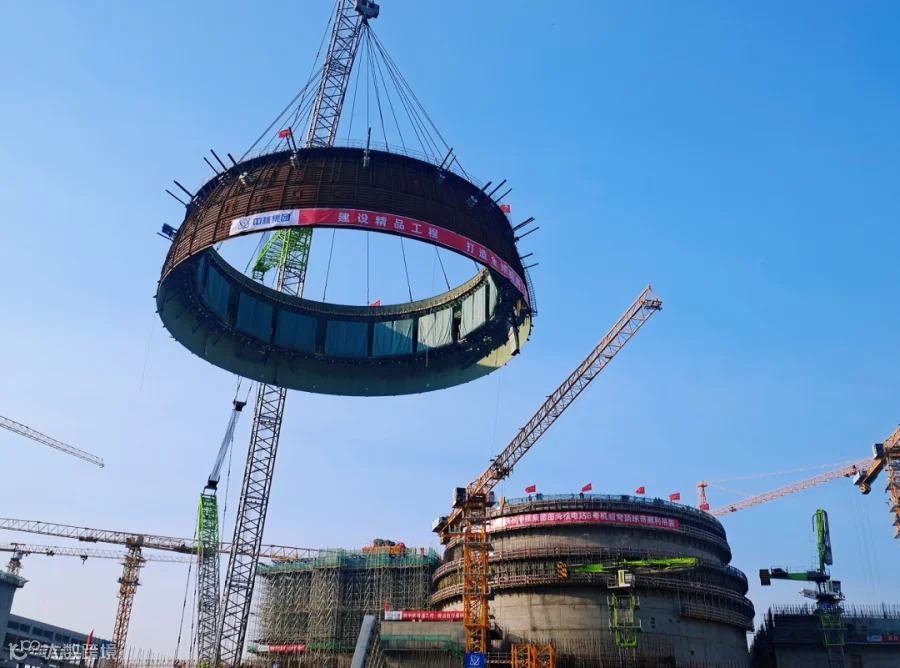

3月13日06时19分,田湾核电8号机组安全壳钢衬里穹顶球带正式起吊,经过提升、带载行走、旋转、落钩等一系列高精度动作,于09时09分顺利吊装就位。为保障穹顶球带吊装顺利完成,面对吊装施工重难点,中核咨询田湾项监部积极总结7号机组工作,充分落实“整体·协同”理念,坚持以问题为导向,从“人、机、料、法、环、测”六个因素切入,通过编制标准化规程和清单、论证新工艺新技术可行性、开展事前和事中专项监督检查、推广质量管理小组活动以及组织质量安全专题会、经验反馈会等方式,对材料验收、预制防腐、现场拼装等过程进行全方位精细化管理,为穹顶球带顺利吊装就位奠定了坚实基础。

8号机组穹顶球带为半径22m的双曲面半球形结构,其上分布44个不同规格的贯穿件、512个锚固件、热交换器、通风管道、喷淋管道、氢气复合器等机电设备,吊装总重量达473.03t。在吊装过程中,涉及两次提升起重机吊钩、三次旋转起重机主壁、直线带载行走83.1m,吊装工序复杂,安全质量风险高。吊装前,中核咨询田湾项监部细致梳理先决条件清单并组织落实,编制并发布《田湾核电站8号机组穹顶球带吊装先决条件质量评估报告》,为穹顶球带吊装核安全监督检查批复、放行提供重要依据。
