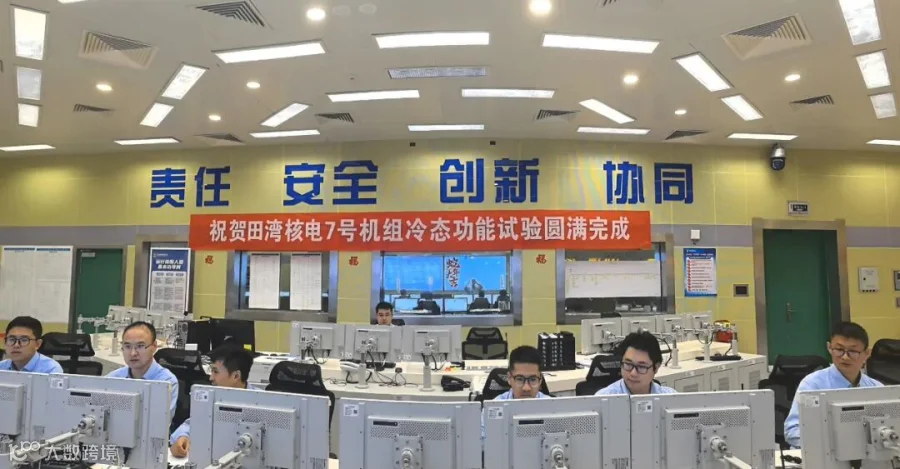

7月23日,田湾核电7号机组成功完成冷态功能试验,标志着7号机组由安装阶段全面转入调试阶段,为机组后续热试、反应堆装料及并网发电奠定了坚实基础。为确保冷试顺利实现,中核咨询田湾项监部将“极致监理”工作理念贯穿各环节,成立冷试攻坚党员突击队,充分彰显中核咨询专业力量。尾项消缺阶段,中核咨询协同各方,依据工程节点目标和系统移交要求,精心制定尾项消缺周计划、日计划,细化各区域尾项消缺安排,将消缺责任落实至班组,并通过每日专项组碰头会,实时通报进展、反馈制约问题,及时开展管理纠偏;质量计划关闭阶段,中核咨询主动牵头,整合多方资源成立质量计划关闭专项小组,全面汇总各单位质量计划信息,系统梳理关闭状态,统一协调、高效解决外部制约因素,全力保障冷试的质量计划按期关闭;系统移交阶段,中核咨询各系统工程师主动担当,积极参与联检消缺、文件包审核工作,全力推动170个冷试系统按期移交。通过一系列扎实举措,中核咨询田湾项监部先后助力完成核回路冲洗、主冷却剂泵电机试转、蒸汽发生器保养液充注等一回路水压试验先决条件,为冷试的顺利开展筑牢了坚实的根基。
后续,中核咨询田湾项监部将继续秉承“严慎细实”的工作作风,积极践行“极致监理”工作理念,扎实推进“追求卓越年”专项行动落实落地,助力田湾核电7、8号机组“精品工程”“标杆工程”顺利实现。
