启动世界最大冰雪乐园的“能源心脏”

启动世界最大冰雪乐园的“能源心脏” 湖南六建机电安装有限责任公司
2019-09-03
2
导读:湘江欢乐城分布式能源站正式供能!

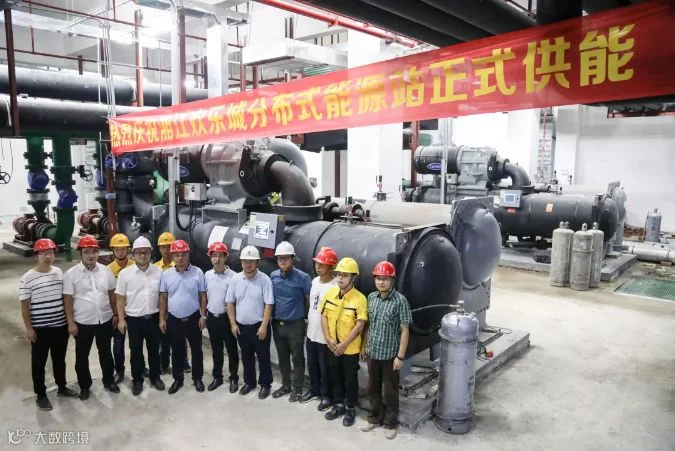

    8月29日上午9点18分,随着开关开启,能源设备发出轰隆声,湘江欢乐城分布式能源站正式启用,各项运行参数指标均达到设计要求,高标准、高质量、高水平实现机组达标投产及对大王山假日酒店供冷、供热,标志着整个湘江欢乐城供能拉开序幕,令从设计、采购到施工全过程参与该工程建设的全体六建机电人自豪不已。

湘江欢乐城项目已有“三个之最”“两个唯一”加身


>>>>

国内建筑主体在地下最深最大的单体项目;

>>>>

世界最大冰水结合主题乐园;

>>>>

全国最大旅游综合项目;

>>>>

世界唯一悬浮于百米矿坑上的冰雪游乐园;

>>>>

世界唯一冰水结合的主题乐园;


(一张图get“深坑”的“变身”)

    畅游在这样一座令人震撼的梦幻乐园里,让人更想一探究竟的是:是谁点亮了湘江欢乐城?是什么支撑着这座巨型乐园的能源消耗?

究其原因,是因为它有着一颗绿色、高效、强大的“能源心脏”——湘江欢乐城分布式能源站,应用了天然气分布式冷热电三联供技术,欢乐城内所使用的“能量”均来自该项技术。

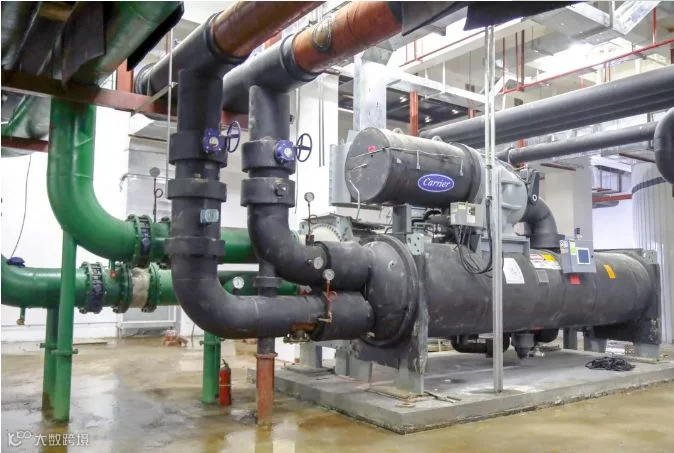

天然气是清洁高效的能源,但传统天然气发电效率只有40%左右,而天然气冷热电三联供能源系统可以将能源利用率提高到80%以上。湘江欢乐城分布式能源站的三联供系统主要由发电设备、余热利用设备、空调调峰设备及相关主辅设备构成。综合考虑冷、热、电负荷变化规律,采取“以热(冷)定电,余热利用最大化,发电自用,不足电网补充”的原则,年发电量1415万kWh,年供冷供热耗电电量806万kWh,年燃气耗量446万Nm3,年回收冷凝热量636万kWh,每年可节省标煤1290吨,减排二氧化碳5085吨、二氧化硫29吨、氮氧化合物14吨、节能率达27.2%。

本能源站的供能范围为湘江欢乐城范围内冰雪世界、五星级酒店、四星级酒店(大王山假日酒店)、海洋公园、旅服中心等,总供能面积约27.7万平方米。此次启动供能完成电制冷机的单机调试和大王山假日酒店供冷联调,其余供能工作将在9月陆续完成。

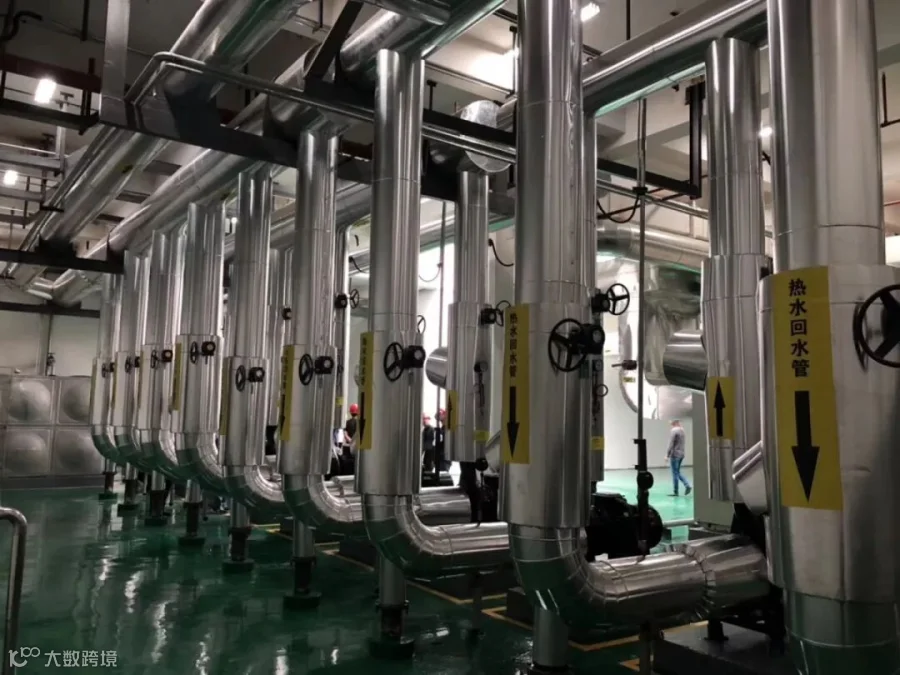

走进能源中心内部,银色和黑色管道错落有致,机器设备几乎纤尘不染。在这些漂亮而复杂的数据与成果背后,浸透的是我司建设者们不断征服挑战的智慧和勇气。

首先

本工程是EPC项目,在规划和初步设计的时候,政府就对能源站的环境保护、尾气排放和能源利用效率等指标都制定了非常细致的标准,所以对我们的设计、采购和施工的每一个环节,都提出了很高的要求,每一个技术参数都不能有偏离。就供能设备复杂程度、供能种类复杂程度来说,项目在长沙地区尚属首例。

其次

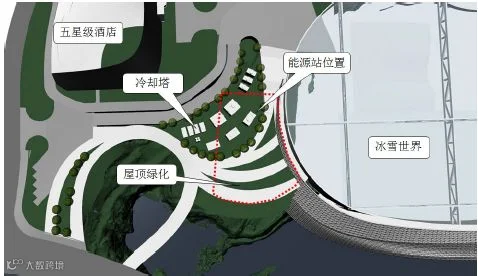

能源中心机房建于冰雪世界和五星级酒店之间的矿坑边缘,周边都是工地,四周没有道路可通至能源站,材料运输和吊装以及人员通行都受到极大的制约;能源站内安装专业多、机具设备多、施工人员多,但是整个能源站仅5200余㎡,给施工带来极大困难,对施工进度约束大,安全保障工作难度也加大。

其三

    能源站内包含建筑结构、装饰装修、给排水、电气、暖通、消防、电梯、智能化、动力及外管网等系统,设备多,管线复杂,因空间受限,站内管道、设备排布非常局促。

其四

因能源站功能复杂,信息化程度高,机电设备安装种类繁多,尤其是大型设备多,各技术参数要求精度高,在调试过程中调试项目繁多,系统联动关系复杂,集成化程度高,系统开通调试难度大。

其五

本项目原定施工周期为12个月,因各种原因造成机房土建工期严重滞后,安装工期仅6个月(其中包含春节),工期非常紧,任务之艰巨可想而知。

如果说困难在弱者面前是一堵不可逾越的墙,那么对于勇者来说困难就是前进的动力。项目部自进场后,由李凯、李晓旻、吴钦田、蒋一镇等组成的项目团队便一头扎进工作中,为项目的建设争分夺秒。作为项目当家人,李凯马不停蹄地投入到项目建设的各项工作中,从人员配置到与地方政府和各相关企业的沟通协调,从生产上的组织到管理上的统筹,他都亲力亲为。经常是半夜三更想到问题就发短信给项目成员,凌晨交代布置工作那是家常便饭。

机房土建工期的滞后,成了与工期赛跑的又一障碍。为推进项目建设,项目副经理吴钦田既当指挥员,又是战斗员。白天解决工程建设中交叉作业、安全、质量等问题,及时掌控质量进度,晚上挑灯夜战整理技术资料。

工期紧迫,根本容不得全体人员喘一口气,每位成员都是把每天的项目碰头会当成为了一种惯例,进度跟踪、专业协商和工作布置各个环节紧紧相扣。施工开始后,他们几乎是按天在排工序。当天计划没完成的加班加点完成,以日计划保月计划、以月计划保里程碑目标。细节决定着成败,节点目标逼着他们“日夜兼程”。

针对施工场地狭窄、施工点多、设备专业各系统间以及与其他专业系统间存在大量的接口,管线综合排布和施工难度大,项目部采用BIM技术和管线综合布置技术,对所有设备、管线、桥架等进行了深化设计,不仅使站内布局更为合理,大大节省了空间,而且避免了现场施工时的管线碰撞以及返工现象,大幅提高施工的生产效率,规避了由施工协调和返工造成的成本增加与工期延误。

    由于项目意义重大,工程建设期间,几乎每月都有四五个不同的团队前往项目突击考察或检查,项目部也不负众望,以整洁的现场布置,文明规范的施工操作,获得了参观(检查)人员的一致称赞,展示了湖南六建机电的良好形象。

    如今,随着工程建设的逐步完工,“废弃矿坑‘变废为宝’的梦想正在一步步变成现实,湘江欢乐城分布式能源EPC项目全体成员凭着坚忍不拔的毅力和顽强拼搏的精神,圆满完成了各项预定的目标,使供能走在了整个欢乐城项目的前面,实现了公司对业主的庄严承诺,也翻开了公司在分布式能源领域拓展崭新的一页,为公司拓展新能源市场奠定了更坚实的基础!



作      者:谭筱筱、李晓旻、李思舟子

微信编辑:陈   晨

微信编审:谭筱筱

审      核:王   陵
