湘江欢乐城分布式能源站供能前,调试工作时间紧、设备多、系统复杂、调试步骤多,并且10kv高压电及高温蒸汽调试难度高、危险大,为此项目部制定周密的调试方案,并经过业主、监理、设计及业主聘请的专家团队的审核。

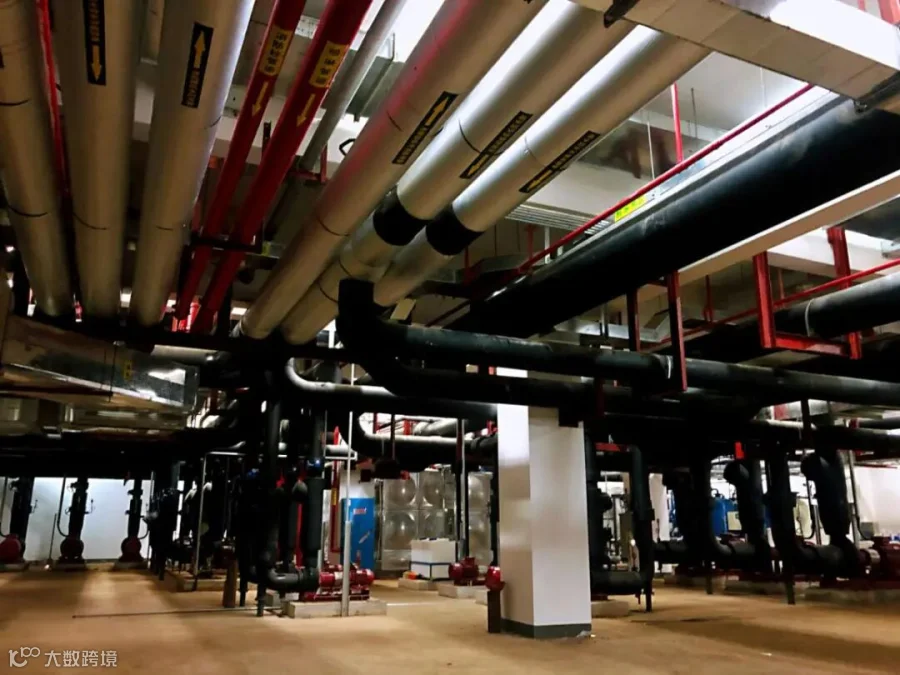

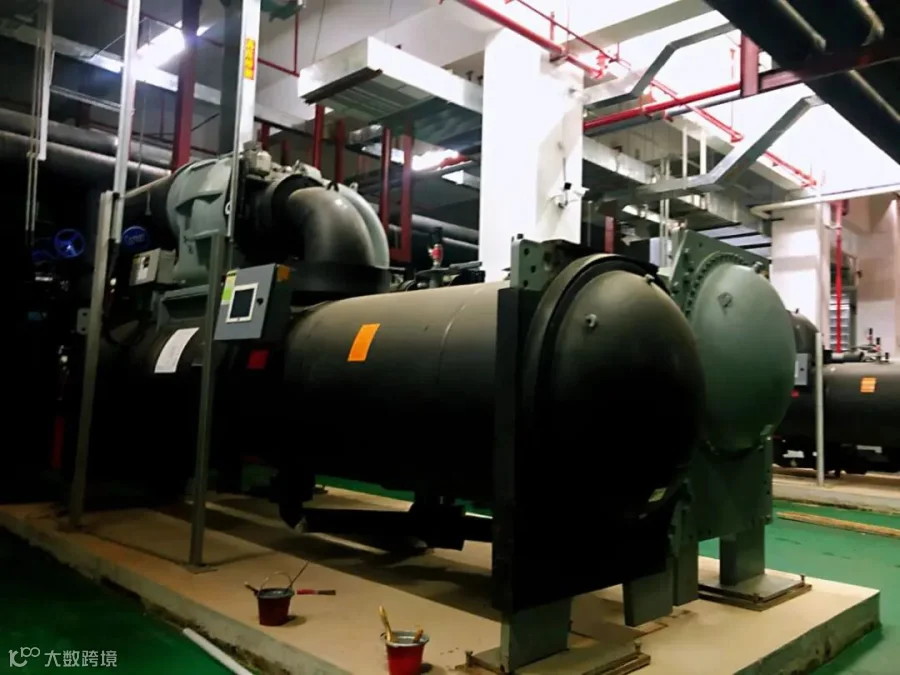

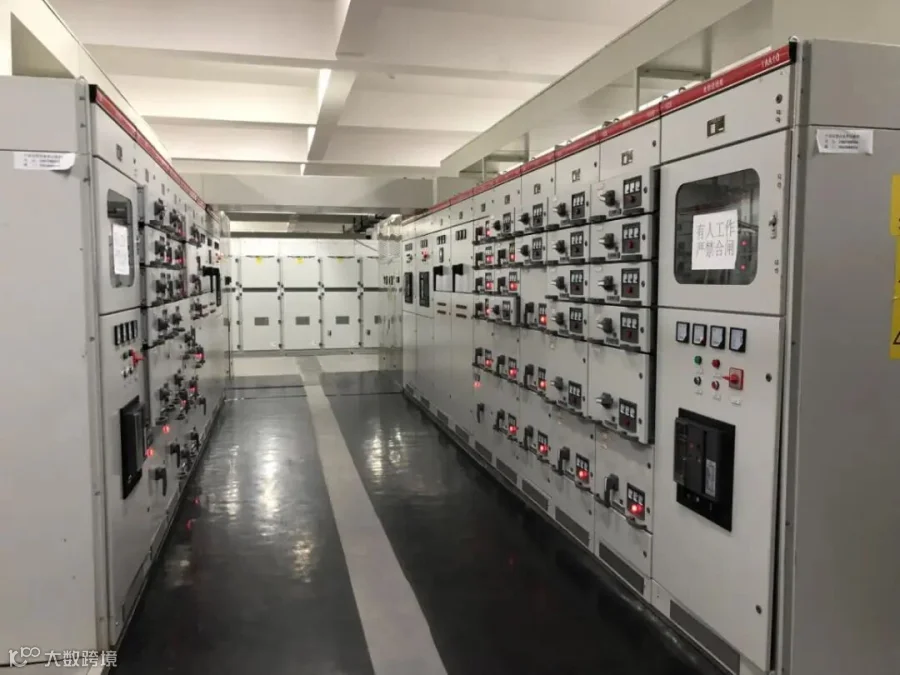

调试工作严格按方案执行,从12台主要供能设备及80多台供能系统水泵的单机试运转,到制冷一次泵系统、制热一次泵系统、洲际酒店供冷供热系统、冰雪世界供冷供热系统、冰雪世界供蒸汽系统、发电机组供电系统的分系统调试,尤其是冷热电三联供系统,其原理是利用内燃发电机组发电所产生的高温烟气,以及缸套水余热来制冷、制热,整个过程要求精度高、数据采集准确,且必须在各种工况下进行调试并测量相关参数。

同时,通过对设备自控系统的调试,可以对整个能源站供能、运行和能耗情况进行实时监控和精准调控。调试合格后,整个能源站即可实现自动、节能、安全、高效运行,正常情况下无需人员操作。
运用分布式能源系统后,湘江欢乐城每年可节省标煤1290吨,减排二氧化碳5085吨、二氧化硫29吨,节能率达27.2%。专家说“这是国家城市修复、生态修复‘双修’项目的典范。”

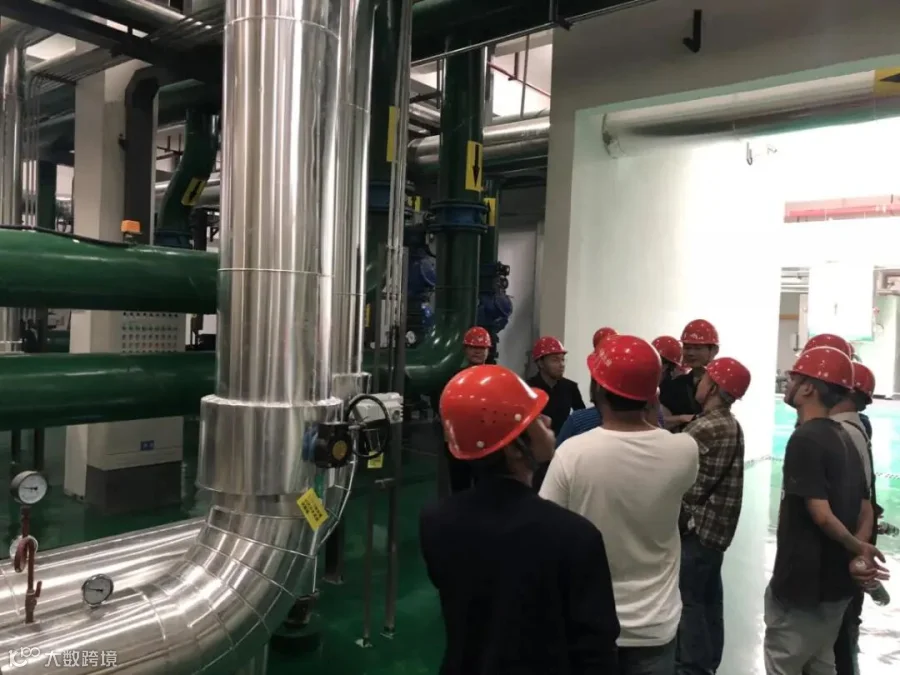

由于时间紧、任务重、项目系统多、调试专业化程度极高、调试周期长、多方专业人员配合复杂,面对如此施工难度,项目负责人李凯及技术负责人李晓旻做出正确合理的工作部署,带领项目铁军团队,以壮士断腕的决心和勇气,精心策划、科学组织、合理调配,不分昼夜施工、全力以赴保工期、保产值,他们最切身的感受是“每天的挑战都是新的,每天都需要不断调整施工方案去适应新的挑战”。经过团队的日夜奋战,终于顺利在四星级酒店及欢乐城开园之前,完成了供冷、供热、供蒸汽、供电等多项供能计划及消防验收、水电验收、特种设备验收等验收程序。

如今,欢乐雪域成功造雪,欢乐水寨成功测试,四星级酒店正式运营,经过7月3日至5日的内部检测,湘江欢乐城将于7月11日正式试营业,一边在悬浮于百米深坑之上的3万平方欢乐雪域里滑雪玩雪,感受阿尔卑斯雪山风情和零下5度的酷爽,一边在悬崖上的8万平方欢乐水寨冲浪嬉水,体验深坑奇观与精灵水国的激爽欢乐,这样奇特的游玩体验为长沙旅游带来一番新天地,同时作为参建单位的我们也为成功达到目标感到万分自豪!
