近日,娄底城南医院项目迎来了最终收尾冲刺阶段,在决胜“最后一公里”的关键节点上,项目部全体建设者坚守岗位,为建设全省唯一的国家区域医疗中心加压奋进,以实际行动打好项目收尾攻坚战。
夯实基础 | 技术文件与竣工图的精准把控

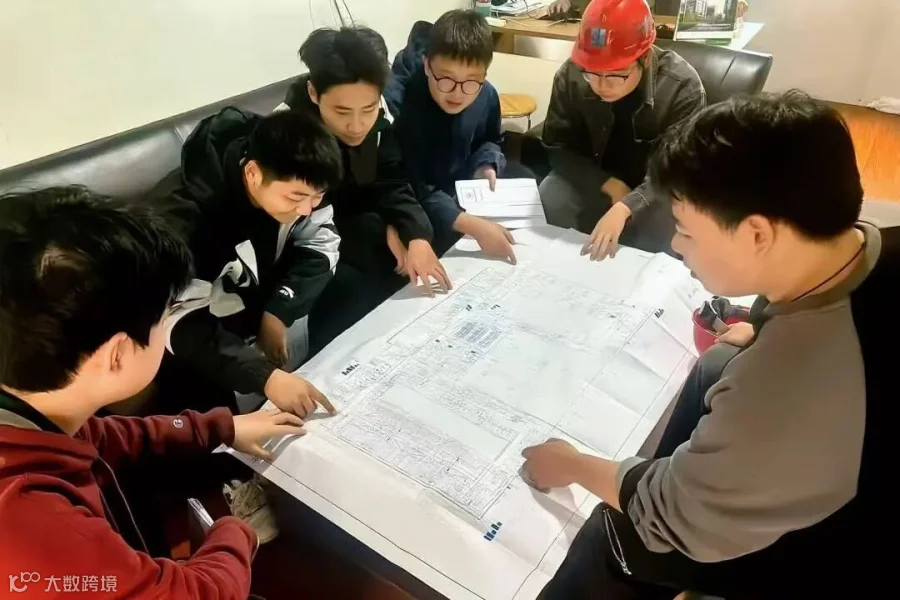

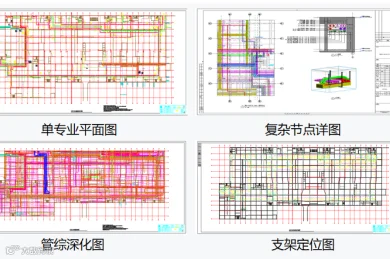

竣工结算的准确性,取决于前期技术工作的扎实程度,技术文件的整理更是结算的前提依据。面对体量庞大、机电专业复杂的现状,项目图纸会审内容超200页,深化图纸达9册逾600张,确认工作难度极大。技术负责人罗文和技术员雷航辗转设计、勘察、甲方等多个单位,在两周内高效完成图纸会审与深化图纸的确认,为后期结算工作奠定了坚实基础。

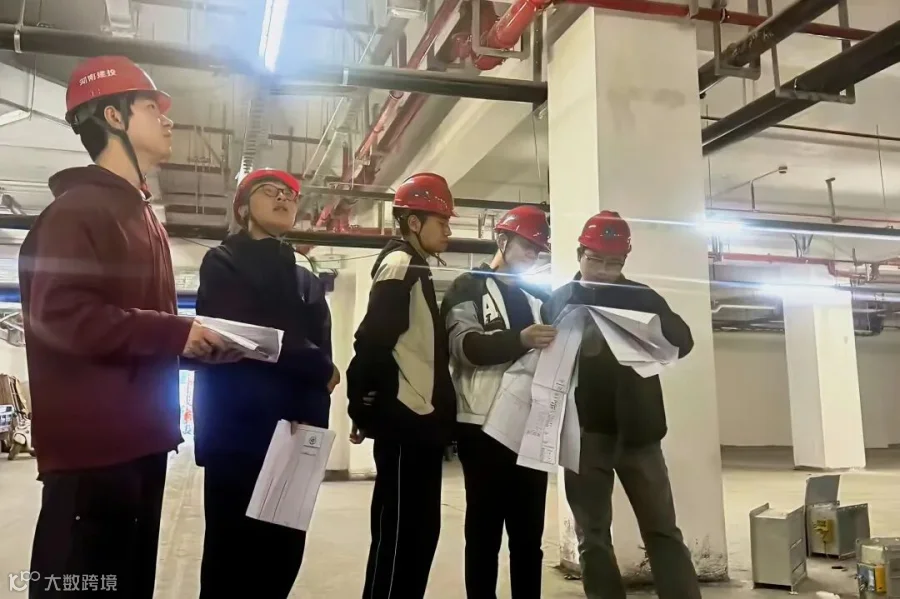

竣工图作为竣工结算的直接依据,其绘制需整合大量碎片化的变更与记录。施工员陈泓辉肩负着行政楼、传染病楼、两栋住院楼的竣工图编制重任,他白天深入现场,精准核验BIM图纸与实体管线,夜晚伏案完善图纸,常工作至凌晨两点,只为将现场实况,尤其隐蔽工程,毫厘不差地复刻于图。
高效协同 | 应对变更与量化管理

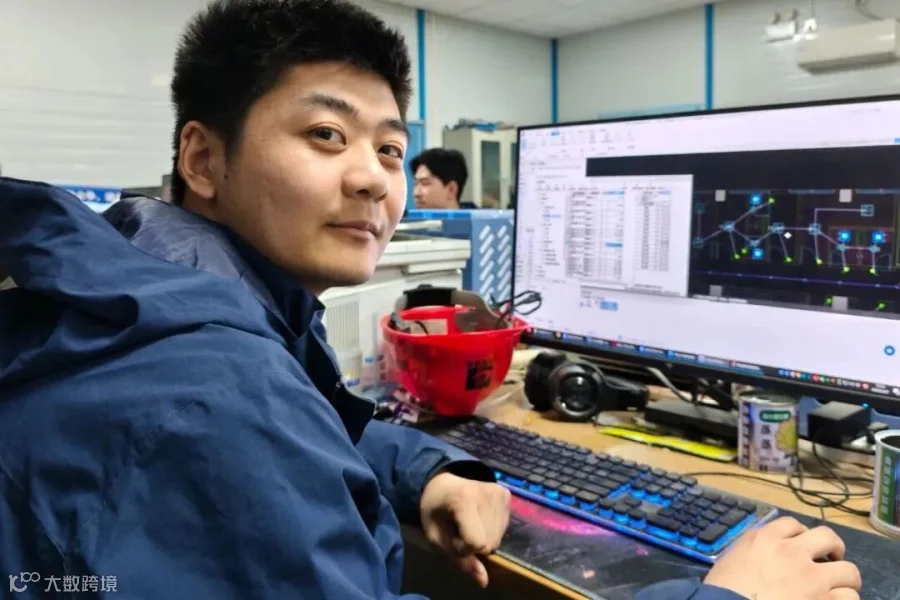

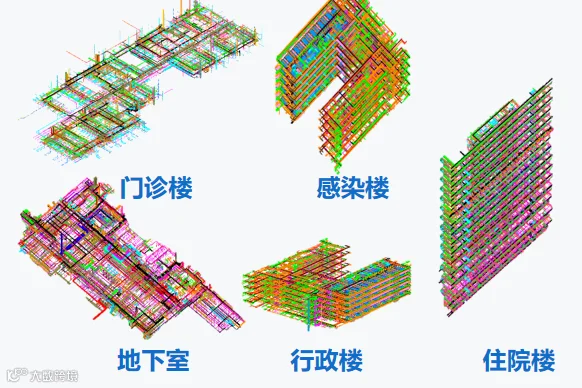

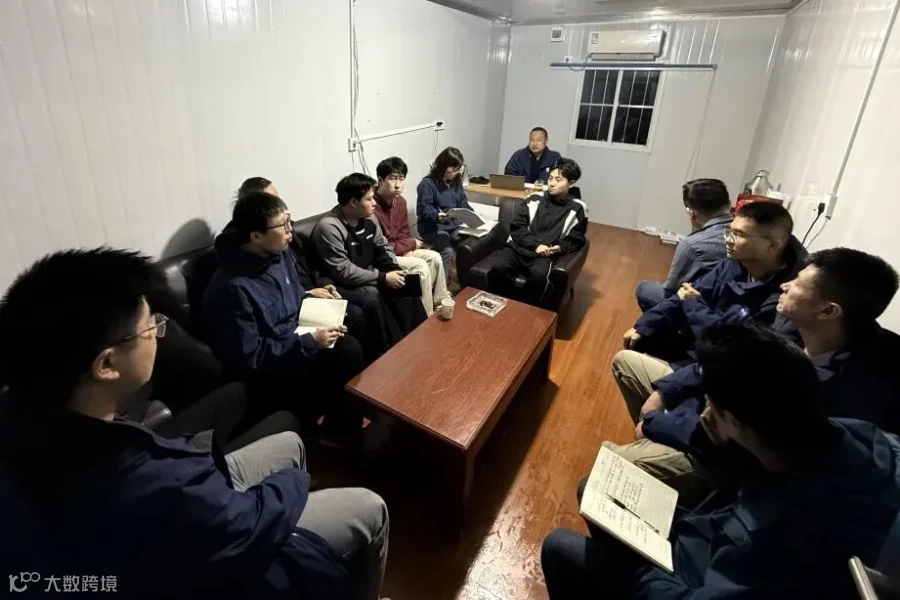

作为省级重点项目,本院的功能性与实用性得到了各级政府部门的高度关注,设计变更累计不低于10次,但项目团队都能及时响应,迅速组织班组进行技术交底,确保每一项变更要求都按质按量落实到位。在工程量计算这一关键环节,团队采取分工协作模式——陈泓辉、邓彦博、曹歌进、曾宪文、黎晨、袁攀宇分别负责不同楼栋及专业板块的工程量计算。团队成员从零开始,在短期内掌握了广联达软件操作,高效完成了产值逾两亿元的量模搭建,最后由余志君汇总录入。项目部通过定期组织交流学习,由经验丰富者讲解易漏细节,确保了结算工作的整体推进与预期目标一致。为达成成本控制目标,项目部特设曾宪文为电缆专员,通过优化电缆路由与配电箱布局,预计能为项目节约成本近百万。
该项目建成投用后,将以顶尖专科资源扩容优质医疗供给,破解“看病难、转诊难”问题,辐射湘中及周边居民,筑牢健康支撑。下一步,公司项目团队将继续保持冲刺攻坚的工作状态,以更高标准、更严要求推进收尾阶段各项工作,重点抓好工程质量管控与细节优化,确保项目按期高质量完工交付,过程中积累的管理经验、技术成果、规范流程,将转化为后续项目建设的宝贵财富,为企业的高质量发展注入持续动力。
