春风和煦 草长莺飞
在这万物竞发的美好时节
六建机电建设者们
铆足干劲 赶工正酣
施工生产 如火如荼
建设进度 蓬勃起势
拼抢项目建设“春天”!
湖北合盛化学合成项目

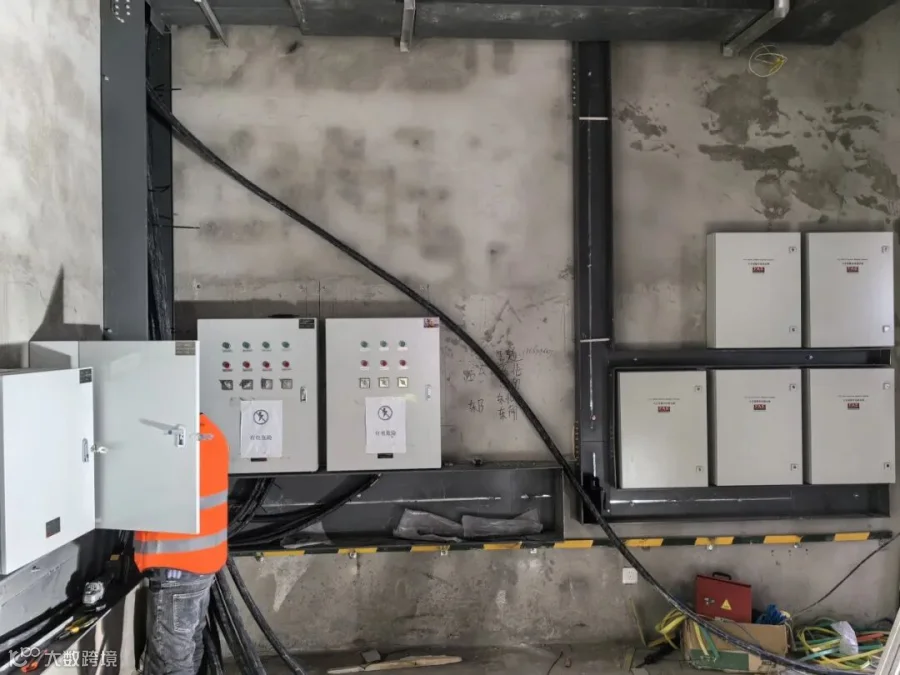

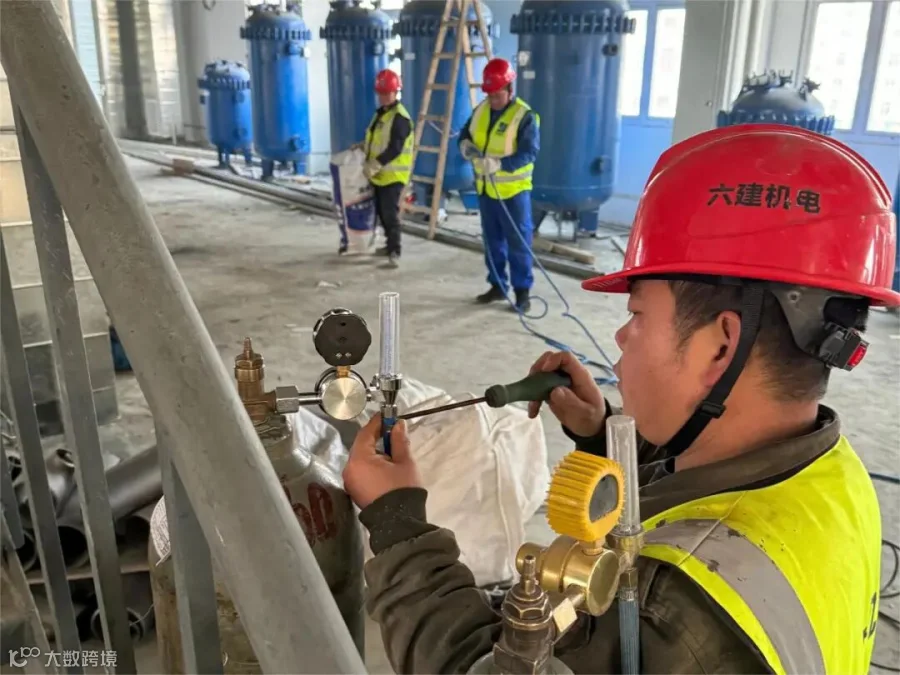

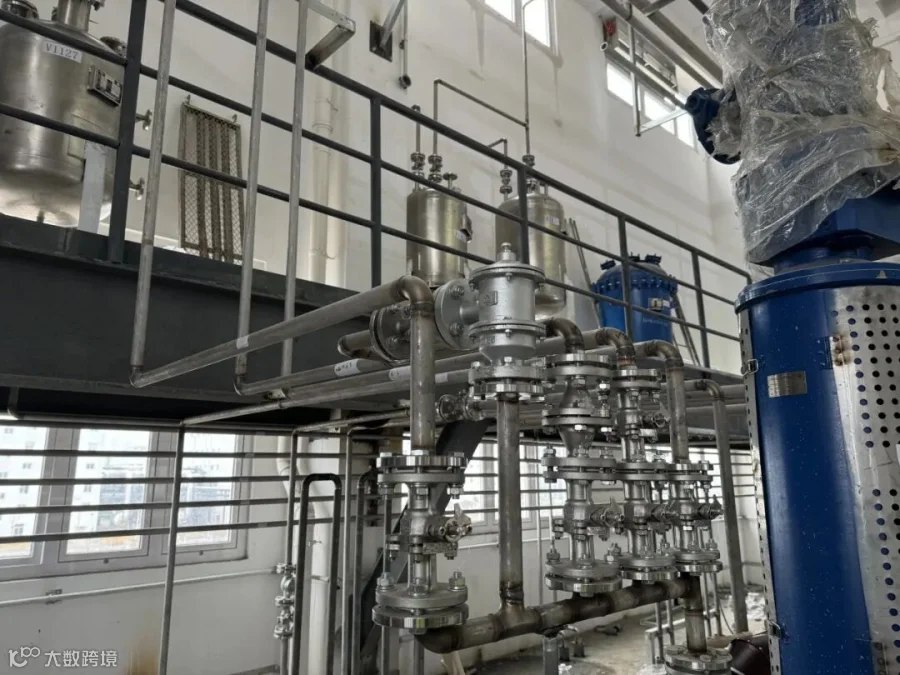

为推动项目早竣工、早投入、早达效,湖北合盛化学合成项目部紧盯时间节点和工程进度,在确保项目质量和安全的前提下,优化施工组织,倒排工期,全速推进跑出“加速度”。项目部采用“1+1”的模式对劳务班组交底,因图纸不够完善,为避免多次返工,与甲方提前沟通,结合现场实际情况加班加点绘制、标注平面图,每个反应釜所连接的系统都需单独绘制对应的轴测图,这样既便于现场施工,也缩短后期竣工图的绘制及结算时间。

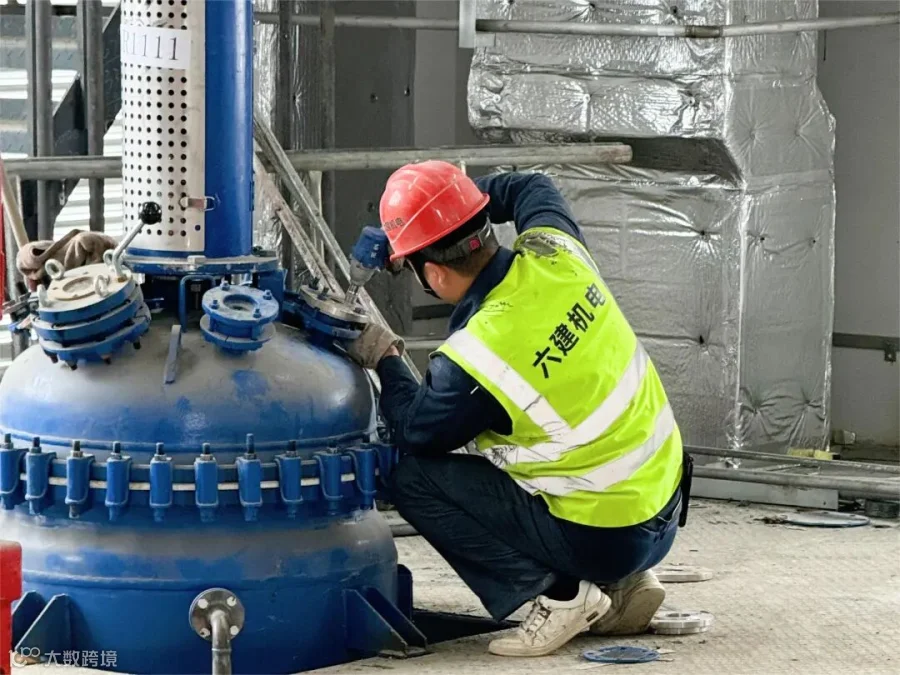

项目经理何晓峰介绍说:不同于传统的建筑安装工程,工艺设备的安装对于管道的走向和焊接要求都很高,因此不管是前期的安装还是后期的调试都将是任务的重中之重。此项目管道焊接均为氩弧焊与电焊,因此施工人员必须具备丰富的工作经验及专业水平,项目部严格控制把关,对所有焊接工作人员的操作技能都进行严格的审核,保证达到施工要求。项目工期紧张,工艺管道安装复杂,面对大家焦虑紧张的情绪,项目经理何晓峰坚定地说:“办法总比困难多!”这句简短的鼓劲背后,是项目部从最开始的8个工人增加至施工高峰期的46个工人,全员挥洒着“拧成一股绳,劲往一处使”的汗水,铆足了干劲昼夜鏖战。
经过项目部以及劳务班组的不懈努力,现场施工已平稳进入收尾阶段。就如中原分公司总经理李沛智常说:在项目上就像是打仗,你不打倒困难,就是困难打倒你。只有拿出必胜的决心和态度,才能按时按质交付精品工程,打响六建机电的金字招牌。
娄底市城南医院项目

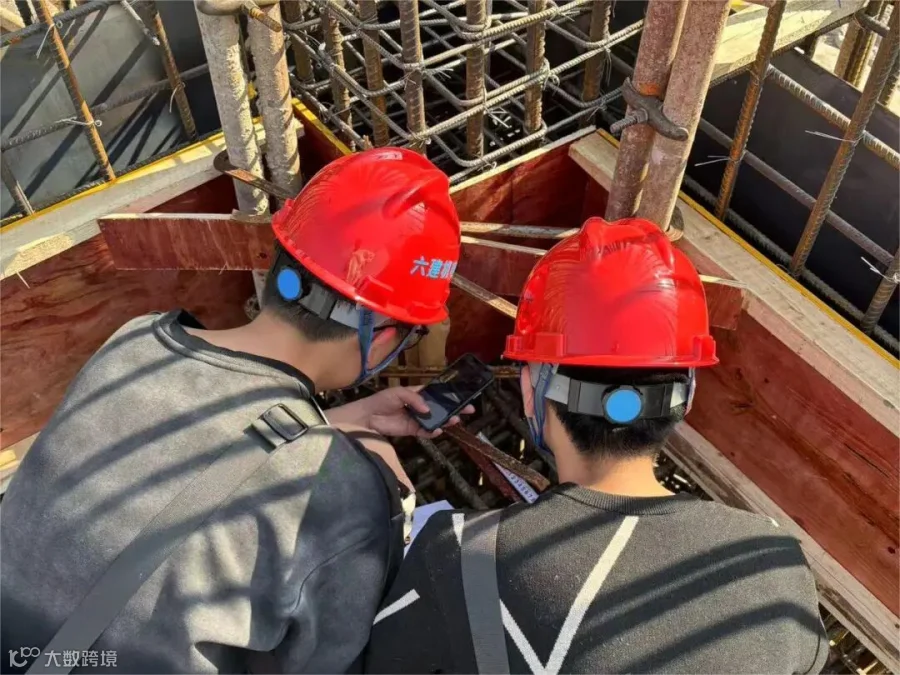

娄底市城南医院(广州医科大学附属第一医院娄底医院)项目总建筑面积达26万㎡,是综合性医疗卫生用地,为满足当地市民享受优质医疗保健服务需求,项目要求2年内全面交付。面对繁重任务,项目部提前谋划部署,组织会议群策群力,制定切实可行的工期排布表,厘清问题清单,落实工作任务到个人,全员拿出百分百的韧劲,保建设、控质量、护安全,按下抢时争效“快进键”。

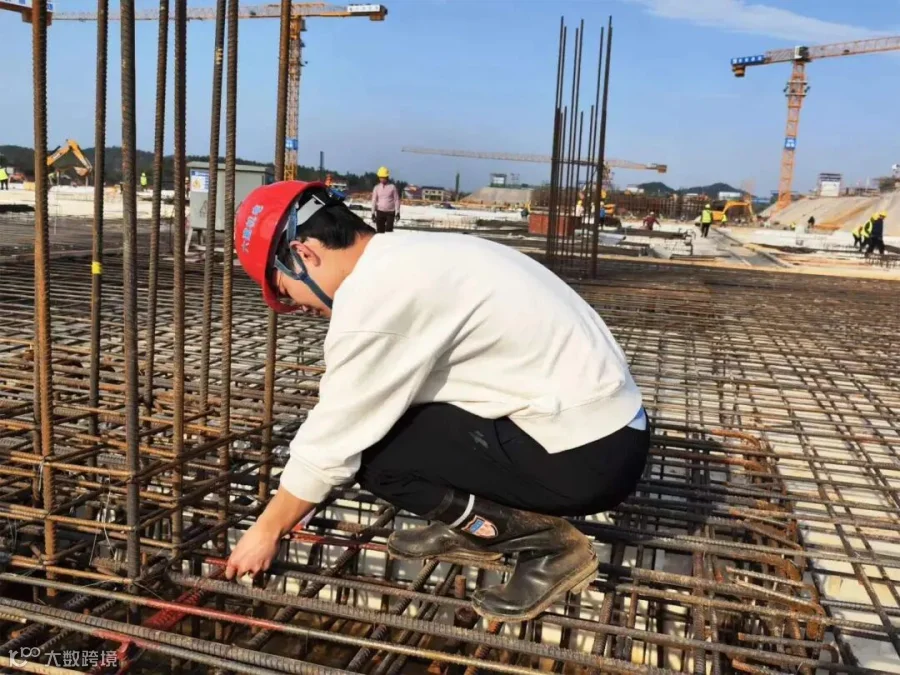

已经是晚上的12点钟,项目部办公区却依旧满是挑灯夜战的背影,夙兴夜寐似乎成为了项目部工作人员的工作常态;管理人员每天增加现场检查和巡查频次,以身作则盯进度、解难题,同时坚持召开碰头会和工作例会,明确部署抢工任务;为保证进度顺利完成,地下室区域、人防区域、垃圾站、液氧站都增派多名施工员与工人,24小时三班倒抢时间,多方位作业,在敷设完筏板的底筋和面筋后,又立刻安排机电安装工人同时进行预埋等工作,争分夺秒,保证施工衔接流畅。
在“安全第一”的前提下,项目部全员尽自己最大努力,高质高效地推进施工进度,在他们的共同努力下,工地的变化日渐更替。下一步,项目部将持续压实安全生产责任制,加强组织协调,挂图作战,如期完成既定目标,彰显“机电铁军”力量!
西安地铁十号线一期工程
站后工程项目(榆楚站)
榆楚站为十号线第十五座车站,车站总建筑面积为8934.67m²,其中地面层建筑面积为376.85m²,站台及轨行区建筑面积为3517.74m²。
在机电安装施工过程中,综合支吊架施工是整个车站施工的关键环节,为此项目部精心组织、精细施工、精准施策:反复仔细核对管综深化图纸,力求尽可能地发现潜在问题,为后续的桥架及线缆敷设工作提供良好的准备;认真厘清材料的进场情况,对施工人员进行了预制、安装技术交底和多次系统的培训,确保施工过程质量达标、安全受控,为项目完美履约提供有力保障。
项目部工作人员介绍说:“由于综合支架的安装至关重要,因此我们在现场必须严格把关每一道工序,包括锚栓的定位、打孔后的内部清洁等。只有当锚栓打入后漏出红线时,方可视为合格,确定锚栓位置后,我们进行了拉拔实验,以确保后续安装的安全性。此外,电线电缆导管敷设、桥架敷设、桥架内电缆敷设以及局部等电位接地扁钢基础槽钢的敷设工作都已提前规划筹谋。”

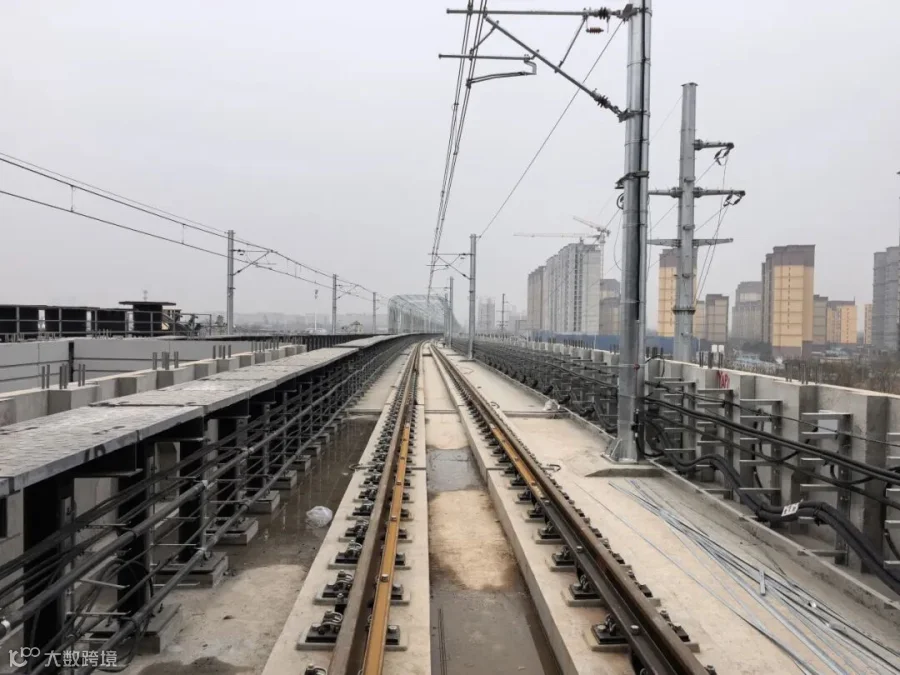

截至目前,项目综合支架及管线桥架安装完成,给排水消防管道安装已完成正进行压力试验,低压配电与照明系统通电调试进行中,轨行区间动力照明已完成,已开始试车运行,各专业单项调试初具条件。项目部将全力以赴为联调做足准备,为通车提供坚实保障,项目建成后将对方便旅客出行、完善区域路网具有重要意义。
人勤春来早
实干启新程
六建机电的一幅幅“奋进图”
正徐徐展开
他们以奋斗作“笔”
拼搏为“墨”
书写新答卷
共创“开门红”!
