大数跨境

走在前 建新功 | 机电安装公司又一个光伏发电项目并网送电

走在前 建新功 | 机电安装公司又一个光伏发电项目并网送电 湖南六建机电安装有限责任公司
2024-03-28
2
导读:——广西南宁丰林木业光伏发电项目并网送电成功


广西南宁丰林木业光伏发电项目

并网送电成功

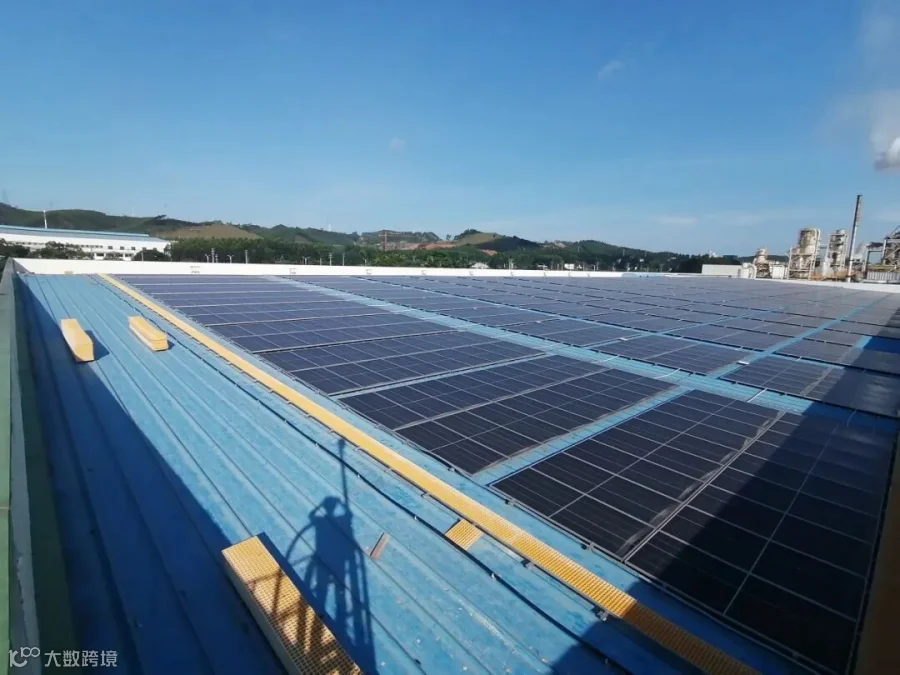

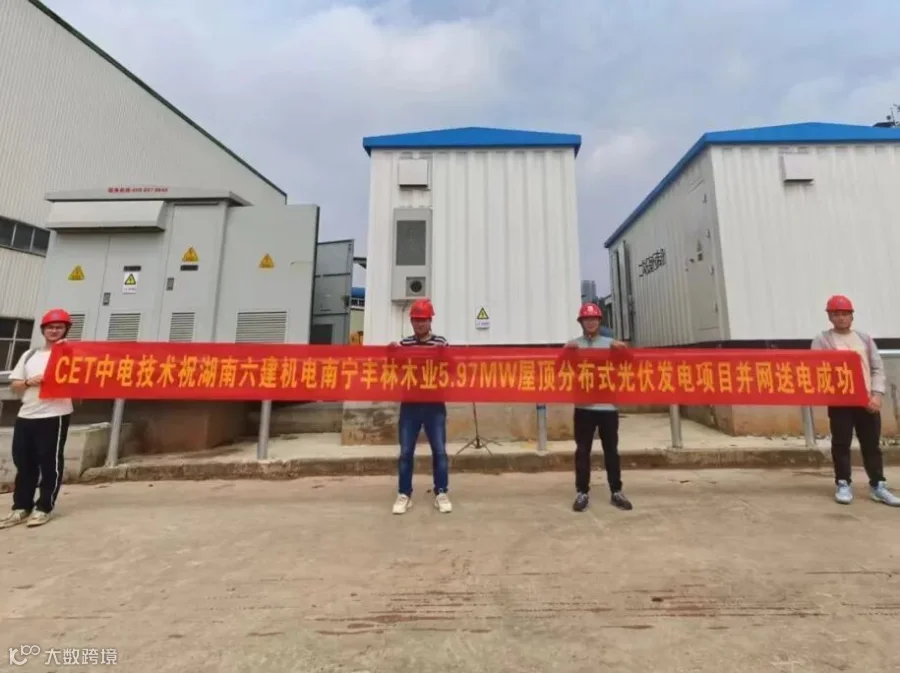

3月25日16时,广西南宁市丰林木业5.98MW屋顶分布式光伏发电项目EPC总承包工程项目并网送电成功。高压并网点2全容量并网,共计4945块组件,直流侧2.719750MWp,交流侧2.11MW;2024年03月25日17时30分,高压并网点1全容量并网,共计9881块组件,直流侧5.434550MWp,交流侧4.19MW。



项目介绍

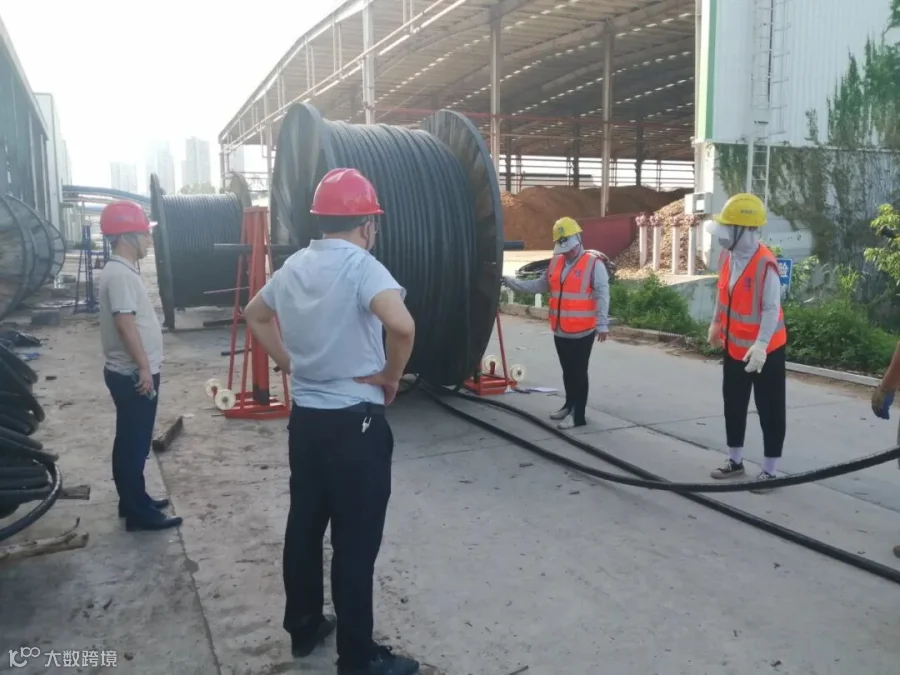

广西南宁市丰林木业5.98MW屋顶分布式光伏发电项目EPC总承包工程于2022年6月正式开工建设,同年7月合同内承包工程完工后,投资方将项目由原来的多点低压并网变更为高压两点并网,此为南宁五象新区首个光伏高压并网项目。工程涵盖光伏区组件安装、10KV升压站扩建、10KV集电线路勘察设计等。光伏电站组件14826块,年均发电量约为816.34万KWh,项目园区消纳比例达94.69%,项目建成后,将为地区资源可持续化、促进当地经济社会发展做出重要贡献。


工程开工以来,项目部有针对性地编制施工方案、精心组织施工,严格落实质量安全管理制度,遵守相关施工质量标准,并且严格执行日常安全巡视与重大危险源排查,确保项目的安全性、规范性、有序性。现场施工人员每日进行班前安全教育,严格遵守施工规定,确保现场安全文明施工。

此次并网送电成功,不仅体现了公司过硬的专业技术实力项目管理水平,也为公司力推产业结构转型、持续深耕细作新能源领域提供了有力支撑。项目并网后,将有效缓解电力供应压力,降低电网运行成本,为新能源消纳问题提供解决思路。

下阶段,项目部将秉承绿色低碳、可持续的发展理念,顺利进入国能360系统;同时完成项目竣工结算,结合公司“双管行动”方案全力回收资金,并始终朝着“零事故、零缺陷、零风险”目标不断迈进,争取项目最大程度创效。

公司将以此次成功并网送电为契机,紧密围绕“双管行动”部署,保持转型发展的良好势头,一路逐“绿”前行,积极拓展新兴产业市场,推动新能源项目纵深发展,为集团可持续发展注入绿色动力,贡献“机电智慧”。

关注我们

作      者:何应奉 林蒂妮

图      片:何应奉

编      辑:林蒂妮

初      核:党群综合部

审      核:郑卡佳

【声明】内容源于网络
0
0
湖南六建机电安装有限责任公司
企业文化传播
内容 1715
粉丝 0
湖南六建机电安装有限责任公司 企业文化传播
总阅读3
粉丝0
内容1.7k
