在新疆塔城的戈壁滩上,一座220KV变电站正拔地而起,它肩负重任——为江西省委政府重点援疆工程、预计工业产值43亿元的新疆信达公司铝电解电容器用中高压化成箔项目提供电力保障。
作为5G基站、新能源车、航天设备核心电子元件——铝电解电容器的“芯片级”关键材料,中高压化成箔的生产需要不间断的精密电解,电压波动或瞬间断电即意味着整卷箔材报废。面对高达43亿度的年用电量以及“零容忍”的供电稳定性要求,让这座变电站建设本身,成为一场与严酷自然环境搏斗、为高科技产业护航的攻坚战。
挑战一: “流沙陷阱”
需要在变电站与化成箔工厂之间铺设输电管,但沿河戈壁沙土松散、地下水位高,传统方法挖掘管坑极易塌方,延误投产工期。
妙招:“固沙有术,抽水断流”
开挖前沿设想的管坑两旁钻孔,插入带孔钢花管并向管内高压注入水泥浆液。浆液渗透沙土空隙,凝固后将锁住松散沙层,形成一道“水泥—沙土复合壳体”临时支护墙。
在注浆形成的坚固护壁内,使用大功率真空泵快速抽干坑内地下水,断水断流,使沙土从流动态转变为稳定态,坚固施工区,为安全高效挖掘管沟扫清障碍。
挑战二: “戈壁呼吸”
内陆地区冬冷夏热,最高70°的极端温差导致金属设备、支架、管道反复剧烈胀缩,使其变形、开裂、连接失效,威胁持续供电。
妙招:“刚柔相济,冷暖自知”
设备支架加装高性能弹性支座,如弹簧般吸收热胀冷缩产生的巨大应力;管道连接处设置伸缩节,预留膨胀空间;地基深埋至冻土层以下,规避地表剧烈温差及土壤冻融过程破坏。
变压器作为核心供电设备,项目部为其配备双电源冗余供电油泵+智能温控系统,温控系统实时根据油温调节油冷功率,防止设备过热跳闸断电;预装加热带,低温时设备运行前自动预热泵油至安全状态。
挑战三: “风刃侵蚀”
内陆地区冬冷夏热,最高70℃的极端温差导致金属设备、支架、管道反复剧烈胀缩,使其变形、开裂、连接失效,威胁持续供电。
妙招:“因势利导,以静制动”
在管道迎风侧架设特殊设计的翼型挡风板,利用空气动力学原理(伯努利效应)将贴地沙尘“托举”越过管道上方,实现物理隔绝;外围布置“草方格减速带”,有效降低近地面风速并物理拦截滚动沙粒。
拐弯处电缆大弧度铺设,材料平缓延展,避免硬折损伤;沟壁转角处嵌入镜面抛光的高强度陶瓷衬垫,使得直冲沙粒“滑冰”通过,极大减少摩擦损耗。

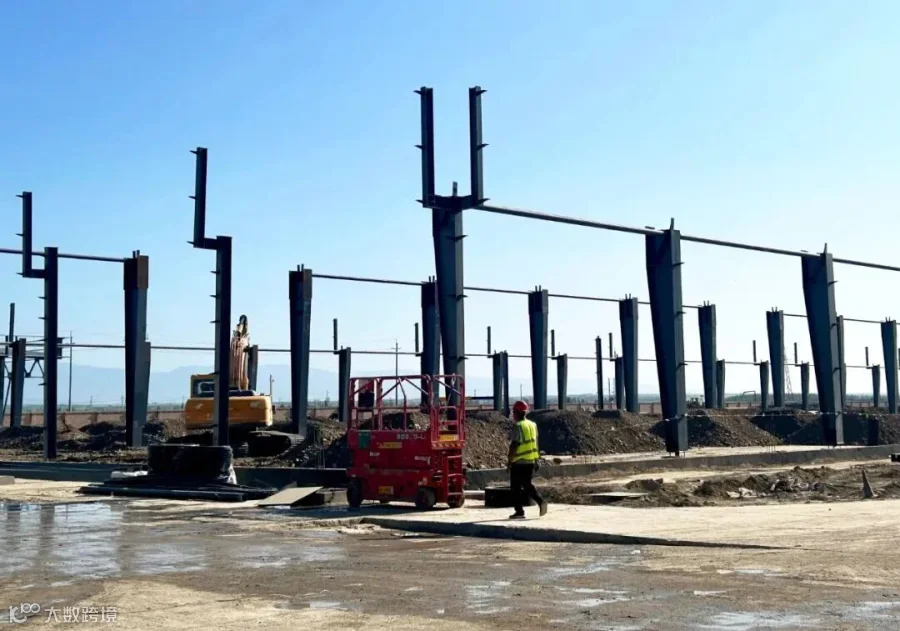

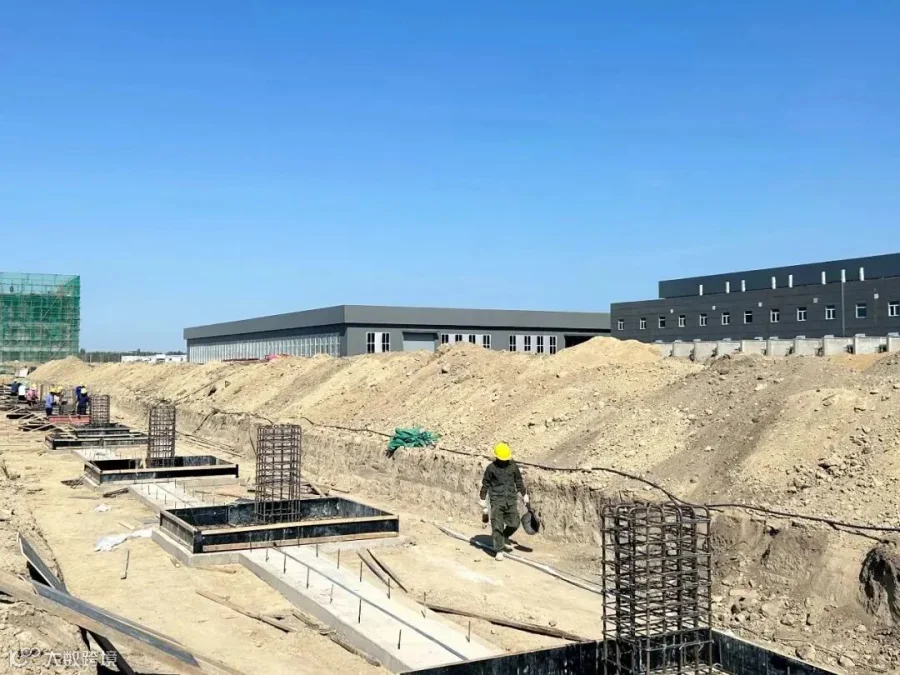

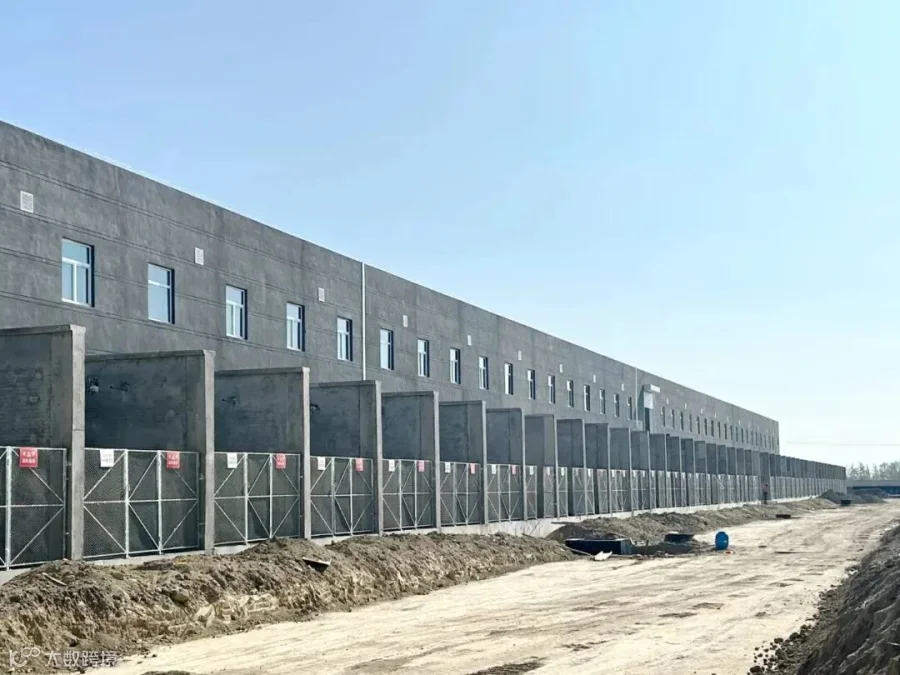

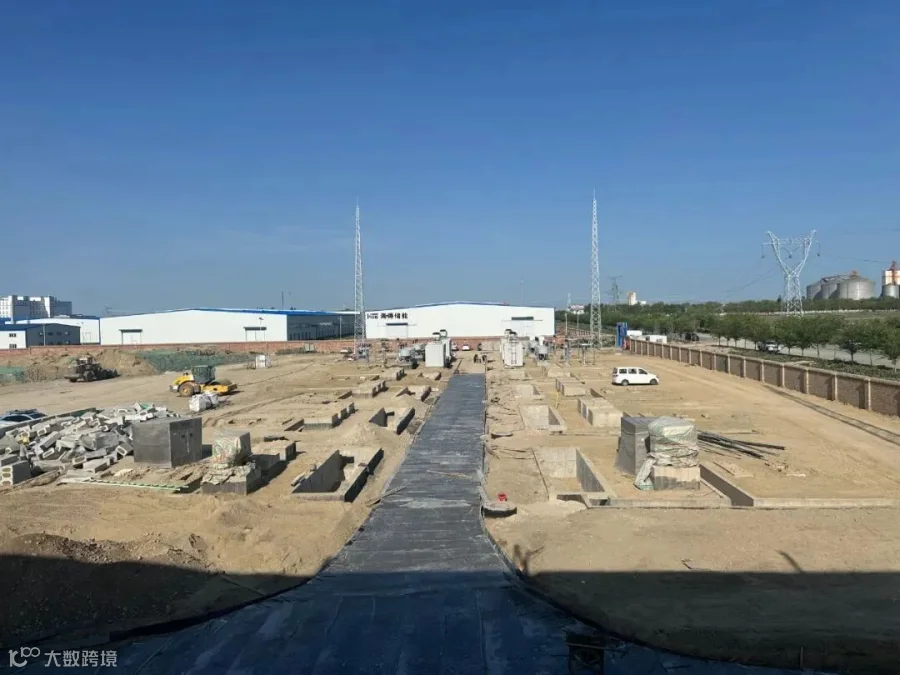

目前,项目已完成部分主变基础建设和线路铺设工作,预计9月底完工。建成后,这座凝聚智慧与毅力的变电站,将成为新疆信达化成箔项目“毫秒级稳定供电”的坚强堡垒。下一步,机电人将继续秉持“品质至上、精益求精”理念全力冲刺,确保工程高质量交付,让每秒220千伏的工业血液澎湃不息,守护好边疆电子材料产业“中国芯”!
