全力冲刺
——省直项目室外充电桩电缆敷设抢工攻坚战
前言
初冬寒意渐至,在省直公共服务技术业务中心项目的室外电缆敷设现场,却是一派与时间竞速的火热景象。面对“三日内必须通电”的硬性指标,一场与时间赛跑的电缆敷设攻坚战,在这里全面打响。
PART1
使命必达——与时间赛跑的硬仗
本次抢工任务的核心是在3天内完成室外约5600米电缆的敷设,并确保28台充电桩顺利接通调试试运行,难点在于:
工期极紧
从任务下达的那一刻起到完成,满打满算仅仅只有3天时间,且涉及多个环节的紧密协作、资源的统筹调配,难度不言而喻。
任务繁重

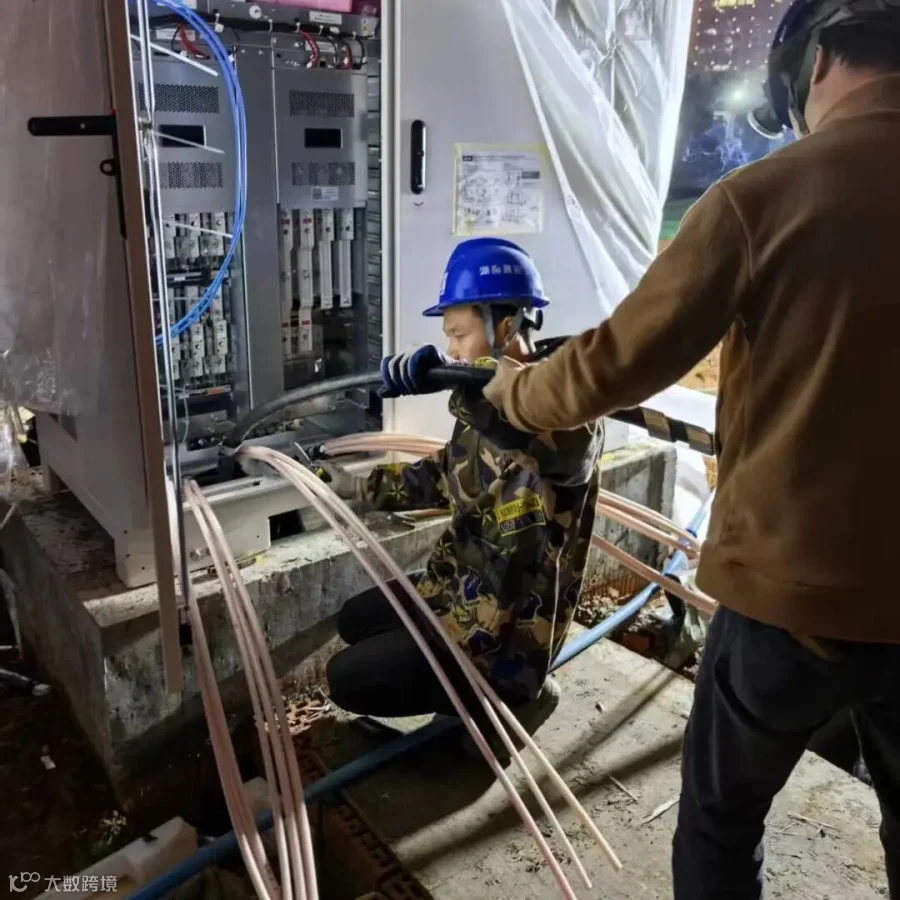

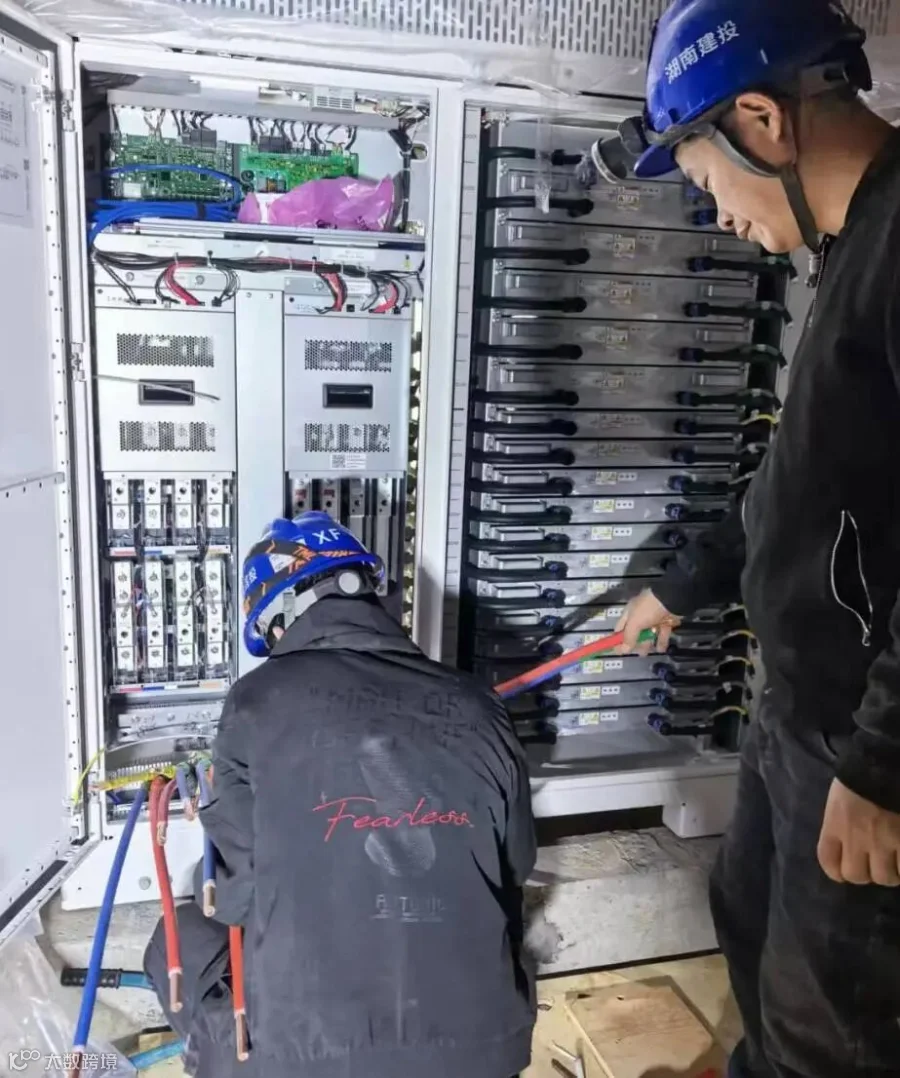

5600米电缆蜿蜒于室外,施工环境复杂,且最终需要精准对接28个终端和144个终端头。
难度巨大

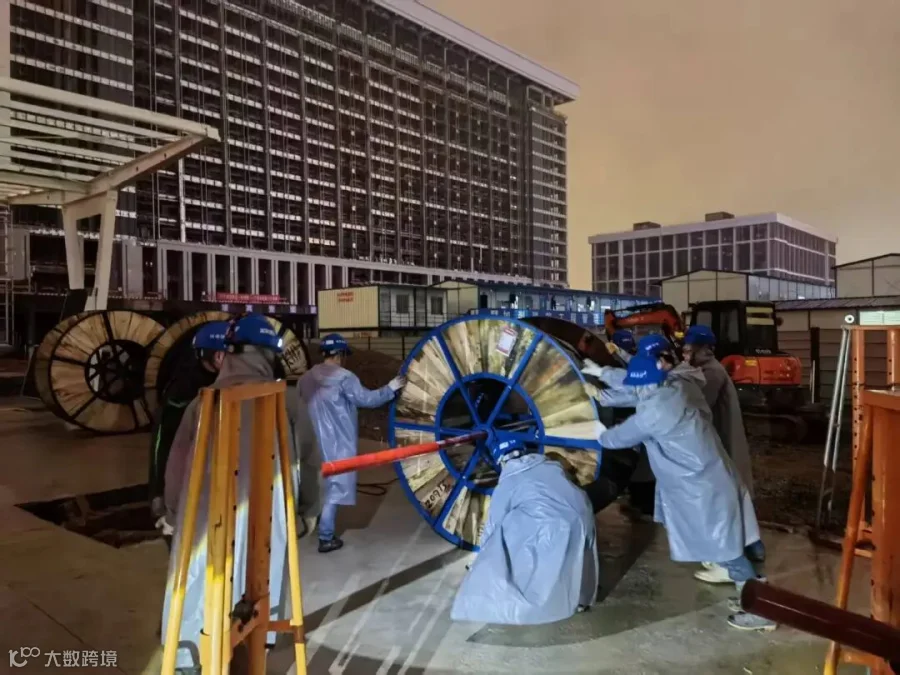

本次敷设的“巨无霸”电缆,单根长达320米、截面为4*185+1*95,每一次单根敷设,都需要至少8名精壮劳力协同作业60分钟才能完成,对人员组织和施工协调考验极大。
PART2
保障先行——公司给予坚强后盾

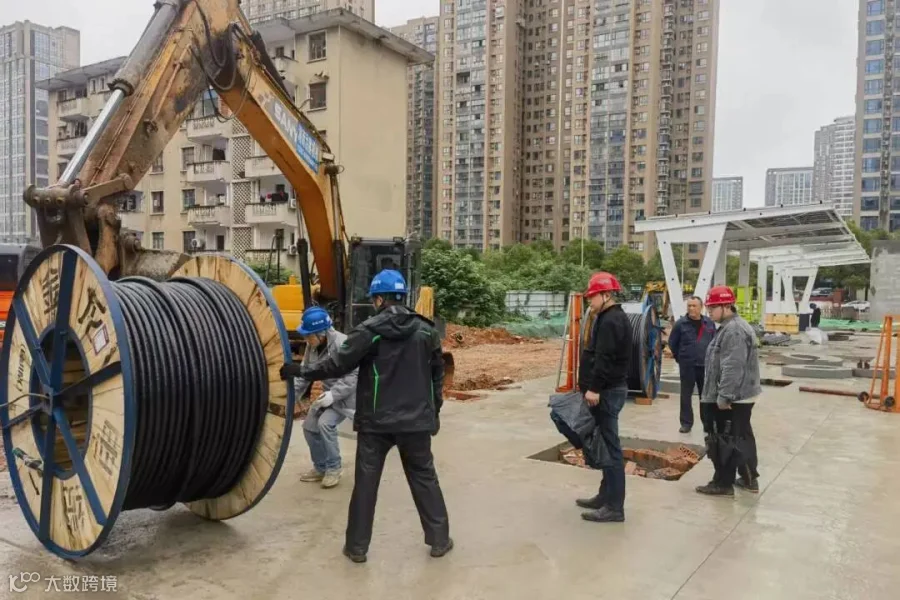

公司高度重视此次工作任务,全力保障项目推进。公司副总经理夏光辉、成本控制部牵头成立专项督导组深入项目一线。本次攻坚战中,电缆为关键原材料,到货情况对项目整体推进起着决定性作用,为此督导组在日夜奋战在一线,积极与供应商沟通协调,实时跟踪物流动态,精准掌握每一批货物的运输进度,成功保障了电缆准时足量送达,为前线施工扫除了最大障碍。副总经理夏光辉多次实地了解项目进展情况,现场办公,将问题在第一时间妥善处理,如同“强心剂”提振了团队士气,为项目顺利推进提供了有力支持。
PART3
“铁三角”坐镇——铸成攻坚砥柱

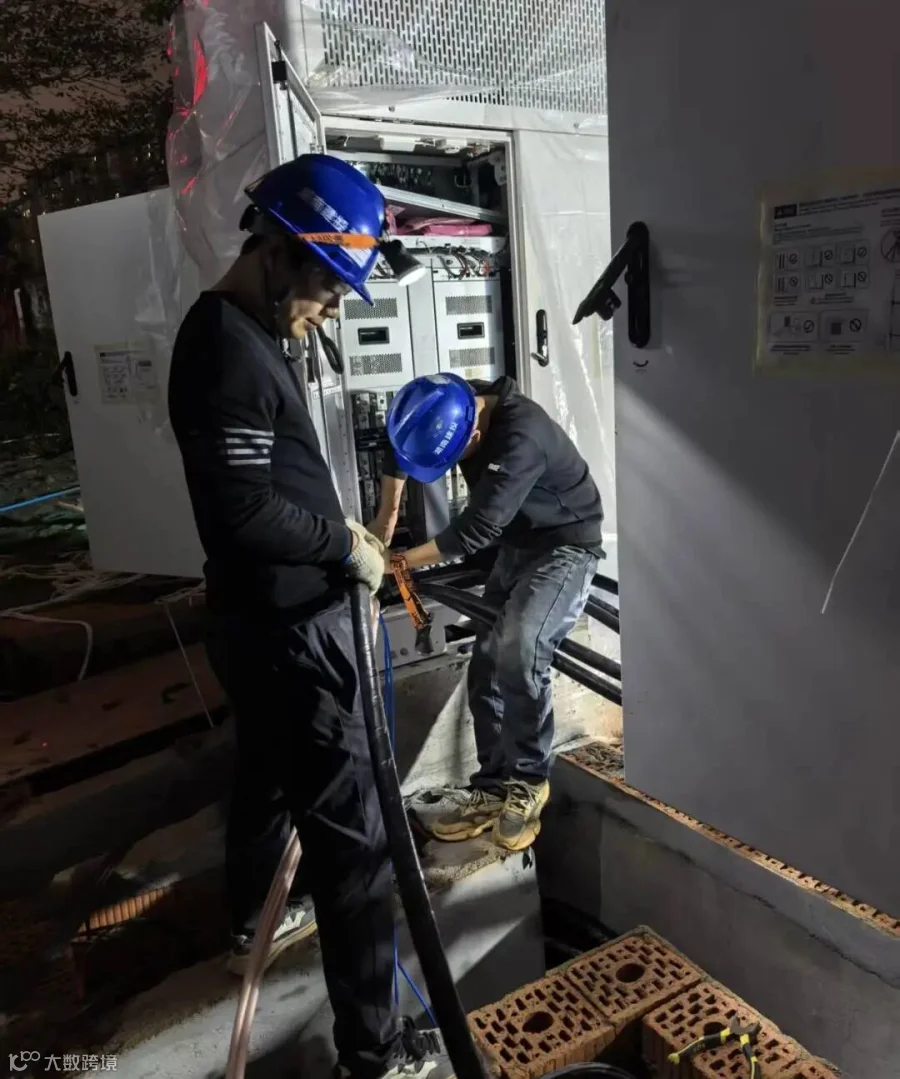

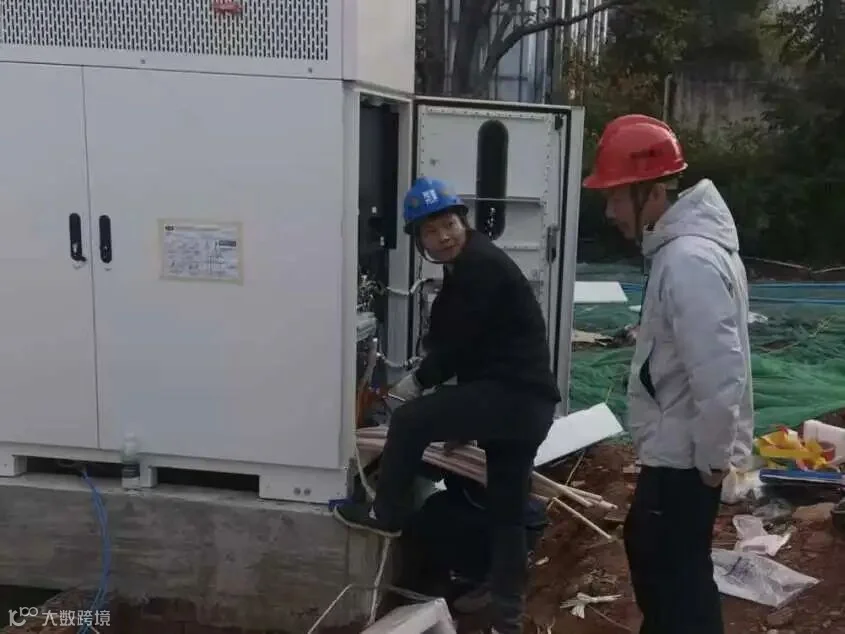

在抢工一线,一个由“老、中、青”三代组成的项目管理“铁三角”发挥了中流砥柱作用。80后项目经理应威以其果断的协调能力起到了前线关键作用。对外,他是高效的“协调枢纽”——面对甲方和总包方的严格要求,他24小时保持沟通畅通,第一时间响应诉求、厘清技术细节、汇报工程进展,以专业素养成功化解多方交叉作业带来的潜在冲突,为现场施工创造了顺畅的外部环境。对内,他是精准的“资源调配官”——他深度理解公司政策,并将一线需求实时反馈,电缆何时到货、劳务人员如何增派、机械设备如何调度……确保了施工链条的无缝衔接。一线经验丰富的前辈任德文,充分发挥自身多年积累的宝贵经验,积极组织协调碰头会,及时反馈实际施工情况,迅速分析问题关键所在。青年技术员杨逸寒是解决具体技术问题的“攻坚能手”。他积极与团队前辈和工人师傅交流探讨,实地勘察寻找最佳解决方案。为项目的顺利推进提供了坚实的技术保障。
PART4
合力攻坚——劳务班组的钢铁力量

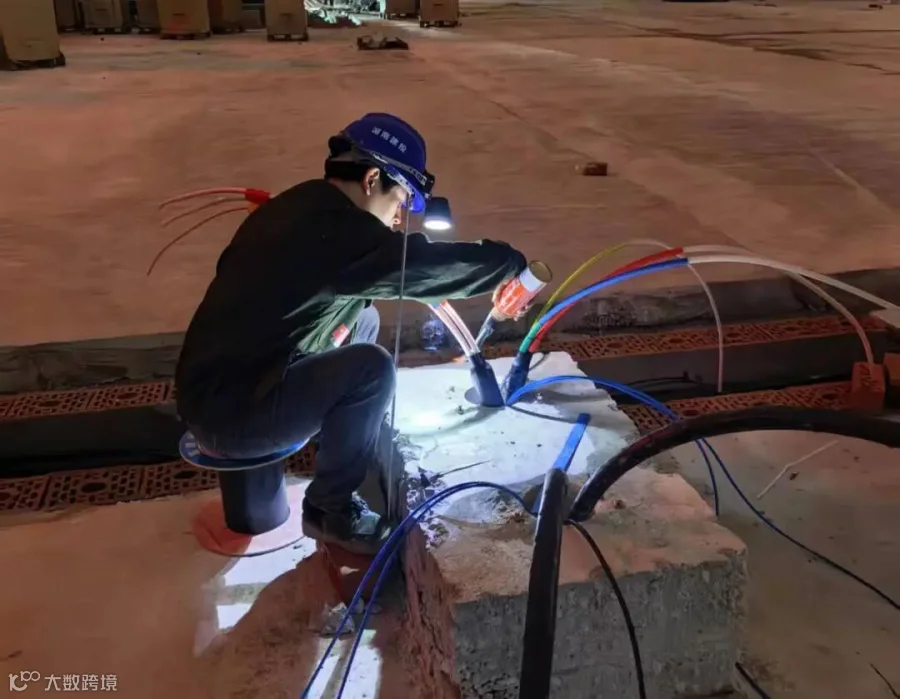

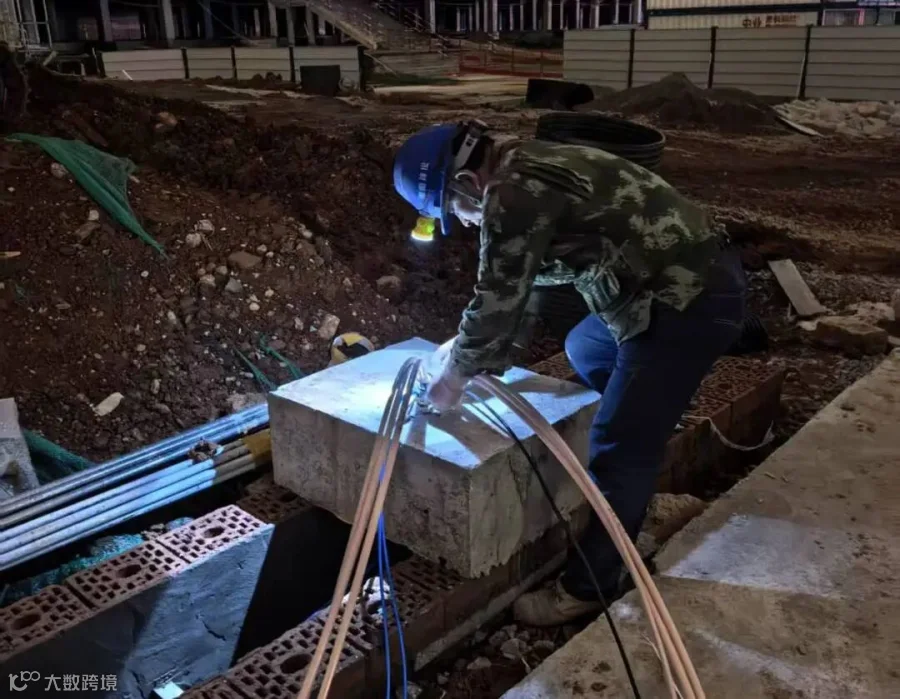

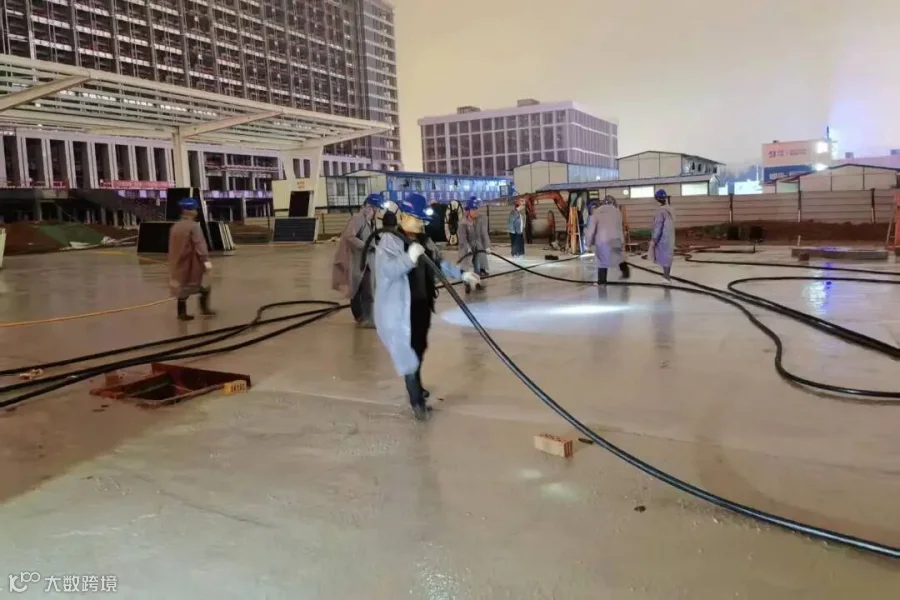

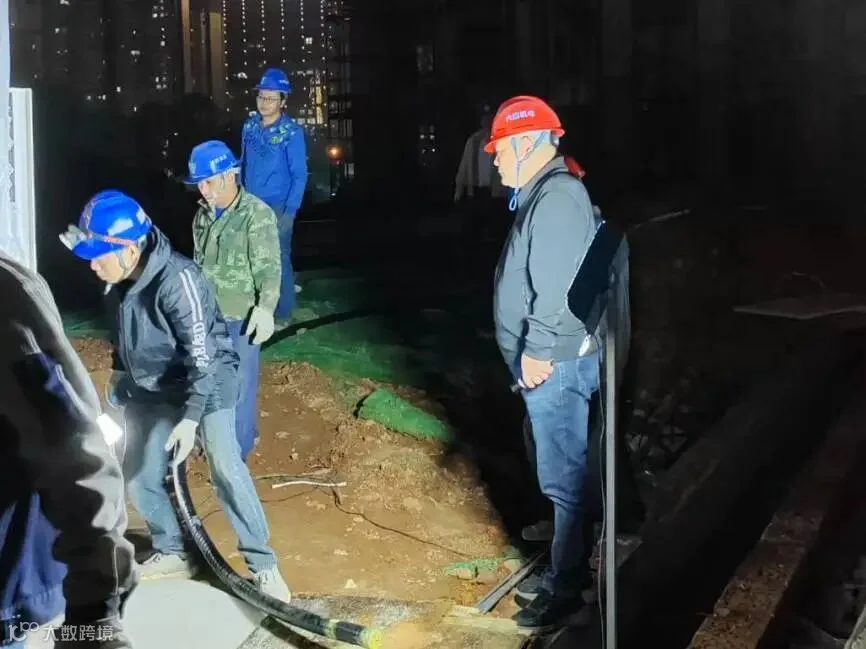

在项目推进的关键阶段,各劳务班组积极响应项目部的统筹安排,主动调整作息,实行"两班倒",确保施工现场24小时有序运转。深夜时分,工地上数盏照明灯将作业区照得透亮,工人们头戴安全帽,或蹲身焊接管线,或俯首铺设电缆,专注的身影与机械运转声交织成不凡的夜间工作图景。面对沉重的电缆,6人肩扛钢缆保持平衡,2人牵引保持步调一致,重复一次又一次,最终将总长5600米的电缆精准铺设到位。正是他们“舍小家、为大家”的奉献精神,确保了施工进度如钢铁洪流般滚滚向前。
PART5
其利断金——无私支援的团队赞歌

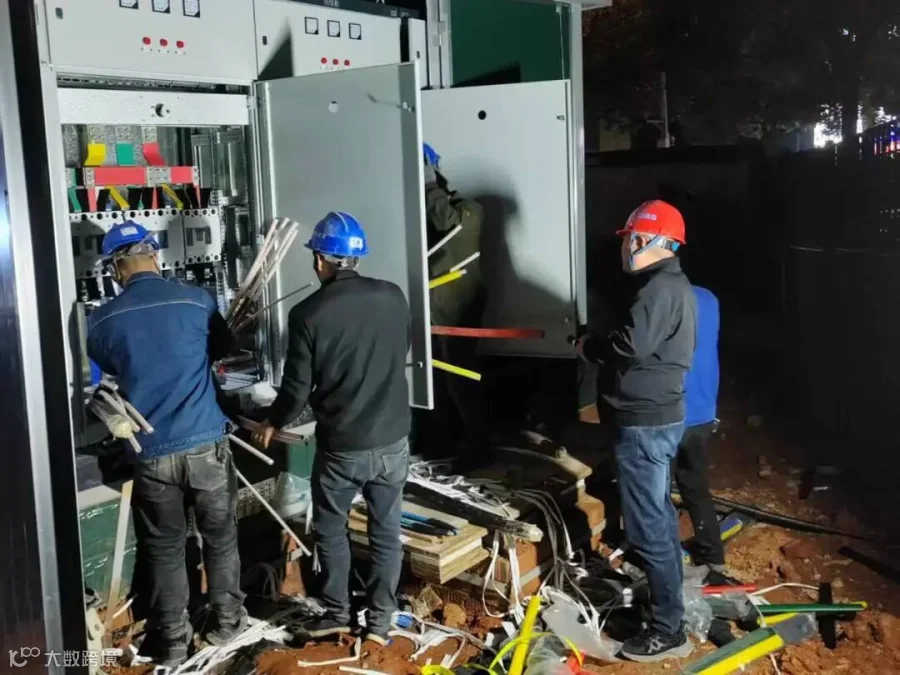

这是一场彰显团队精神的攻坚行动。在电缆敷设任务面临人力紧缺的困境时,尽管通风防排烟班组、空调班组、弱电班组等兄弟班组各自手头的工作任务同样繁重、时间节点紧张,但得知情况后毫不犹豫地伸出了援手。他们从本班组合理调配人员,安排经验丰富的技术工人加入电缆敷设队伍;同时将班组内适配的机具设备及时转运至电缆敷设的关键作业点,全力保障施工顺利推进。这种打破班组界限、携手共进的实际行动,有效缓解了电缆敷设环节的人力与设备压力,为整个项目抢工进度提供了有力支撑,也成为此次紧张抢工过程中令人暖心且振奋的一幕。
这场攻坚战的胜利,不仅是对甲方庄重承诺的兑现,更锤炼了团队意志与能力。只要心往一处想、劲往一处使,上下拧成一股绳,就没有无法圆满完成的任务!未来公司将建立更完善的项目管理体系,优化资源配置,定期组织技能培训与实战演练,不断提升团队专业素养与协同作战能力,确保项目高效、有序推进;坚守诚信经营理念,树立良好的企业形象,在激烈的市场竞争中稳健前行,铸就更多的精品工程!
