一、光伏并网发电流程
1.在发改委线上备案
1.1、房产证(或者土地+规划+施工):盖业主公章
1.2、业主营业执照扫描件:盖业主公章
1.3、线上填写备案表:取名称,地点,规模
2.提交并网申请
2.1、并网申请表:盖业主公章
2.2、发改委备案证明:盖业主公章
3.供电局起工单:
等待即可……
4.提交接入手续资料
4.1、设计委托书:盖业主公章和设计公章
4.2、接入报告:盖业主公章和设计公章
5.并网手续
5.1、施工单位报领表计划
5.2、交竣工图纸给供电局审核
5.3、施工单位报竣工验收
5.4、与供电局签署售电合同
5.5、领表并网送电。
6.运维
6.1、收电费
6.2、办理绿证
6.3、监测检修
6.4、清洗
二、并网柜设计要点:
尺寸初步可以按照600*800*2200考虑
1.开关选择
塑壳断路器规格:
63A,100A,125A,160A,225A,250A,400A,630A,800A,1250A
框架断路器规格:
1600A,2000A,3200A,4000A,6300A.
2.电缆、铜排载流量

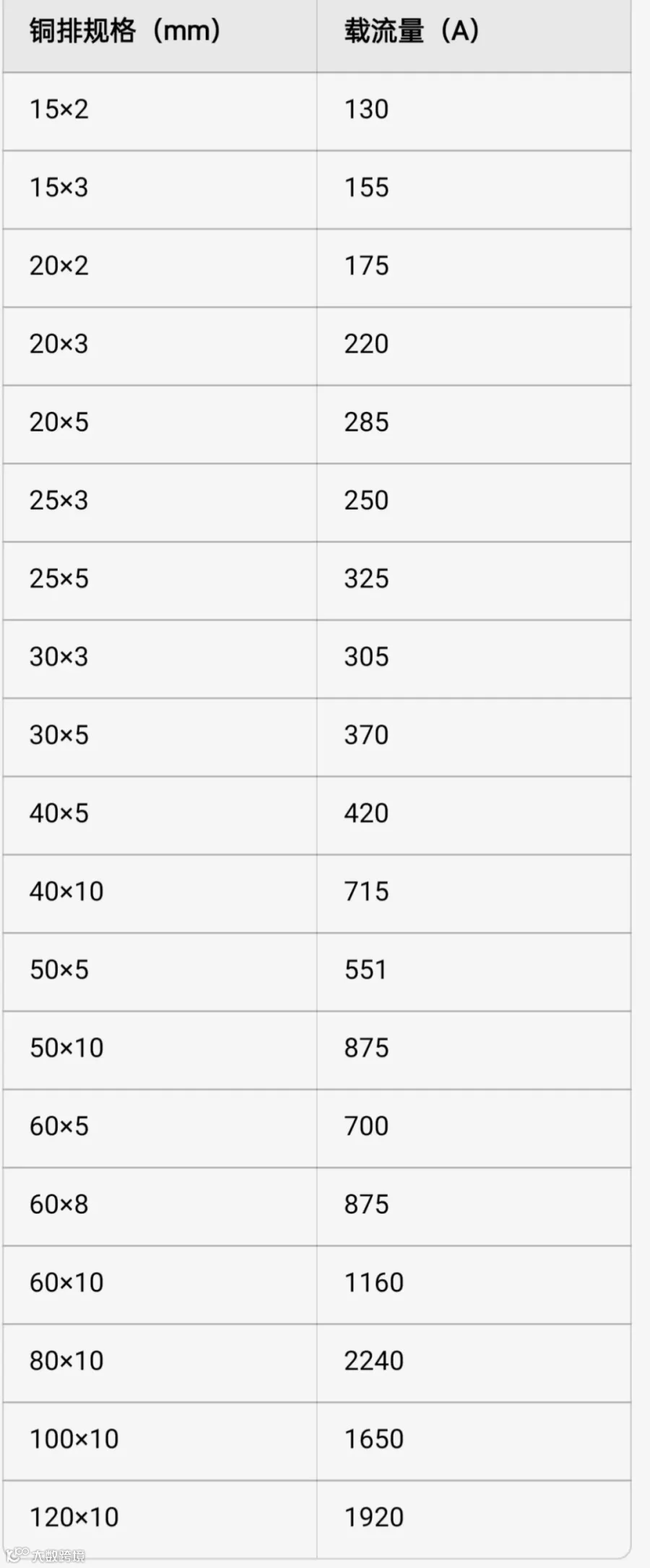

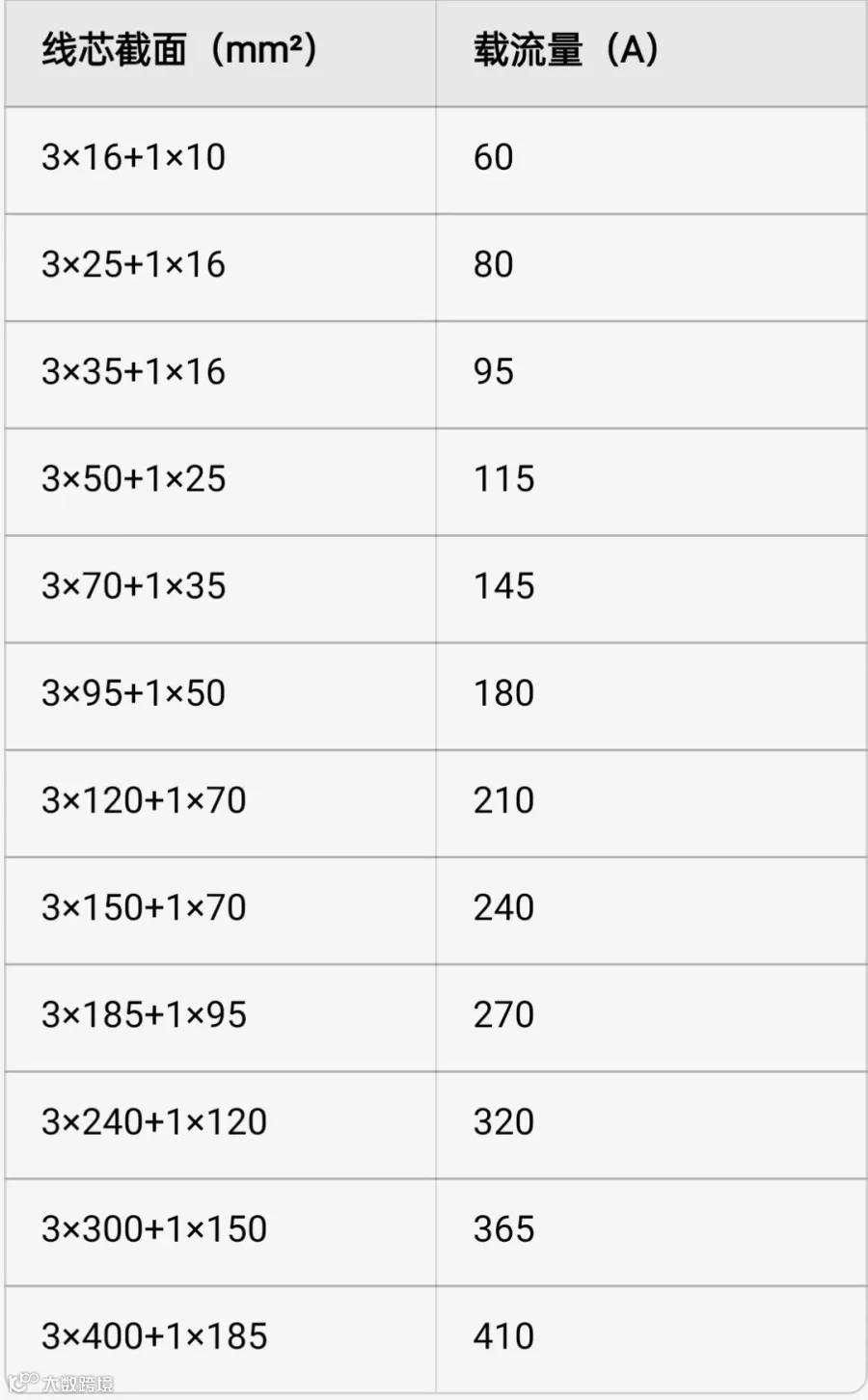

2.2温度40℃铜芯电缆载流量表:
