为深入贯彻落实集团公司关于“一杯两赛”要求,公司提前谋划部署大柴旦100万千瓦风光储项目建设,分解工程节点,紧抓工程建设黄金期,通过科学管控实现施工进度提质增效,确保工程进度目标可控。

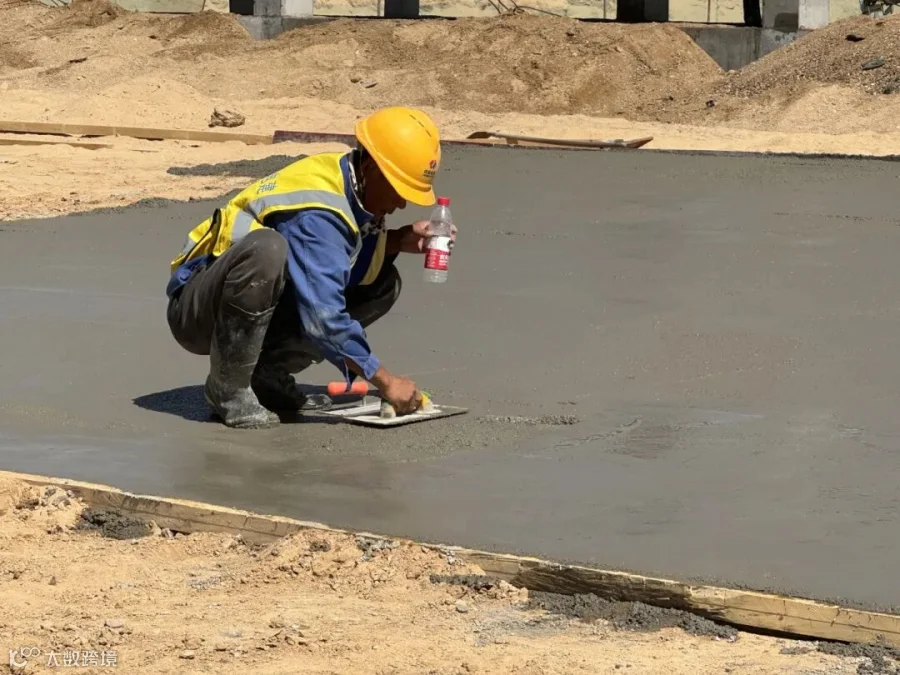

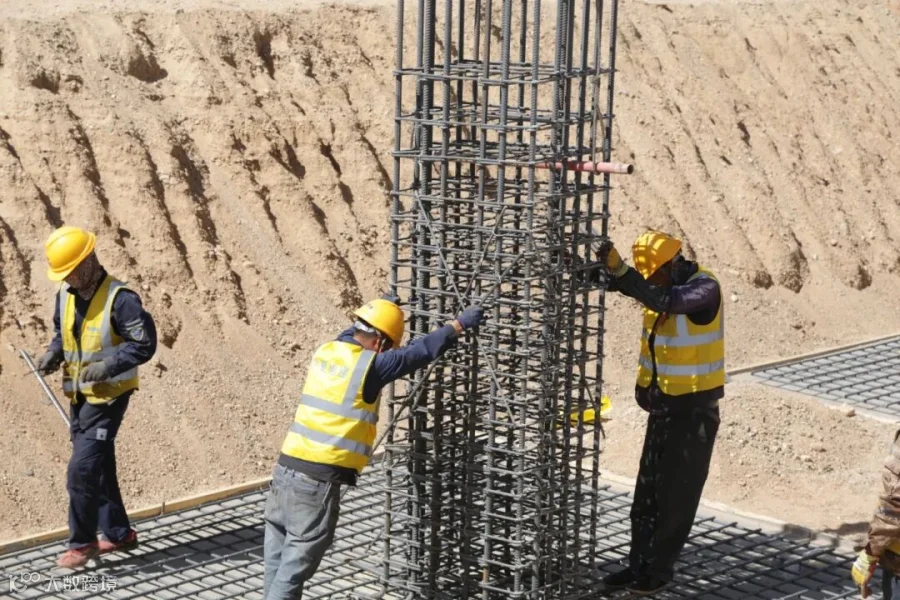

截止7月底30万千瓦风电工程近50公里检修道路填筑完成,风机基础实现日均浇筑1基的进度目标并扎实展开科学养护工作;配套110千伏升压站在“盐层挖除、砂砾换填”专项地基处理方案基础上盐层挖除工作完成并步入基础施工阶段;风电送出线路基础施工有序推进。

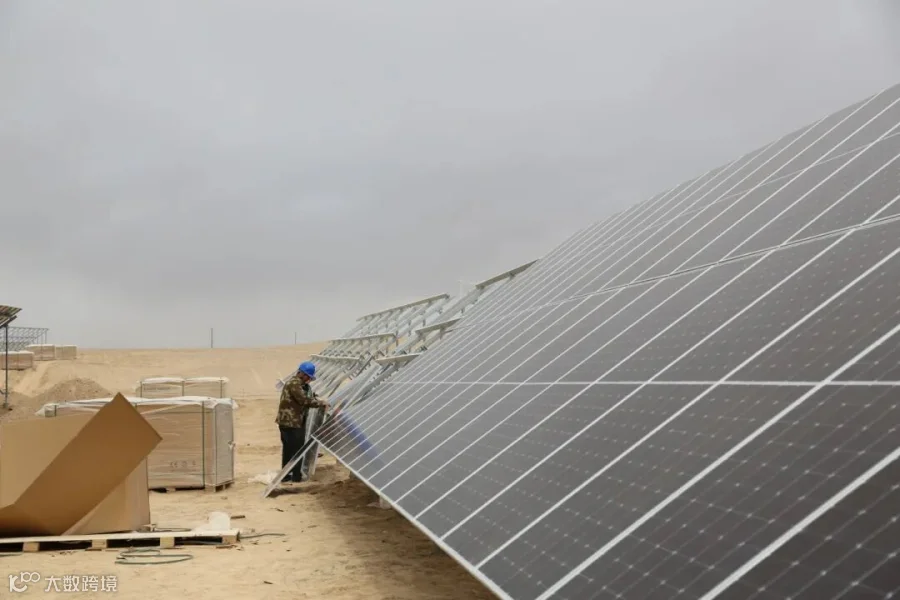

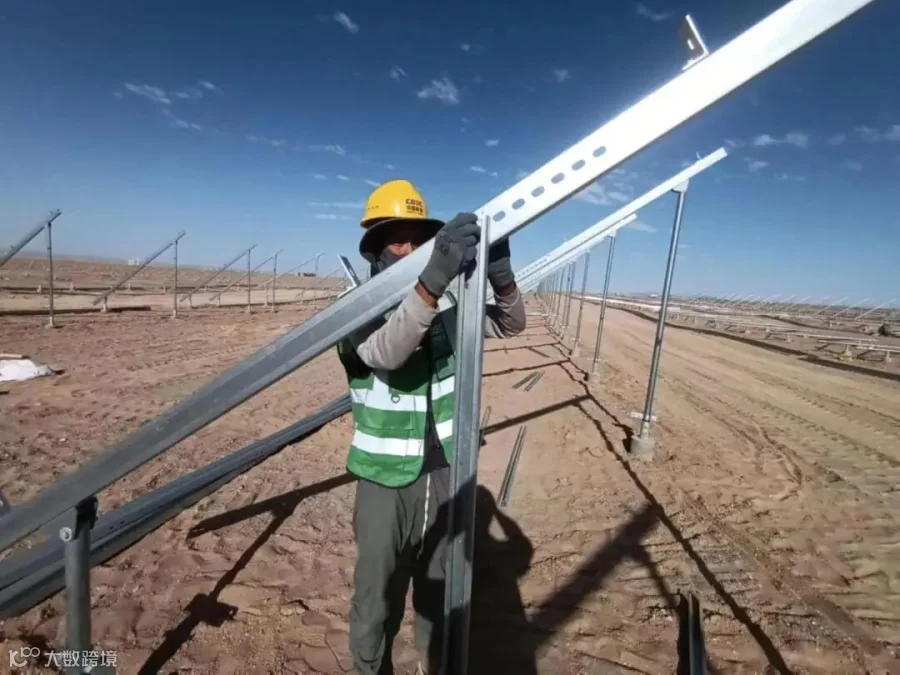

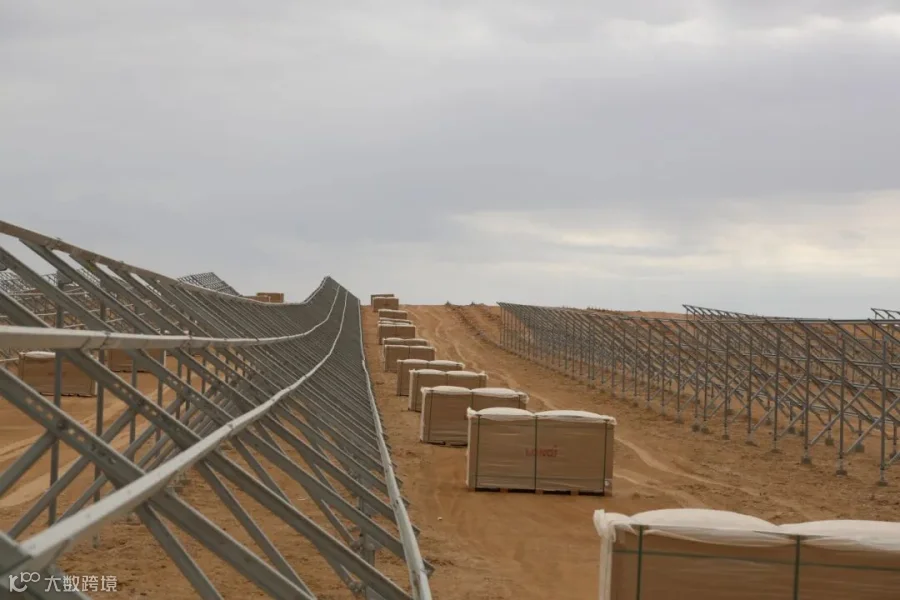

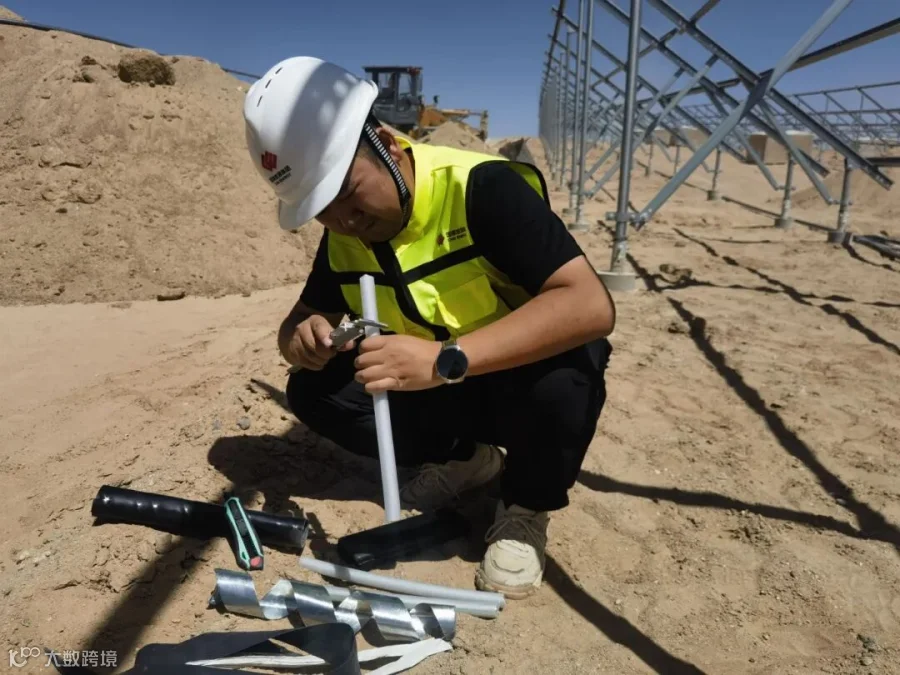

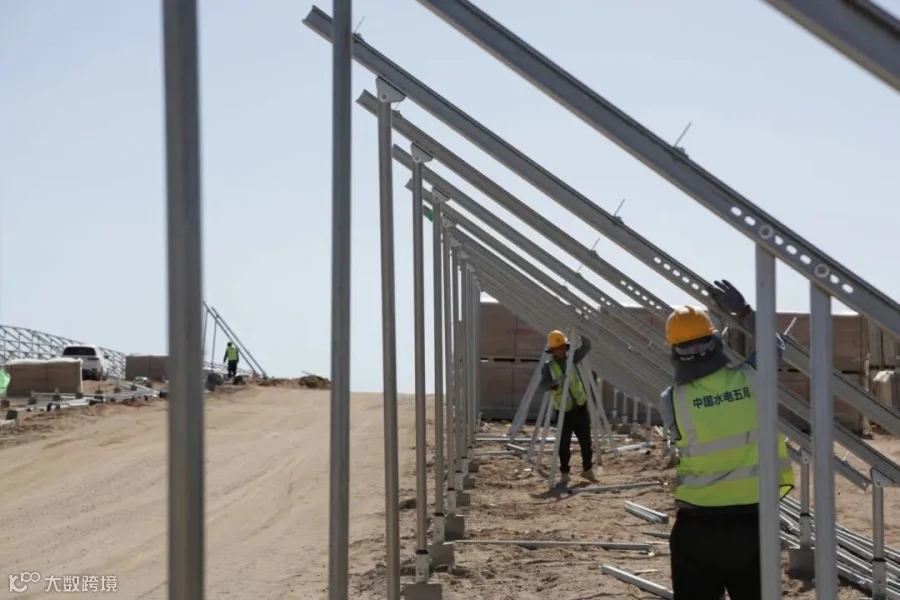

70万千瓦光伏工程箱变基础施工全面展开,支架基础施工已过80%,并经转序验收启动支架安装、电缆敷设等工作;配套330千伏升压站附属建筑结构、主变基础已完成;对制约线路贯通的跨铁石观18基塔基结合峰石耸立、坡陡难行机械无法施工的特点靶向施策、一基一策人工攀顶风镐开挖,目前塔基施工已过半,跨路、跨线手续专人过程跟踪协调审批。
公司将紧紧围绕着集团公司“136”发展战略和基建项目“两高一低”要求,严格落实青海公司基建“四个高标准”要求,高质量推进“国家能源杯”绿色发展劳动竞赛,竭力实现本工程“创优质精品工程、塑风光互补典范、铸清洁生态样板、树创新引领标杆”的建设总目标。
