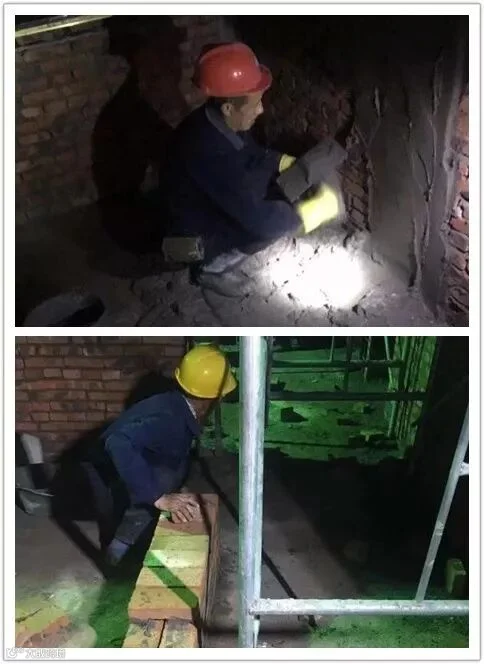

“黄沙百战穿金甲,不破楼兰终不还。”这句诗本是对戍边将士战斗生活与胸怀集中概括和抒写,用来形容我局易地扶贫项目建设却也不为过。我局自今年在衡阳地区常宁市、衡南县开启项目建设以来,投入管理人员两百余人,参建班组两千余人,投入大量人力物力。我局参建员工牢记集团领导嘱托,夏季挥汗奋战,冬季枕风宿雪,夜以继日,砥砺前行,严格按照既定节点保质保量完成施工任务。
一工区

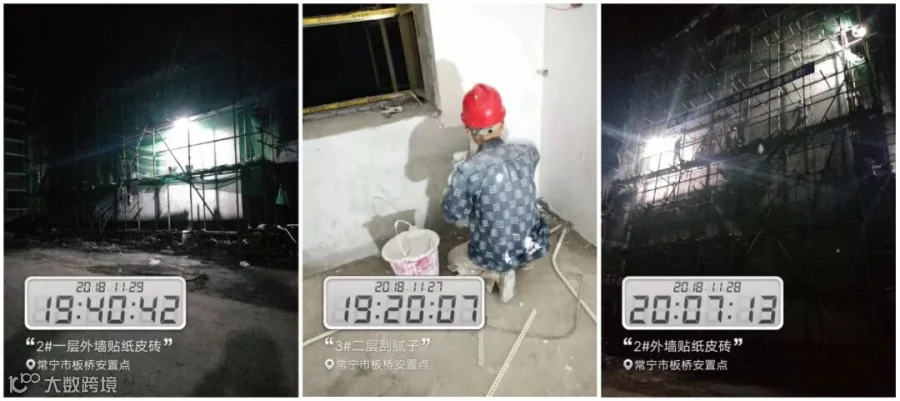

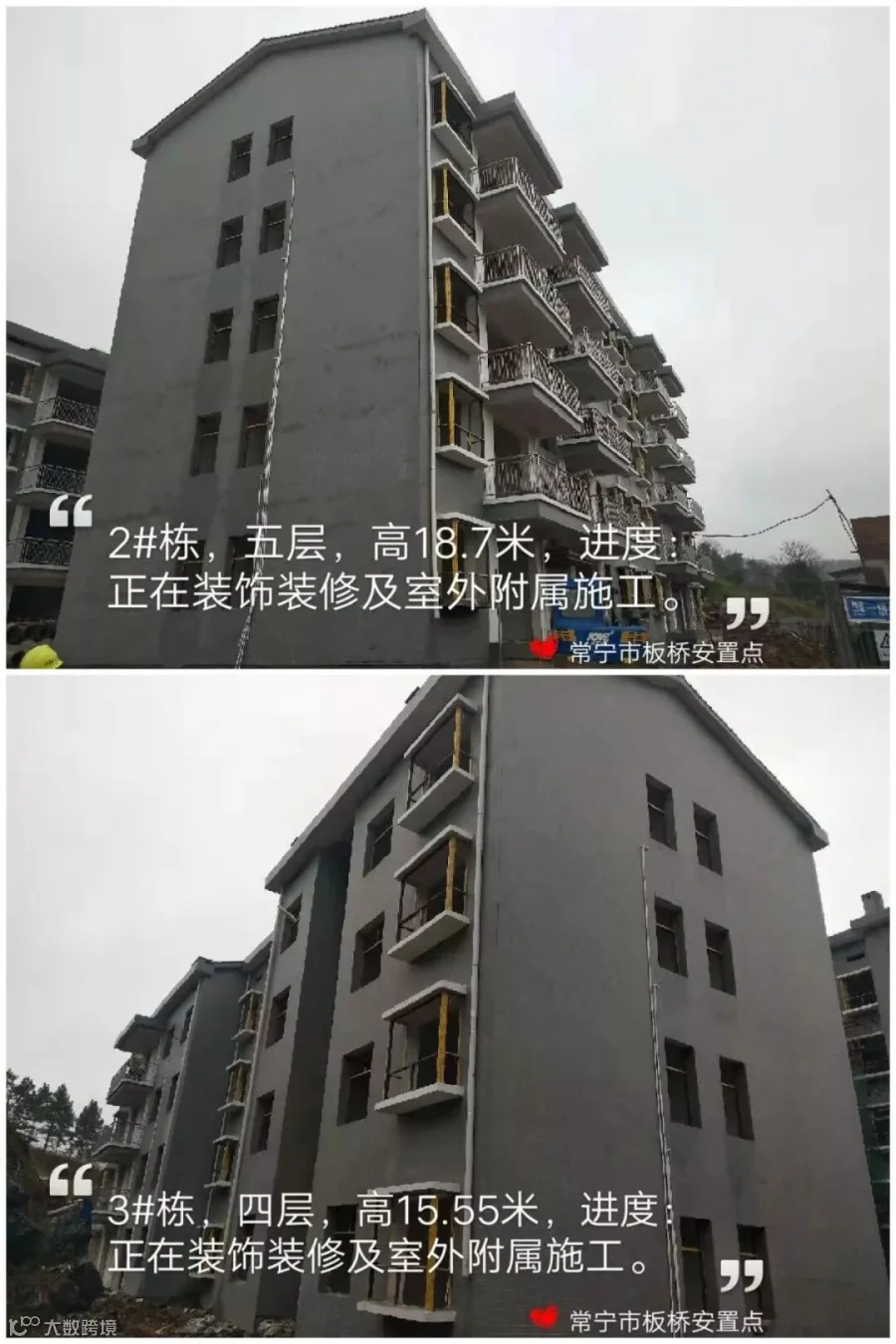

板桥安置点:高度:1#、 2#高度18.7米, 3#高度15.55米。目前进度:1号栋地面已经完成40%,铝合金窗已经安装完成,第二遍油漆已经85%;厨卫贴砖完成95%。2号栋地面已经完成50%,铝合金窗安装完成,厨卫贴装已经完成90%,第一遍刮腻子已完成,3号栋地面已经完成80%,厨卫贴砖完成95%,第一遍刮腻子完成。

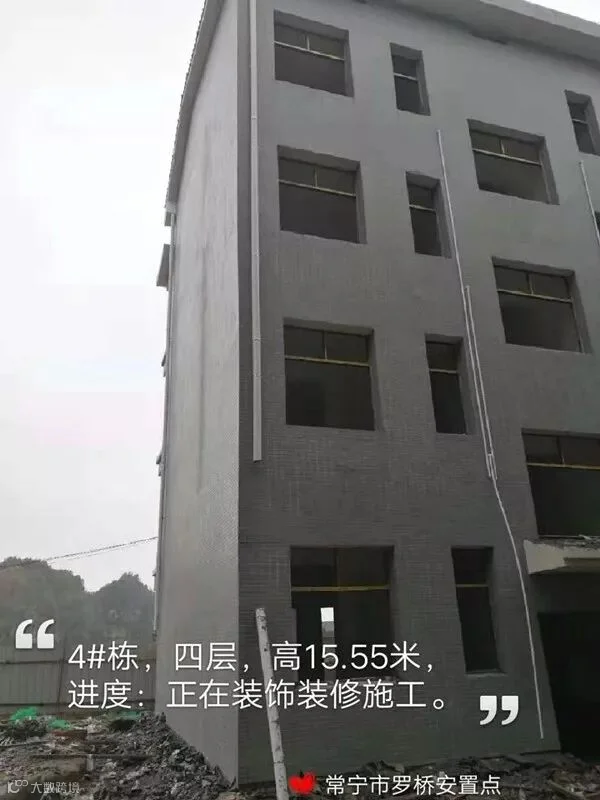

罗桥安置点:高度:4#高度15.55米。目前进度,地面完成40%,铝合金窗已经安装完成,第一遍刮腻子完成,厨卫贴瓷砖完成。


三工区

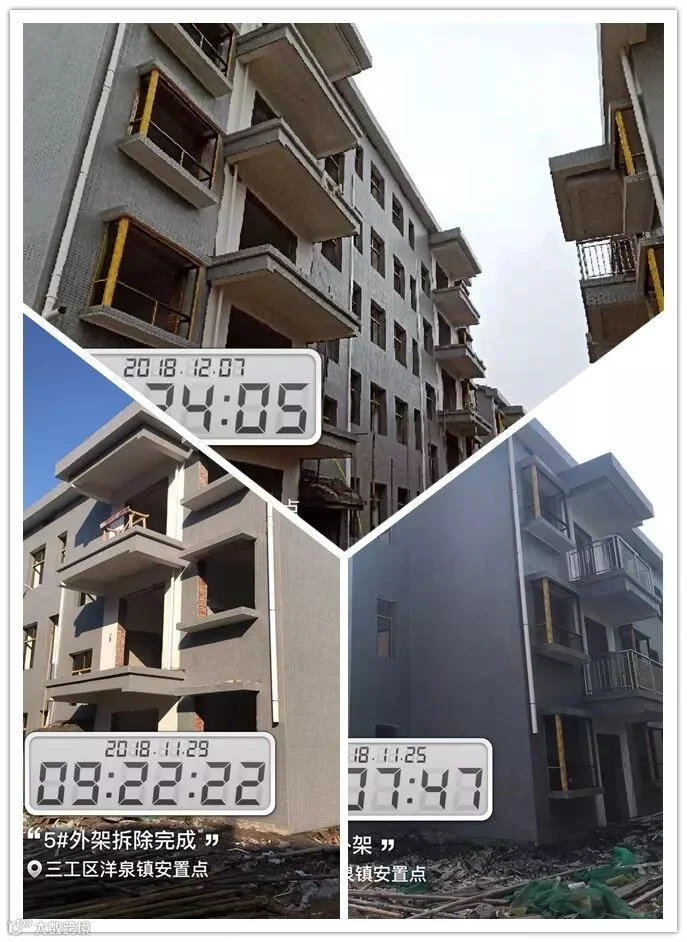

洋泉安置点:高度:4#、 5#高度13米, 2#高度19米。目前进度:4号栋地面已经完成,铝合金窗已经安装完成,第二遍油漆已经完成,房间门安装完成;厨卫贴砖完成。5号栋地面已经完成80%,铝合金窗安装完成,厨卫贴装已经完成,第一遍刮腻子已完成,2号栋地面已经完成50%,厨卫贴砖完成,第一遍刮腻子完成。

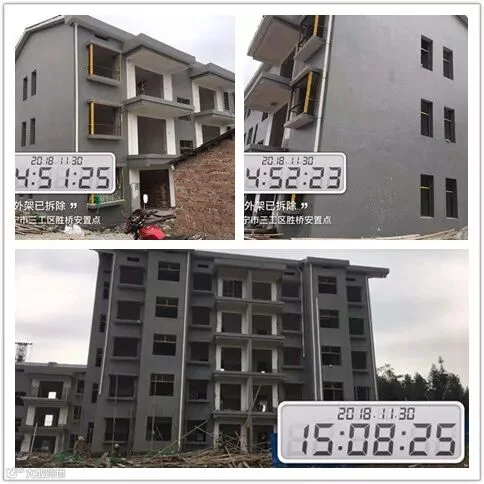

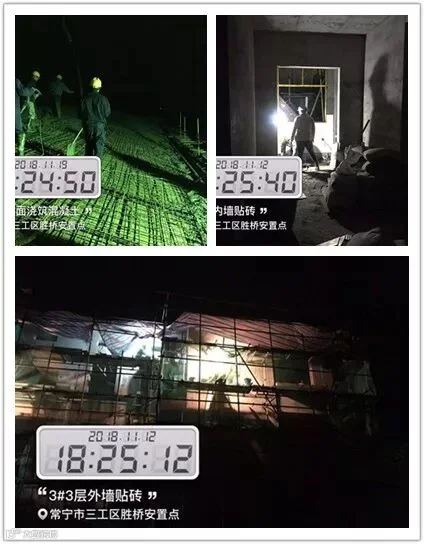

胜桥安置点:高度:2#、 3#高度13米高,1#高度19米。目前进度:1号栋地面已经完成,进户门已经安装5层到3层,铝合金窗已经安装完成,第二遍油漆已经完成从5层到3层,2号栋地面已经完成,进户门已经安装完成,铝合金窗安装完成,厨卫贴装已经完成2层,3号栋地面已经完成,粉楼梯已经完成到3层,卧室门2层3层基本已经完成。2遍油漆基本已完成


五工区

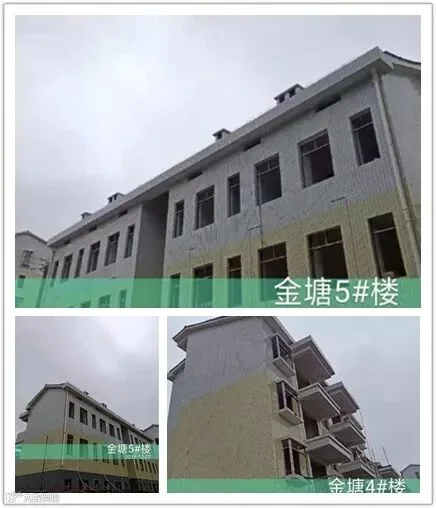

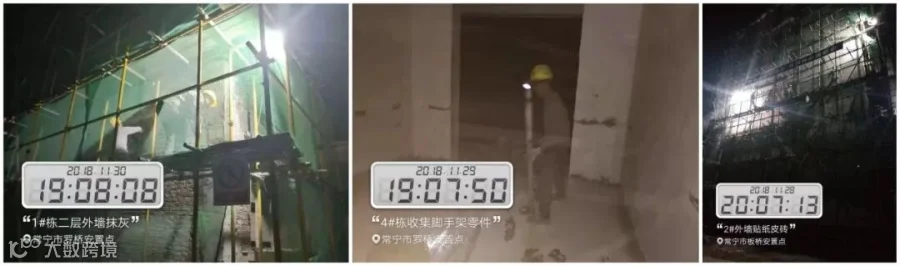

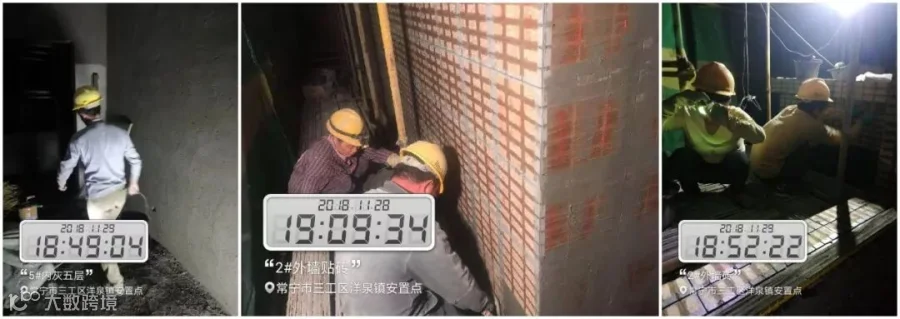

金塘安置点:共建设8栋楼,建筑面积共13225平方,其中第4#、5#已落外架,其中4#有4层,于11月26日拆除外架,目前正在安装门窗等;5#有3层,于11月24日拆除外架,目前正在进行外墙砖刮缝作业等。

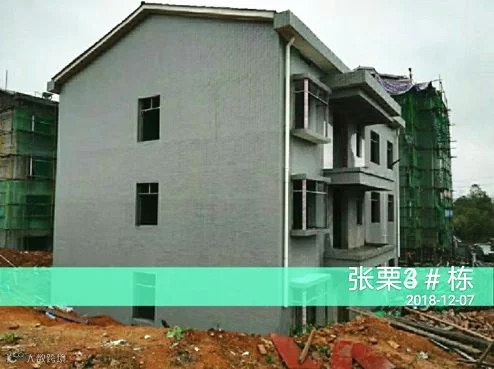

张栗安置点:一共建设4栋楼,建筑面积2475平方,其中第3#、4#已于12月3日拆除外架,3#共2层,目前正在进行地面找平、门窗安装等工作;4#共1层。


十工区

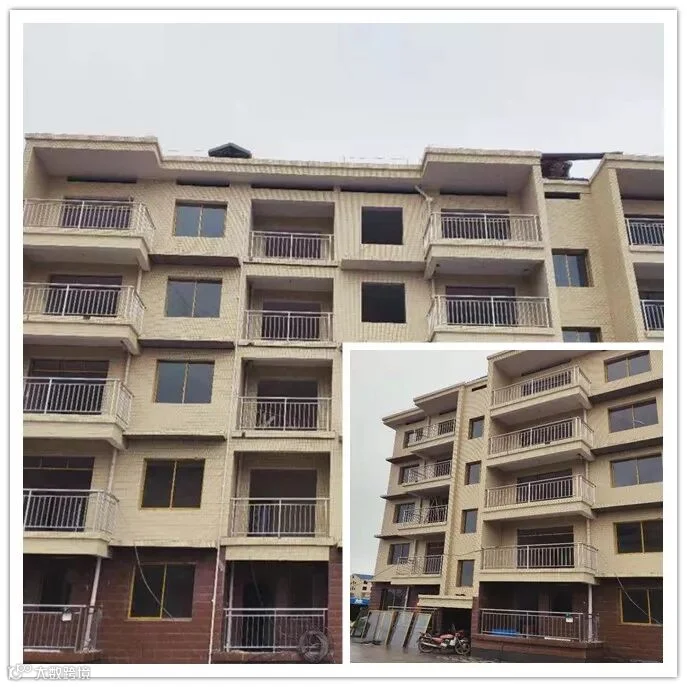

川口安置点:高度:1#、 2#高度10.75米高。目前进度:1号栋室外配套已完成,进户门未安装,铝合金窗已经安装完成,第二遍油漆已经完成,1号栋已基本完成,具备交房条件。2号栋室外配套已经完成,进户门未安装,铝合金窗安装完成,第二道腻子全部完成,2号栋已基本完成,具备交房条件。


洪山安置点:高度:1# 高度13.75米高,2#高度16.75米。目前进度:1号栋室外配套已完成,进户门未安装,铝合金窗今明两天收尾,第二遍油漆已经完成,1号栋已基本完成,具备交房条件。2号栋室外配套已经完成,进户门未安装,铝合金窗今明两天收尾,第二道腻子全部完成,2号栋已基本完成,具备交房条件。

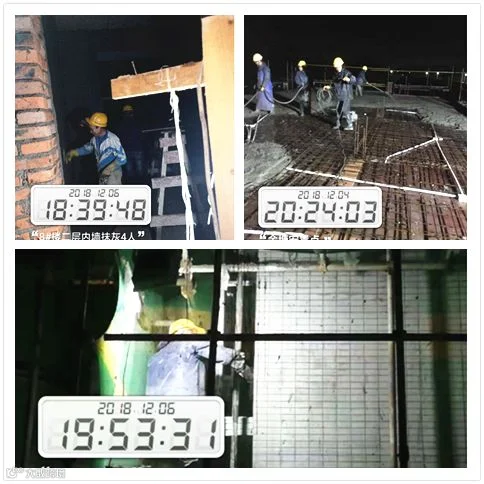

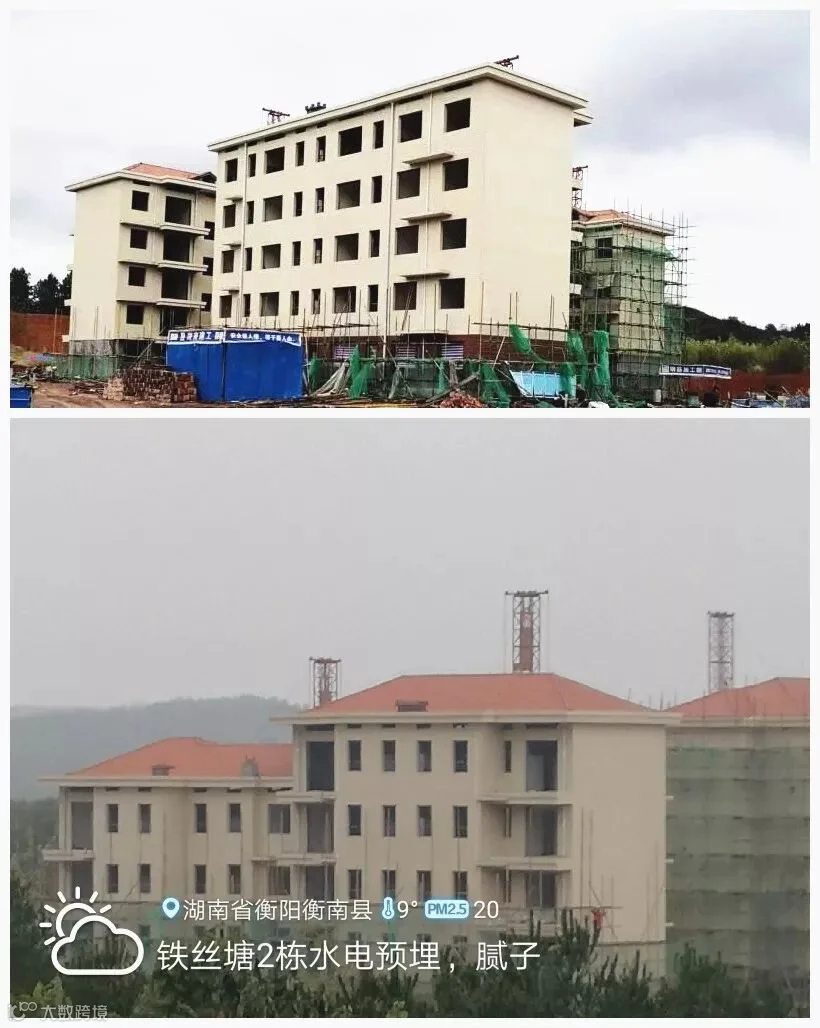

铁丝塘安置点:高度:1# 高度17.79米高,2#高度11.79米,3#高度14.50米。目前进度:1号栋外架已拆至一层,腻子粉一遍已完成,给排水已完成,电线铺设穿线已完成50%,外墙面砖完成至1层。2号栋外架已完成,腻子粉一遍已完成,给排水已完成50%,外墙面砖完成至1层,3号栋外架未拆,内墙抹灰已完成,外墙面砖完成至1层,已具备拆除条件。
