大数跨境

软土路基双向水泥搅拌桩施工工艺详解

软土路基双向水泥搅拌桩施工工艺详解 铁聚桩工圈
2019-10-16
1
导读:软土路基双向水泥搅拌桩施工工艺详解

开工前准备:

在双向水泥土搅拌桩施工以前,要充分做好一切施工场地的准备工作,具体包括如下几个方面:

进出场地的道路通畅,路基承载力应允许运输车辆通行(要考虑12m长的半挂拖车通行)。

施工场地已平整,地上、地下障碍物已清除(包括大块石、树根、垃圾、线路、排水沟等),场地要满足桩机的移位需求。


有低洼、沟塘的施工地段已排水回填,压实度要满足一定要求,回填材料不得用杂土,不得有直径大于8cm的石块。

查阅场地勘测资料,对施工地段的土质情况要充分了解,对地下有无管线及


需解决的问题应书面上报监理及业主认可。


根据设计要求,对现场进行测量放线,定出桩位,并撒上白灰或定入木桩。


准备好施工所需要的水泥等材料,并经检验合格。


为了更科学的指导施工,严格控制双向水泥土搅拌桩施工质量,在正式施工前,必须进行现场工艺性试桩,检验其施工工艺是否能够满足施工质量要求。
施工工艺流程:

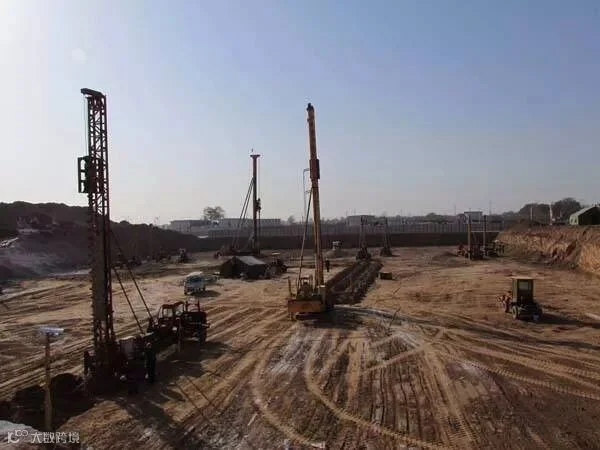

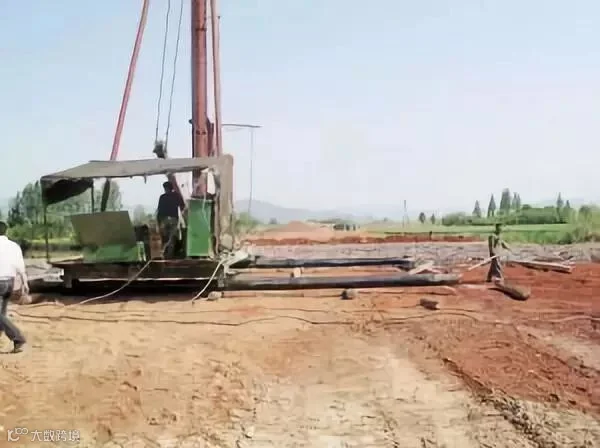

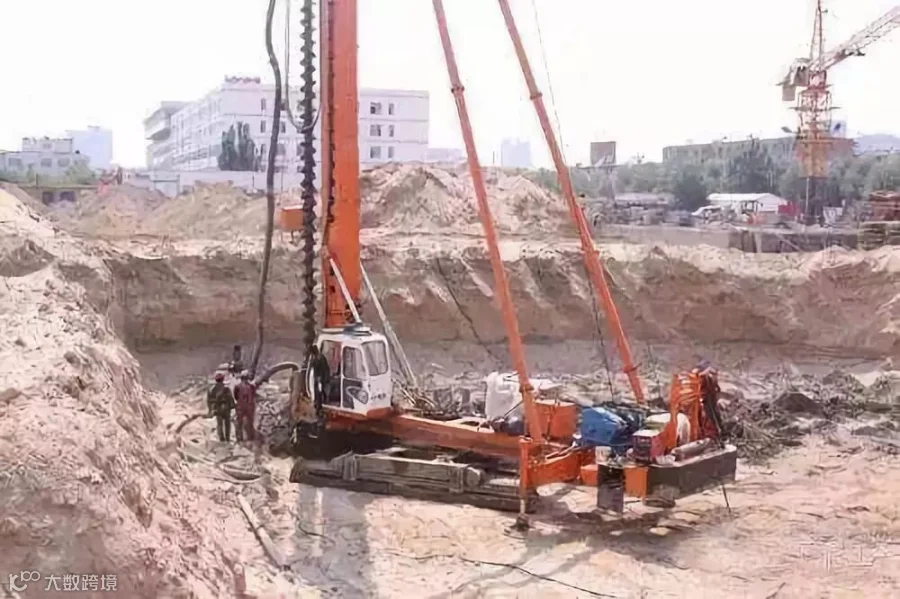

双向水泥土搅拌桩采用二搅一喷的施工工艺,具体施工顺序如图所示。


双向水泥土搅拌桩施工工艺流程图:

① 桩机定位:放线、定位,安装打桩机,移至指定桩位并对中;
② 切土下沉:启动搅拌机,使搅拌机沿导向架向下切土,同时开启灰浆泵向土体喷水泥浆,两组叶片同时正、反向旋转切割、搅拌土体,直至设计深度,在桩底持续喷浆搅拌不少于10秒;
③ 提升搅拌:关闭灰浆泵,提升搅拌机,两组叶片同时正反向旋转搅拌水泥土,直至地表或桩顶以上50cm;
④ 桩顶处理:桩顶1.0~1.5m的范围内进行二次喷浆搅拌,并人工修整。
⑤ 机具移位:上一根桩施工完毕,清除叶片及钻杆上泥浆,钻机移位,进行下一根桩施工。



施工质量控制:
为了保证施工质量,要根据工艺性试桩确定的各种操作技术参数制定施工要点,具体要求如下:


为保证水泥土搅拌桩的垂直度,首先保证起吊设备的平整度和导向架的垂直度,控制水泥土搅拌桩的垂直度偏差≤1.5%,桩位偏差≤5cm。

严格控制钻机下钻深度、浆喷高程及停浆面,确保喷浆长度和水泥浆液喷入量达到设计要求。如因意外原因断浆,必须以最早的时间(3h以内)补喷,


重叠复喷100cm以上,超过3h按照规定重新补打一根桩。确保全桩水泥用量不得少于设计给定的水泥用量,每米用浆量误差不得大于5%。


水泥浆必须按预定的配比进行拌制,保证每根桩所需的浆液一次单独拌制完成,使用前过筛并在3h内用完。浆液储量不少于一根桩的用量,否则不得进行下一根桩的施工;施工时输浆管路保持潮湿,以利于输浆。

双向水泥土搅拌桩在地面以下1~1.5m范围内应进行二次喷浆搅拌。

对输浆管经常检查,不得泄漏和堵塞,管道长度不得大于60m。定期检查钻头,保持钻头直径误差在-1cm~+3cm之间。


合理安排桩位施工顺序,以利于整体的成桩质量和软基处理效果。
成桩浆液流量资料应在施工现场打印,每根水泥土搅拌桩施工完成后,应立即打印成桩浆液流量资料。




欢迎来到桩工组织


铁聚桩工圈,是湖南铁聚人网络科技有限公司旗下专注于桩工的独立运作平台。这里不仅有最全最精彩的工程行业资讯,还包揽二手设备,求职招聘,专业维修保养知识,扫描下方二维码,加入桩工组织。



欢迎找到招聘组织

铁聘网湖南铁聚人网络科技有限公司旗下独立运作平台专注于工程机械行业人才招聘服务,旨在借助互联网时代强大数据网络以及高效信息整合能力,为全国超2000万工程机械从业人员提供“信息精准、高效匹配、保障靠谱”的招聘求职服务。



既然看到这,那就点个好看再走吧


【声明】内容源于网络
0
0
铁聚桩工圈
铁聚桩工圈是湖南铁聚人工程机械网旗下专业的自媒体平台。
内容 255
粉丝 0
铁聚桩工圈 铁聚桩工圈是湖南铁聚人工程机械网旗下专业的自媒体平台。
总阅读180
粉丝0
内容255
