工作面支架初撑力达标安全技术措施

工作面支架初撑力达标安全技术措施 矿山安全天地
2023-10-16
1
导读:支架初撑力不足会造成大量的顶板事故,由于支架初撑力不足,对于坚硬顶板,形成一种强支架弱支护的结果;

分享是最大的支持,关注是最好的鼓励

一、概述

支架初撑力不足会造成大量的顶板事故,由于支架初撑力不足,对于坚硬顶板,形成一种强支架弱支护的结果;对中等稳定及破碎顶板来说,初撑力不足时不能有效控制上覆岩层的离层。由此可见,初撑力不足是产生顶板事故和设备事故的主要原因。为了加强支架的支护强度确保支护质量,保证支架初撑力不得小于24MPa,特制定如下安全技术措施:

二、危险源辨识

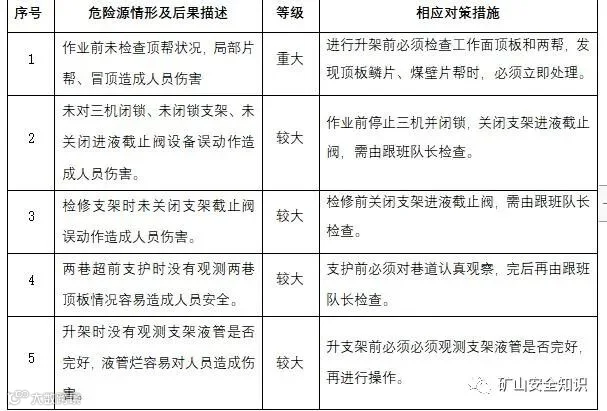

确保支架初撑力达标时的主要工作有:泵站压力达标、工作面顶底板割平、复升前后柱等,针对以上工作任务有针对性地进行危险源辨识。以下危险源在作业过程中需加以重点控制及防范,以此保证作业人员的安全。

三、组织措施:

1、组织机构

组长:

副组长:

成员:

2、职责

所有组织人员必须在确保安全的前提下组织工作,上岗干部和本班负责人负责该班次的人员和设备的安全,并组织好各项工作。

(1)组长负责8404工作面初撑力达标各项工作的具体实施,遇特情况及时拿出处理意见。

(2)副组长负责上岗期间组织生产、检修,严格按照措施要求进行施工,如有异常及时向队、矿调度室汇报。与班组长共同负责工作面初撑力达标的隐患排查工作,发现问题及时汇报并处理。技术员负责初撑力达标技术措施的培训及实施,对施工技术措施严格把关。

(3)队技术员负责向全队员工贯彻学习。

3、组织措施

(1)初撑力达标每班必须有一名副队长以上干部带班,并严格执行井下手拉手交接班制度。

(2)班前会、收班会必须由队长或书记亲自组织召开,明确当班各工种的具体任务和注意事项,详细介绍分析工作面重点隐患及隐患处理对策。

(3)初撑力达标每班安排专人对工作面情况进行观察和记录,队长、书记在班前会、收班会上进行针对性的安排。

四、安全技术措施

(一)作业工艺描述及工艺实施方法

1、煤机上滚筒割过后必须派专人及时伸出支架前伸梁、打出护帮板,同时煤机过后要及时跟机移架,移架与煤机后滚筒间距不超过10个支架,必要时可采取间隔移架或擦顶移架。顶板破碎时要紧跟前滚筒移架或人工操作超前移架,即:当发现片帮严重时,在采煤机割煤前就进行移架。

2、要指定熟练支架工操作支架,不得随意或误操作支架。支架移完后,及时升紧顶梁,挑起尾梁,支架接顶后,要继续供液3~5s再切断液源、松开升柱按钮,以保证初撑力达到24Mpa。

3、拉移支架要使支架成一条直线,偏差不得超过50mm;拉架时利用侧护板及时调整好支架,确保架间均匀,不挤架、不咬架。

4、放煤工放煤后及时复升支架初撑力,做到“四放四复升”保证初撑力动态达标,检修班检修期间支架检修工需不定时复升初撑力,保证支架初撑力静态达标,初撑力合格率不低于80%

5、当班验收员每班必须随即抽查15个支架以上,并将数据填写在验收单上,发现正常情况下初撑力不够扣支架工50分/架。

6、工作面一旦受地质构造影响冒顶、片帮时,应及时用木料等材料接顶,保证支架达到初撑力,防止事故扩大。

7、当液压系统压力不足影响移架时,要及时停止割煤和移架,等查明原因且处理正常后方可继续割煤。支架最大支撑高度应小于支架设计最大高度100mm,最小支撑高度应大于支架设计最小高度200mm。

8、当巷道超高、顶板不平或底板起伏较大时,在支架顶梁上方

应使用木料接顶,确保支架达到初撑力。木料应使用铁丝牢固的拴在巷道顶网上。端头支架上方顶板破碎时必须在端头支架前梁或插梁上方、金属网下使用工字钢、半圆木等支护材料加强顶板支护。

9、工作面安装观测压力的压力传感器及压力表必须维修、保养好,不得遗失,损坏的及时更换,要根据压力表显示的情况提高支架的初撑力。

 10、加强支架、泵站和液压管路的维修,及时处理液压系统中的窜漏液,严禁各部件带病作业。

(二)安全技术措施

1、为了保证支架初撑力达标之前的保障工作

(1)对工作面所有设备进行全面检查,杜绝“跑、冒、滴、漏、窜”,泵站压力不低于30Mpa。

(2)对支架所有进回液管路及千斤进行全面检查,确保完好无损。

(3)备品备件处各种型号的安全阀及液管,千斤备足,确保易损坏件及时更换。

2、一般安全措施

(1)施工前由技术员或值班队长向职工贯彻、学习已批准的施工安全技术措施,并签字。轮休或请假人员上岗前必须进行学习,并签字后方可上岗。

(2)及时调整支架,使支架接顶严密,保证支架对顶板的支撑力。

(3)工作面处理破碎区时,要加强对工作面瓦斯的监测和检查工作,当瓦斯浓度达到0.5%时,必须停止作业,切断电源,撤出人员,进行处理。

(4)对于工作面的顶板及煤壁片帮严重区段,必须及时超前拉架。

(5)加强人员安全意识培训,当工作面出现异常情况时,应立即停止作业,并向队值班室和矿调度室汇报。

(6)加强工作面水情监控,发现透水征兆时,立即撤离水害危害区域,并立即向队值班室、矿调度室汇报,在隐患原因未查清、隐患未处理完毕前,不得进入工作地点作业。

(7)处理破碎区期间,工作面推进速度慢,将会增大采空区防火工作压力,移端头支架时,须特别注意端头支架下帮注氮管路,防止与注氮管路扳卡损坏注氮管路。

(8)支架架间较大处,需在支架架间挂网,防止支架架间漏煤伤人。挂网时要注意网的松紧度,防止挂网影响移架。

(9)所有施工人员必须认真学习本措施签字后并严格执行。

(10)其它未尽事宜均严格按照《煤矿安全规程》、《8404工作面作业规程》、《操作规程》规定执行。

请在看、点赞、分享三连击,让更多人看到!

免责声明:本文所载内容系网络资料,无法联系版权所有人,如文章文字、图片存在侵权行为,烦请联系公众号运营人员,微信号:qjd2013,我们会予以删除!

【声明】内容源于网络
0
0
矿山安全天地
及时报道矿业安全大事,宣传矿山安全先进人物,推荐矿山安全最新科研成果,普及矿山安全知识,提供矿山安全相关产品,全方位为矿山安全和矿山经营者、矿工服务。
内容 1841
粉丝 0
矿山安全天地 及时报道矿业安全大事,宣传矿山安全先进人物,推荐矿山安全最新科研成果,普及矿山安全知识,提供矿山安全相关产品,全方位为矿山安全和矿山经营者、矿工服务。
总阅读895
粉丝0
内容1.8k
