与新能源配置比例高达77%,湖南开展新型储能与新能源容量配置工作

与新能源配置比例高达77%,湖南开展新型储能与新能源容量配置工作 储能与电力市场
2023-02-06
1
导读:湖南省发改委发布《关于做好新型储能与新能源项目容量配置工作的通知》

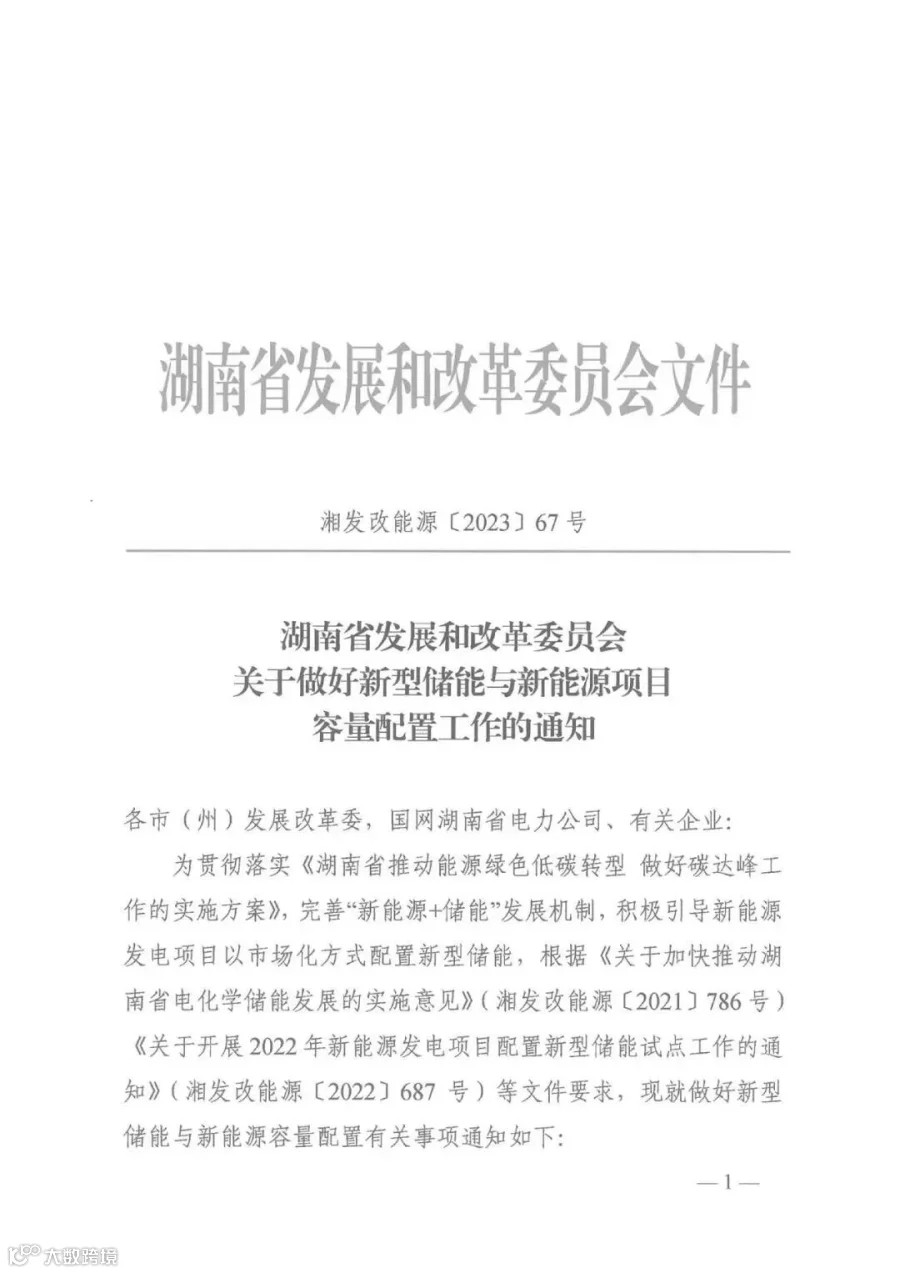

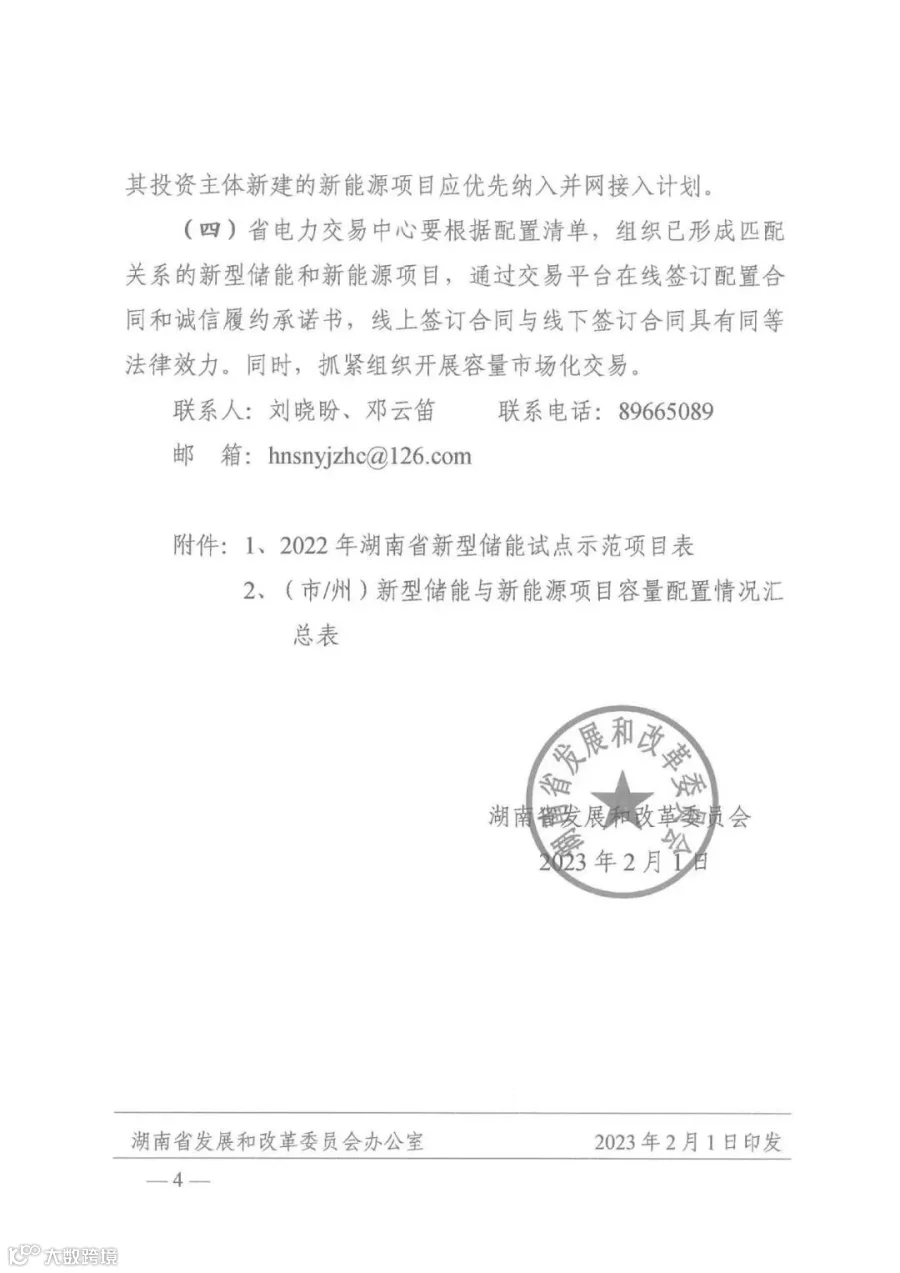

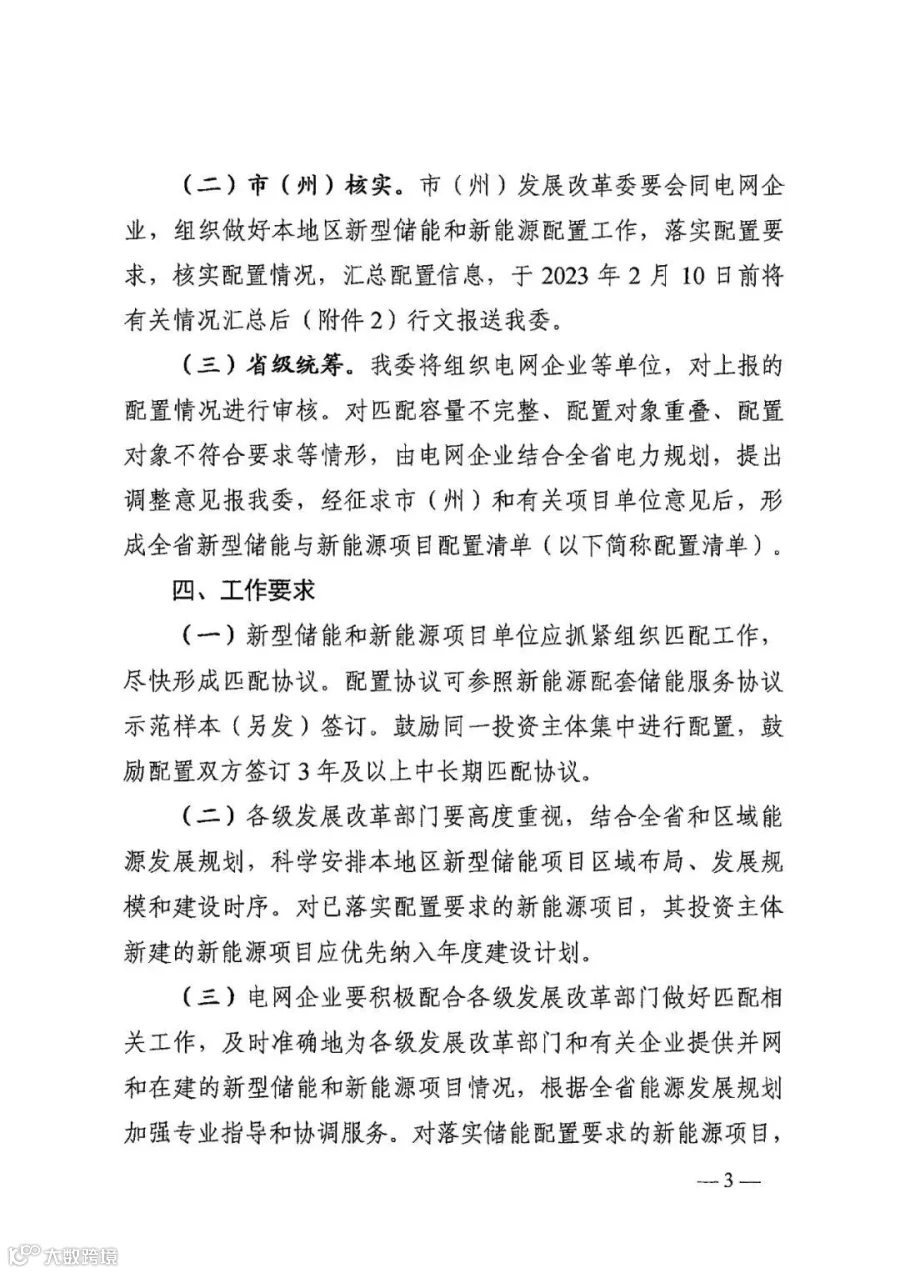

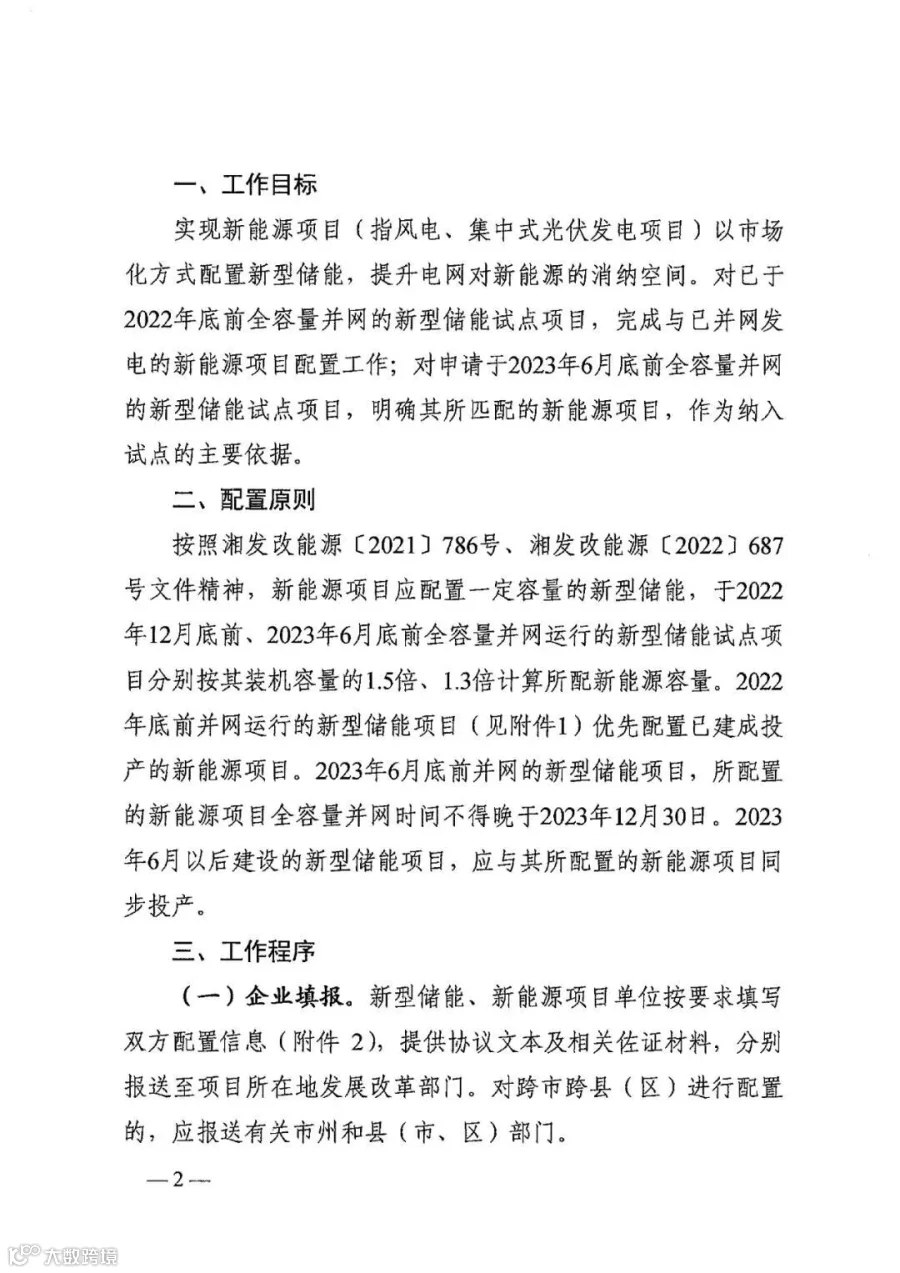

储能与电力市场获悉,2月1日,湖南省发改委下发了《关于做好新型储能与新能源项目容量配置工作的通知》(以下简称《通知》)。

《通知》发布主要为实现新能源项目(集中式风、光项目)以市场化方式配置新型储能,提升电网对新能源的消纳空间:

对已于2022年底前全容量并网的新型储能试点项目,完成与已并网发电的新能源项目配置工作

对申请于2023年6月底前全容量并网的新型储能试点项目,明确其所匹配的新能源项目,作为纳入试点的主要依据。

对于新能源与储能的配比,《通知》明确:新能源项目应配置一定容量的新型储能,于2022年12月底前,2023年6月底前全容量并网运行的新型储能试点项目分别按其装机容量的1.5倍、1.3倍计算所配新能源容量。如果此说法表示的是按1.5倍或者1.3倍计算配建的新能源装机规模的话,那么此项规定意味着:

新能源配储,使用2022年12月底前并网的储能项目,配储比例67%,已建成投产的新能源项目优先与此类储能项目配置;

新能源配储,使用2023年6月底前并网的储能项目,配储比例77%。并且新能源项目全容量并网时间不得晚于2023年12月30日,储能应与新能源项目同步投产。

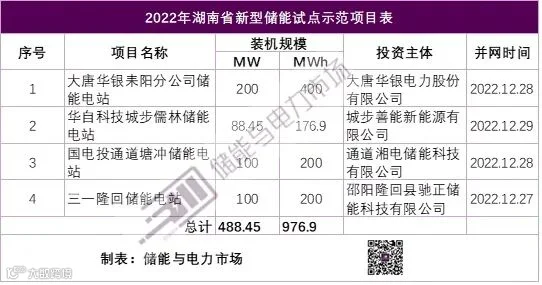

《通知》列举了湖南省2022年12月底以前并网运行的独立储能项目,如下表所示:

2022年10月,湖南省发改委曾发布了《关于拟纳入湖南省新能源发电项目配置新型储能首批试点候选项目名单的公示》,共计21个项目进入了此次公示名单。

根据储能与电力市场的追踪,以上批次项目中有近1.2GW/2.4GWh项目已先期启动可研、EPC/储能系统采购和项目建设,占全部项目的半数以上(具体项目清单可参考文章:湖南: 近2.3GW/4.6GWh新能源配储首批试点项目名单发布,超半数项目已先期启动)。

尽管项目纷纷启动,但显然还有大量项目正待投运。依照这次的储能与新能源配置要求,这部分储能项目将面临严峻的新能源配置压力。如采用储能容量租赁的形式,新能源项目高达77%的配储比例,将面临高昂的租金压力。新能源不排除选择自建储能,而非选择租赁独立储能电站容量。
