5-15%/2小时,湖南开展2022新能源发电项目储能配置试点

5-15%/2小时,湖南开展2022新能源发电项目储能配置试点 储能与电力市场
2022-09-07
0
导读:《关于开展2022年新能源发电项目配置新型储能试点工作的通知》印发。

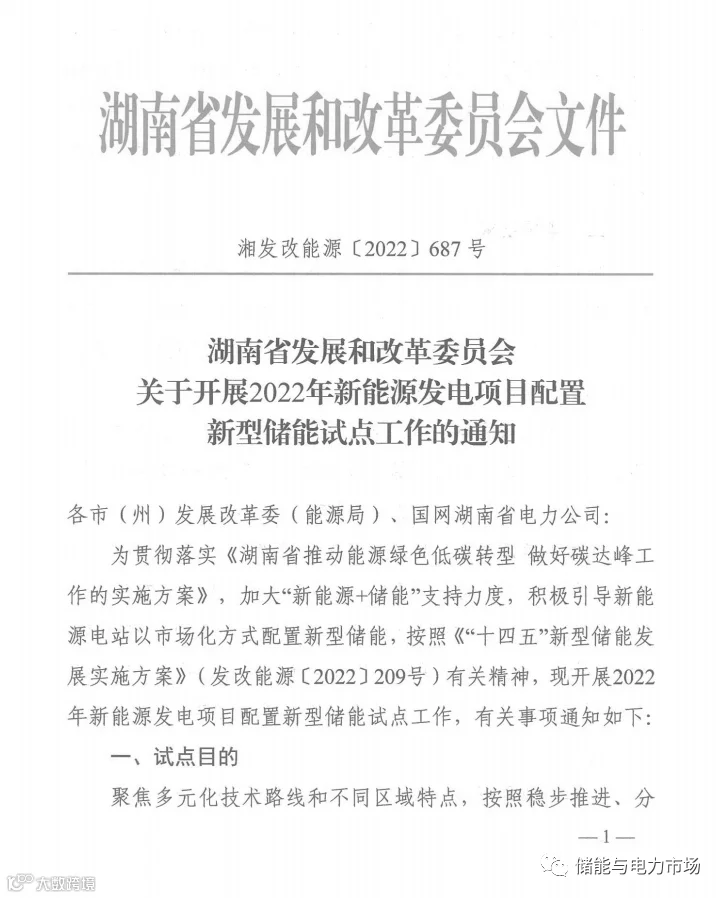

储能与电力市场获悉,近日湖南省发改委印发了《关于开展2022年新能源发电项目配置新型储能试点工作的通知》(以下简称《通知》)。

《通知》要点如下:

湖南省风电、集中式光伏电站,将按照装机容量15%、5%,持续放电时间2小时配置储能系统。

按要求配置新型储能的新建新能源项目,电网企业优先予以并网。

储能试点项目规模不低于50MW/100MWh,用户侧储能暂不列入此次试点范围。

鼓励在现有110千伏及以上变电站周边选址,建设储能电站。

盈利模式主要为:储能容量租赁+中长期交易(非现货市场时)/现货价差(现货市场时)。储能电站充电不承担输配电价和政府基金及附加。

为鼓励储能项目加快建设,《通知》指出:

对在2022年12月底前、2023年6月底前实现全容量并网运行的新型储能项目,在计算其作为新能源发电项目配建的容量时,分别按照装机容量的1.5、1.3倍计算;对放电时长超过2小时的液流电池、压缩空气等储能设施,按照等效时长2小时的原则,通过电量折算先关容量。

另外,通知还指出:

项目需要通过国网综合能源服务有限公司储能集控中心统一接入湖南能源大数据智慧平台,实现项目运行和维护的集中管控。

这也表明,湖南省综合能源公司在湖南省储能应用方面,具有强有力的控制力。

《通知》原文如下。
