储能与电力市场获悉,9月22日,国家电网青海省电力公司发布了《海西州弘柳储能电站工程可行性研究招标采购项目招标公告》,涉及的储能系统规模总计225MW/900MWh,一直较为沉默的青海省储能市场似乎开始萌动。
名列前茅的储能规划
青海省的储能规划在全国一直名列前茅:
● 2022年5月,《青海省“十四五”电化学储能统一规划建设工作方案》显示,到2025年青海省还需新建约9GW电化学储能,其中海西州4.2GW、海南州2.3GW、海北州0.4GW、黄南州0.1GW、第二套高压直流配套2GW(详情可参考文章:“十四五”9GW,青海电化学储能统一规划建设方案关键信息透视)。

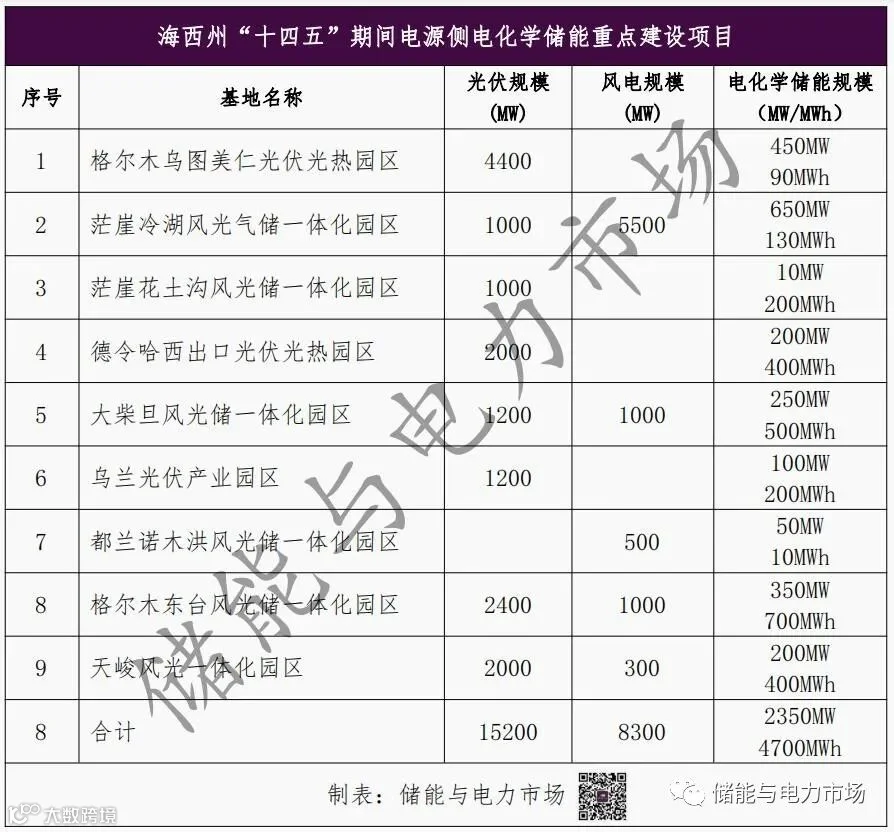

● 2022年9月,《海西州“十四五”清洁能源发展规划》发布。根据此次规划,“十四五”期间,海西州将结合可再生能源千万千瓦级外送基地以及多个新能源一体化园区,规划新建电化学储能规模2.35GW/4.7GWh。虽然这一规模较5月份的《工作方案》规划规模缩减44%,但也属于较大规模储能规划了。
谨慎缓慢的启动步伐
与2025年新增9GW的目标相比,2022年青海省储能的推进速度却显得十分谨慎:
●7月20日,青海省发展和改革委员会印发的《青海省国家储能发展先行示范区行动方案2022年工作要点》表示,力争2022年年内建成500MW。
●9月13日,青海省人民政府发布的《青海打造国家清洁能源产业高地2022年工作要点》提出,2022年年内投运100MW/200MWh共享储能电站。
另外,与其他省份如火如荼开展的储能系统招标、EPC项目招标不同,青海省2022年青海省的储能招投标市场也一直相对安静。根据储能与电力市场项目库的跟踪,公开渠道公布了中标结果的,仅有龙源电力龙源(青海)新能源开发有限公司格尔木光伏电站2.5MW/5MWH储能项目,沃太能源以1.5元/Wh单价中标。

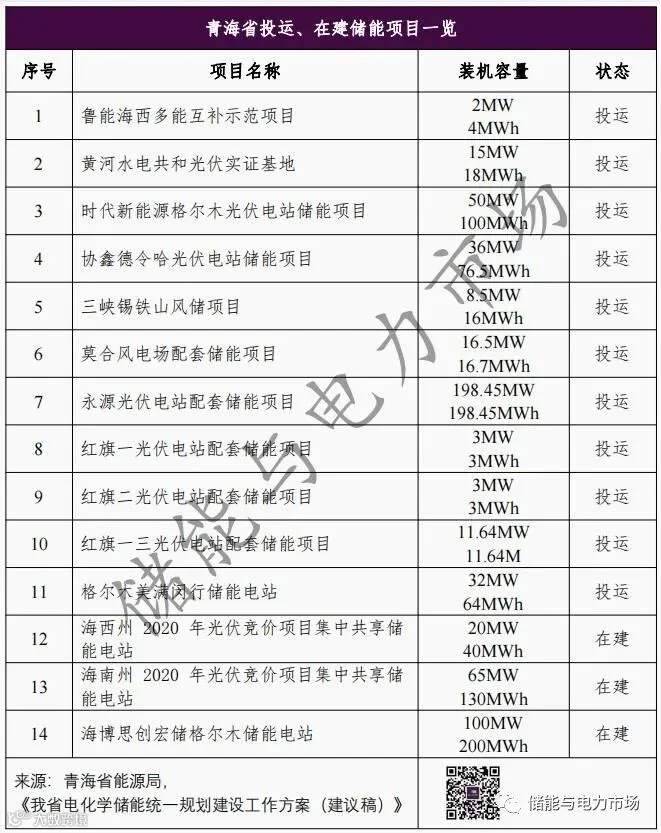

青海省投运的新能源配建储能项目多出现于2020年以前,而建成的独立储能电站也仅有32MW/64MWh的格尔木美满闵行储能电站。处于建设状态的100MW/200MWh的海博思创宏储格尔木储能电站,是青海省目前最大的独立储能电站项目,公开渠道显示其开建时间为2021年9月24日。
2022年的保守步伐或许也说明了目前青海省对于大型独立/共享储能电站盈利模式以及应用模式不确定性的担忧。
实现新型储能“十四五”9GW的新增装机目标,显然任务十分艰巨,未来3年的项目开发步伐如不加速,那规划的量显然会成为一纸空谈。
