储能与电力市场获悉,近日,朔州市能源局印发《朔州市“十四五”新型储能发展实施方案》(以下简称《方案》)。根据《方案》,朔州市将在2025年实现新型储能从商业化初期向规模化发展转变,2030年到实现新型储能全面市场化发展。

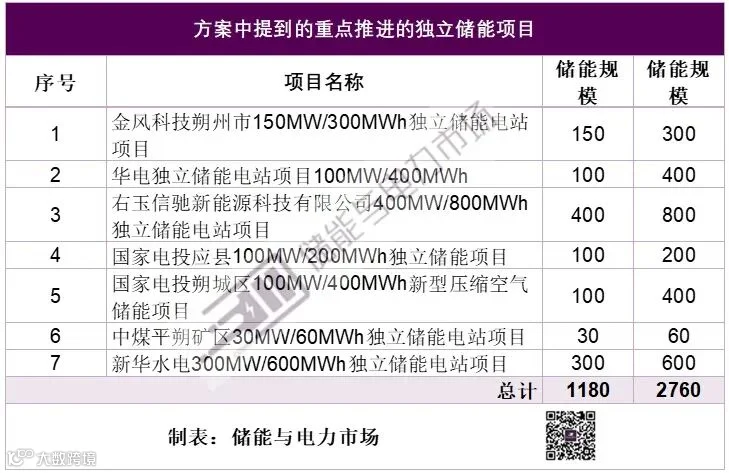

电网侧独立式储能电站是朔州市“十四五”期间储能应用的关键点。《方案》提出在电网关键节点统一规划选点布局独立电网侧储能系统,集成资源并接受电网调用。并重点提出推动7个电网侧储能项目的开展,共计储能规模1180MW/2760MWh。

根据储能与电力市场的储能项目数据库的记录,以上项目中,部分项目出现于2021年,在对外宣布,或完成招投标工作后,项目进展缓慢。如:金风科技朔州市150MW/300MWh独立储能电站项目,该项目入选2021年12月发布的山西新能源+储能示范项目名单,原计划计划2022年底投运。

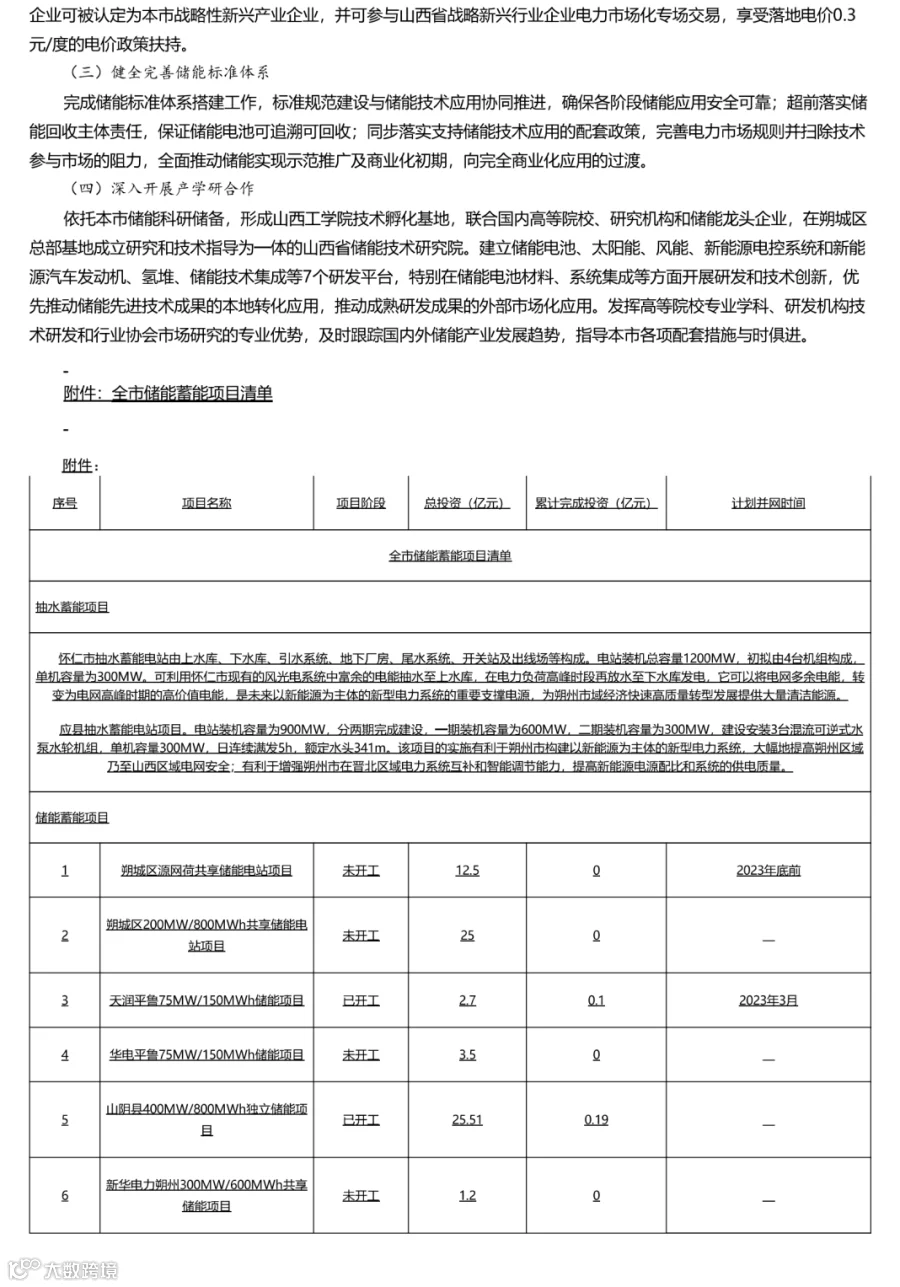

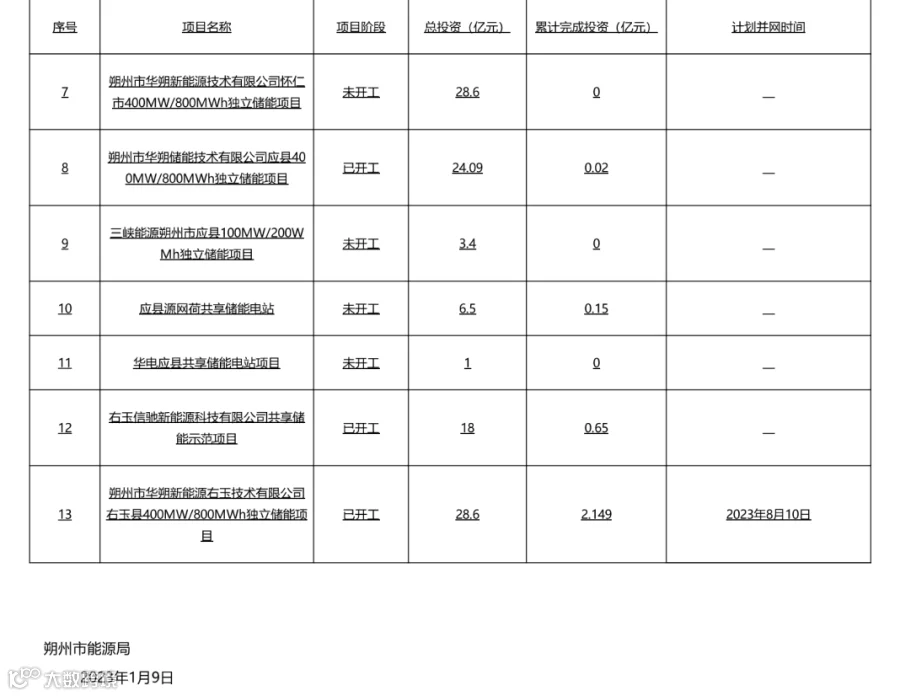

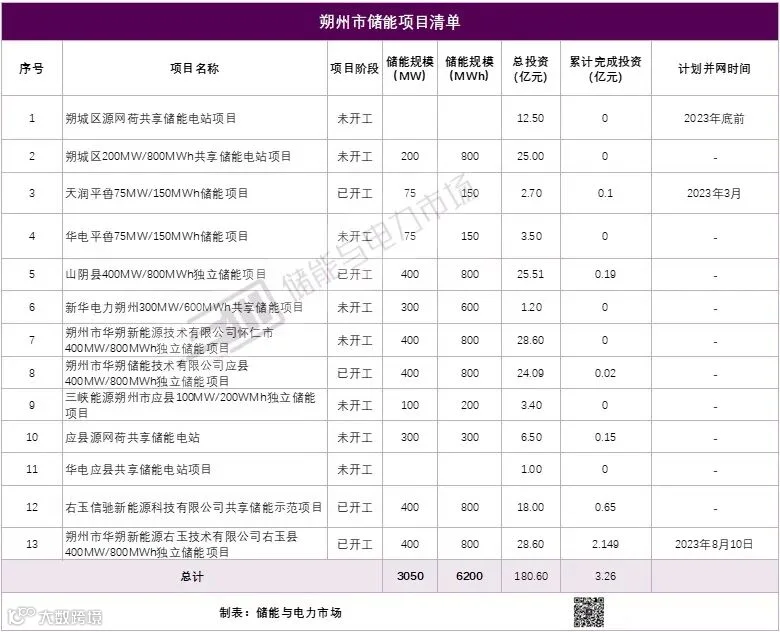

《方案》列出了朔州储能项目清单,包括怀仁、应县两个抽水蓄能项目,总规模2.1GW,以及13个共享储能项目,总规模超3050MW/6200MWh。共享储能项目清单如下表所示。

根据储能与电力市场的储能项目数据库的记录,上表中的项目多数为朔州市存量储能项目,并且部分项目已经完成了EPC总包或储能系统采购招标。
包括朔州在内的山西省独立式储能项目,在2022年一整年,规划/启动量大,投运量小的特点十分突出。较高的造价水平,以及尚不清晰的盈利模式,造成了开发方、投资方观望情绪严重(可参考文章:山西朔州3.175GW/6.05GWh独立储能项目将走向何方?)
为促进储能项目的应用开展,《方案》指出成立以市长为组长、分管副市长为副组长的朔州市储能技术研发及企业融合应用推进工作领导组,统筹安排部署,建立协同工作机制,重在“引产业、落项目、强监管”,协同解决储能产业发展过程中面临的困难和问题,确保规划任务落地实施。
期待在《方案》的推动下,朔州市储能项目打破僵局,在2023年实现项目投运。

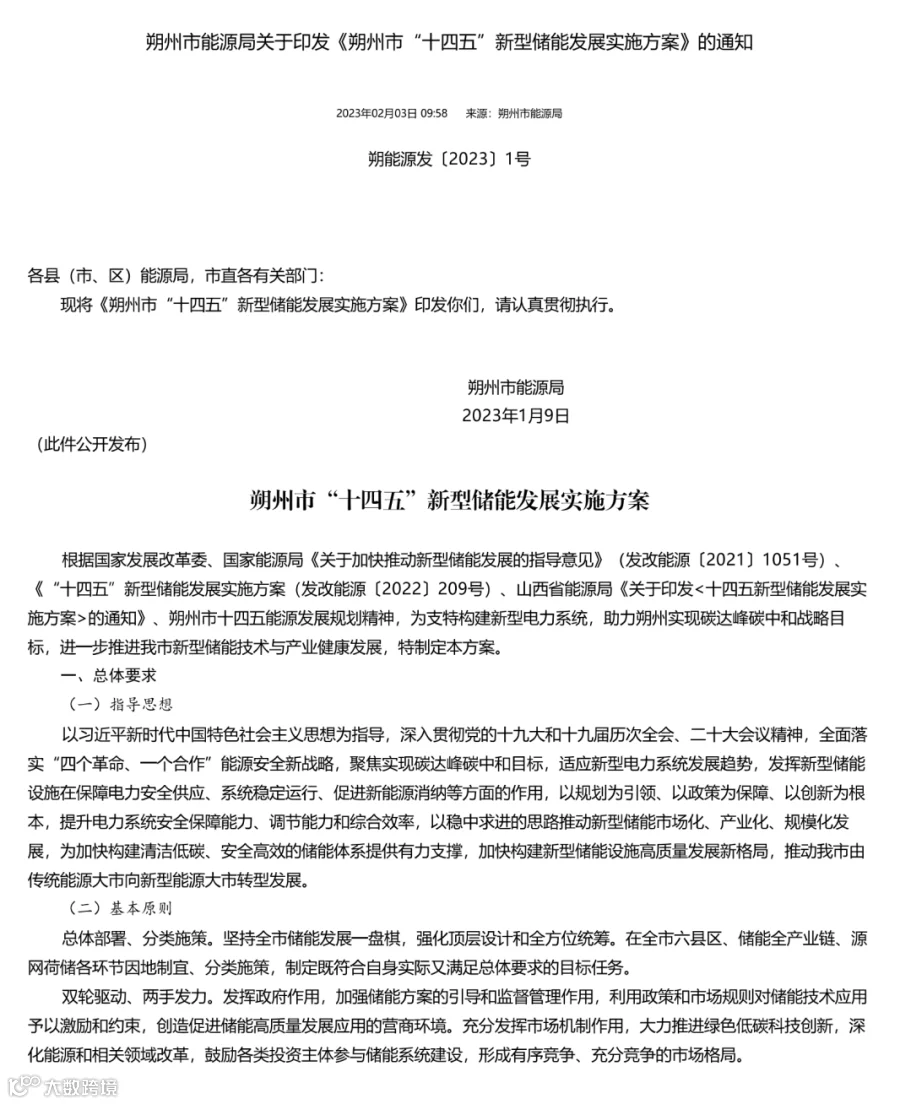

《方案》原文如下。
