75MW/300MWh!立新能源奇台县新能源项目储能系统设备采购

75MW/300MWh!立新能源奇台县新能源项目储能系统设备采购 储能与电力市场
2024-01-09
1
导读:计划2024年7月15日前到货第一批37.5MW/150MWh储能设备

储能与电力市场获悉,1月9日,奇台追风新能源有限公司发布新疆立新能源奇台县12.5万千瓦储能+50万千瓦(风光同场)新能源项目储能系统设备采购招标公告。项目采购75MW/300MWh储能系统供货及指导安装


招标公告显示,计划2024年7月15日前到货第一批37.5MW/150MWh储能设备,第二批2024年8月15日前到货,预计于2024年9月30日前完成全套设备调试试验。


要求投标人必须具有电化学储能系统产品或电芯、PCS、EMS主要部件中至少一个核心产品的研发制造能力。近三年(2020年1月一至今)累计已投运电化学储能系统业绩不低于900MWh(须提供合同关键页、用户投运证明)。

招标范围


包括但不限于7.5万千瓦/30万千瓦时储能系统所需设备的供货及指导安装,包含磷酸铁锂电池预制舱(包括电池、电池管理系统(BMS)、消防灭火、热管理系统(含温湿度控制、集装箱内的电力电缆、通信线缆等相关配套设施)、变流升压系统(储能变流器(PCS)、箱变(如有)及相关配套设施)、能量管理系统(EMS)、储能自供电系统、电池预制舱与PCS 预制舱之间的连接电缆(单芯、耐火铜缆)、至后台全部配套线缆光缆等全套设备的设计及供货范围内设备元件的选择、设计、制造、提供图纸资料、出厂试验、供货、包装、发运、运输保险、现场交货、现场指导安装、现场调试、协助验收及成套设备5年质保期服务(其中,磷酸铁锂电池按额定功率充放电循环次数达到6000次(DOD≥90%,25℃±2,EOL≥80%限定条件下)或固定8年作为质量保证期)以及联合研发并申报发明专利或实用新型专利等。

投标要求


本次投标的磷酸铁锂电池单体、电池模块和电池簇需提供第三方其有面家缴CMA和CNAS储能检测资质机构出具的符合GB/T36276《电力储能用锂离子电池》标准的型式试验报告;EMS(能量管理系统)、PCS(储能变流器)、箱变、BMS(电池管理系统)均应提供第三方权威检验、检测机构出具的型式试验报告;PCS应提供高压、低压穿越检测报告。

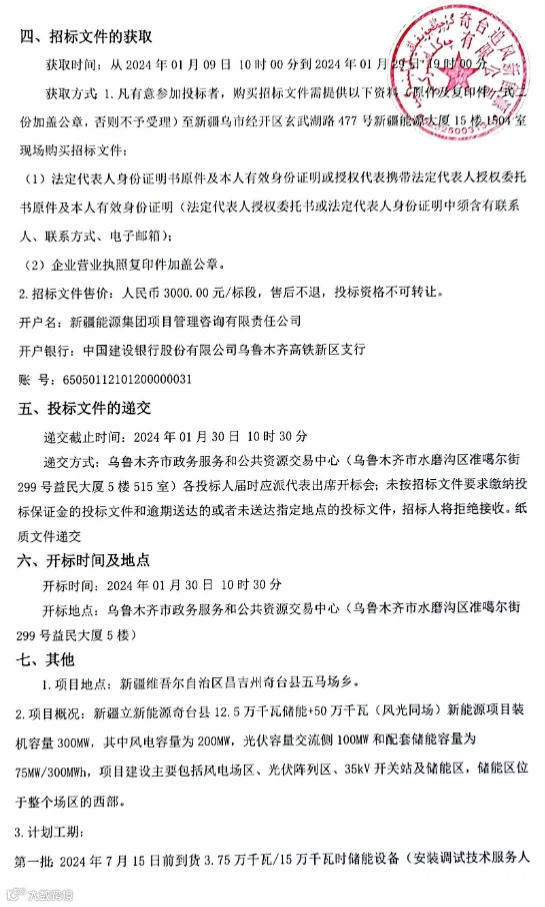

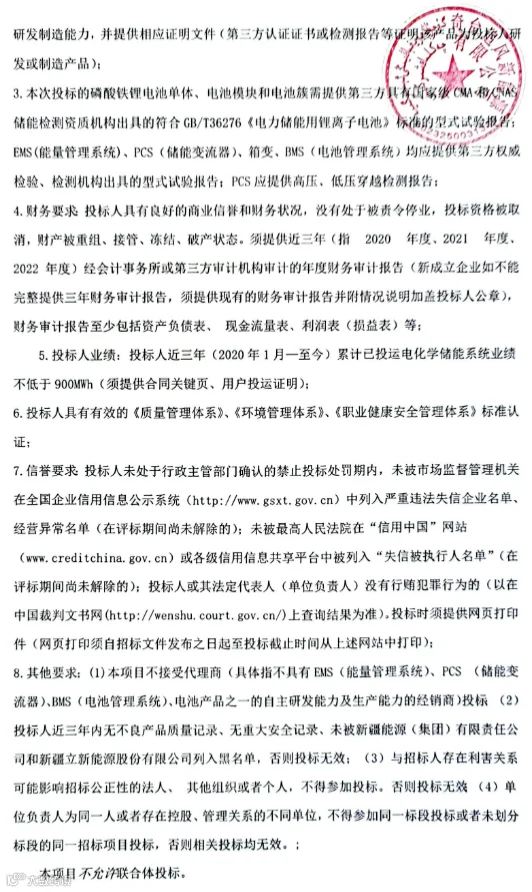

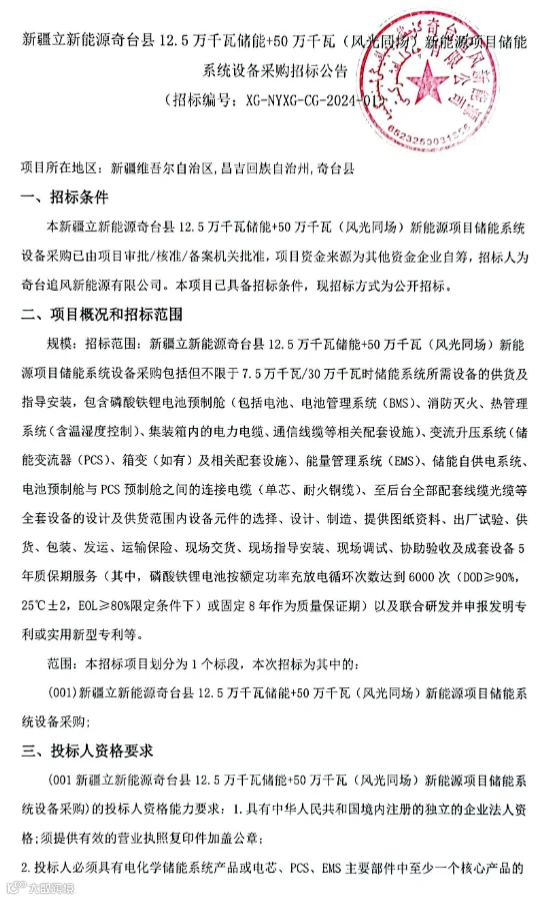

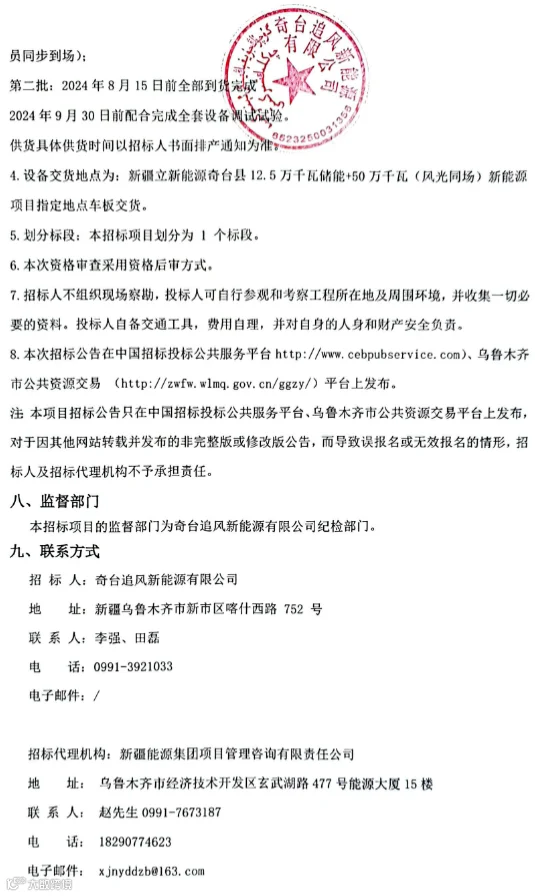

原文如下。




责任编辑:一拳超人




储能与电力市场年度行业分析报告订阅服务


通过对中国储能市场的发展特点、项目开展情况、市场竞争情况的深入分析,储能与电力市场近期形成了三份2022年度年度行业分析报告,以及一份2023年上半年行业分析报告:


  • 《2023上半年储能市场全景分析报告》


  • 《2022年储能市场分析和2023年发展展望》


  • 《储能项目招投标及报价全景分析报告(2022年)》


  • 《独立式储能电站周年考(2022年)》


欲了解详情,可参考文章:储能与电力市场年度行业分析报告订阅服务


【声明】内容源于网络
0
0
储能与电力市场
洞察正在发生的变革
内容 0
粉丝 0
储能与电力市场 洞察正在发生的变革
总阅读0
粉丝0
内容0
