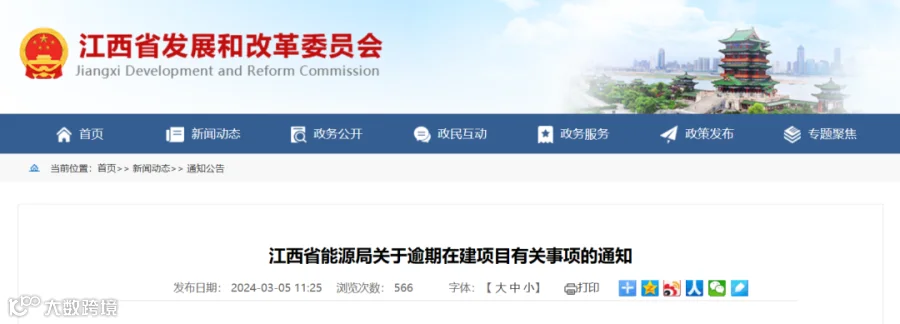

储能与电力市场获悉,3月5日,江西省能源局发布《关于逾期在建项目有关事项的通知》(以下简称“通知”)。通知表示共76个风光项目,规模总计501万千瓦逾期并网。
值得注意的是2022年江西省能源局印发的风、光项目优选文件要求的配储比例为15%/1小时,2023年风电、光伏发电申报竞争优选的项目则应同步落实调峰能力(火电灵活性改造,10%/2小时储能等);如今看来逾期未能并网的项目将承担更高的配储比例。
详情如下。

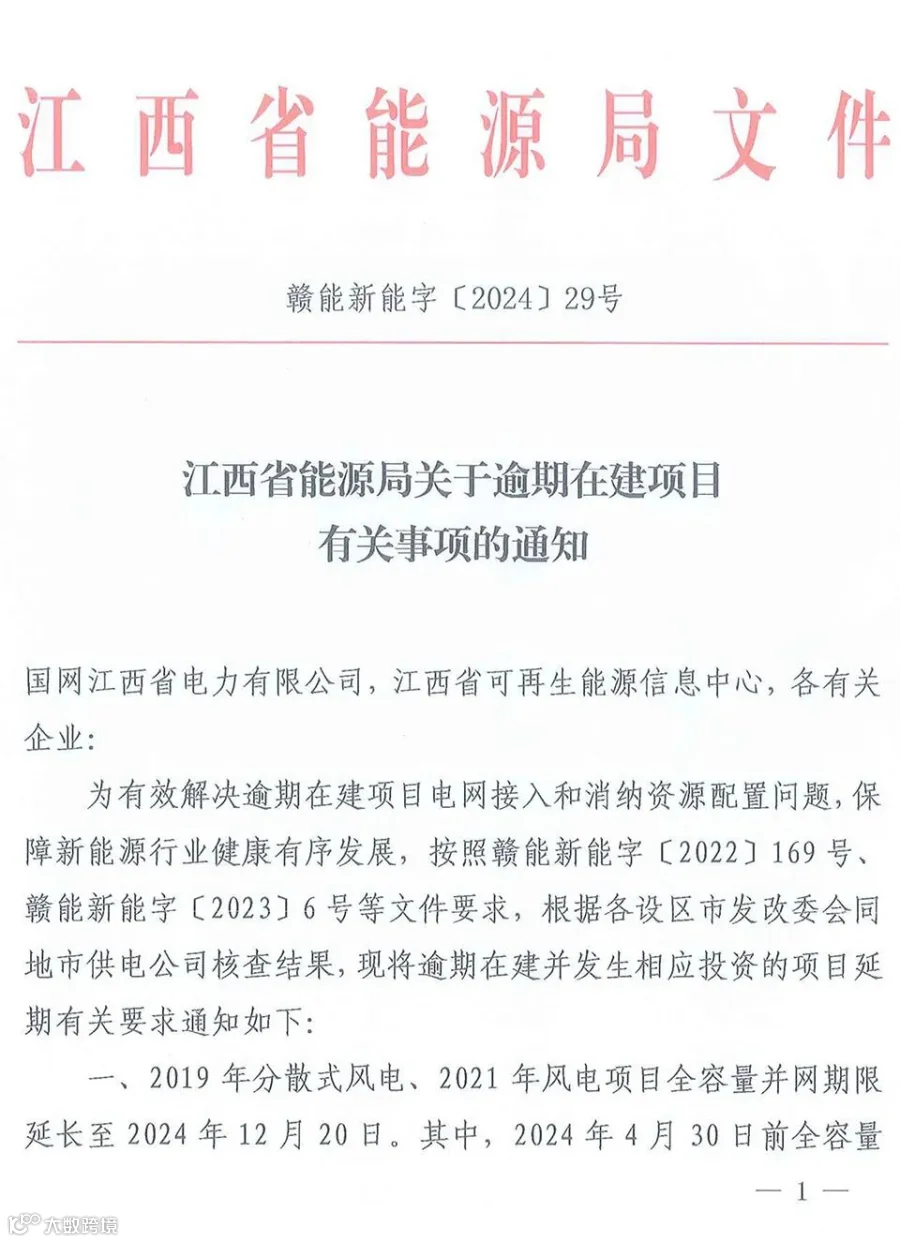

通知表示,为有效解决逾期在建项目电网接入和消纳资源配置问题,保障新能源行业健康有序发展,将逾期在建并发生相应投资的项目延期:
2019年分散式风电、2021年风电项目全容量并网期限延长至2024年12月20日。其中:2024年4月30日前全容量并网项目按15%/2小时落实调峰能力;2024年5月1日至2024年12月20日之间全容量并网项目按20%/2小时落实调峰能力;2019年分散式风电按照企业申请纳入集中式管理。

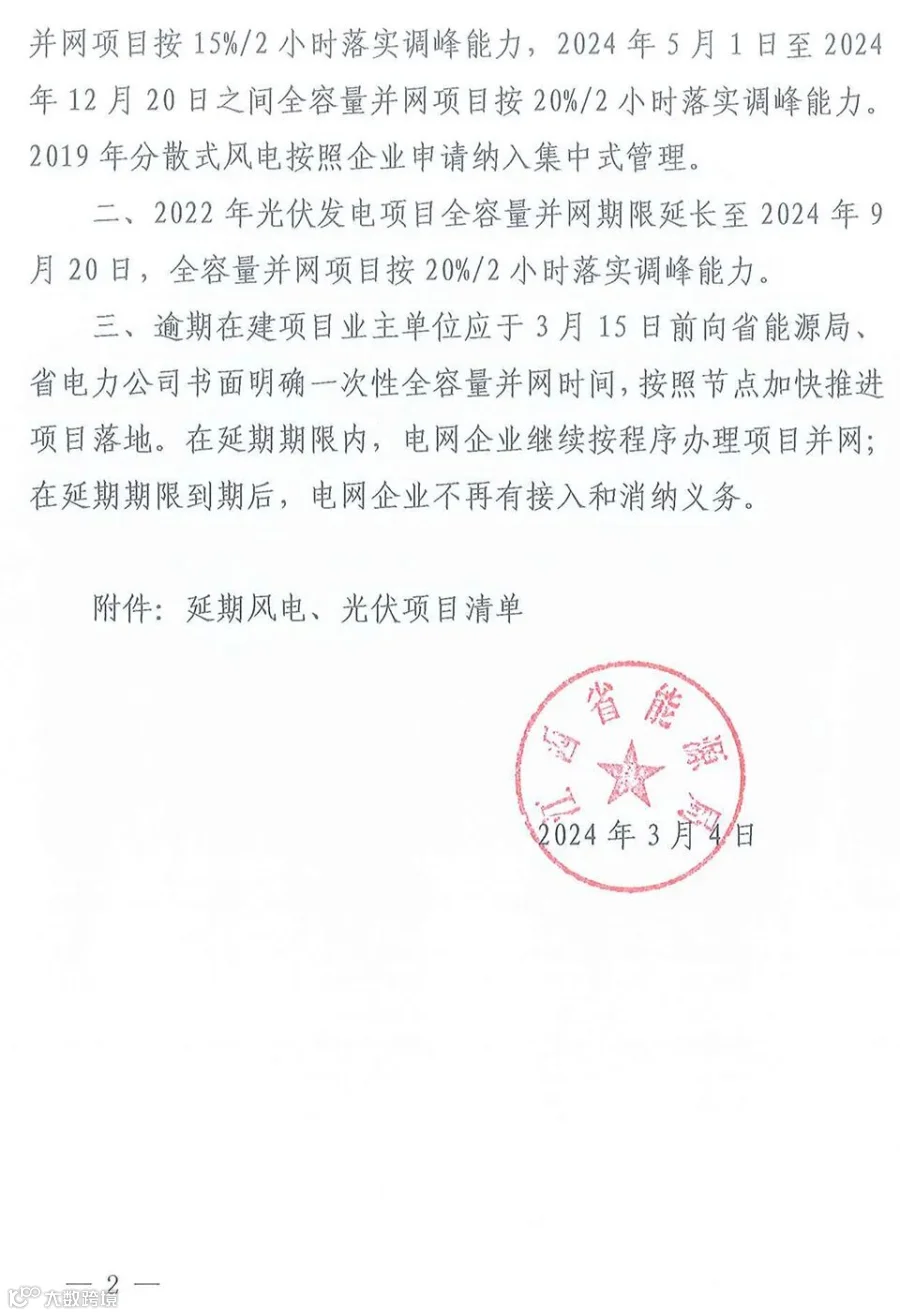

2022年光伏发电项目全容量并网期限延长至2024年9月20日,全容量并网项目按20%/2小时落实调峰能力。
2019年分散式风电、2021年风电项目全容量并网期限延长至2024年12月20日。其中:2024年4月30日前全容量并网项目按15%/2小时落实调峰能力;2024年5月1日至2024年12月20日之间全容量并网项目按20%/2小时落实调峰能力;2019年分散式风电按照企业申请纳入集中式管理。
2022年光伏发电项目全容量并网期限延长至2024年9月20日,全容量并网项目按20%/2小时落实调峰能力。

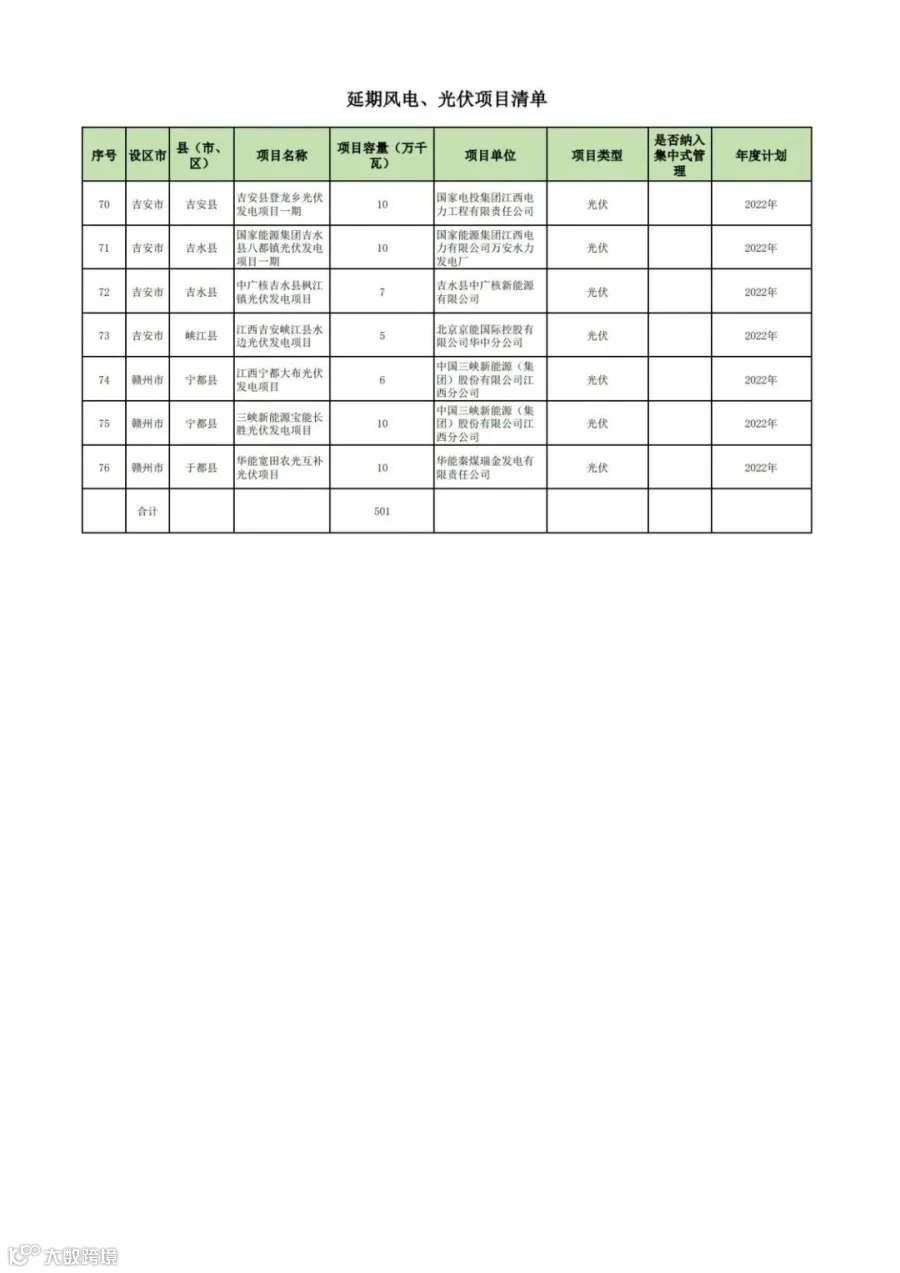

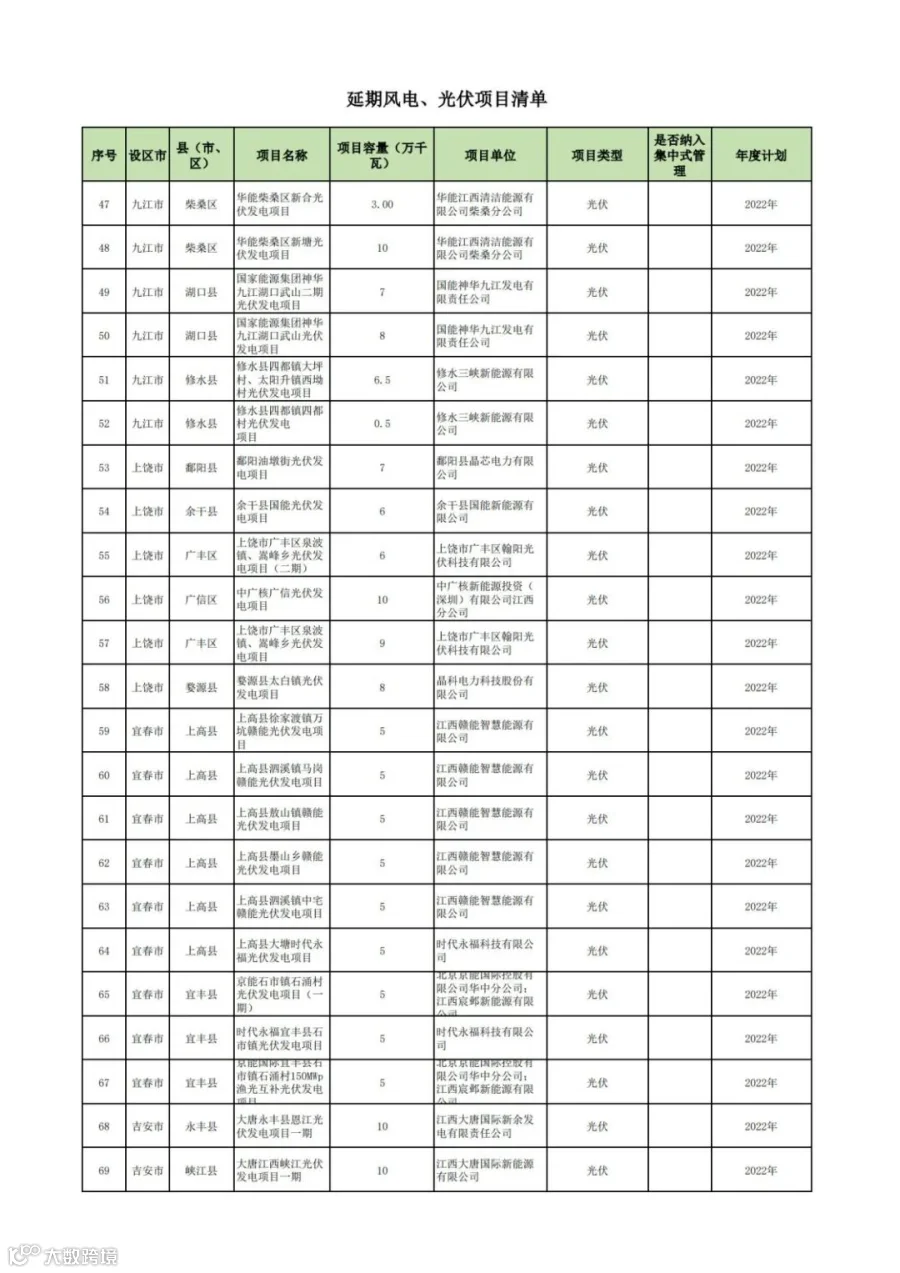

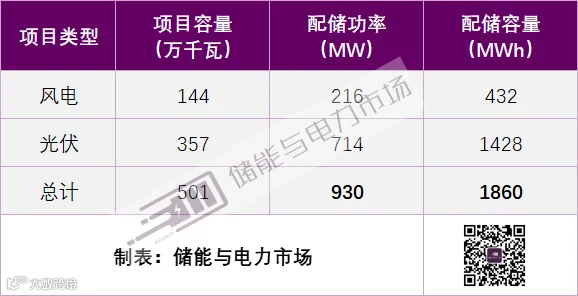

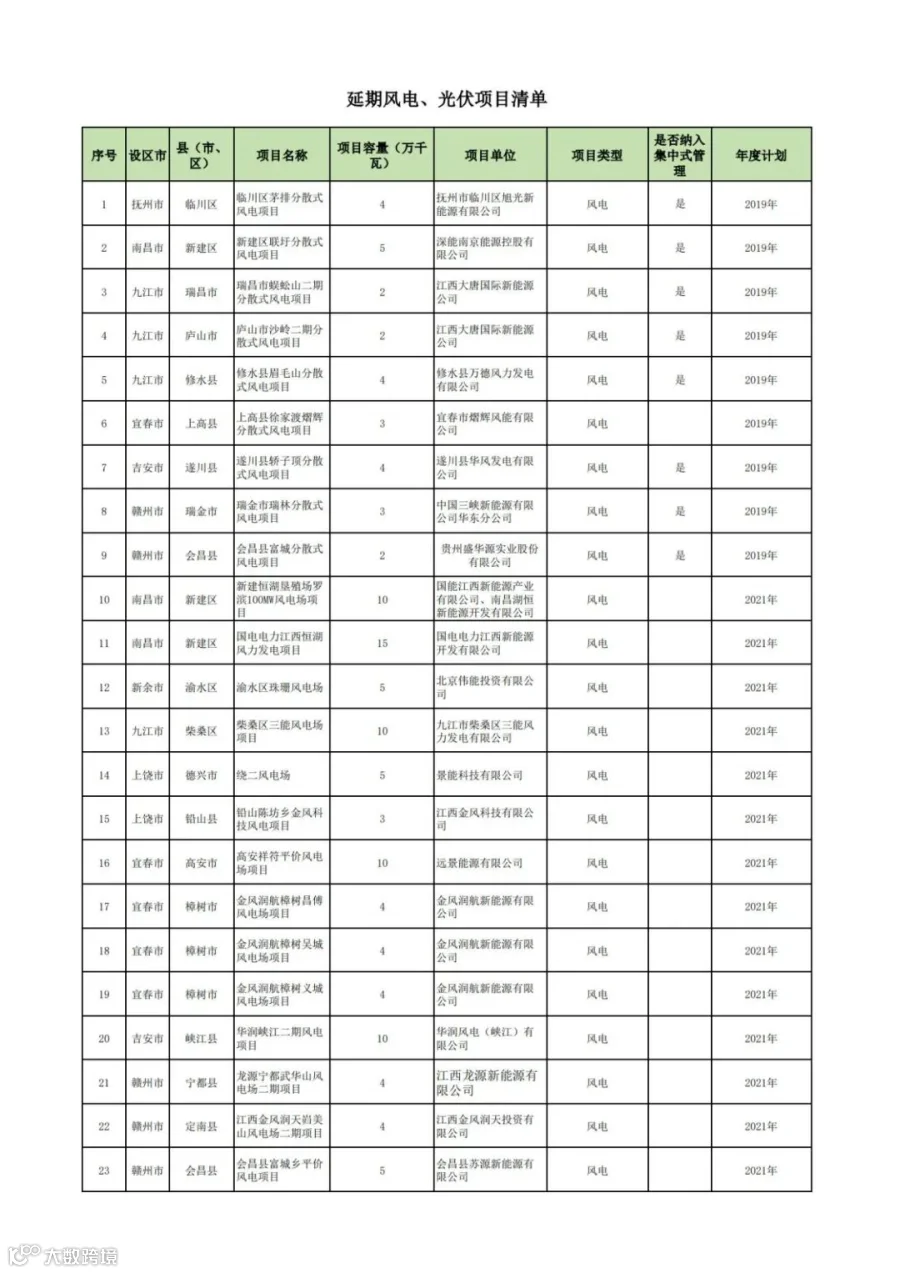

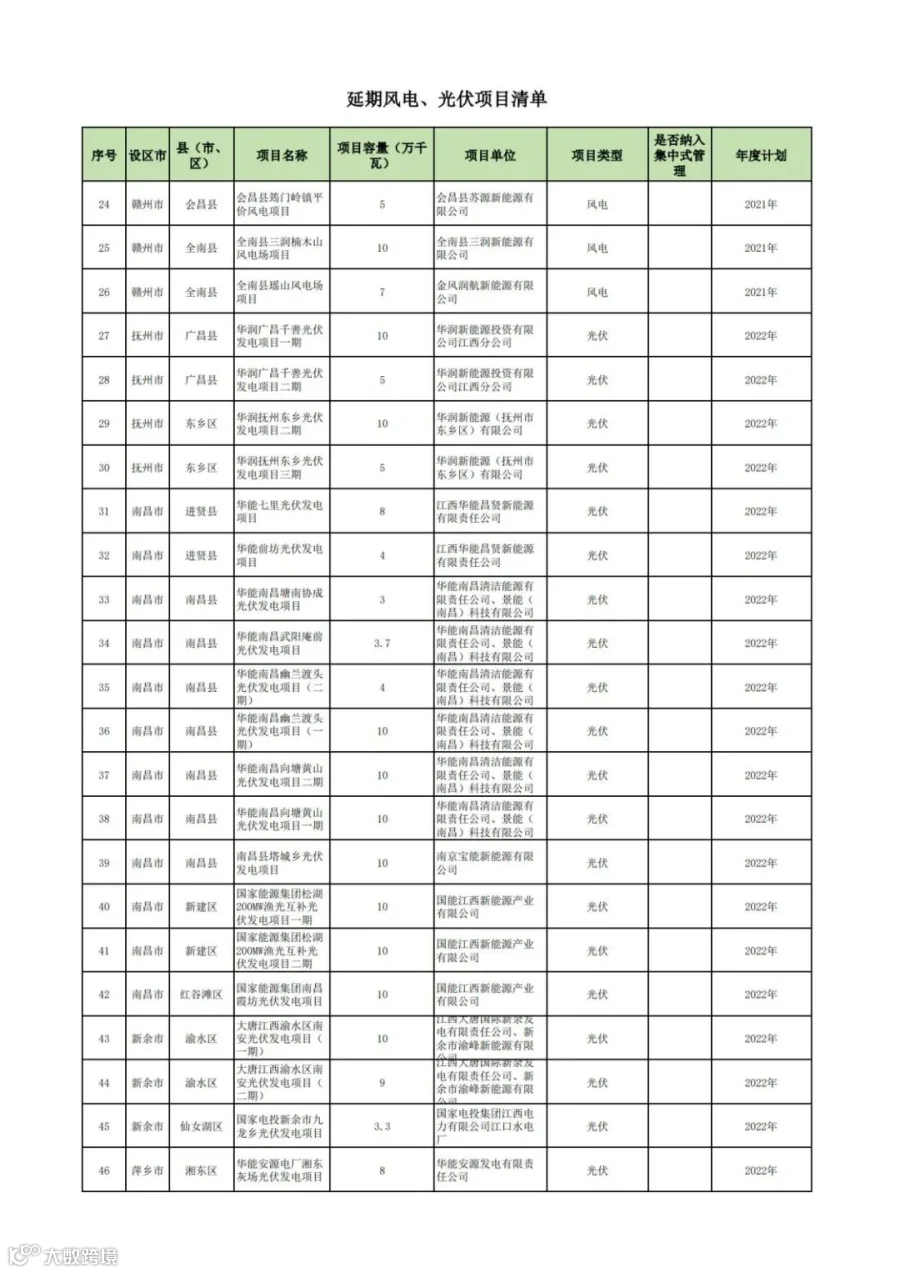

通知公示了延期风电、光伏项目清单,共76个项目,规模总计501万千瓦。其中,光伏项目50个,规模为357万千瓦;风电项目26个,规模为144万千瓦。若风电项目均按照2024年4月30日并网时的比例15%/2小时落实调峰能力,光伏按20%/2小时落实调峰能力,则本批次逾期项目或对应配储规模为930MW/1860MWh。

项目业主上看,本次国家能源集团、华能、华能&海南富浩新能源逾期并网项目规模位居前三,新能源项目规模分别为740MW、550MW、407MW。

原文如下。








储能与电力市场年度行业分析报告订阅服务
通过对中国储能市场的发展特点、项目开展情况、市场竞争情况的深入分析,储能与电力市场近期形成了三份针对2023年储能行业的分析报告,另持续提供三份2022年度行业分析报告:
《2023年储能市场分析和2024年发展展望》
摘要链接:
2023储能盘点:935个共49GWh新增并网项目及供货企业全景分析
《储能项目招投标及报价全景分析报告(2023年)》
摘要链接:
《2023上半年储能市场全景分析报告》
摘要链接:
2023上半年储能盘点:35.3GWh采招结果和中标企业全景分析
2023上半年储能盘点:7.6GW/15.6GWh并网项目全景分析
《2022年储能市场分析和2023年发展展望》
摘要链接:
《储能项目招投标及报价全景分析报告(2022年)》
摘要链接:
《独立式储能电站周年考(2022年)》
摘要链接:
欲了解详情,可点击摘要链接,进行查看。
如需购买报告,可联系(微信同号):鲍经理,15201640807
