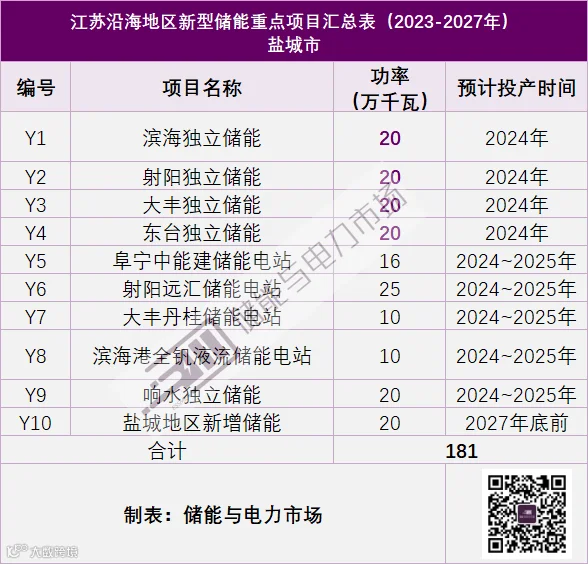

其中,2024年6月底前并网装机规模不低于80万千瓦。结合江苏沿海地区新型储能重点项目表(详见下表)可知,滨海、射阳、大丰、东台4个项目总规模80万千瓦将于2024年并网投运,此4个项目旨在为新增海上风电及其他新能源提供配套服务,规模足以完成此目标。此外据江苏省两批次纳规项目,当前盐城市已纳规141万千瓦储能项目。

《意见》表示将制定独立共享新型储能电站建设年度计划(不包括用户侧、电源侧储能),重点发展电网侧储能。
支持海上风电开发企业在海上风电场并网接入点周边建设独立共享新型储能电站,开展“海上风电+储能”建设。
大力发展电源侧储能,支持光伏电站综合新能源特性、系统消纳空间、调节性能和经济性等实际因素,在电站内部配建新型储能设施,开展“光伏+储能”建设,改善光伏电站出力特性。
鼓励发展用户侧储能,支持企业用户和产业园区自主建设储能设施,缓解电网高峰供电压力。
《意见》还对新型储能电站的职责分工、建设流程、技术标准进行了要求。
新型储能电站建设流程依次为纳规、备案、建设、验收与并网。其中额定功率5万千瓦及以上的项目由省能源局评估纳规,5万千瓦以下的由市发改委评估纳规;对备案后2年内未开工建设或未办理任何其他手续的项目,依法依规取消项目并移除向社会公示的备案信息。

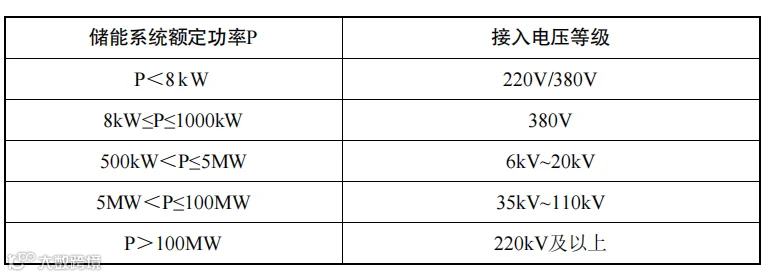

储能系统推荐接入电压等级如下表所示。

接入 10(6)kV 及以上电压等级且功率500kW及以上的储能系统,应配置故障录波系统,记录故障前10s到故障后60s的相关信息。
储能系统应配置防孤岛保护,非计划孤岛情况下应在2s内与电网断开。
性能上,独立共享新型储能项目有效全容量下连续放电时间不低于2小时,采用锂电池技术的在不更换主要设备的前提下完全放电次数不应低于6000次,充放电深度不低于90%,并选用技术成熟、安全性能高的模块化电池,不得选用梯次利用动力电池。
电站选址上,独立共享电化学储能电站严禁设置在高层建筑、人员密集场所和易燃易爆品生产、储存、经营场所规划区域内,电站本体所在站房建筑外墙或集装箱外表面距离周边建筑物和易燃易爆品生产、储存、经营场所规划区域防火距离不得小于50米。
储能电站电池布置区域和电气设备房间不宜吊顶,室内楼地面宜采用不起尘的材料。火灾危险性分类为甲、乙类的电池布置区域应采用不发火花的地面,采用绝缘材料作整体面层时,应采取防静电措施。
此外,电站投运的前三年每年至少进行一次涉网性检测,三年后每年进行一次包括涉网性能检测在内的整站检测,确保储能电站的运行时长、电站可用率等性能满足并网承诺相关技术要求。
储能系统建设或运行单位应每半年至少开展1次火灾应急演练。大、中型储能电站应设置现场值班人员。小型储能电站、分散式储能装置应确保每天至少巡视1次。

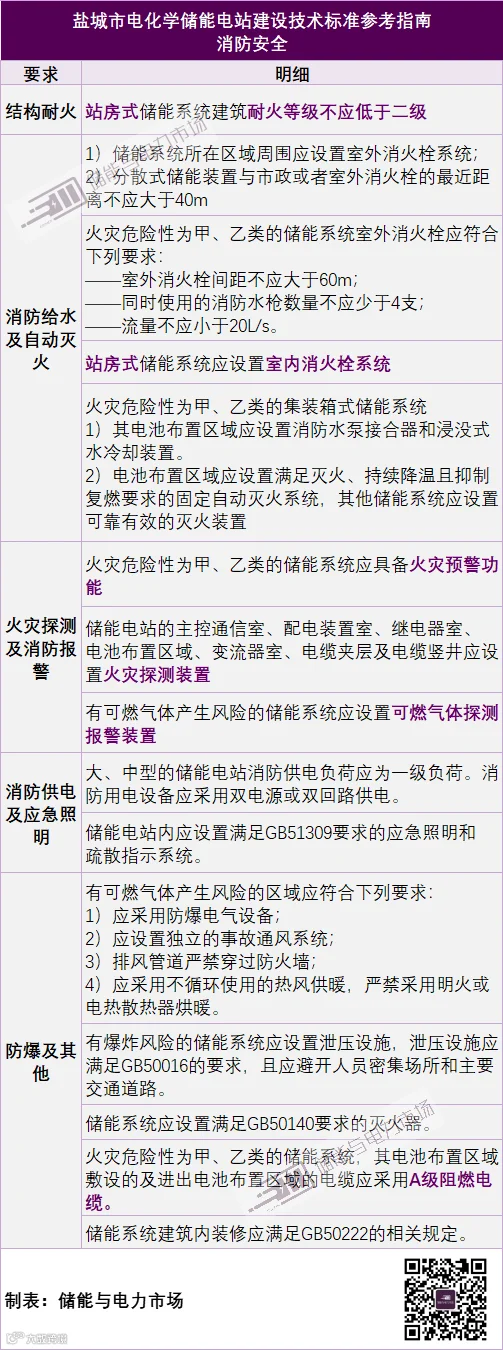

具体消防要求见下表。

《意见》原文如下。
盐城市人民政府办公室
关于印发加强新型储能电站建设管理工作
指导意见的通知
各县(市、区)人民政府,盐城经济技术开发区、盐南高新区管委会,市各有关部门和单位:
为规范新型储能电站建设管理,促进新型储能有序、安全、健康发展,经市政府研究同意,现将《关于加强新型储能电站建设管理工作的指导意见》印发给你们,请结合实际,认真抓好贯彻落实。
盐城市人民政府办公室
2023 年 11 月 16 日
(此件公开发布)
关于加强新型储能电站建设管理工作的指导意见.pdf


责任编辑:一拳超人
储能与电力市场年度行业分析报告订阅服务
通过对中国储能市场的发展特点、项目开展情况、市场竞争情况的深入分析,储能与电力市场近期形成了三份2022年度年度行业分析报告,以及一份2023年上半年行业分析报告:
《2023上半年储能市场全景分析报告》
《2022年储能市场分析和2023年发展展望》
《储能项目招投标及报价全景分析报告(2022年)》
《独立式储能电站周年考(2022年)》
欲了解详情,可参考文章:储能与电力市场年度行业分析报告订阅服务
