福建宁德霞浦渔洋里储能电站(一期100MW/200MWh):国网综能与宁德时代共同投资,2023年4月18日并网试验;
福建晋江储能电站试点项目一期30MW/108MWh:福建省闽投配售电有限公司、宁德时代、中国电建集团福建省电力勘测设计院有限公司共同投资建设,于2021年1月15日并网;
汇宁时代江门(台山)储能电站项目:计划2024年2月25日开工。2024年底至2025年初投入运营。

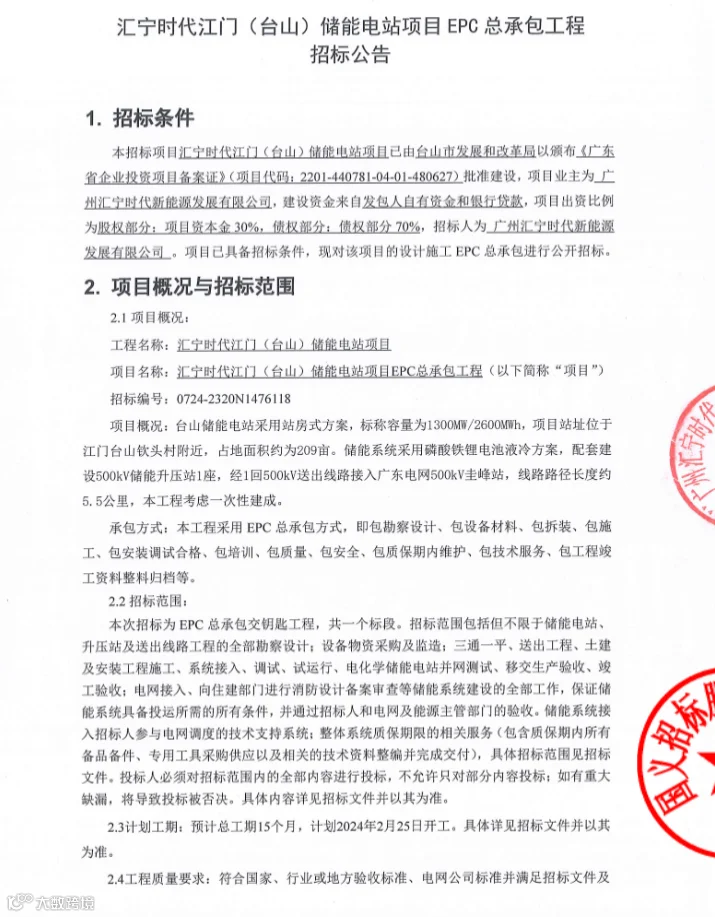

台山储能电站采用磷酸铁锂电池液冷方案,配套建设500kV储能升压站1座,经1回500kV送出线路接入广东电网500kV圭峰站,线路路径长度约5.5公里,本工程考虑一次性建成。
招标范围:包括但不限于储能电站、升压站及送出线路工程的全部勘察设计;设备物资采购及监造;三通一平、送出工程、土建及安装工程施工、系统接入、调试、试运行、电化学储能电站并网测试、移交生产验收、竣工验收;电网接入、向住建部门进行消防设计备案审查等储能系统建设的全部工作,保证储能系统具备投运所需的所有条件,并通过招标人和电网及能源主管部门的验收。
储能系统接入招标人参与电网调度的技术支持系统;整体系统质保期限的相关服务(包含质保期内所有备品备件、专用工具采购供应以及相关的技术资料整编并完成交付),具体招标范围见招标文件。
计划工期:预计总工期15个月,计划2024年2月25日开工。2024年底至2025年初投入运营。
招标原文如下。
