配储140MW/280MWh,1.4GW甘肃白银“十四五”第三批风光电项目竞配开启

配储140MW/280MWh,1.4GW甘肃白银“十四五”第三批风光电项目竞配开启 储能与电力市场
2024-06-28
1
导读:《白银市“十四五”第三批风光电项目竞争配置》

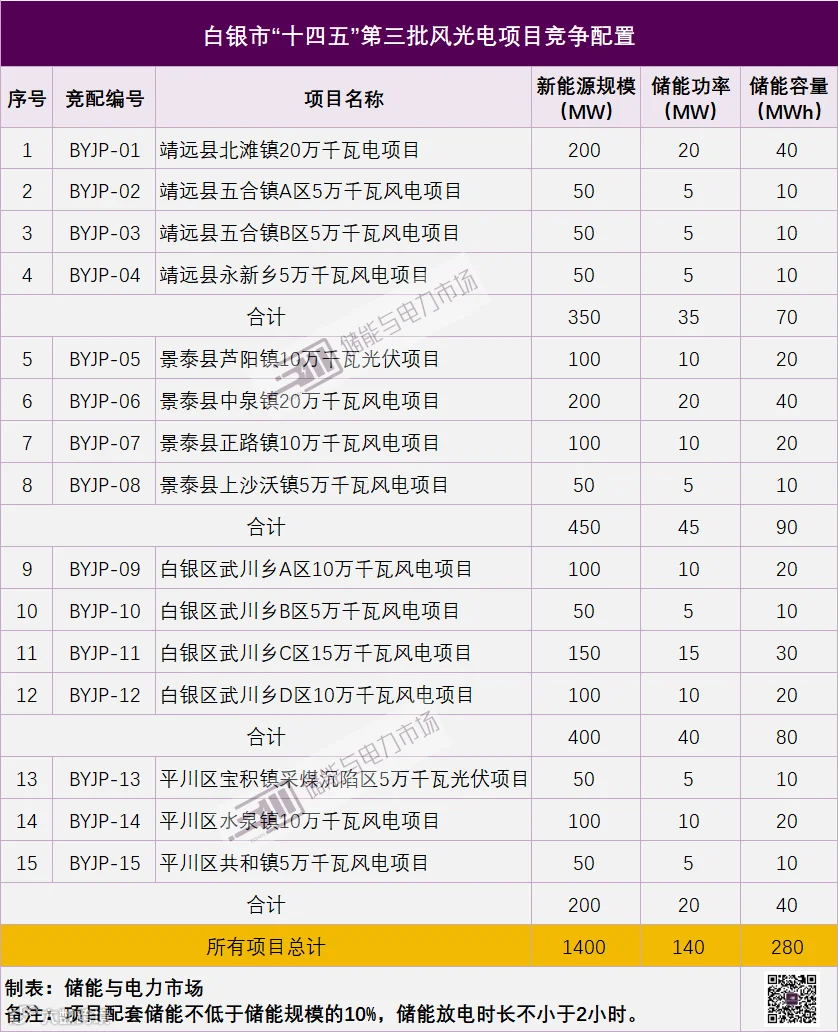

储能与电力市场获悉,6月27日,甘肃白银市发改委发布白银市“十四五”第三批风光电项目竞争配置公告,其中涉及光伏和风电项目总规模1.4GW,按照配储要求,至少产生140MW/280MWh储能需求

2个光伏项目,共规模总计150MW,配储15MW/30MWh;

13个风电项目,规模总计1250MW配储125MW/250MWh。

备注:项目配套储能不低于项目规模的10%,储能时长不低于2小时。同时鼓励申报企业采用共享储能方式。

至此,据储能与电力市场之前统计,甘肃共有12个市/县开启竞配工作。12个市/县已开启竞配工作新能源规模为11.93GW,根据配储要求计算,对应储能规1.29GW/3.69GWh。这其中,已有5.38GW新能源项目确定业主,占12个市/县已开启竞配工作的新能源规模的51%,占比过半,对应配储总规模为538MW/1622MWh(可参考文章:新能源10GW+,配储3GWh+,过半明确业主,甘肃11县/市“十四五”第三批新能源项目竞配详情

白银竞配项目分布在靖远县、景泰县及白银区和平川区四个区域,其中各区域的新能源规模分别为:350MW、450MW、400MW和200MW。配套储能规模分别为:靖远县35MW/70MWh、景泰县45MW/90MWh、白银区40MW/80MWh以及平川区20MW/40MWh。详情如下。

看个广告休息一下

根据竞争性配置公告。

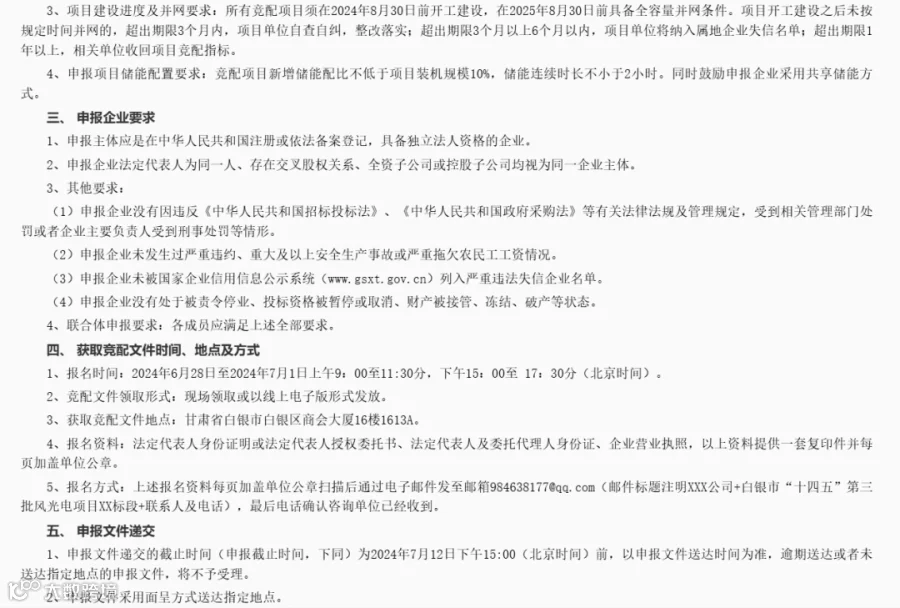

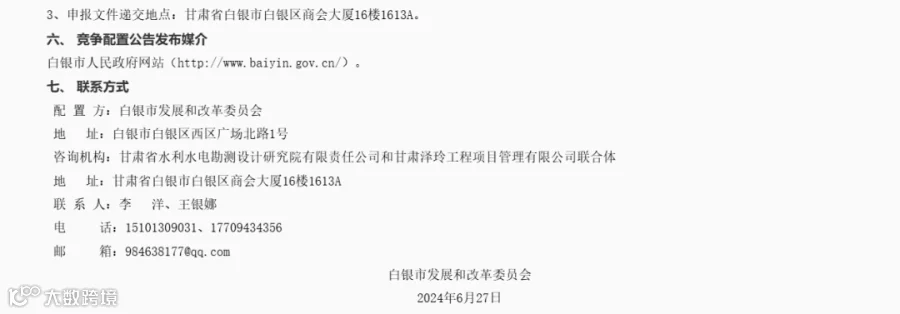

白银市项目建设进度及并网要求所有竞配项目须在2024年8月30日前开工建设,在2025年8月30日前具备全容量并网条件。项目开工建设之后未按规定时间并网的,超出期限3个月内,项目单位自查自纠,整改落实;超出期限3个月以上6个月以内,项目单位将纳入属地企业失信名单;超出期限1年以上,相关单位收回项目竞配指标。

原文如下。

责任编辑:Jaya

储能与电力市场年度行业分析报告订阅服务

通过对中国储能市场的发展特点、项目开展情况、市场竞争情况的深入分析,储能与电力市场近期形成了四份针对2023年储能行业的分析报告,另持续提供三份2022年度行业分析报告:

《2023年储能市场分析和2024年发展展望》

摘要链接:

2023储能盘点:935个共49GWh新增并网项目及供货企业全景分析

《2023年储能市场招投标及价格全景分析》

摘要链接:

2023储能盘点:储能系统和EPC价格全景分析

2023储能盘点:全年129.6GWh采招结果和中标企业全景分析

《2023年储能市场政策及典型收益模式分析》

摘要链接:

2023储能盘点:近30区域为储能开放各类电力市场,100余项电力市场政策回顾

《2023上半年储能市场全景分析报告》

摘要链接:

2023上半年储能盘点:35.3GWh采招结果和中标企业全景分析

2023上半年储能盘点:储能系统和EPC价格全景分析

2023上半年储能盘点:7.6GW/15.6GWh并网项目全景分析

《2022年储能市场分析和2023年发展展望》

《储能项目招投标及报价全景分析报告(2022年)》

《独立式储能电站周年考(2022年)》

欲了解详情,可点击摘要链接,进行查看

如需购买报告,可联系(微信同号):鲍经理,15201640807

【声明】内容源于网络
0
0
储能与电力市场
洞察正在发生的变革
内容 4760
粉丝 0
储能与电力市场 洞察正在发生的变革
总阅读4.2k
粉丝0
内容4.8k
