储能与电力市场获悉,7月29日,中节能太阳能临沂平邑180MW/360MWh独立共享储能项目储能系统采购招标公告发布。

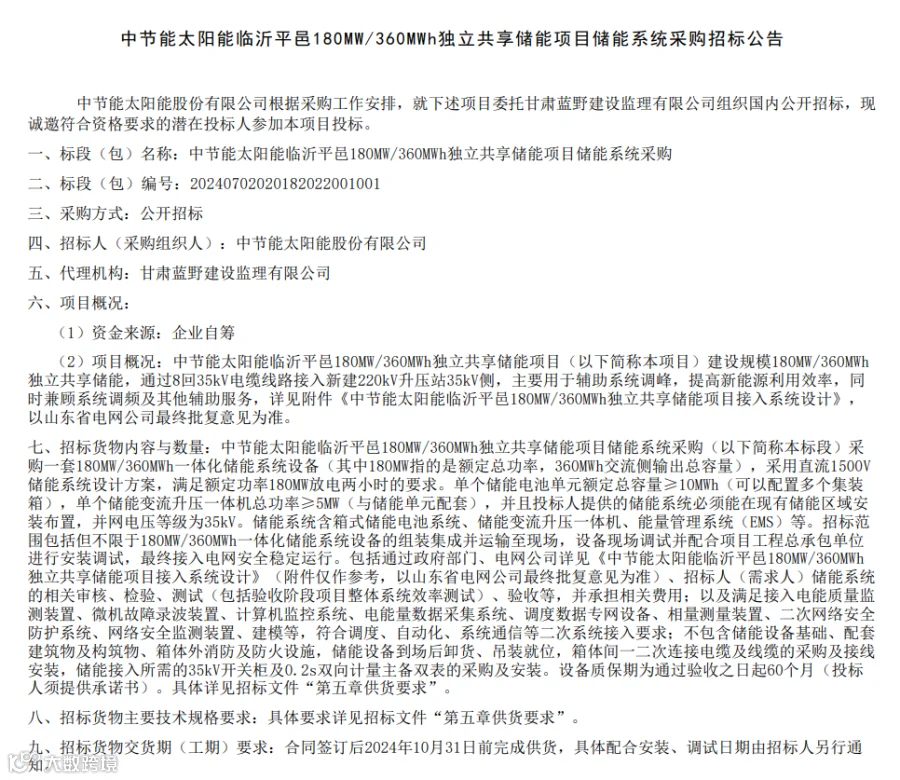

项目概况及规模:本项目建设规模180MW/360MWh独立共享储能,通过8回35kV电缆线路接入新建220kV升压站35kV侧,主要用于辅助系统调峰,提高新能源利用效率,同时兼顾系统调频及其他辅助服务。
招标范围包括但不限于:180MW/360MWh一体化储能系统设备的组装集成并运输至现场,设备现场调试并配合项目工程总承包单位进行安装调试,最终接入电网安全稳定运行。储能系统的相关审核、检验、测试(包括验收阶段项目整体系统效率测试)、验收等,并承担相关费用;不包含储能设备基础、配套建筑物及构筑物、箱体外消防及防火设施,储能设备到场后卸货、吊装就位,箱体间一二次连接电缆及线缆的采购及接线安装,储能接入所需的35kV开关柜及0.2s双向计量主备双表的采购及安装。设备质保期为通过验收之日起60个月(投标人须提供承诺书)。
招标货物内容与数量:采购一套180MW/360MWh一体化储能系统设备(其中180MW指的是额定总功率,360MWh交流侧输出总容量),采用直流1500V储能系统设计方案,满足额定功率180MW放电两小时的要求。单个储能电池单元额定总容量≥10MWh(可以配置多个集装箱),单个储能变流升压一体机总功率≥5MW(与储能单元配套),并且投标人提供的储能系统必须能在现有储能区域安装布置,并网电压等级为35kV。储能系统含箱式储能电池系统、储能变流升压一体机、能量管理系统(EMS)等。
交货期:合同签订后2024年10月31日前完成供货,具体配合安装、调试日期由招标人另行通知。

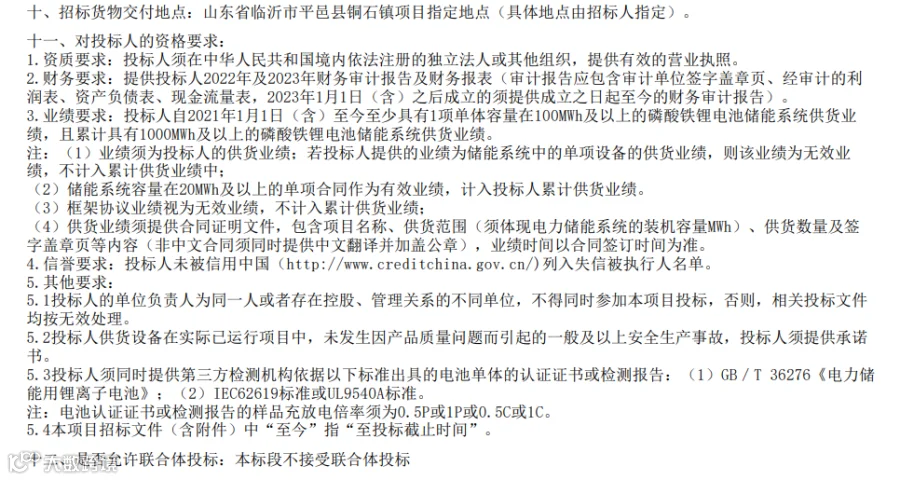

投标人业绩要求:投标人自2021年1月1日(含)至今至少具有1项单体容量在100MWh及以上的磷酸铁锂电池储能系统供货业绩,且累计具有1000MWh及以上的磷酸铁锂电池储能系统供货业绩。
业绩须为投标人的供货业绩;若投标人提供的业绩为储能系统中的单项设备的供货业绩,则该业绩为无效业绩,不计入累计供货业绩中;
储能系统容量在20MWh及以上的单项合同作为有效业绩,计入投标人累计供货业绩;
框架协议业绩视为无效业绩,不计入累计供货业绩;
供货业绩须提供合同证明文件,包含项目名称、供货范围(须体现电力储能系统的装机容量MWh)、供货数量及签字盖章页等内容(非中文合同须同时提供中文翻译并加盖公章),业绩时间以合同签订时间为准。

原文如下:




责任编辑:Jaya
储能与电力市场年度行业分析报告订阅服务
通过对中国储能市场的发展特点、项目开展情况、市场竞争情况的深入分析,储能与电力市场近期形成了四份针对2023年储能行业的分析报告,另持续提供三份2022年度行业分析报告:
《2023年储能市场分析和2024年发展展望》
摘要链接:
2023储能盘点:935个共49GWh新增并网项目及供货企业全景分析
《2023年储能市场招投标及价格全景分析》
摘要链接:
2023储能盘点:全年129.6GWh采招结果和中标企业全景分析
《2023年储能市场政策及典型收益模式分析》
摘要链接:
2023储能盘点:近30区域为储能开放各类电力市场,100余项电力市场政策回顾
《2023上半年储能市场全景分析报告》
摘要链接:
2023上半年储能盘点:35.3GWh采招结果和中标企业全景分析
2023上半年储能盘点:7.6GW/15.6GWh并网项目全景分析
《2022年储能市场分析和2023年发展展望》
《储能项目招投标及报价全景分析报告(2022年)》
《独立式储能电站周年考(2022年)》
欲了解详情,可点击摘要链接,进行查看。
如需购买报告,可联系(微信同号):鲍经理,15201640807
