河北绿电直连项目申报:不占各市年度指标,负荷中断具备条件可转普通新能源项目

河北绿电直连项目申报:不占各市年度指标,负荷中断具备条件可转普通新能源项目 储能与电力市场
2025-08-05
1

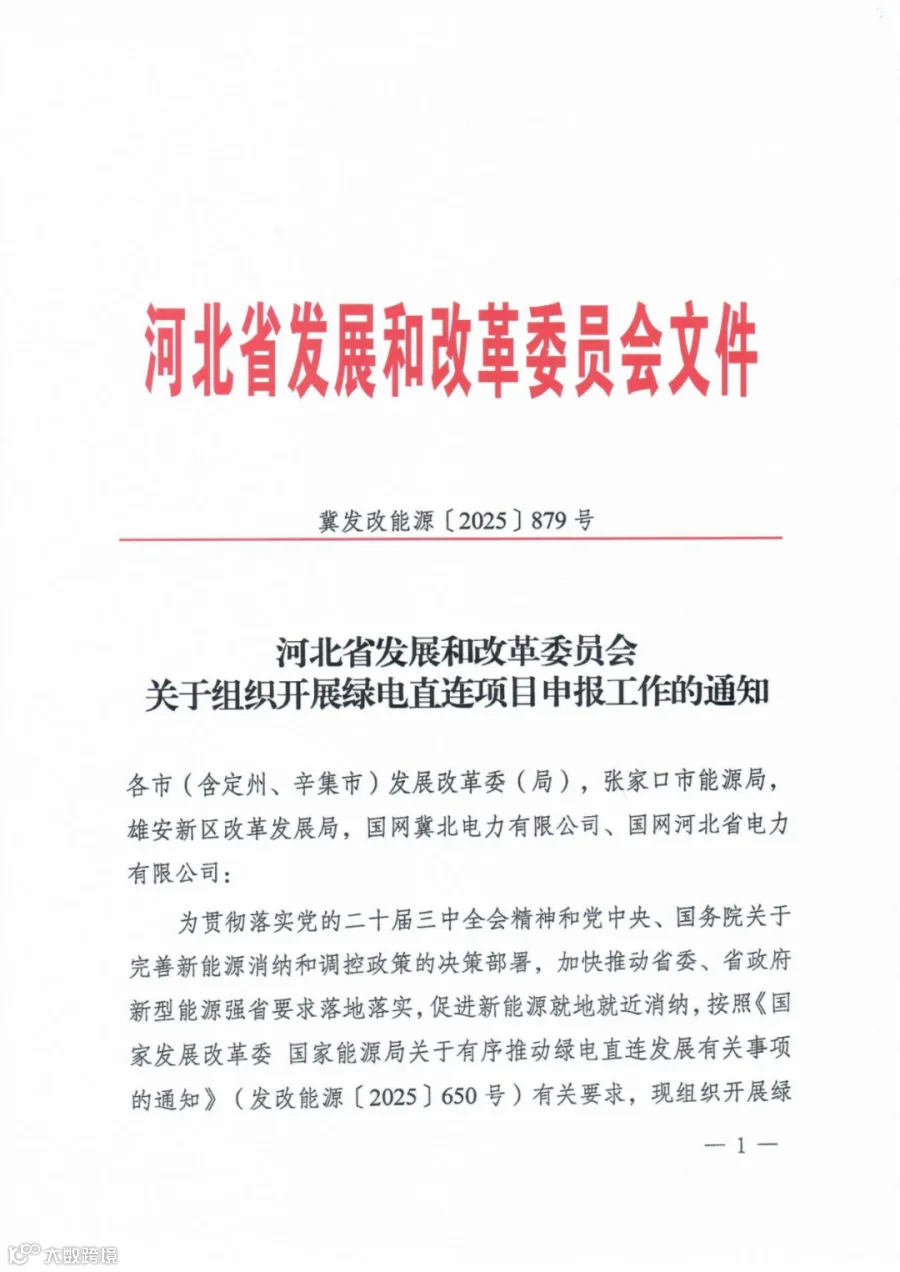

导读:《关于组织开展绿电直连项目申报工作的通知》

储能与电力市场获悉,8月4日,河北省发改委下发《关于组织开展绿电直连项目申报工作的通知》。

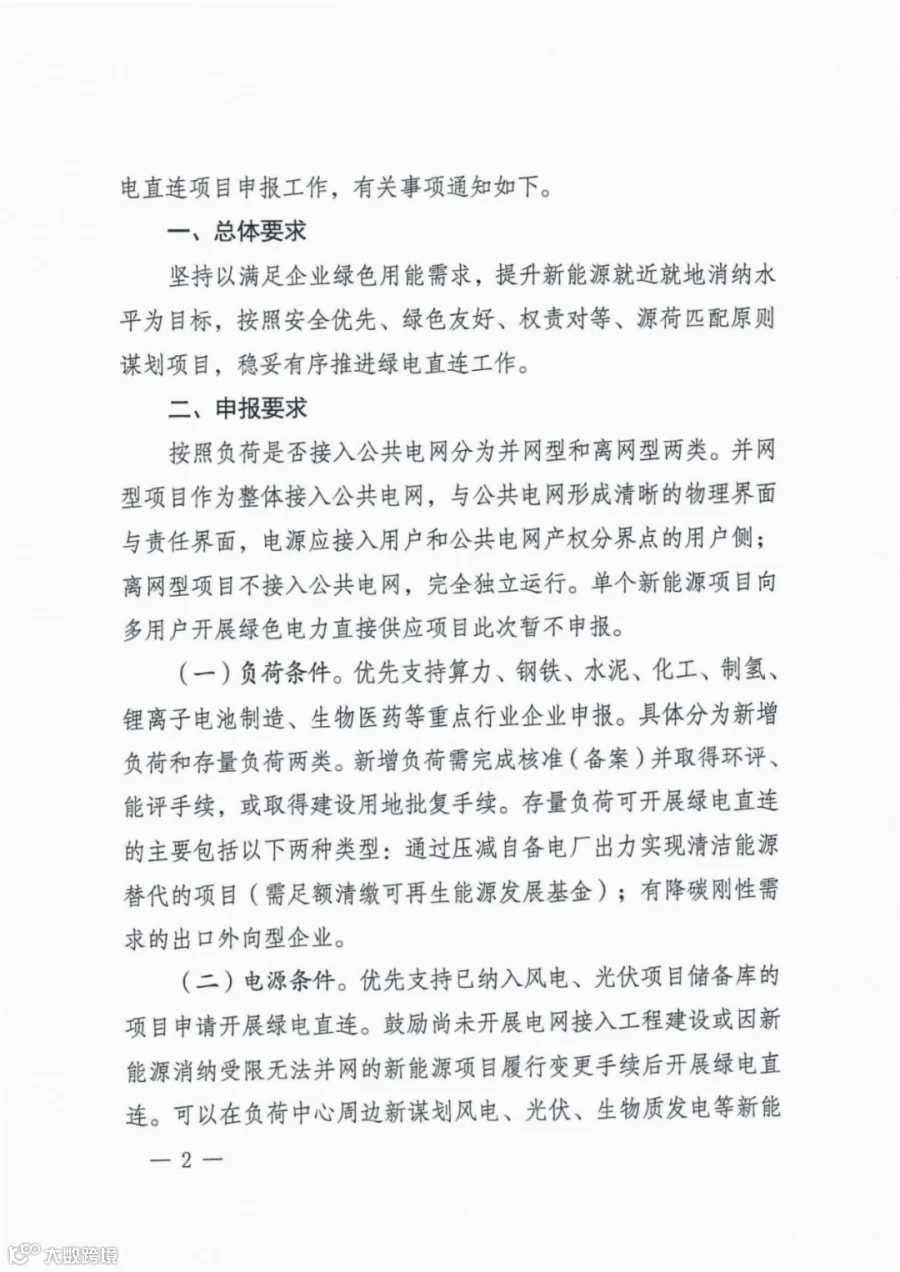

知明确,按照负荷是否接入公共电网分为并网型离网型两类。并网型项目作为整体接入公共电网,与公共电网形成清晰的物理界面责任界面,电源应按入用户和公共电网产权分界点的用户侧;离网型项目不接入公共电网,完全独立运行。单个新能源项目向用户开展绿色电力直接供应项目此次暂不申报

优先支持三类项目:

优先支持算力、钢铁、水泥、化工、制氢、锂离子电池制造、生物医药等重点行业企业申报。

优先支持已纳入风电、光伏项目储备库的项目申请开展绿电直连。

鼓励尚未开展电网接入工程建设或因新能源消纳受限无法并网的新能源项目履行变更手续后开展绿电直连。

涉及变更且已完成核准(备案)的电源项目,可根据省发展改革委批复文件进行核准(备案)变更。

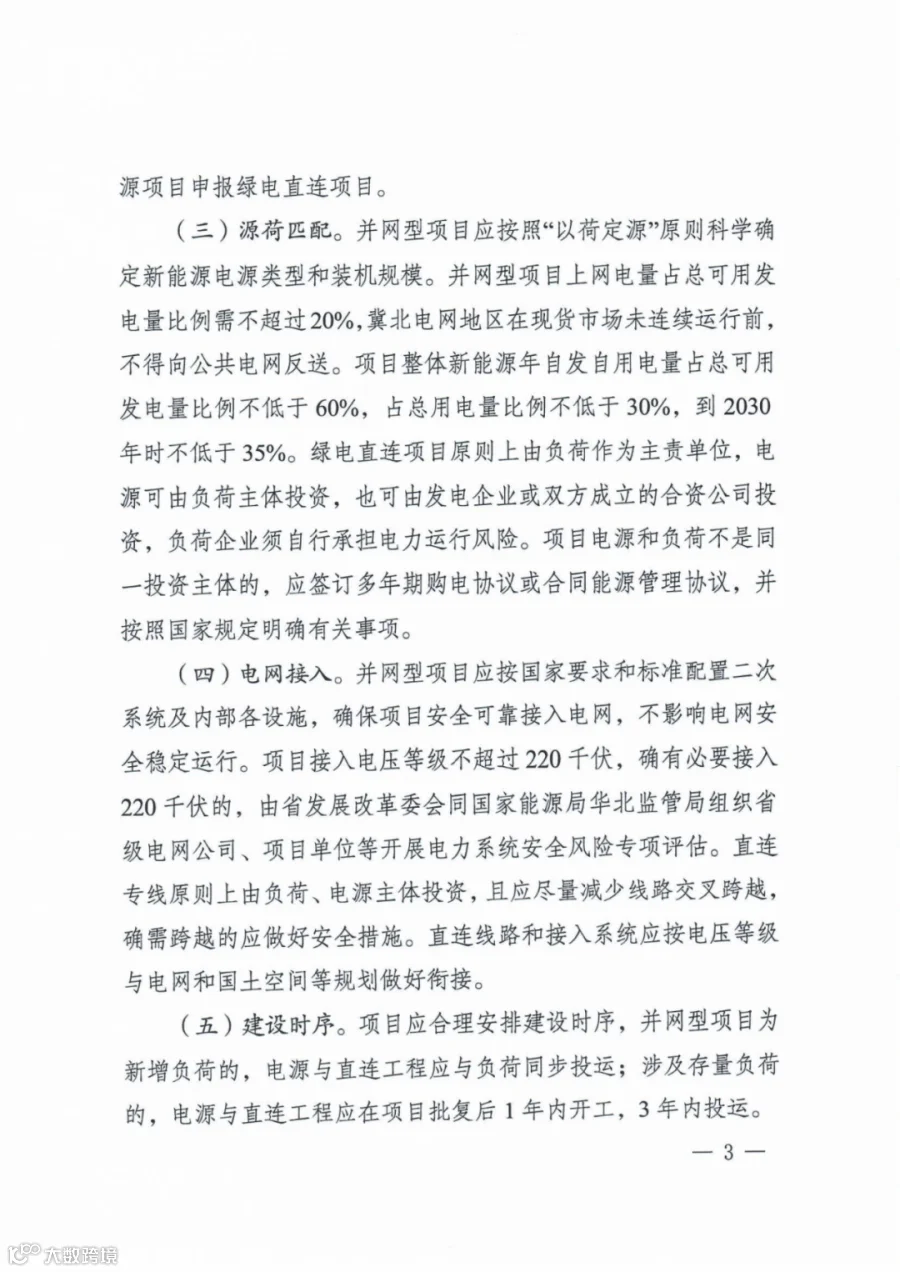

并网型自发自用电量≥60%
占总用电量≥30%,2023年≥35%

并网型项目应按照“以荷定源”原则科学确定新能源电源类型和装机规模。并网型项目上网电量占总可用发电量比例需不超过20%,冀北电网地区在现货市场未连续运行前不得向公共电网反送。

项目整体新能源年自发自用电量占总可用发电量比例不低于60%,占总用电量比例不低于30%到2030年时不低于35%

绿电直连项目不占用各市年度指标

省发展改革委将组织第三方机构对实施方案及电源项目建设条件等进行复核,具备条件的下达实施,列入风电、光伏年度开发建设方案,占用当地风电、光伏资源量,不占用各市风电、光伏2025年度开发建设方案指导规模

看个广告休息一下

项目退出机制

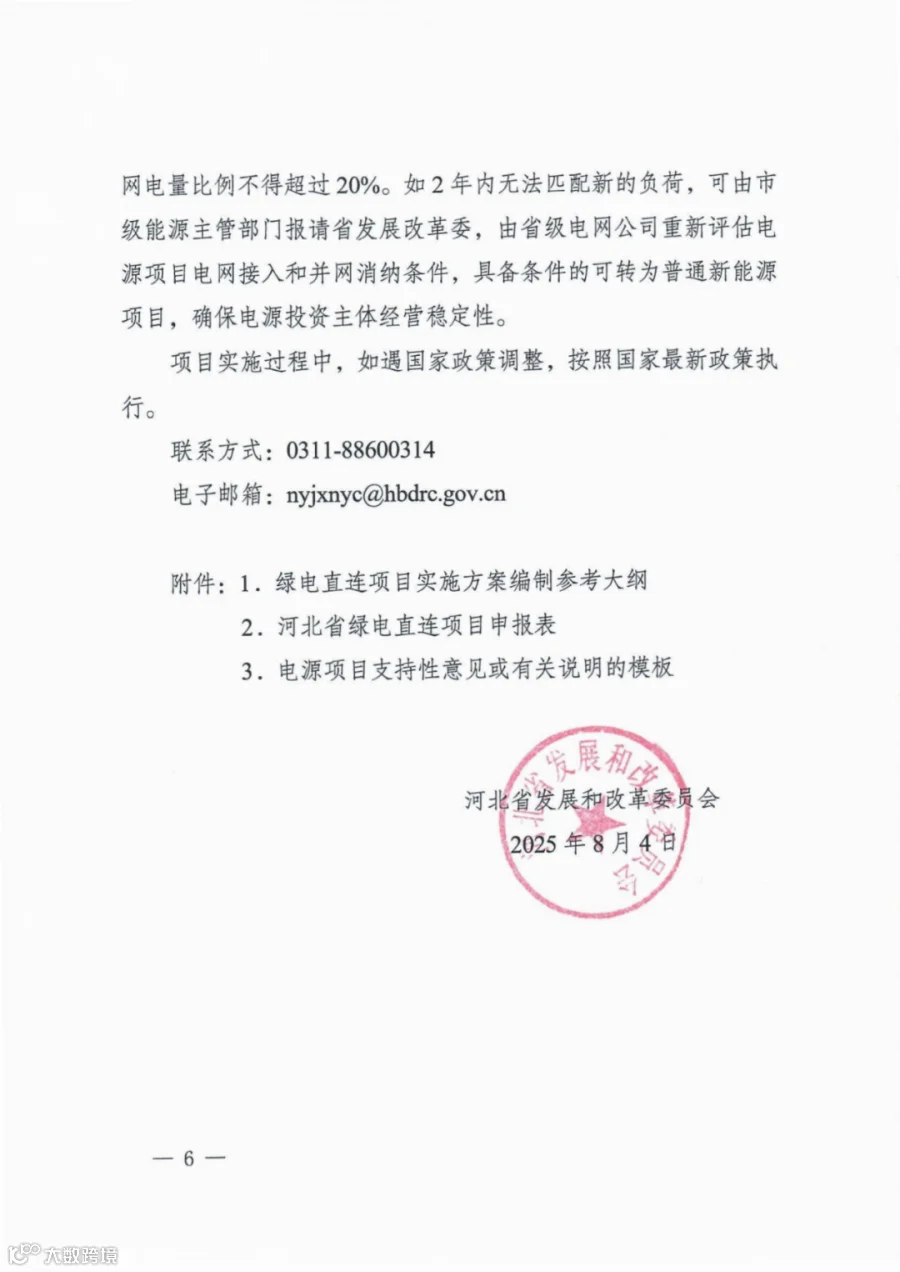

绿电直连项目如出现负荷中断,应及时匹配新的存量负荷或新增负荷,负荷中断期间,并网型项目上网电量比例不得超过20%。如2年内无法匹配新的负荷,可由市级能源主管部门报请省发展改革委,由省级电网公司重新评估电源项目电网接入和并网消纳条件,具备条件的可转为普通新能源项目,确保电源投资主体经营稳定性。

项目电网接入≤220kV

项目接入电压等级不超过220千伏,确有必要接入220千伏的,由省发展改革委会同国家能源局华北监管局组织省级电网公司、项目单位等开展电力系统安全风险专项评估。

项目建设时序

并网型项目为新增负荷的,电源与直连工程应与负荷同步投运涉及存量负荷的,电源与直连工程应在项目批复后1年内开工,3年内投运。

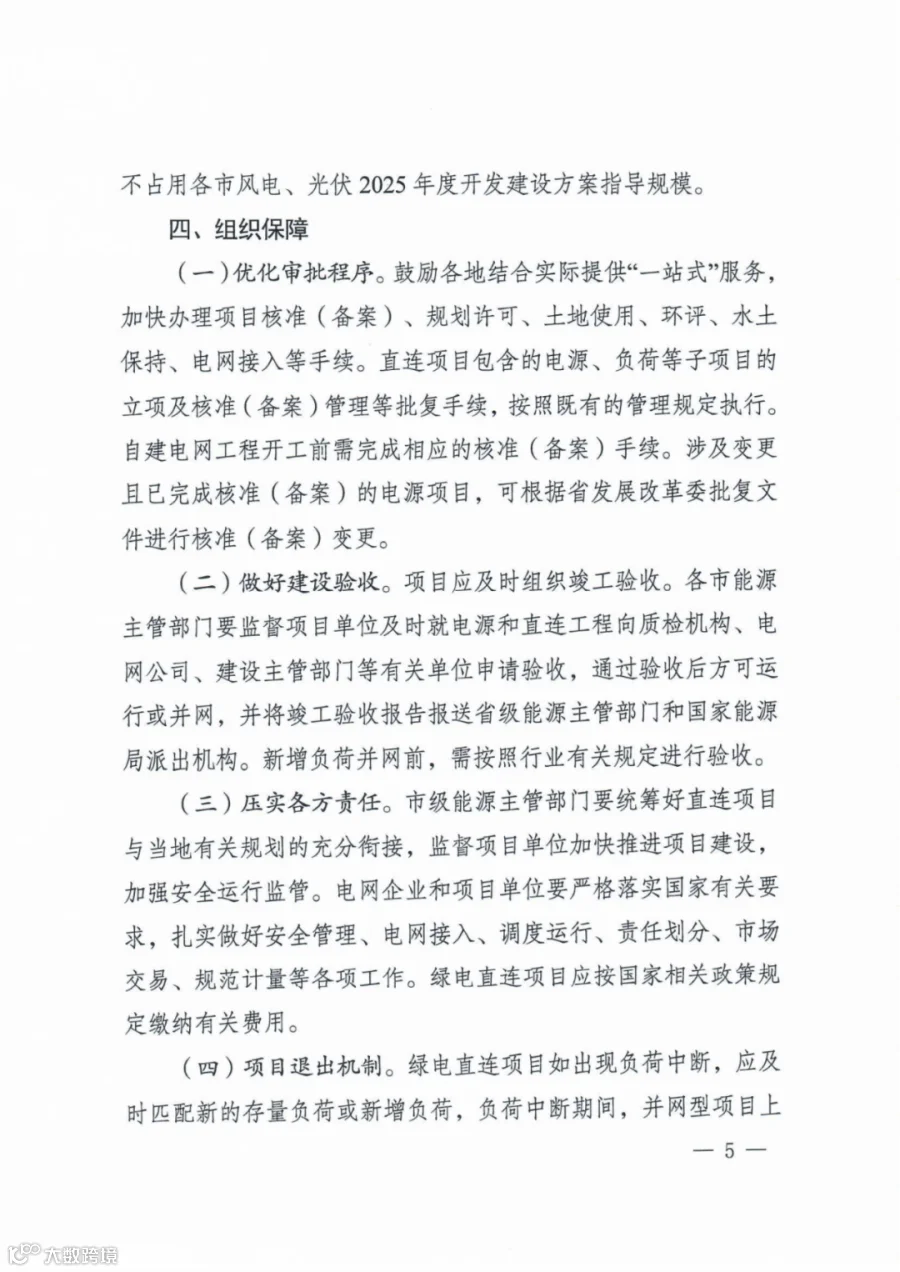

鼓励提供“一站式”服务

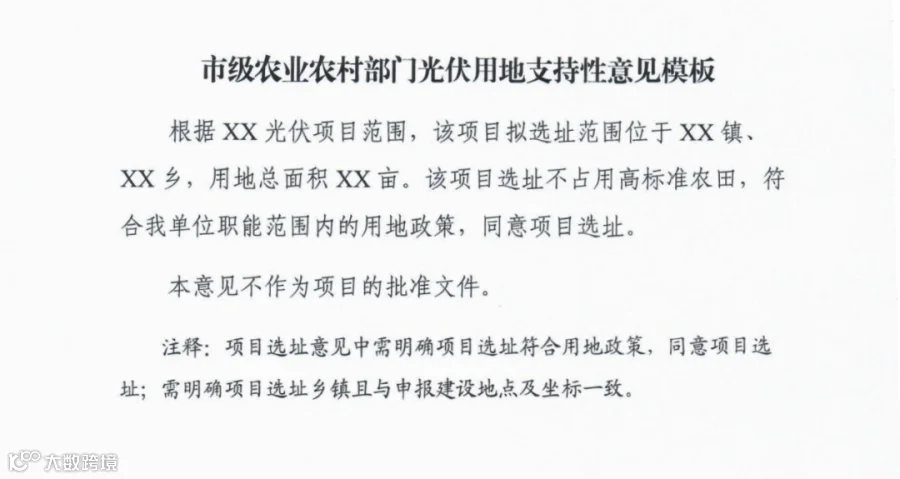

鼓励各地结合实际提供“一站式”服务,加快办理项目核准(备案)、规划许可、土地使用、环评、水土保持、电网接入等手续。

原文如下:

责任编辑:尹思琦

会议通知

2025年8月27日-28日,第二届电力行业新型储能发展大会将在河北石家庄召开。

会议将聚焦源、网侧大型储能在电力市场改革推进的背景下的应用模式及前景,以期在市场变革期,为行业从业者提供具有操作性的建议,为政策制定方提供反映市场一线信息的参考。

(会议详情可查看文末海报,扫描二维码报名参会)

寻熵研究院年度报告《2024年储能市场分析和2025年发展展望》《2024年储能市场招投标和价格全景分析》《2024年储能市场政策及典型收益模式分析》开启订阅。

可联系(微信同号):鲍经理,15201640807,了解详情。

#河北绿电直连#绿电

【声明】内容源于网络
0
0
储能与电力市场
洞察正在发生的变革
内容 0
粉丝 0
储能与电力市场 洞察正在发生的变革
总阅读0
粉丝0
内容0
