四川独立储能发展应用现状

四川独立储能发展应用现状 储能与电力市场
2025-09-24
0
导读:市场机制、收益模式、项目进展

9月份,四川省与独立储能相关的政策出台频繁。

9月3日,四川发改委出台《四川省深化新能源上网电价市场化改革实施方案(征求意见稿)》,明确不再强制配储

9月11日,四川省能源局发布了2025年第二批电网侧新型储能项目清单,总规模45GW/7.425GWh

9月22日,四川省发改委、能源局、四川能监办联合发布的《四川电力现货市场规则体系V2.0(征求意见稿)》针对独立储能制定了“报量报价”参与电力现货市场规则。

政策机制的变动,将四川省独立储能的收益模式充放电价差+调峰补偿+容量租赁+辅助服务切换至现货价差+辅助服务,而新的储能项目清单发布,也将四川省总体的储能项目清单规模推向了8.87GW/22.77GWh

事实上,作为西南地区的能源重镇,2024年以来,四川省的储能市场就持续保持了一定的活跃度,吸引了较多的市场关注。本文将全面梳理四川省独立储能的相关政策机制,以及回顾实际项目的开展情况,以期为市场参与者提供一定的借鉴。

四川省独立储能收益模式

2024年以来,四川省出台了多项电力市场、电力辅助服务、新能源配置储能相关的政策,共同推动了独立储能形成了充放电价差+调峰补偿+容量租赁+辅助服务的收益模式。

但随着新能源全面入市改革的推进,参照四川发改委9月出台的《四川省深化新能源上网电价市场化改革实施方案(征求意见稿)》,新增的新能源项目将不再强制配置储能,而在2025年6月1日前签订有容量租赁或配建有储能的新能源项目,将采用给与一定的机制电量支持的方式,鼓励租赁继续执行。因此独立储能的容量租赁收益或将不再存在

另外,2025年11-12月间,四川省电力现货市场将进入连续结算试运行,并逐步实现常态化运行。9月22日发布的《四川电力现货市场规则体系V2.0(征求意见稿)》,明独立储能可“报量报价”参与电力现货市场。

四川省独立储能项目,在现货市场连续试运行后,收益模式将演变为电力现货市场价差收益+辅助服务收益”。

截至目前,四川省还未出台容量电价/容量补偿的相关机制,根据9月12日,国家发改委、能源局联合印发的《新型储能规模化建设专项行动方案(2025—2027年)》中要求“推动完善新型储能等调节资源容量电价机制有序建立可靠容量补偿机制”,不排除四川出台相关机制的可能。

 星标储能与电力市场公众号 精彩不错过

相关政策机制中,与四川省独立储能收益相关的关键条款如下。

项目规划及开展情况

2024年12月,四川省发改委、四川省能源局联合印发《关于促进新型储能积极健康发展的通知》,制定了力争2027年底,四川省新型储能装机规模达500万千瓦(5GW)发展目标。

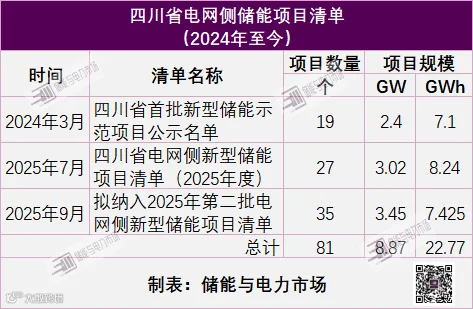

2024年3月-2025年9月间,四川省共发布了三批次的电网侧储能项目清单,储能项目累计规模达到了8.87GW/22.77GWh,如这些项目均得以顺利实施,则将超额完成2024年底制定的发展目标。

2024年12月,大唐四川公司宜宾叙州区100MW/200MWh储能项目、华电四川宜宾三江新区100MW/200MWh储能电站投运,掀开了四川省独立储能电站建设的序幕。

但尽管规划有大量项目,四川省的独立储能项目的实际建设投运却并未呈现出快速增长之势。

寻熵研究院统计,2025年至今,仅6个项目(个别项目为部分投运)相继投运,总规模527MW/1063MWh。2024年、2025年投运的独立储能电站仅占三批次项目总规模的6.4%。除此之外,四川省进入项目建设、中标、招投标阶段的独立储能项目总计2033MW/4440MWh,如这些项目均可在2025年实现并网投运,则叠加2024年、2025年已经投运的项目,所有投运项目的装机规模为2760MW/5904MWh,也仅占3批次项目总规模的25.9%,甚至未达到2024年3月份发布的首批次示范项目(2.4GW/7.1GWh)的规模。

项目的实际盈利情况不佳,是项目落地的最大阻力。据悉,2024年投运的项目的实际运行中,在考虑了充放电损耗等电费成本、运维成本等后,进行充放电操作,独立储能呈亏损状态

因此,四川省的独立储能电站如需快速推动,是否会出台新的激励政策,将成为关键。例如上半年云南推动的容量市场建设,快速推动了该区域独立储能电站的发展。

四川省通过各类电力市场相关政策、储能专项政策,为储能规划了电能量市场、辅助服务市场的基本框架,但目前的情况下,稳定、可持续的市场化商业模式还未形成,作为水电大省,储能的调节性价值也将受到抽水蓄能等调节性资源的竞争影响。项目的开展显然不达预期

在电力市场改革推进、市场机制的逐步建立的过程中,完善电网调度细则、丰富盈利渠道、降低投资风险,仍是需要解决的关键问题。

但据储能与电力市场观察,尽管现有项目开展较慢,盈利情况欠佳,市场的参与热情却在逐步增加2025年6-8月间,四川省的独立储能项目的备案量逐月上升,尤其8月份,数量和规模都实现了大幅增长:

6月份,6个项目备案,总规模300MW/800MWh;

7月份,8个项目备案,总规模200MW/900MWh;

8月份,备案57个项目,总规模6930MW/16275MWh。

显然,对于后续市场机制、盈利情况的改善,市场参与者呈现了较为乐观的态度。

责任编辑:一拳超人

寻熵研究院年度报告中国独立储能发展报告2025》《2025上半年储能市场全景分析》《2024年储能市场分析和2025年发展展望》开启订阅。

可联系(微信同号):鲍经理,15201640807,了解详情。

#四川独立储能#储能市场分析#储能盈利分析#储能政策分析
