储能与电力市场获悉,近日,国家能源局湖南监管办发布关于公开征求《湖南电力辅助服务管理实施细则(征求意见稿)》《湖南电力并网运行管理实施细则(征求意见稿)》意见的公告。
纳入细则管理的独立新型储能容量不低于2MW/2MWh。

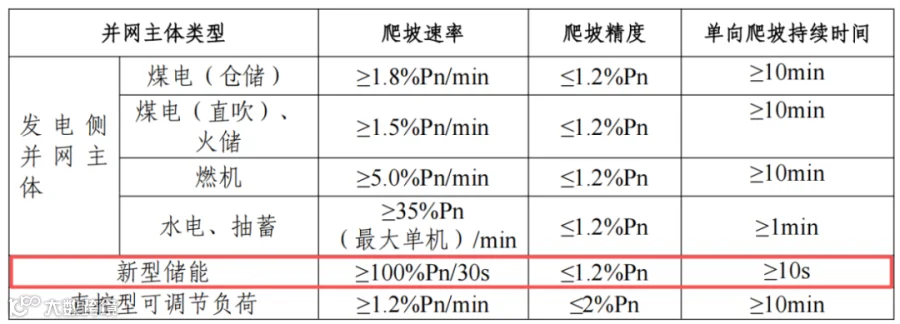

纳入本细则管理的直控型可调节负荷容量不低于5MW,向上或向下调节能力不低于5MW,持续时间不低于1小时。
以配建形式存在的新型储能项目,在完成站内计量、控制等相关系统改造并符合相关技术要求的情况下,鼓励与所配建的其他类型电源联合并视为一个整体,参与电力市场。也可通过技术改造满足同等技术条件和安全标准时,选择转为独立储能项目。
已通过市场化进行交易或通过其他市场化交易品种实现功能的电力辅助服务品种(如二次调频、有偿调峰),相关辅助服务品种不再按照本细则进行补偿。
★ 星标储能与电力市场公众号 精彩不错过
新型储能出现下列情况之一者,按以下标准进行考核。
不执行或无故拖延执行调度指令,每次按额定容量×1小时的标准进行考核。
未如实向电力调度机构报告调度指令执行情况,每次按额定容量×0.3小时的标准进行考核。
未如实向电力调度机构反映一、二次设备运行情况或向电力调度机构错误传送设备实时信息,每次按额定容量×0.3小时的标准进行考核;未如实向电力调度机构传送设备充放电状态、实时存储能力等信息,每次按额定容量×0.3小时的标准进行考核;导致延误处理的,每次按额定容量×0.5小时的标准进行考核。
未经电力调度机构允许,擅自操作调度管辖的一、二次设备,擅自改变一、二次设备运行状态或参数,每次按额定容量×0.5小时的标准进行考核。
在调度管辖设备上发生误操作,未造成后果且未在2小时内向电力调度机构汇报事故经过或谎报的,每次按额定容量×1小时的标准进行考核;造成后果的,每次按额定容量×5小时的标准进行考核。
其他依据有关法律法规及规程规定认定属于违反调度纪律的事项,未造成后果的,每次按额定容量×1小时的标准进行考核;造成后果的,每次按额定容量×5小时的标准进行考核。

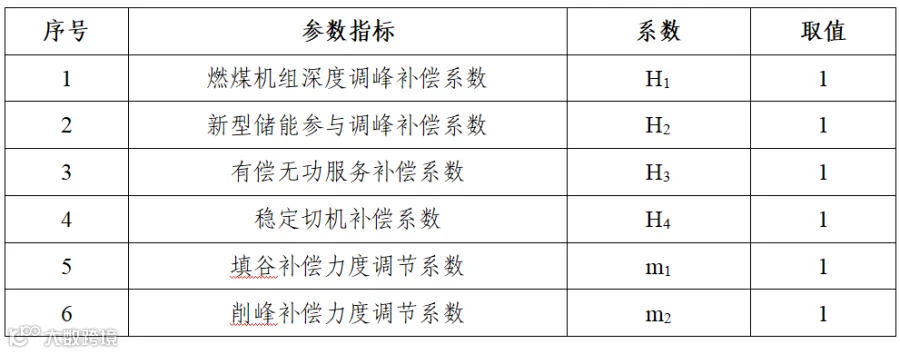

新型储能应按国家、行业有关标准规定具备动态无功补偿能力。电力调度机构对安装AVC装置的新型储能AVC投运率和调节合格率进行考核,对应安装但未安装AVC装置的新型储能电站按投运率进行考核。按月统计AVC投运率和调节合格率。

原文如下:
点击“阅读原文”查看《湖南电力辅助服务管理实施细则(征求意见稿)》《湖南电力并网运行管理实施细则(征求意见稿)》
责任编辑:一拳超人
会议通知
2025年上半年,我国用户侧储能装机规模达2.4GW/5.3GWh,同比增长171%,增速显著超越源网侧储能,彰显出巨大的市场潜力。但依赖峰谷价差的商业模式面临严峻的挑战。
与此同时,分布式光伏正回归“自发自用”,与储能、虚拟电厂等模式深度融合,通过“产业+新能源”为高耗能企业降本增效,开拓创新应用场景。
2025年12月9日-10日,由光伏們、储能与电力市场联合主办的“第三届工商业储能嘉年华”将在广东广州瑞士酒店举办。会议同期还将同步举办“第九届分布式能源嘉年华”。共同探讨用户侧储能与分布式光伏的发展路径,把握市场变革中的新机遇。扫描底部海报二维码,报名参加。

寻熵研究院年度报告《中国独立储能发展报告2025》《2025上半年储能市场全景分析》《2024年储能市场分析和2025年发展展望》开启订阅。
可联系(微信同号):鲍经理,15201640807,了解详情。
