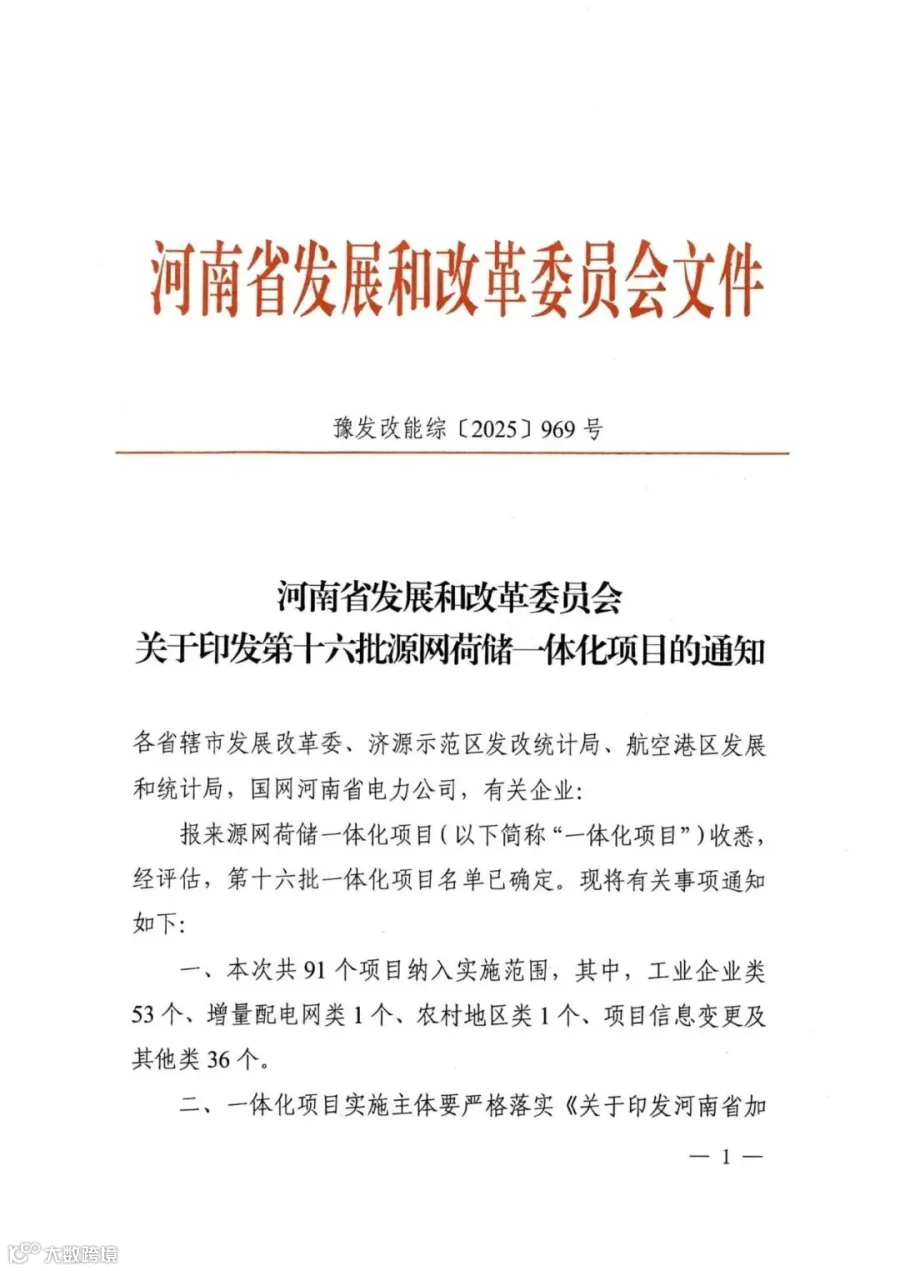

储能与电力市场获悉,近日,河南发改委发布《关于实施第十六批源网荷储一体化项目的通知》。
★ 星标储能与电力市场公众号 精彩不错过

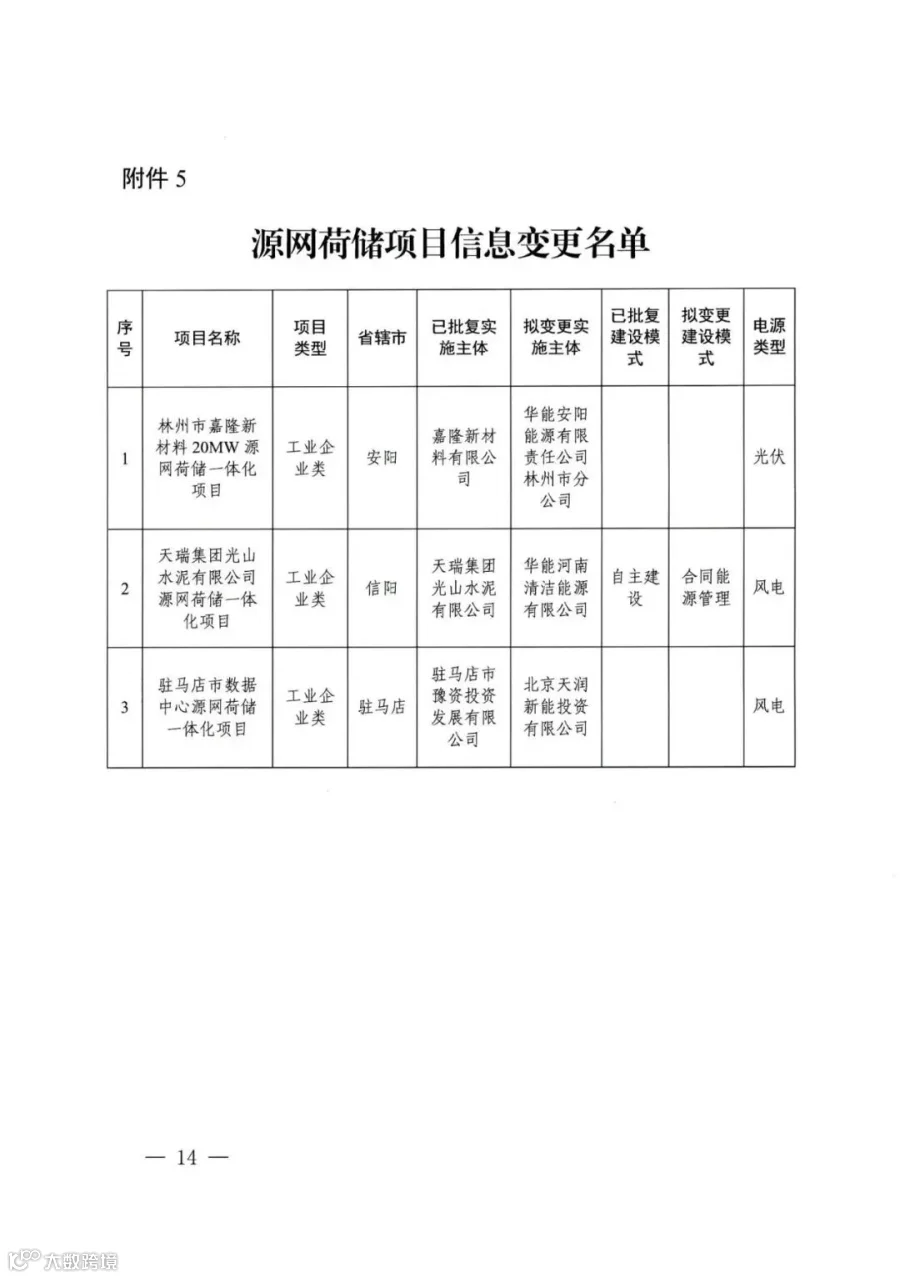

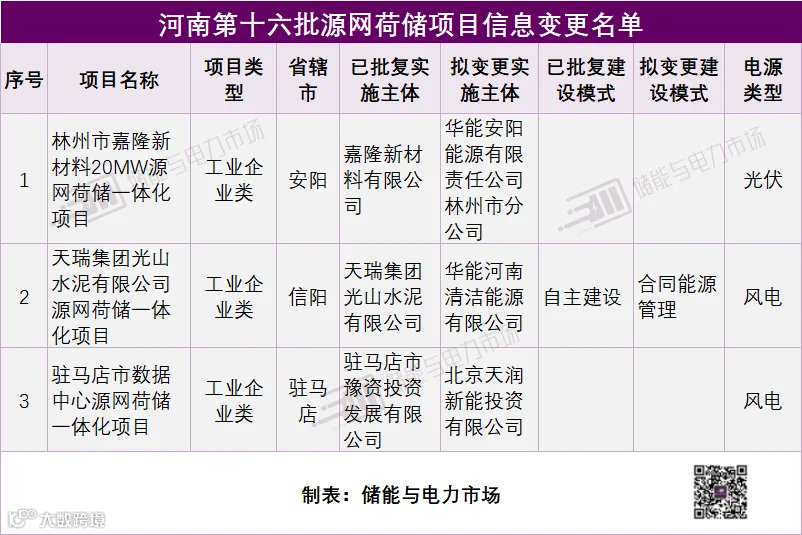

此外,本批次还披露了3个信息变更源网荷储一体化项目,详情如下:

本批次项目光伏发电部分应自通知印发之日起6个月内开工建设,风电部分应自通知印发之日起6个月内完成核准,自核准之日起12个月内开工建设。

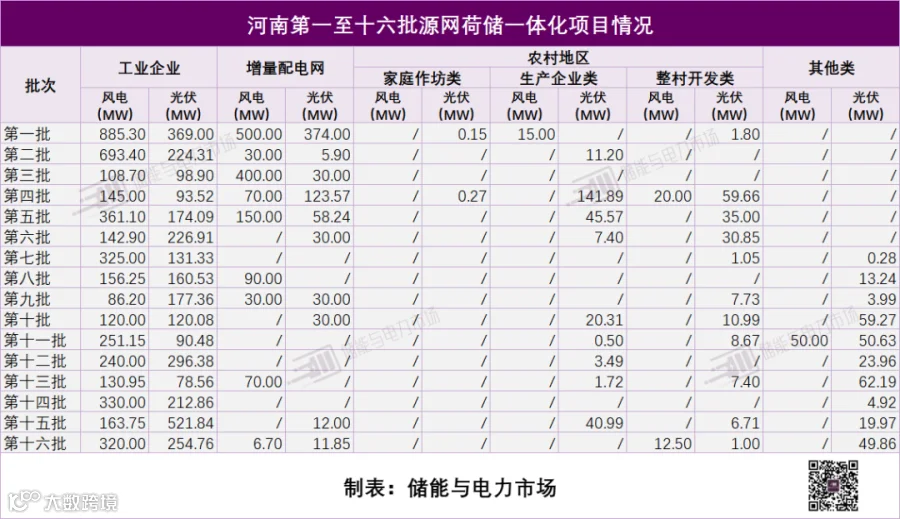

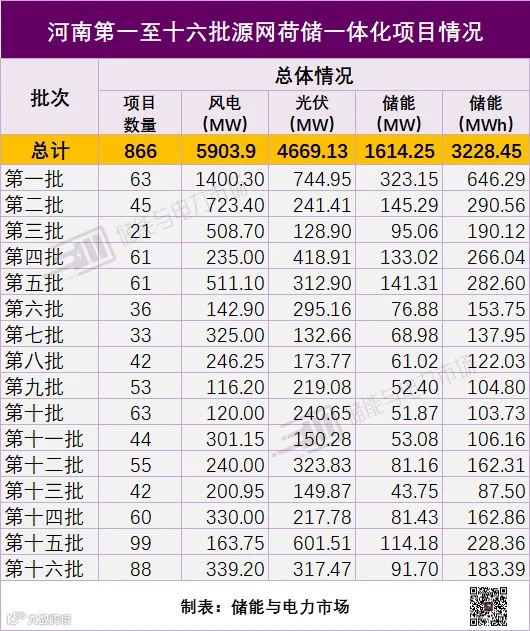

附:河南一至十六批次源网荷储一体化情况
