山东:进一步优化储能等项目接入管理

山东:进一步优化储能等项目接入管理 储能与电力市场
2026-02-03
2
导读:关于进一步优化集中式可再生能源发电项目、新型储能项目、常规电源项目接入管理的通知

储能与电力市场获悉,国网山东省电力公司发布于进一步优化集中式可再生能源发电项目、新型储能项目、常规电源项目接入管理的通知。


通知明确了并网意向受理及答复、接入系统设计方案受理及答复、接入系统设计方案研究及答复、接网协议签订等相关内容。


集中式可再生能源发电项目、新型储能项目、常规电源项目并网意向受理及答复、接入系统设计方案受理及答复工作时限均为为5个工作日。接入系统设计方案研究及答复时限分别为:


110千伏及以下集中式可再生能源发电项目、新型储能项目、常规电源项目


工作时限:自接入系统方案受理至接入系统方案回复,110千伏电源项目30个工作日,35千伏及以下电源项目20个工作日。


220千伏及以上集中式可再生能源发电项目、新型储能项目、常规电源项目

工作时限:500千伏及以上电源项目自接入系统方案受理至接入系统方案回复40个工作日;220千伏电源项目自接入系统方案受理至相关资料提交省公司5个工作日,自相关资料提交省公司至召开研究会10个工作日,自召开研究会至出具书面回复意见15个工作日

核电、抽水蓄能项目参照本通知执行。35千伏及以下资源综合利用发电项目参照分布式电源接入电网管理流程执行。


看个广告休息一下


集中式可再生能源发电项目、新型储能项目、常规电源项目接网协议签署工作,接网协议应考虑电源本体和接入工程的合法建设和合理工期,内容包括电源项目本期规模、开工时间、投产时间、配套送出工程投产时间、产权分界点、电力电量计量点、并网点电能质量限值要求及控制措施、违约责任及赔偿标准等内容。


工作时限:需新建接网工程的电源项目,电源本体和接网工程项目均核准(备案)后30个工作日;不需新建接网工程的电源项目,正式回复接入系统设计方案后30个工作日。


原文如下:

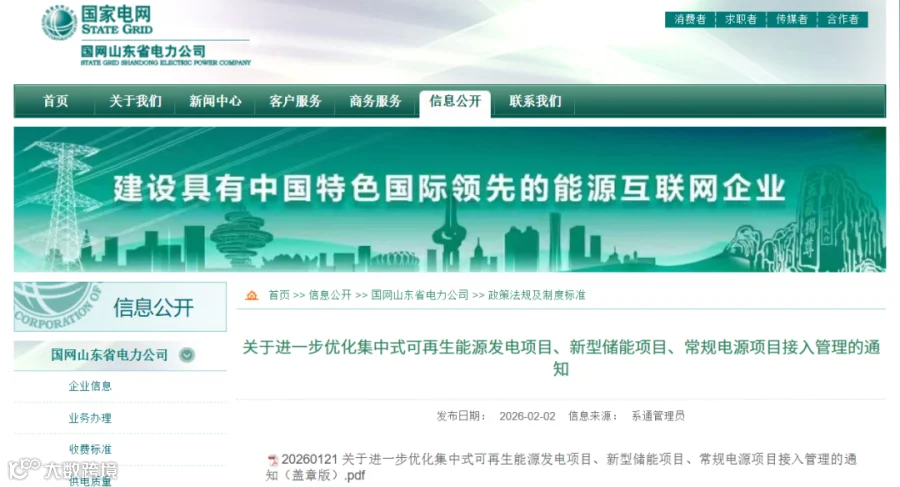

点击“阅读原文”,可查看关于进一步优化集中式可再生能源发电项目、 新型储能项目、常规电源项目接入管理的通知全文


责任编辑:尹思琦

会议通知


2025年,新型储能产业延续爆发式增长,全国新增并网装机规模有望突破180GWh随着“136号文”的出台,新能源全面进入电力市场,强制配储政策取消,储能产业进入全新发展阶段,新型储能的新模式与新业态也不断涌现。


2026年3月12日至13日储能行业2025年回顾与2026年展望暨西南储能发展大会成都举办。会将系统梳理2025年储能行业发展脉络,洞察2026年技术趋势与市场方向,聚焦西南地区储能发展机遇。扫描底部海报二维码,报名参加



寻熵研究院年度报告《中国用户侧储能发展报告2025》中国独立储能发展报告2025》《2025上半年储能市场全景分析》《2024年储能市场分析和2025年发展展望》开启订阅。


可添加微信:ESSpartners了解详情。


#山东电力市场#接入管理

【声明】内容源于网络
0
0
储能与电力市场
洞察正在发生的变革
内容 0
粉丝 0
储能与电力市场 洞察正在发生的变革
总阅读0
粉丝0
内容0
