储能与电力市场获悉,近日,河北省发改委发布《河北省发展和改革委员会关于加快推进独立储能项目建设提升电力调峰和新能源消纳能力的通知》,明确加快建设进度、统筹规划布局、梳理滞后项目等。

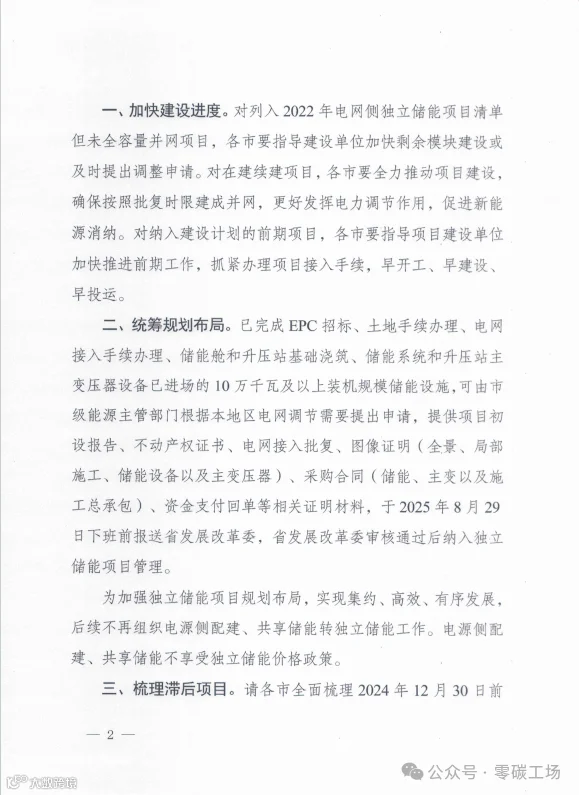

在加快建设进度方面,通知明确:
对列入2022年电网侧独立储能项目清单但未全容量并网项目,各市要指导建设单位加快剩余模块建设或及时提出调整申请。
对在建续建项目,各市要全力推动项目建设确保按照批复时限建成并网,更好发挥电力调节作用,促进新能源消纳。
对纳入建设计划的前期项目,各市要指导项目建设单位加快推进前期工作,抓紧办理项目接入手续,早开工、早建设、早投运。
在统筹规划布局方面,通知指出:后续不再组织电源侧配建、共享储能转独立储能工作。电源侧配建、共享储能不享受独立储能价格政策。
对已完成EPC招标、土地手续办理、电网接入手续办理、储能舱和升压站基础浇筑、储能系统和升压站主变压器设备已进场的10万千瓦及以上装机规模储能设施,可由市级能源主管部门根据本地区电网调节需要提出申请,提供项目初设报告、不动产权证书、电网接入批复、图像证明(全景、局部施工、储能设备以及主变压器)、采购合同(储能、主变以及施工总承包)、资金支付回单等相关证明材料,于2025年8月29日下班前报送省发展改革委,省发展改革委审核通过后纳入独立储能项目管理。

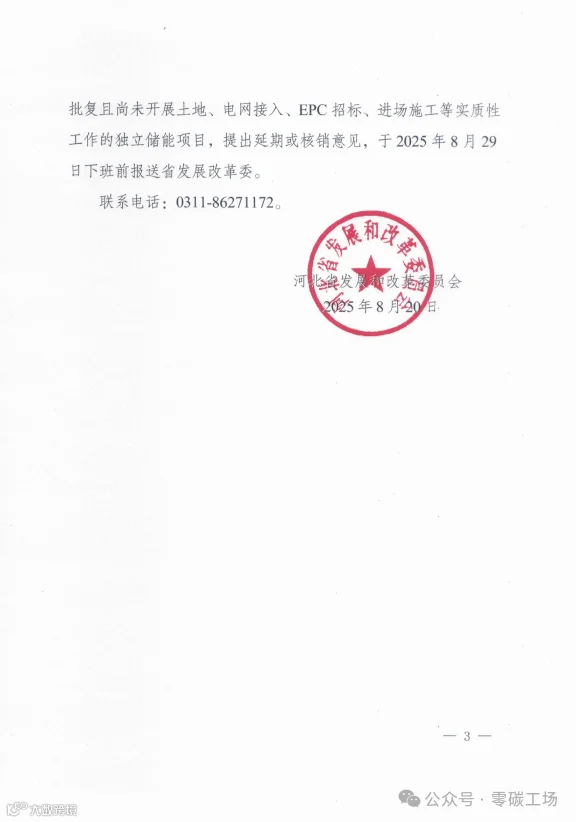

通知要求全面梳理滞后项目。请各市全面梳理2024年12月30日前批复且尚未开展土地、电网接入、EPC招标、进场施工等实质性工作的独立储能项目,提出延期或核销意见,于2025年8月29日下班前报送省发展改革委。
河北省的新型储能发展规划系统性开展,始于2022年初,并随后发布了电网侧、电源侧储能示范项目清单:
2022年4月,河北省发改委为首次发布《河北省“十四五”新型储能发展规划》,提出2025年河北省新型储能装机规模将达400万千瓦以上的发展目标。
2022年5月,河北省发改委印发《2022年度列入省级规划电网侧独立储能示范项目清单(第一批)》,共计发布31个电网侧独立储能示范项目,储能规模6.16GW/17.29GWh。包括:河北南网项目17个,一期建设规模2.35GW/4.55GWh,两期建设规模共计3.45GW/6.75GWh;冀北电网项目14个,建设规模2.71GW/10.54GWh。
2022年5月,河北省发改委发布《全省电网侧独立储能项目布局方案》《全省电源侧共享储能项目布局方案(暂行)》,提出了河北省“十四五”期间将布局储能电站共计20.98GW的发展目标。值得注意的是,当时河北省便已明确大型储能的发展目标,规划储能项目容量都在百兆瓦时级以上,其中电源侧共享储能电站,单站规模将大于100MW,小于300MW。另外,方案还首次提出了针对储能电站,将根据储能时长考虑建立差异化的容量补偿机制。
2025年4月,河北省发改委发布《河北省发展和改革委员会关于组织开展多元技术路线独立储能试点项目申报工作的通知》,再次启动储能项目申报。拟安排项目总规模不超过3.5GW,各市推荐试点项目数量不超过5个。此批次项目目前暂未发布最终申报结果,有消息显示,此批次项目申报启动后,近期又组织了一轮项目补报工作,项目总规模与各地市申报数量均有增加,补报申请工作将于8月底结束。
寻熵研究院的数据显示,2025年上半年,河北省新增储能并网规模超过了6GWh,排名国内前三。河北省已经成为我国最重要的储能市场。
8月28日,“第二届电力行业新型储能发展大会”将于石家庄召开,大会将重点分享内蒙古、新疆、河北、甘肃等区域的储能应用与实践情况、政策机制、储能技术应用、以及储能项目的应用实例。
★ 星标储能与电力市场公众号 精彩不错过

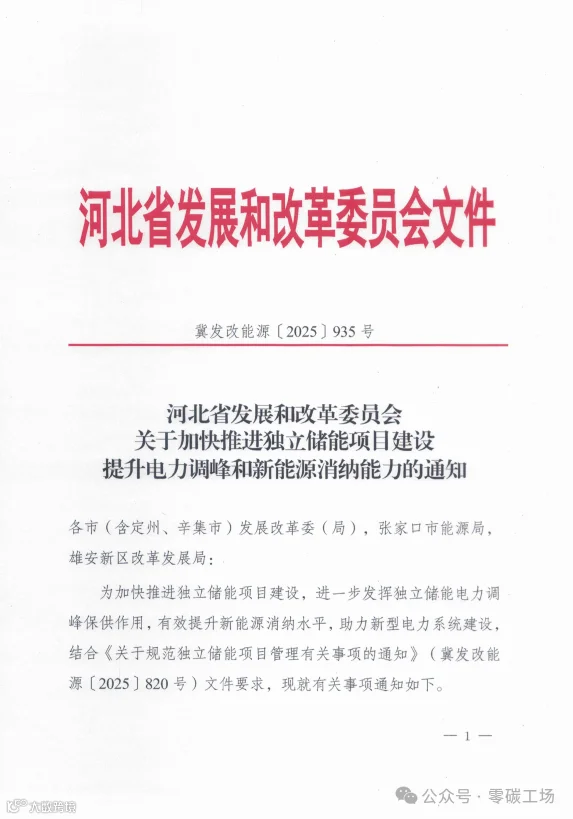

通知原文如下(来自“零碳工厂”):
会议通知
2025年8月27日-28日,第二届电力行业新型储能发展大会将在河北石家庄召开。
会议将聚焦源、网侧大型储能在电力市场改革推进的背景下的应用模式及前景,以期在市场变革期,为行业从业者提供具有操作性的建议,为政策制定方提供反映市场一线信息的参考。
(会议详情可查看文末海报,扫描二维码报名参会)
寻熵研究院年度报告《2025上半年储能市场全景分析》《2024年储能市场分析和2025年发展展望》《2024年储能市场招投标和价格全景分析》《2024年储能市场政策及典型收益模式分析》开启订阅。
可联系(微信同号):鲍经理,15201640807,了解详情。
