GWh级储能电站爆发:19GWh投运,近150GWh在建,华电/蒙能/华能领衔

GWh级储能电站爆发:19GWh投运,近150GWh在建,华电/蒙能/华能领衔 储能与电力市场
2025-11-18
1
导读:90个40.15GW/167.24GWhGWh级储能电站在建、投运


储能与电力市场跟踪,2025年GWh级储能电站进展在持续更新,截至目前,40.15GW/167.24GWhGWh级储能电站在建、投运中,涵盖90个项目,广泛分布16个省、自治区、直辖市。

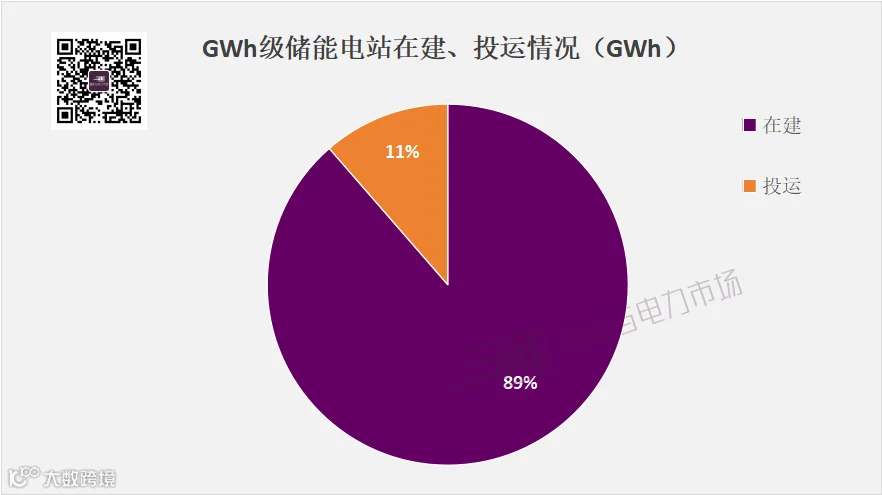

在建:78个项目,规模为35.18GW/148.19GWh,占比88.6%,项目广泛分布在内蒙古、新疆、甘肃等地。值得关注的是,有2个项目单体规模≥6GWh,分别为内蒙古乌兰察布卓资县1050MW/6300MWh压缩空气储能项目、乌兰察布市察右中旗1000MW/6000MWh电源侧储能项目。

投运:16个项目,规模为4.96GW/19.05GWh,项目广泛分布在新疆、甘肃、河北、云南、江苏五个地区,其中,新疆投运规模最大,达2.41GW/10.45GWh,占总投运规模54.9%GWh)。


注1:部分项目存在分期建设的现象,16个投运的项目中有4个项目为部分投运。因此投运项目和在建项目有部分项目重合;

注2:在建项目中也存在分期建设情况,计算在建项目总规模时,未建设部分规模未纳入。




内蒙古/新疆/甘肃领跑
合计占比超77.1%(GWh)

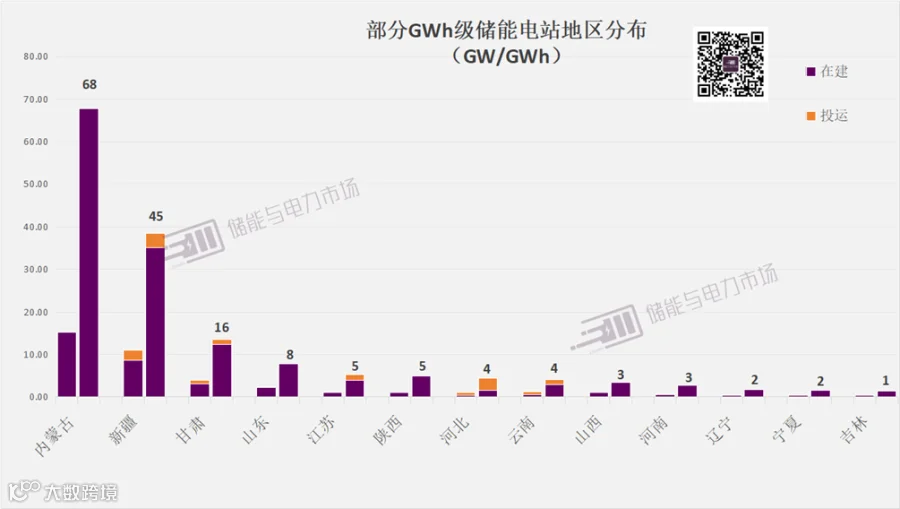

投运及在建的GWh级储能项目主要分布在西北、华北地区。其中,内蒙古、新疆、甘肃三地项目合计规模达30.14GW/128.95GWh,占比超77.1%(GWh)


内蒙古的总规模高达67.8GWh,单体规模≥2GWh的项目有18个,遥遥领先。目前这些项目全部处于在建中,预计年底或明年初将迎来投运高峰。


新疆规模为11.02GW/45.45GWh,2.41GW/10.45GWh的项目已投运,8.61GW/35GWh的项目在建设中。在建项目中有3个项目单体规模达到2GWh,投运项目规模最大的是新疆立新和田县300MW/1200MWh独立储能项目(A项目)。


甘肃规模达为3.95GW/15.7GWh,0.85GW/3.4GWh的项目已投运,3.1GW/12.3GWh的项目在建设中。在建项目中甘肃金塔750kV变电站1000MW/4000MWh电网侧共享储能电站规模最大。



 星标储能与电力市场公众号 精彩不错过


华电/蒙能/华能领衔

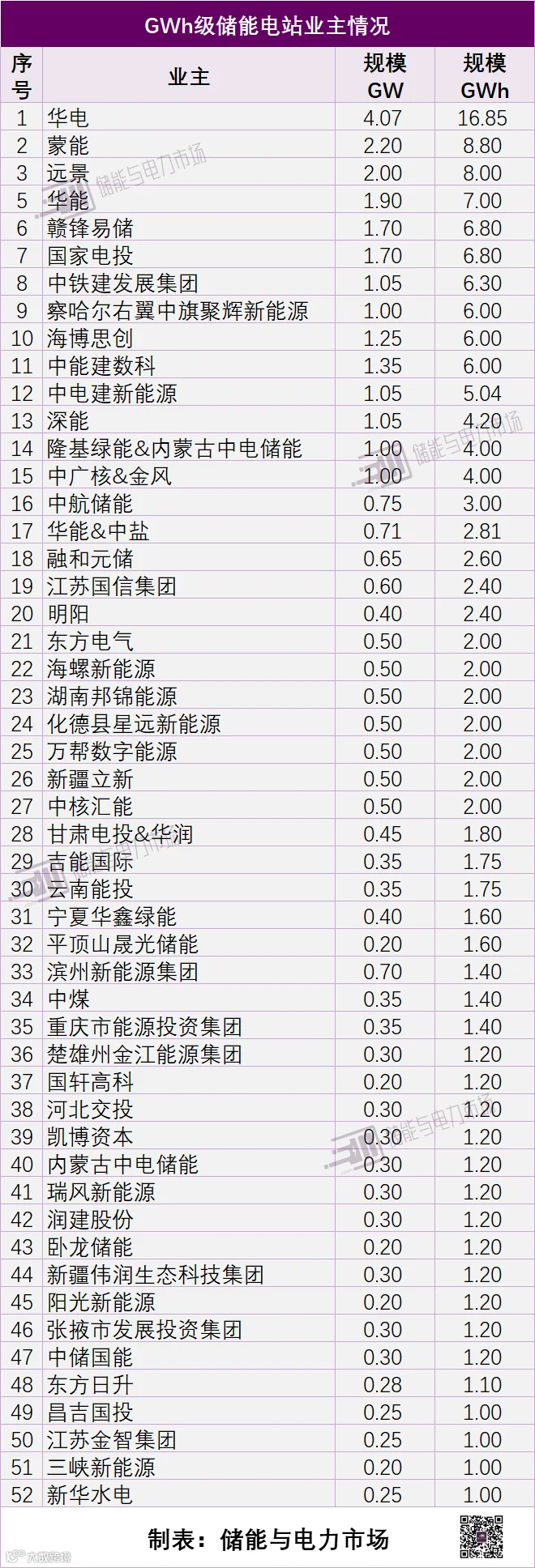

167.24GWh的项目中,华电以4.07GW/16.85GWh的规模位居榜首,远超其他项目单位蒙能紧随其后,项目规模达2.2GW/8.8GWh。华能以2GW/8GWh的规模位居第三。合计占比20.1%(GWh)。

此外,中电建新能源、华能、国家电投、赣锋易储、中铁建发展集团、海博思创、察哈尔右翼中旗聚辉新能源7家企业均获得规模在5GWh以上。

注:其中有2个总规模为1.75GW/7.5GWh的项目未明确业主单位


附:部分GWh级储能电站业主情况

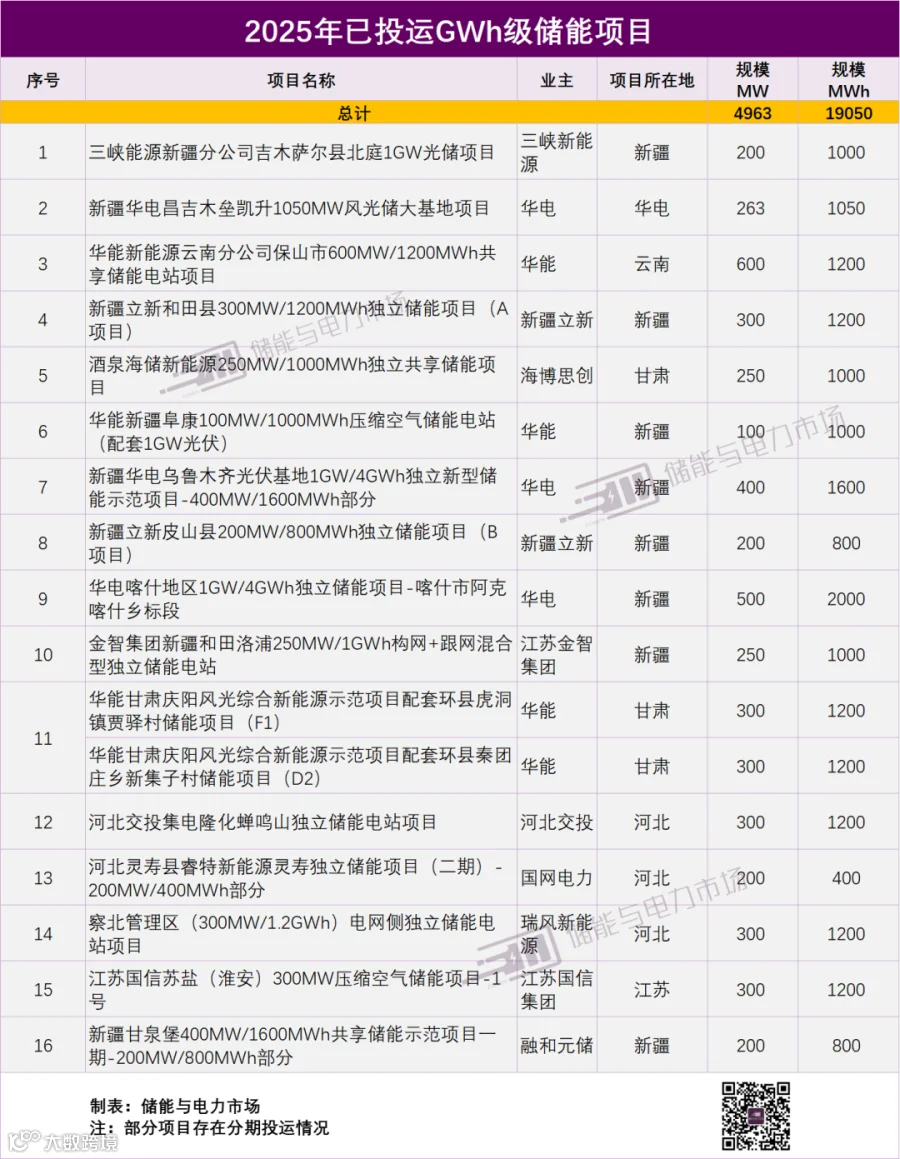

已投运GWh级电站部分案例:


华能新能源云南分公司保山市600MW/1200MWh共享储能电站项目

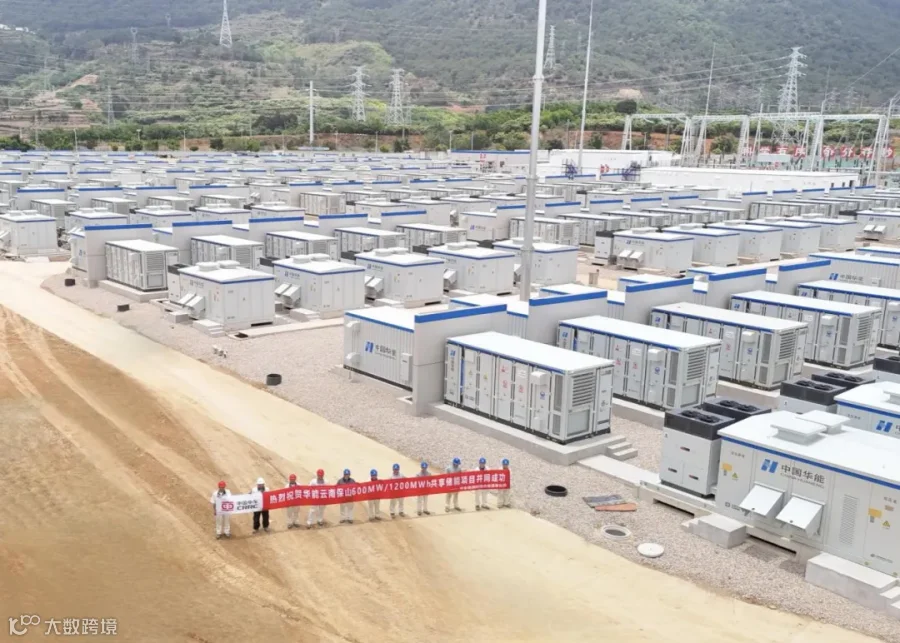

项目位于云南省保山市施甸县水长产业园区,建设规模600MW/1200MWh,由华能新能源建设中车株洲所担任该项目集成商。项目总投资16亿元。是保山市首座共享储能电站,中车株洲所为该项目集成商,202412月开工建设,2025年5月12日完成吊装,并于14日晚间就实现全容量并网。




新疆立新和田县300MW/1200MWh独立储能项目(A项目)

项目位于和田县建设一座300MW/1200MWh储能电站(其中150MW/600MWh为构网型储能系统,150MW/600MWh为跟网型储能系统)新疆能源集团立新能源公司开发建设中电装储能所属山东电工时代提供240台5MWh储能电池舱




华能甘肃庆阳风光综合新能源示范项目配套环县虎洞镇贾驿村储能项目(F1)

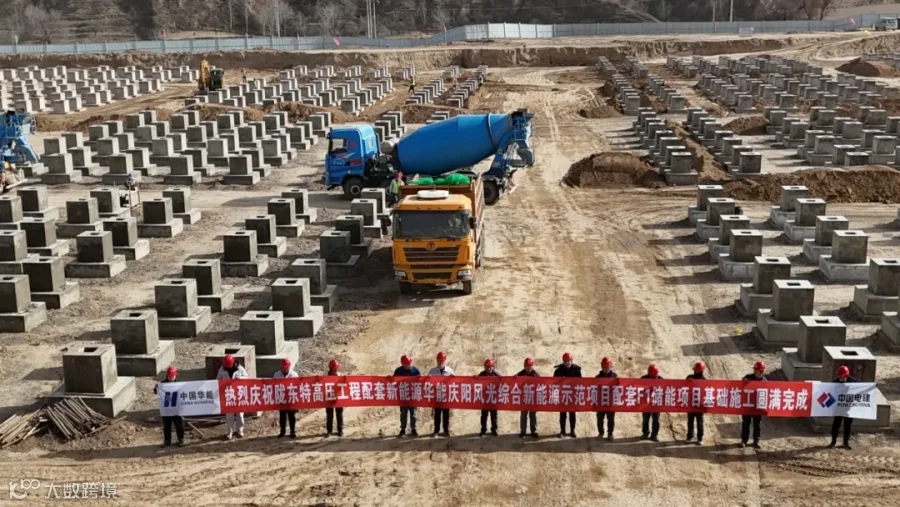

项目位于甘肃省庆阳市环县,F1为华能陇东能源基地新能源配套储能项目(600MW/2400MWh),业主为华能,2024年12月F1储能电站开工,容量为300MW/1200MWh,全站共120个10MWh电池舱,投资10亿元。




华能甘肃庆阳风光综合新能源示范项目配套环县秦团庄乡新集子村储能项目(D2)


项目位于甘肃省,由华能开发建设,D2储能电站占地面积约为124亩,项目总容量为1200MW,可连续放电4小时,每小时放电300MW,采用自主研发的单级分散式储能技术。




江苏国信苏盐(淮安)300MW压缩空气储能项目-1号


项目位于江苏省淮安市总投资约37亿元,由江苏国信集团投建。建设规模为300MW/1200MWh项目由国信集团联合沈鼓集团进行自主研发,采用全球首创的熔融盐+带压热媒水储热的非补燃“高温绝热压缩”技术路线。于2024年4月28日开工建设,2025年7月1日国信苏盐淮安盐穴压缩空气储能项目1号机组顺利并网发电。




责任编辑:尹思琦


寻熵研究院年度报告中国独立储能发展报告2025》《2025上半年储能市场全景分析》《2024年储能市场分析和2025年发展展望》开启订阅。


可联系(微信同号):鲍经理,15201640807,了解详情。


#GWh储能电站#储能项目
