储能与电力市场获悉,近日,山西省能源局发布《关于下达山西省2026年第一批大型风光基地项目建设计划的通知》。

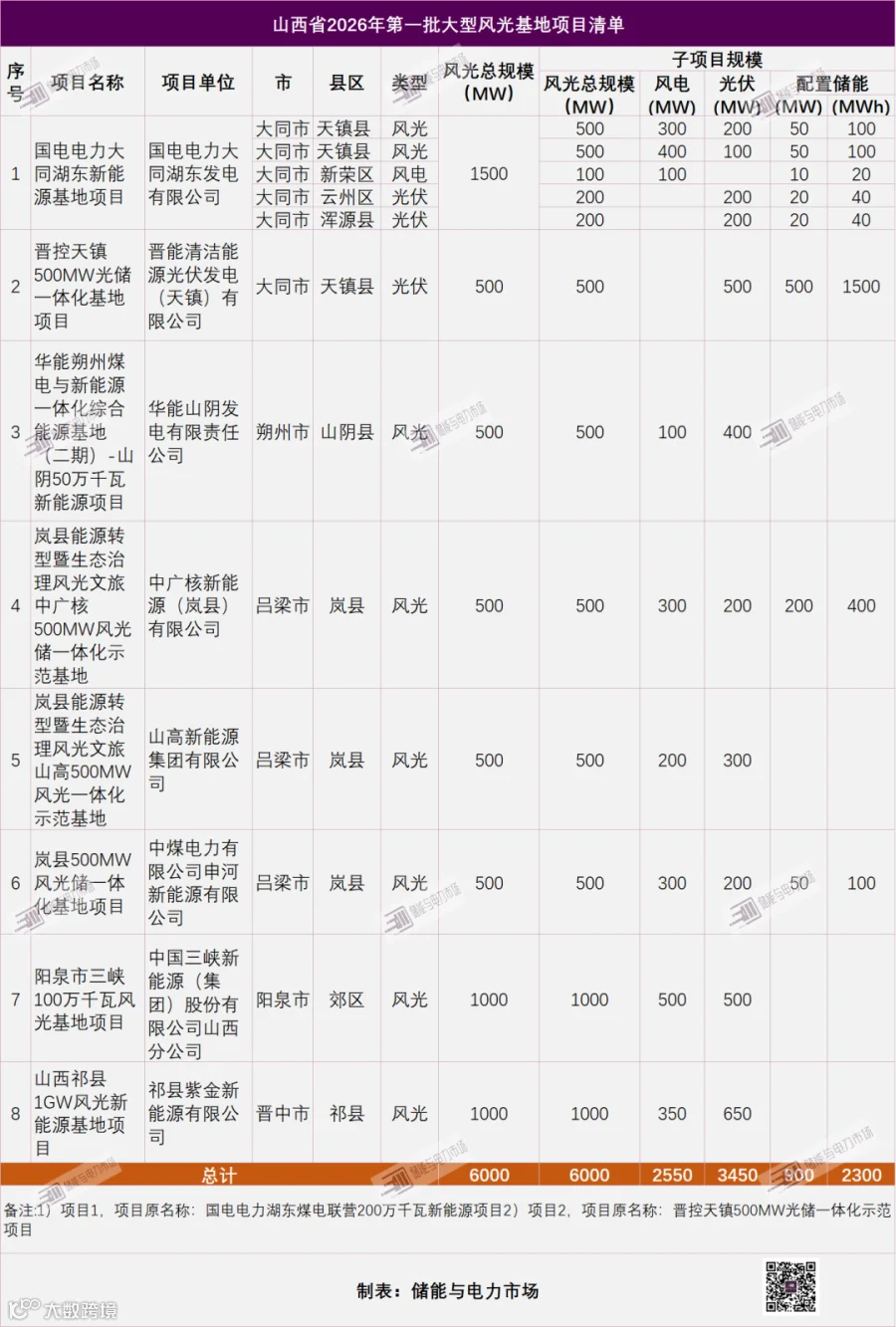

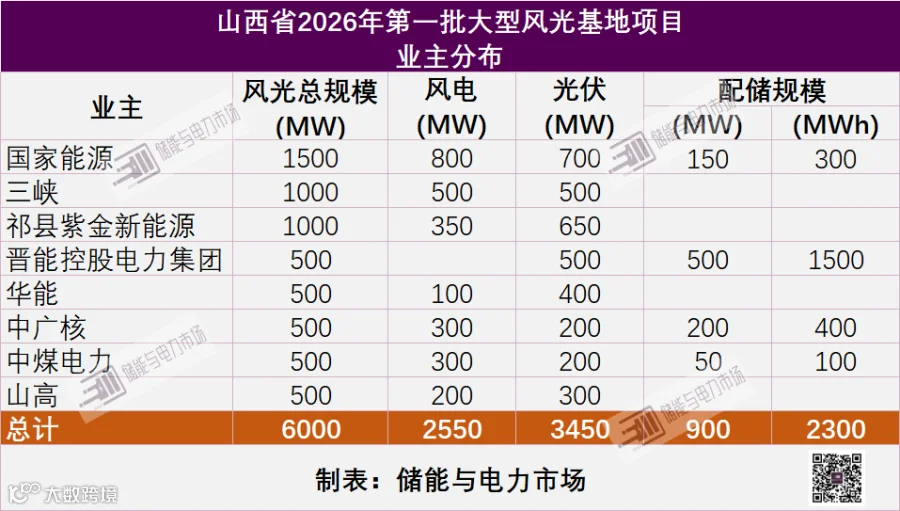

根据通知,此次山西省能源局组下达的建设计划共包含8个项目、风光总规模600万千瓦(6GW)。
国电电力大同湖东新能源基地项目、岚县500MW风光储一体化基地项目,则按10%,2h进行储能配置,分别配置储能150MW/300MWh、50MW/100MWh。
通知表示,各市能源局要将基地建设作为深化能源革命综合改革试点的核心抓手,加快项目建设;推动集约开发,避免碎片化、低效化开发,确保“地尽其用”。
电网企业要确保送出工程与电源项目同步规划、同步建设、同步投运,优化接入系统审批流程,提升并网服务效率,切实保障项目及时并网、安全稳定运行。
各市能源局要按照《山西省2026年大型风光基地实施方案》(晋能源新能源发〔2026】14号的要求,优化项目选址,做实做细项目前期工作,提升项目成熟度,继续申报一批基地项目,优先实施风电与光伏一体化开发,发挥风电与光伏发电的互补特性。各市能源局于3月27日前将申报有关文件资料报送。
2026年1月,山西省能源局发布《2026年大型风光基地实施方案》,提出重点在资源富集区规划一批省级大型风光基地,总规模达1500万千瓦左右。其中,每个基地规模不低于50万千瓦,可跨县域整合布局,实施风光一体化开发。各市能源局2月2日前将申报文件、基地实施方案等资料报送省能源局。
《2026年大型风光基地实施方案》的部分要点内容如下:
深化集约高效开发。坚持“两个集中”,一是资源集中,持续推进单个县或跨县域资源整合,规划布局规模50万千瓦以上的省级风光基地项目;二是投资主体相对集中,支持各市优选1-2家企业开展深度合作,鼓励生产经营模式创新,支持其打造综合能源服务新业态,切实提升开发效益和综合竞争力。
提升新能源电力替代。鼓励风电与光伏一体化开发,提升风电与光伏发电一体化的电力可靠替代水平。优先支持新建系统友好型风光电站,推动风电、光伏发电设施与灵活、可靠储能设备集成化设计建设,提高风光与站内配建储能一体化调用水平。
推广人工智能应用。推动“人工智能+新能源”融合发展,聚焦规划设计、智慧工地、功率预测、偏远运维四大重点领域,鼓励省级大型风光基地开展人工智能+新能源行动,提升新能源领域智能化应用水平。
推动高效组织实施。优先选择条件成熟、具有代表性的区域率先开展省级大型风光基地项目建设;优先选择具备大型风光基地开发经验、资金充裕、投资意愿强、诚信履约情况好的企业作为投资主体。
确保按期投产达效。基地项目须在下达建设计划2年内建成投产。已纳入建设计划的基地项目,全生命周期不得转让。要做好要素协同,加强土地、资金、技术等要素支撑,实施项目选址、汇集站、输送通道一体化布局,合理安排建设时序和工作,确保同步建成投产。
点击:《2026年大型风光基地实施方案》,可查阅该文件原文。
