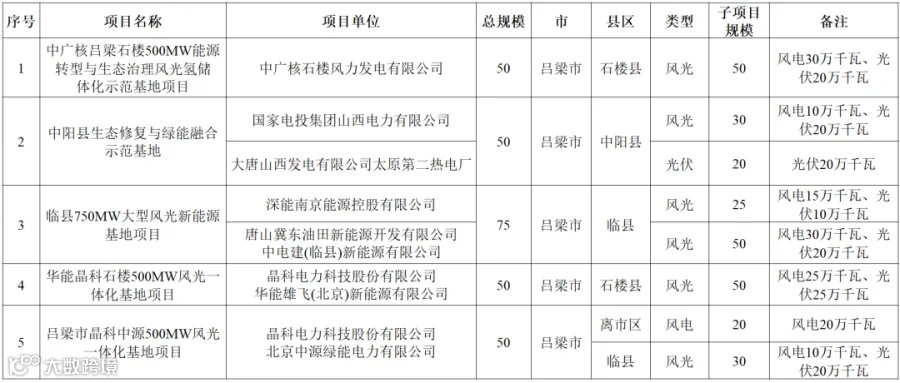

《关于下达山西省2026年第二批大型风光基地项目建设计划的通知》表示,各项目单位要严格按照基地项目实施方案要求,进一步优化建设方案,推动土地资源高效集约利用;要坚持生态优先、绿色发展,切实改善区域生态环境质量;要尽快确定项目法人,加快推进前期工作,推动项目尽快开工建设。各市能源局要会同有关部门指导项目单位开展全域土地整理,推动土地资源“肥瘦搭配”,最大化提升节约、集约、高效利用水平,避免碎片化、低效化开发,确保“地尽其用”。
电网企业要同步做好基地项目送出工程规划论证,加快推进接入系统批复和配套接网工程建设等工作,强化网源协同,确保送出工程与电源项目同步规划、同步建设、同步投运;要主动对接项目单位,优化接入系统审批流程,提升并网服务效率,切实保障项目及时并网、安全稳定运行。
各市能源局要建立健全项目月度调度与动态监管机制,实时跟踪建设进展,强化指导,推动各项任务高标准落实。纳入建设计划的基地项目,全生命周期不得转让。各项目单位要严格落实安全生产主体责任,认真加强风险管控和隐患排查整治,防范遏制各类安全生产事故发生。
