拆墙,不注意顺序,会有生命危险!
辽宁**公司在墙体拆除作业过程中,拆除最后剩余部分的墙体作业时,采取先拆除(掏空)墙体底部的作业方式进行,当墙体底部拆除(掏空)后,墙体处于无支撑状态(由于墙体与框架结构连接部位砌筑时,未采取穿插砌筑或拉筋拉结,使砌筑的墙体未与框架结构有效连接)。所以,当墙体底部拆除(掏空)后,墙体处于“悬空”状态,导致墙体坍塌(倒塌),造成该起事故的发生。


倒塌
土木吧

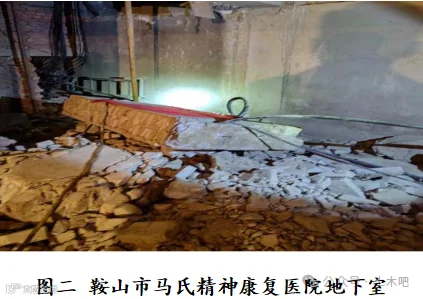

该医院地下室电梯井处有一堵挡墙,为普通矿渣砖砌筑墙,墙体设置在梁外电梯井一侧,墙体两侧为水泥砂浆抹灰。墙体长度2970mm、高度2160mm、墙厚280mm,此墙未见与南墙砌筑拉结(见图三)。此挡墙预废弃,正在进行拆扒。


倒塌
土木吧

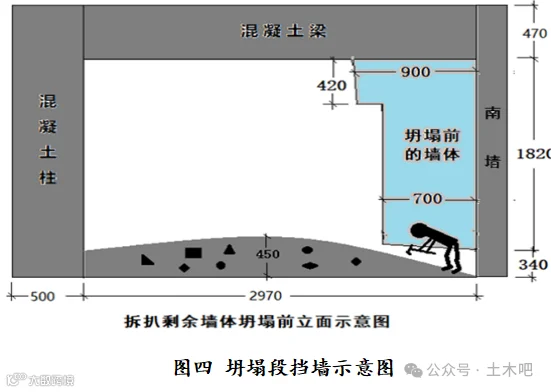

坍塌段挡墙尺寸为:上宽900mm、下宽700mm、高为1820mm。(见图四)。

倒塌
土木吧

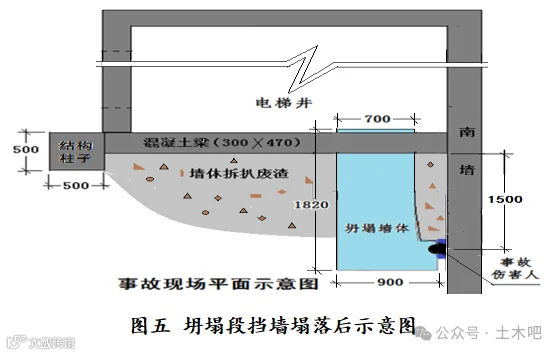

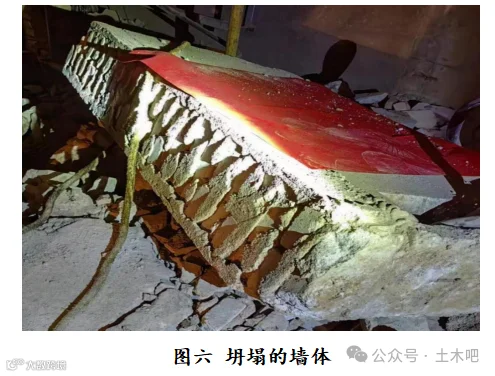

坍塌段挡墙塌落后,扭转倒向西侧地下室,砸到坐在地上休息,距梁西侧水平距离约1500mm的万*海身上(见图五)。
