1. 后浇带截断井字梁

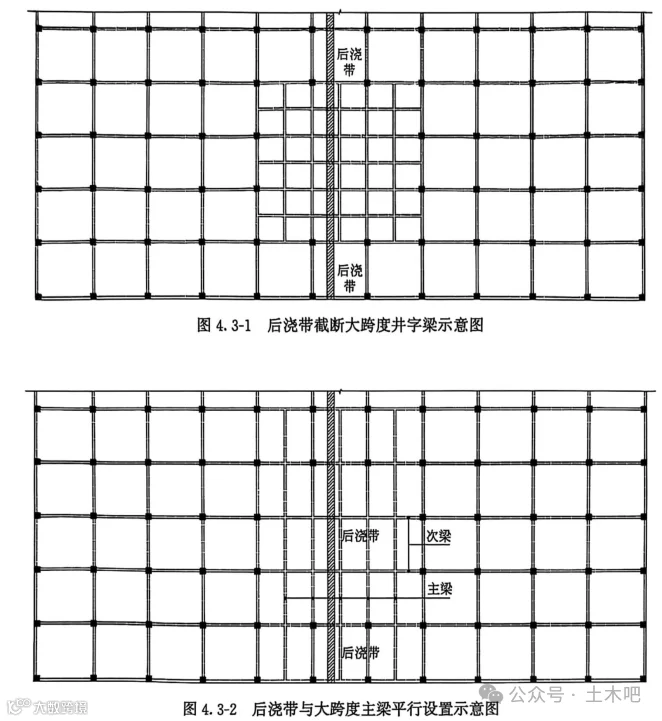

一些公共建筑,如医院门诊楼,当结构长度超过钢筋混凝土框架结构伸缩缝最大间距时,为控制结构裂缝通常设置后浇带以释放部分温度应力。当门诊大堂位于建筑中间位置且仅设置一条后浇带时(图 4.3-1), 后浇带会将门诊大堂上部大跨度井字梁截断,本层及以上楼层的施工荷载将由模板支撑承担,对施工非常不利,且存在安全风险。
2. 后浇带避开大跨度主梁的措施
为避免后浇带将大跨度主梁截断,宜采取措施,避免在大跨度主梁处设置后浇带。若结构平面受限,无法避开,可优化传力途径,采用单向主次梁楼盖结构,后浇带与大跨度主梁平行设置(图 4,3-2)。
3. 大跨度结构宜采用钢结构
大跨度结构采用钢筋混凝土构件,其截面尺寸大,混凝土用量多,结构自重产生的弯矩也大,且存在高支模的问题,施工周期长,难度非常大。
而钢结构强度高、自重轻,安装方便,施工效率高。在工厂生产加工完成后,在工地现场只需要吊装、安装,混凝土用量少,能有效缩短工期,是非常适合大跨度结构的方案之一。

高支模
土木吧
4. 宜避免高支模工程
这种模板工程,费时费工,尤其应避免大跨度结构因后浇带延迟封闭导致结构本身不能形成承载能力,模板支撑体系需要承载多层施工荷载,导致施工安全隐患。
住房和城乡建设部 2018 年发布的 37 号文《危险性较大的分部分项工程安全管理规定》对模板工程及支撑体系做出了规定。
1)危险性较大的模板工程及支撑体系(1)各类工具式模板工程:包括滑模、爬模、飞模、隧道模等工程。
(2)混凝土模板支撑工程:搭设高度 5m 及以上,或搭设跨度 10m 及以上,或施工总荷载 (荷载效应基本组合的设计值) lOkN/n? 及以上,或集中线荷载 15kN/m 及以上,或高度大于支撑水平投影宽度且相对独立无联系的混凝土模板支撑工程。
(3) 承重支撑体系:用于钢结构安装等满堂支撑体系。
2) 超过一定规模的危险性较大的模板工程及支撑体系
(1) 各类工具式模板工程:包括滑模、爬模、飞模、隧道模等工程。
(2) 混凝土模板支撑工程:搭设高度 8m 及以上,或搭设跨度 18m 及以上,或施工总荷载 (荷载效应基本组合的设计值) 15kN/m2 及以上,或集中线荷载 20kN/m 及以上。
(3) 承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载 7kN 及以上。
对于超过一定规模的危大工程,施工单位应当组织召开专家论证会对专项施工方案进行论证。实行施工总承包的,由施工总承包单位组织召开专家论证会。

后浇带
土木吧
后浇带导致局部形成不稳定结构

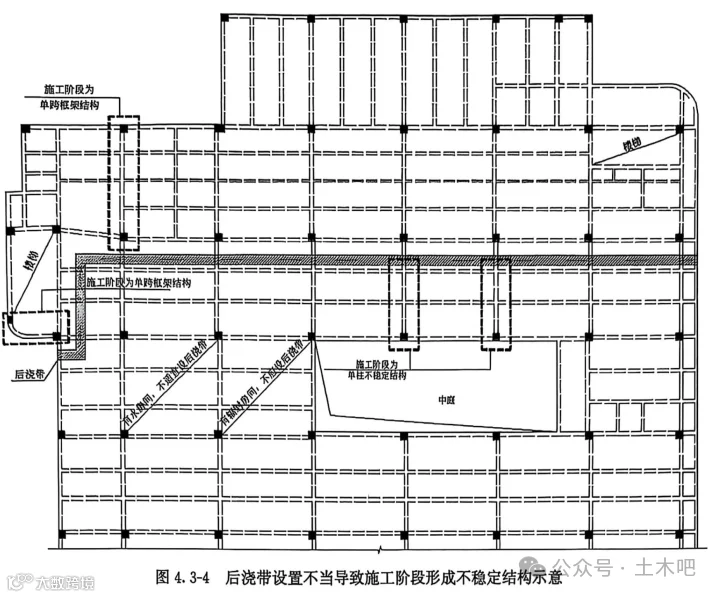

医疗建筑门诊楼两个方向的尺寸均较大,且为采光需要设置较多中庭。当后浇带的位置受到有水房间、有辐射房间等不利条件制约时,可能导致设计不合理。如图 4.3-4 所示后浇带,中庭附近在施工阶段形成单柱不稳定结构。
在后浇带封闭之前,上部楼层的荷载均将传递给一层的模板支架;若施工单位仍按普通支模架设计,将导致严重的安全隐患。
在左侧的楼梯间附近,形成单跨框架结构,对结构安全有一定程度的不利影响。设置后浇带宜符合以下原则。
(1) 后浇带间距通常按 30〜40m设置,后浇带宽度宜为 700〜1000mm。
(2) 后浇带的位置宜设置在梁、板跨度的 1/3处,此处弯矩、剪力较小。
(3) 需根据结构总长度判断后浇带处梁、板钢筋连续或断开。
(4)后浇带处混凝土未浇筑前,不得拆除相关范围内的梁、板模板,避免形成悬臂构件。
(5)后浇带位置宜避开有水房间。

以上内容来自“混凝土结构设计疑难问题及案例分析”,点击拥有 ▼
