施工次序
土木吧
对于既有建筑加固改造设计中需要新增构件,当卸载或者支顶困难时,新增构件也应考虑施工模拟(构件及施工顺序 )加载,保证受力计算的准确性。
对于存在斜撑或者带伸臂桁架加强层的结构,为 减少斜撑竖向荷载应力,采用支撑后装的方式,计算时定义相应的施工加载次序,在施工图中应注明与计算相对应的施工次序要求。
对于传力复杂的结构,如带转换层结构、存在吊柱的结构' 悬挑结构、跨层结构等,可能出现多层需要同时施工的情况,因此应将这些楼层设置为同一个施工次序号,保证与实际工程情况相符。

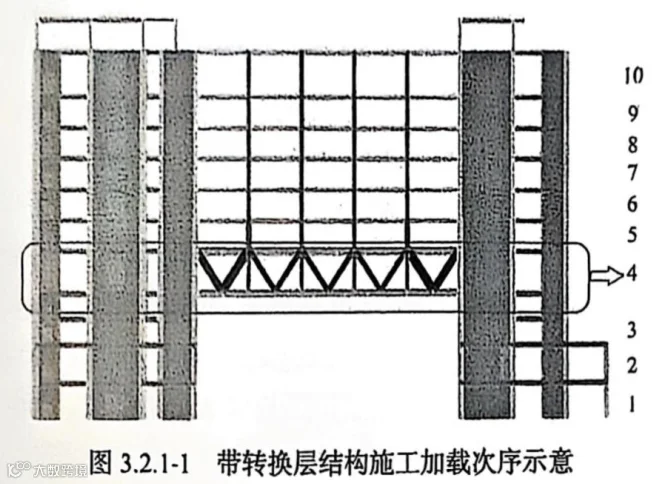

示例:如图 3.2.1-1 所示结构,对于高位转换结构,为保证转换桁架及上部构件安全,可以分为下列两种情况逊行施工模拟计算转换桁架及其上面的构件:
1、计算转换桁架时,将转换层定义为一个施工层( 图 3.2.1-1中施工层 4)进行验算;
2、算转换层以上结构时可将转换层和上部梁柱作为一个施工层(将图3.2.1-1 中施工层第4〜10 层合并为一个施工层)进行验算。
施工次序
土木吧

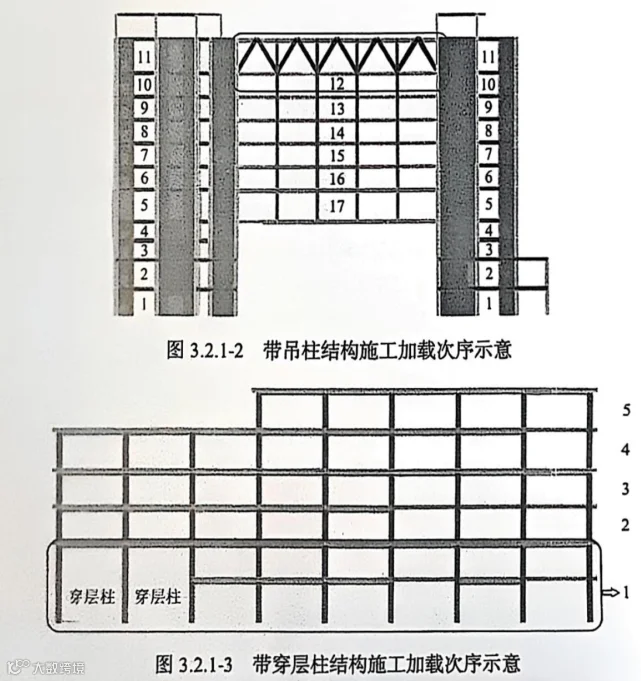

如图3.2.1-2 所示结构,上部存在桁架结构,下部结构采用吊柱结构,为保证顶部桁架及下部吊挂构件安全,可以分为下列两种情况进行施工模拟计算顶部桁架及其下部吊挂构件:
算顶部桁架时,将顶部桁架层定义为一个施工层( 图 3.2.1-2 中施工层12)进行验算; 计算桁架下部结构构件时,可以将顶部桁架层和下部结构作为一个施工层(将图3.2.1-2 中施工层第12-17 层合并为一层 )进行验算。
带穿层柱结构施工加载次序示意图如图 3.2.1-3 所示。
