直击苏州盛泽双层高标仓及冷库项目建造现场

直击苏州盛泽双层高标仓及冷库项目建造现场 优造建筑科技
2025-03-28
1
导读:作为苏州市盛泽镇完善现代物流体系的重要布局,长三角(盛泽)现代供应链产业园项目主体建设已进入收尾阶段。

01.

工程速览

作为苏州市盛泽镇完善现代物流体系的重要布局,仓储物流区总建筑面积达到 25万㎡ 的长三角(盛泽)现代供应链产业园项目主体建设已进入收尾阶段。该项目采用了先张法预应力预制整浇结构体系,全力打造大跨度大荷载工业项目领域经济与效率双优的高标准建筑。
  项目名称:
    长三角(盛泽)现代供应链产业园

  业主单位:

    苏州盛新现代供应链有限公司

  项目规模:

    双层物流库/冷库+装卸货平台

  关键参数:

    12×23m 超大柱网   |   20kN/㎡ 荷载   |
    单层层高突破 10m

图 / 项目效果图

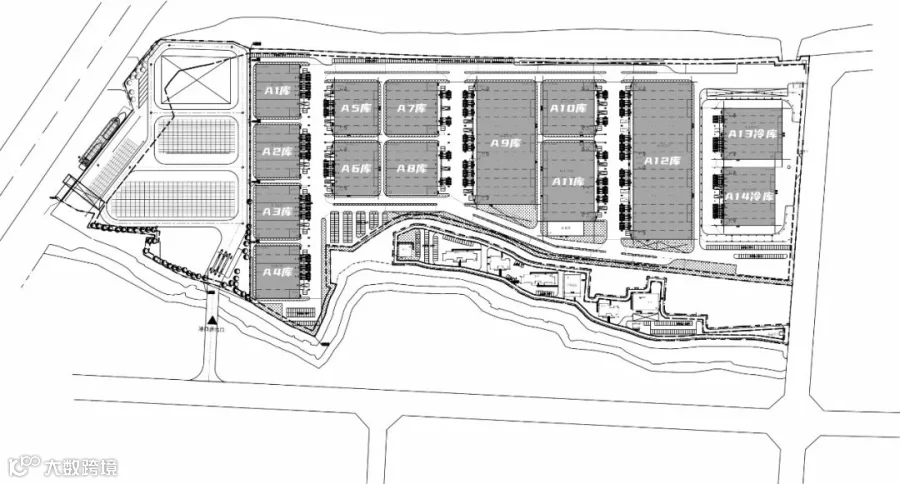

图 / 项目总平图
02.

核心亮点

该项目通过三项成熟技术组合实现降本提效:

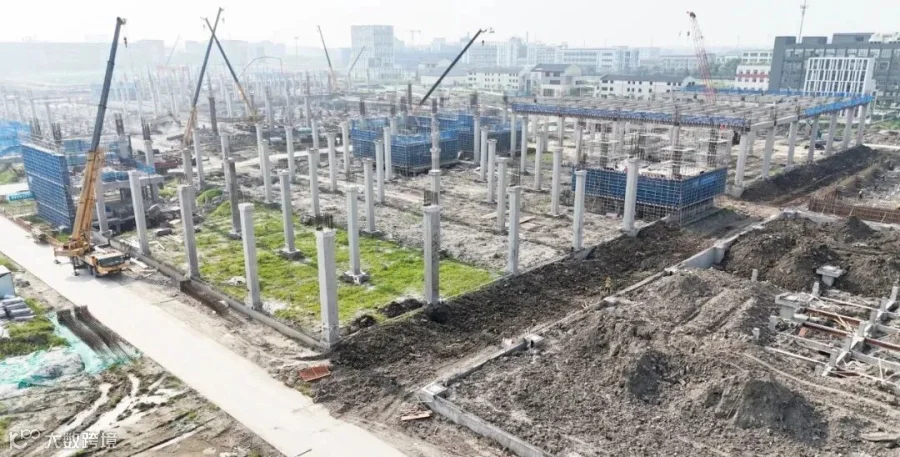

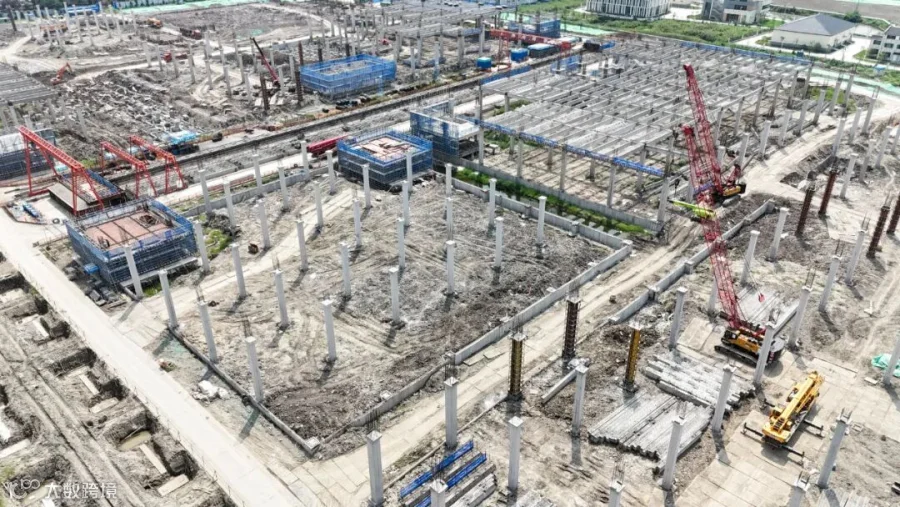

-① 带柱帽大钢模现浇柱:库区和坡道平直段采用标准化大钢模,确保结构精度和成品美观,重复周转降低成本。

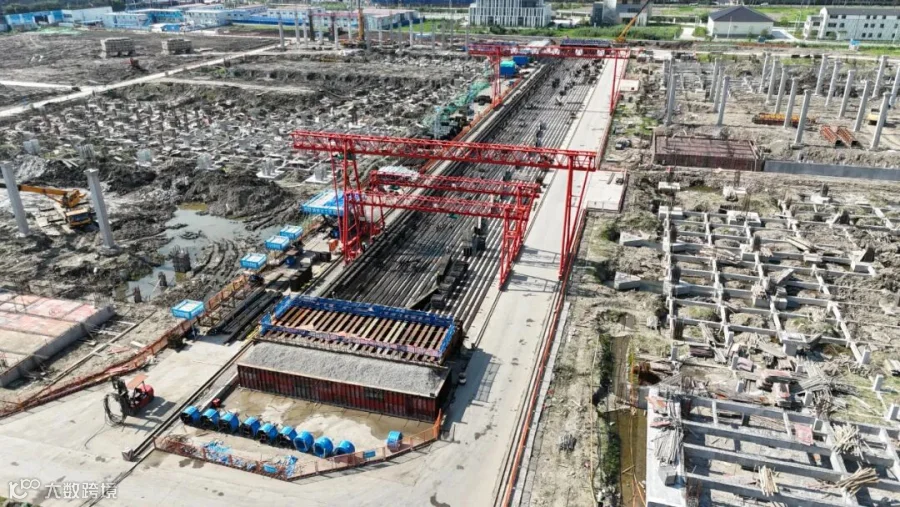

-② 先张法预应力预制梁:沿用企业已验证的先张法预应力技术,大幅降低材料用量,梁体在现场布置张拉台座集中预制。

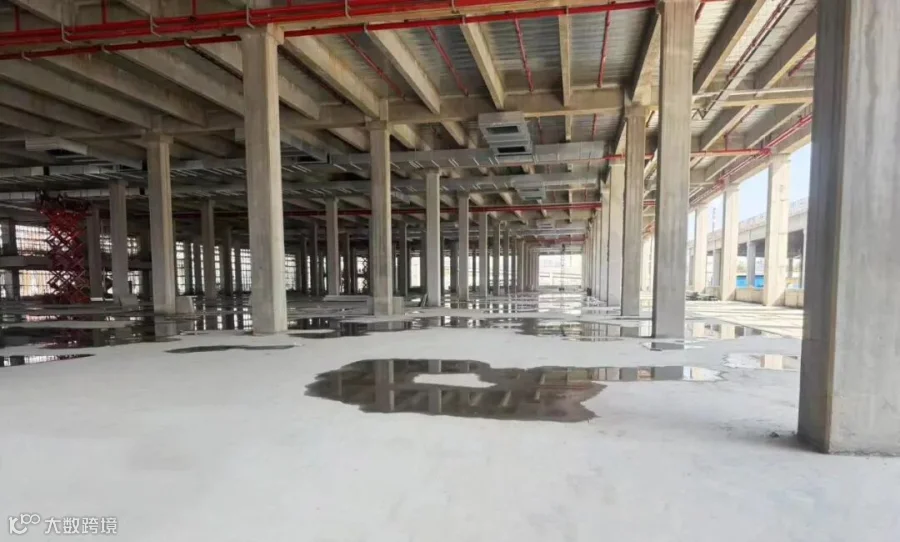

-③ 钢筋桁架楼承板:采用钢结构建筑中常见的钢筋桁架楼承板,实现快速拼装。

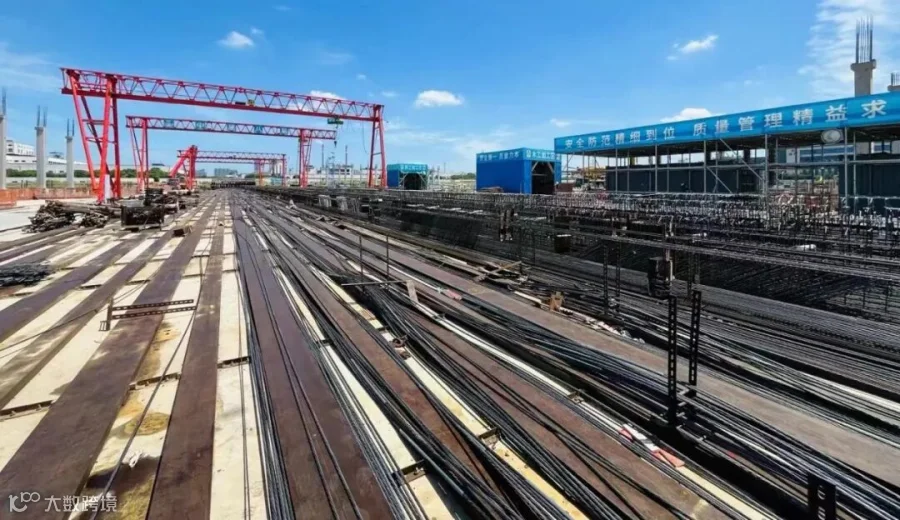

图 / 施工现场布置张拉台座
03.

直击现场

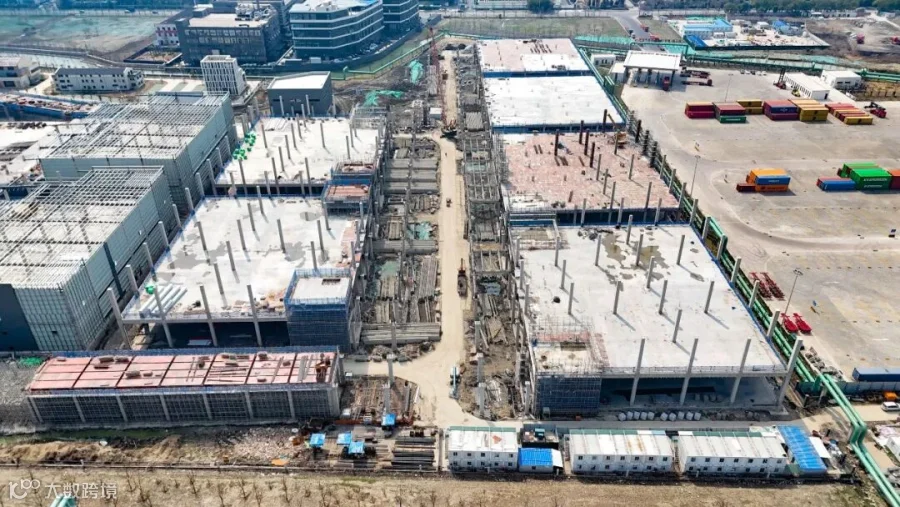

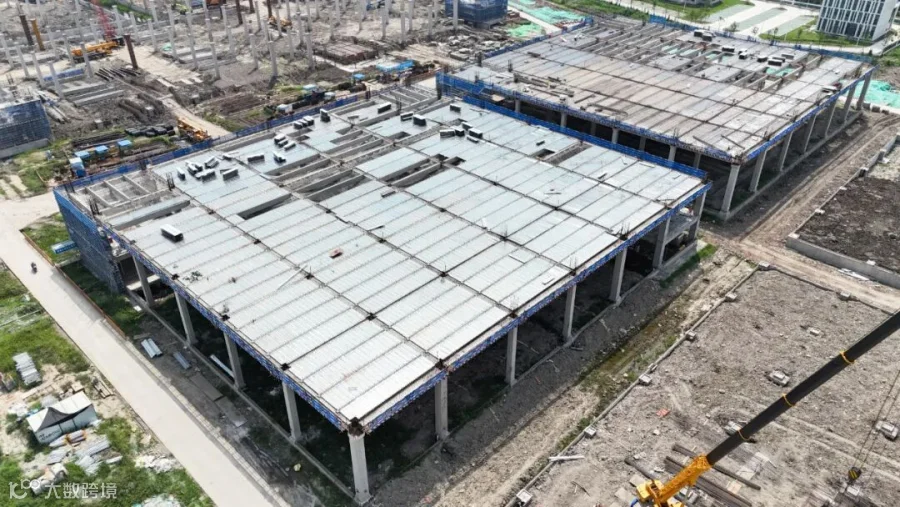

自主体结构施工以来,该项目便按照 “库区大流水施工、立体交叉作业” 的原则有序进行。

截至2025年3月下旬,各项工程进展顺利:

  • 预制梁生产:总量完成 97%

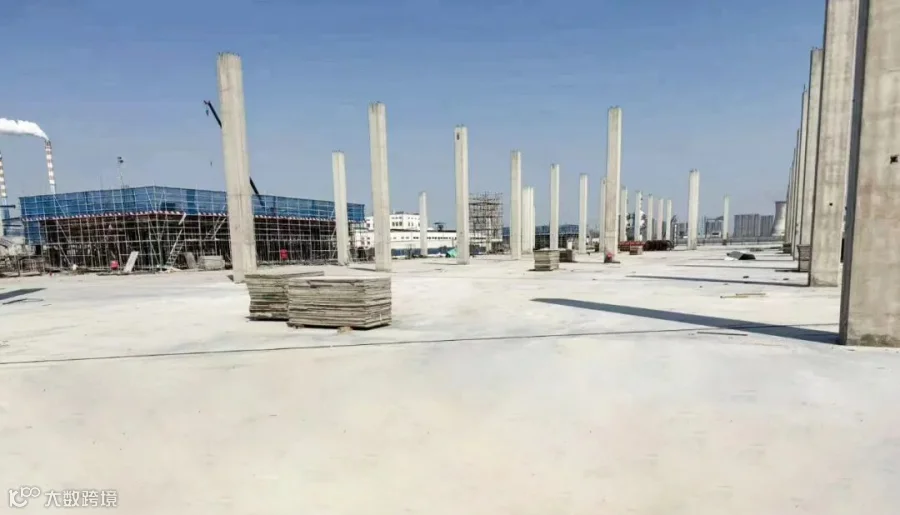

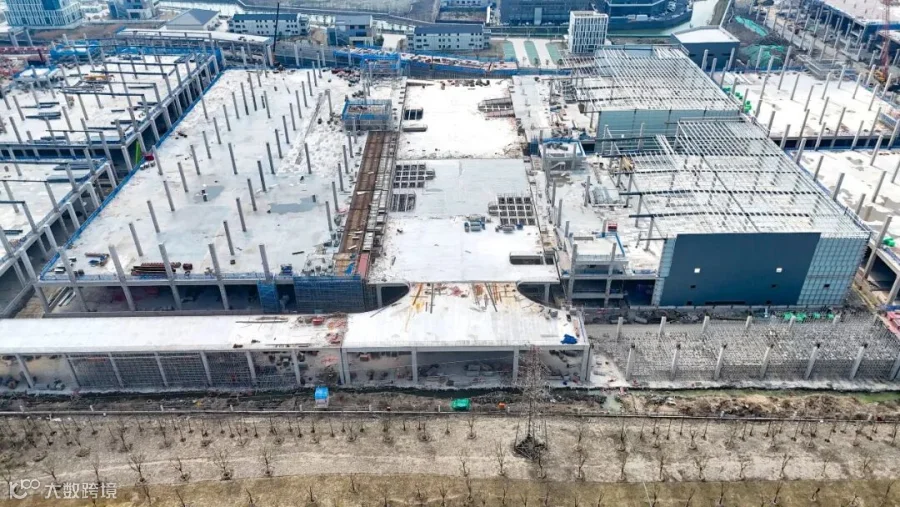

  • A01-A14 仓库:首层结构施工完成 100%

  • A17-A18 平台:二层预制梁安装完成 60%

特别值得一提的是,除了必要的坡道和楼梯间区域外,现场几无脚手架,劳务人数较传统项目下降明显,工地更加安全、文明、整洁。
