01.
工程速览
✦ 关键参数:

核心亮点
1- 双梁板架空地坪既省造价,又省工期

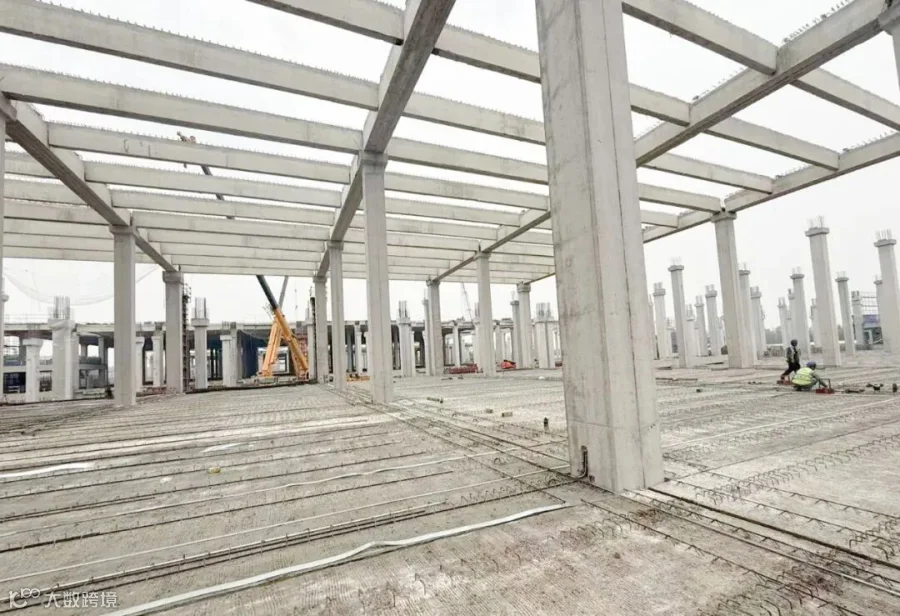

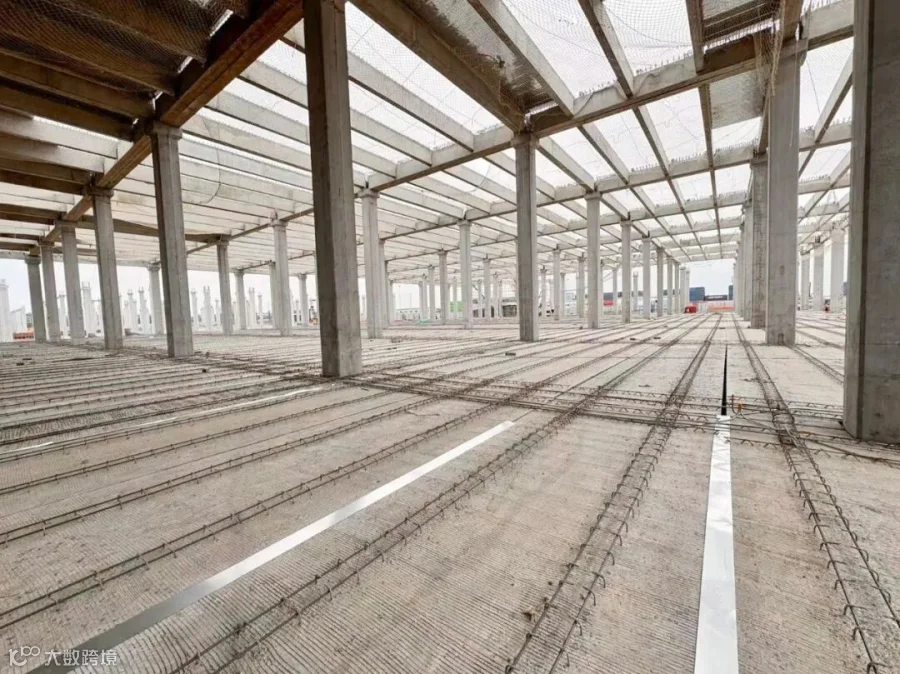

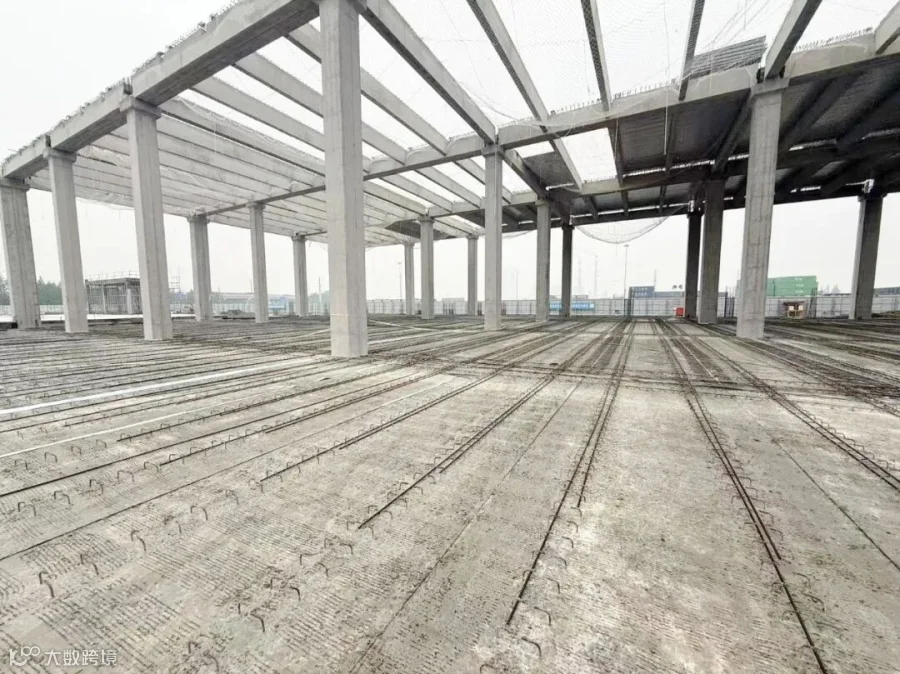

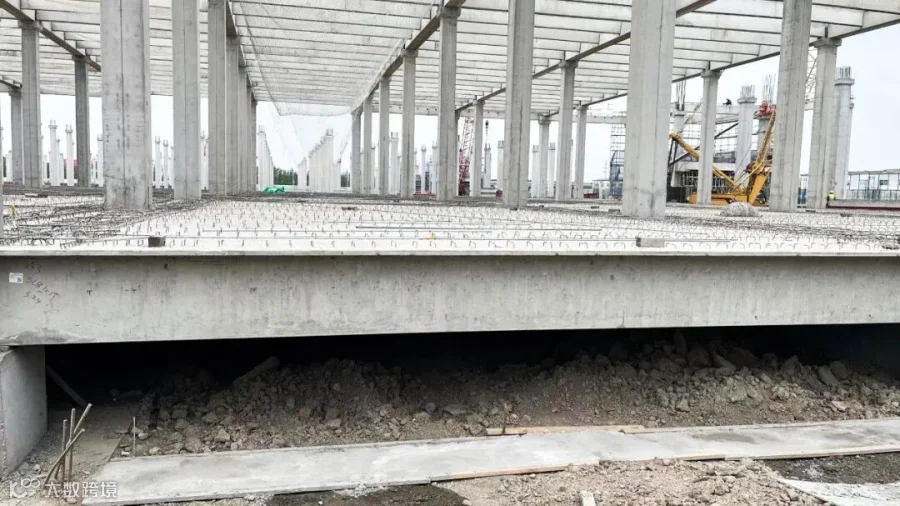

该项目在短跨方向的承台之间设置现浇混凝土地梁(主梁),在长跨方向上采用双梁板直接搁置在地梁之间,地坪和桩基础形成整体。
-
双梁板采用预应力技术,增大了地坪桩间距,地坪桩数减少从而大幅降低地坪桩造价。 用大承载力桩取代小承载力桩,降低单位承载力造价。
施工过程取消了回填土,省去垫层和防水层施工工序,造价进一步节约。
本项目由于荷载较大,桩长较长,所以相较传统的满堂地坪桩,造价降低约150元/㎡。
简化后的现场施工流程不仅加快了施工进度,并且由于减少了地坪桩的数量,工期可以提前近2个月。本项目地坪还可与上部的预制整浇结构同步施工,施工时先做基础承台、短跨方向地梁与首层柱,首层柱达到强度后同步吊装双梁板和二层梁板,施工速度大大提升。

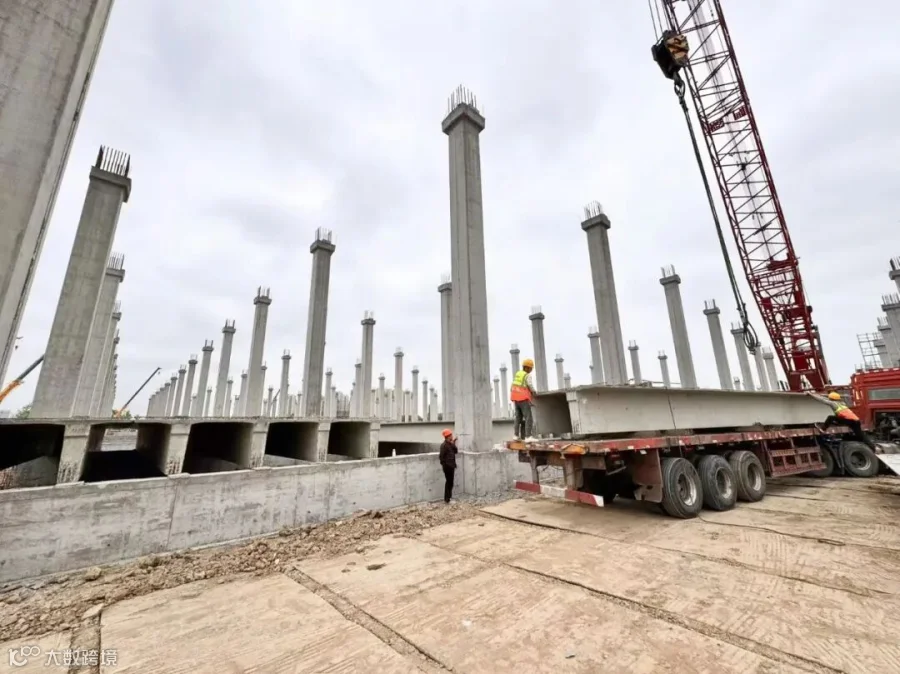

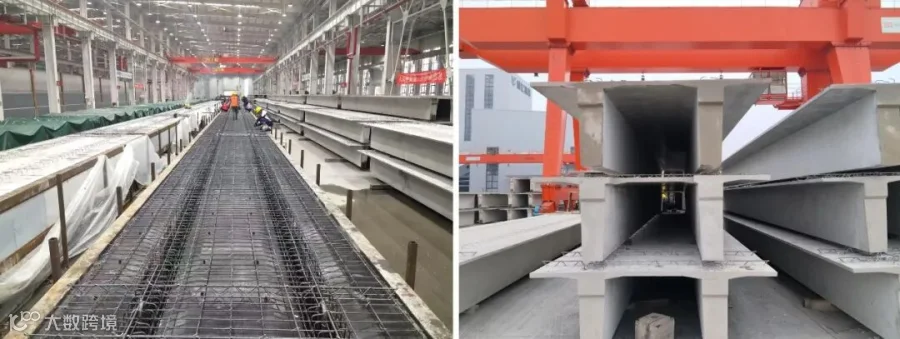

项目现场设置预应力张拉台座生产预制梁,同步施工地坪与首层框架柱,双梁板由周边构件厂供应,梁板总预制方量达到2.35万m³。柱采用一体式的带柱帽大钢模现浇,柱模高效周转,梁板施工免模免支撑。与全现浇施工相比,造价节约近220元/㎡,预计工期提前超过4个月,现场工人数量节约60%以上,施工更加安全、文明、整洁。

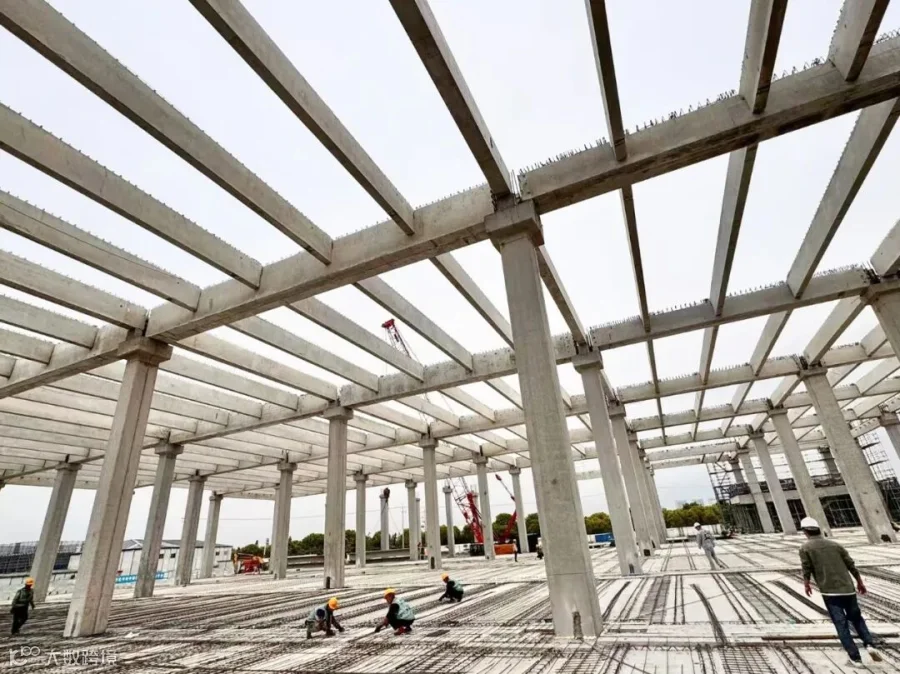

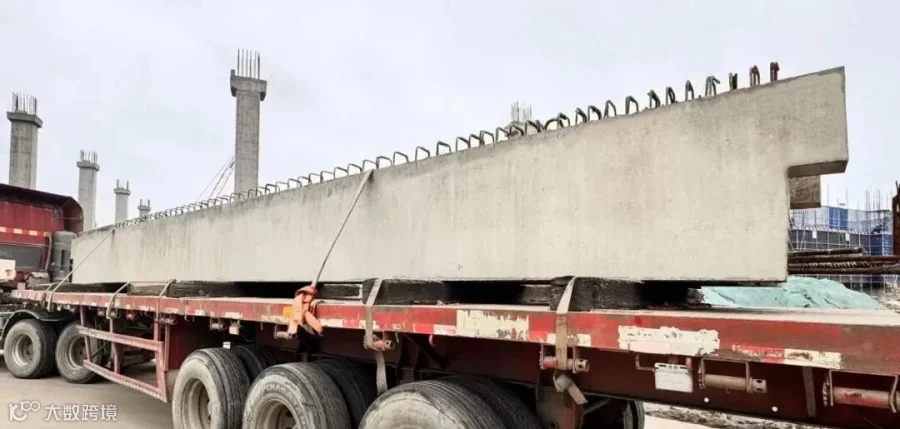

图 / 梁场转运预制梁
直击现场

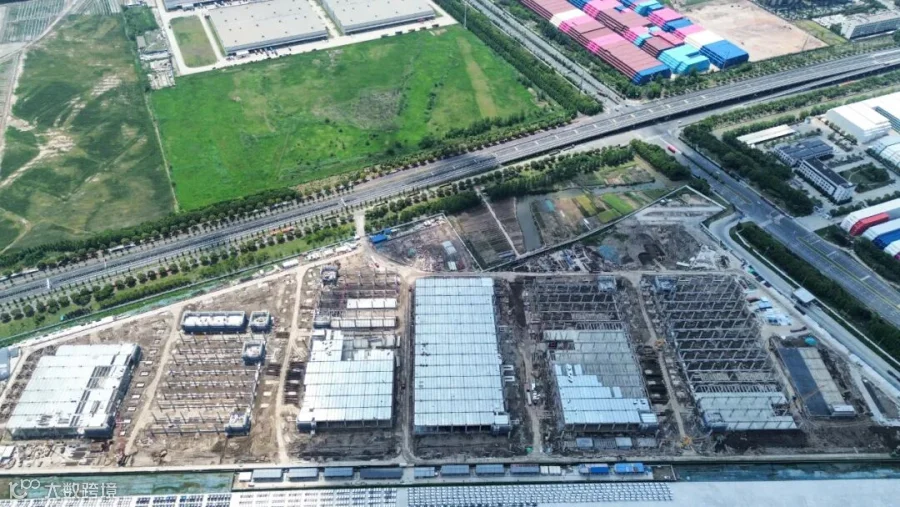

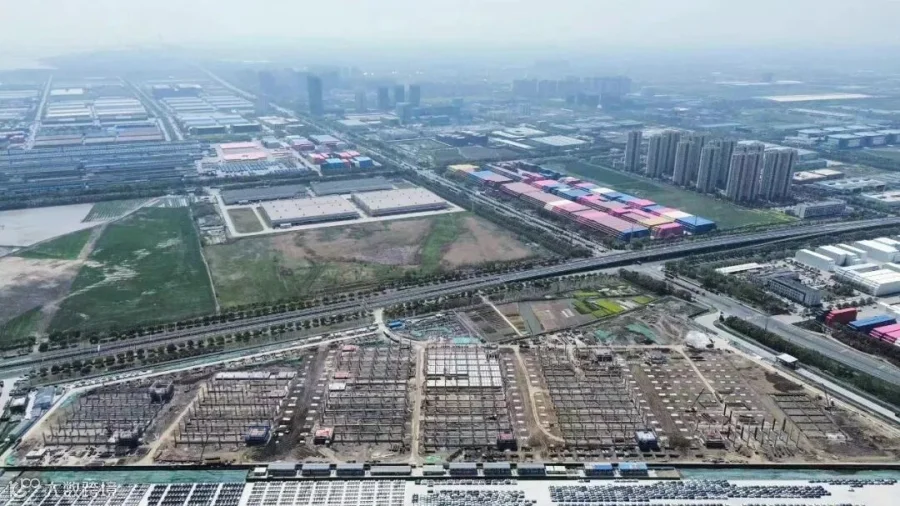

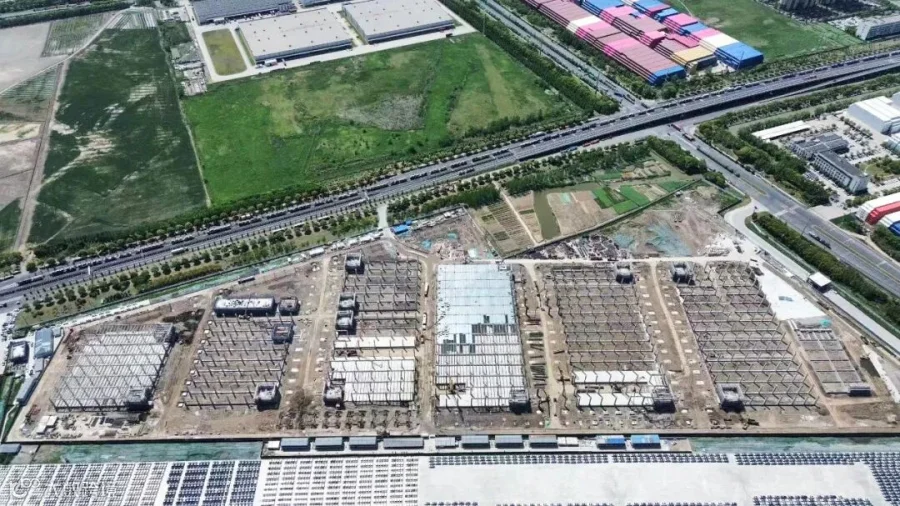

截至2025年5月中旬,各项工程进展顺利:

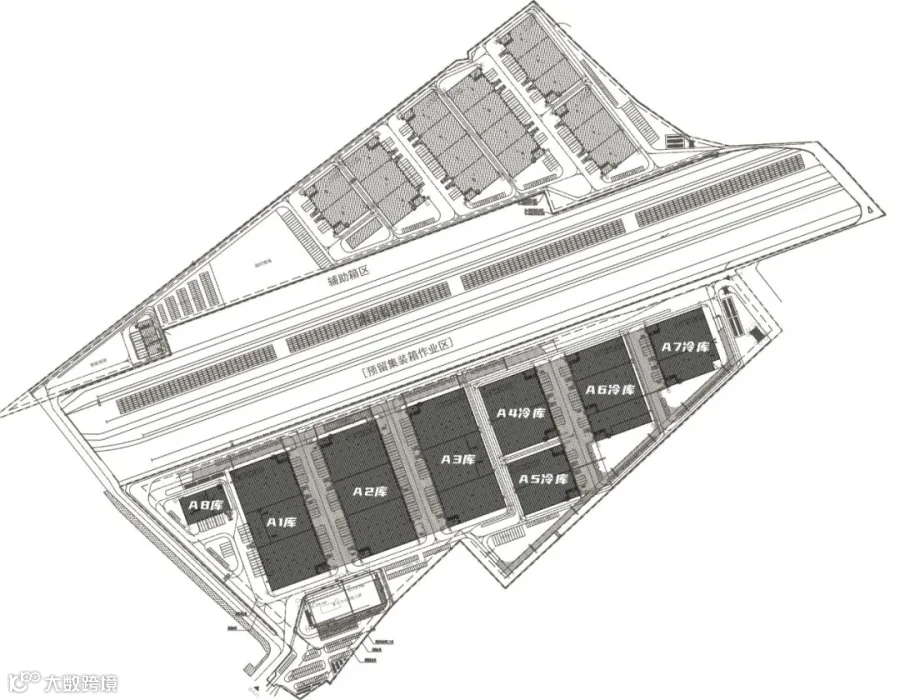

A3、A7库:二层钢筋桁架楼承板吊装完成100%

A1-A2、A4-A5库:首层柱施工全部完成,正在进行双梁板和二层梁板吊装

A6库:首层柱施工全部完成
B4-B5库:正在施工首层柱,预计月底吊装二层梁
