篇首语
工程师的桌面上布满了一张又一张的图纸,工人们正在铺设线路……每一片砖瓦都是家的筑造日记,设计中的归心生活正在展开。
在《项目进行时》栏目中,我们将带大家走进融创嘉兴各个在建项目,分享行进中的工程进度,贴近有序推进的工程营造。春生万物向荣,我们共同期待着美好家园的落地展颜。
LOADING···
杭州湾融创文旅城
<<左右滑动查看更多>>
项目进度:

【荷风庭】:现场已全部完工,目前做交付前最后整改及保洁工作,于7月29日开始集中交付。

【悦海阁】:1#楼17层结构铝膜拼装完成60%,2#楼17层顶板钢筋铺设绑扎完成,3#楼18层结构铝膜拼装完成60%,4#楼封顶完成,5#楼17层结构铝膜拼装完成30%,6#楼封顶完成,7#楼15层结构顶板浇筑完成,8#楼18层结构铝膜拼装完成60%,9#楼14层顶板钢筋铺设绑扎完成50%。

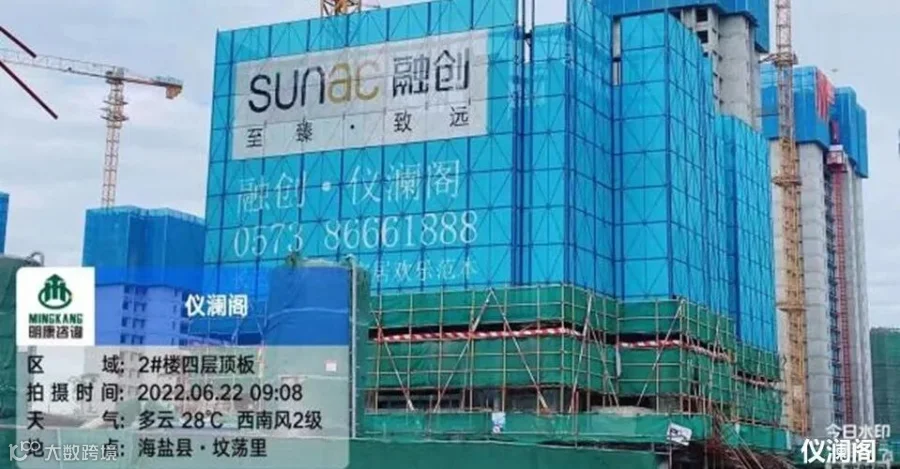

【仪澜阁】:1#楼4层顶梁板浇筑完成,2#楼5层墙柱钢筋绑扎,3#楼5层顶板浇筑完成,4#楼6层顶板钢筋绑扎,5#楼2层墙柱合模,6#楼2层墙柱合模,7#楼1层墙柱钢筋绑扎,8#楼1层墙柱钢筋绑扎,9#楼1层墙柱钢筋绑扎,10#楼一层顶浇筑完成,11#楼1层顶板钢筋绑扎。

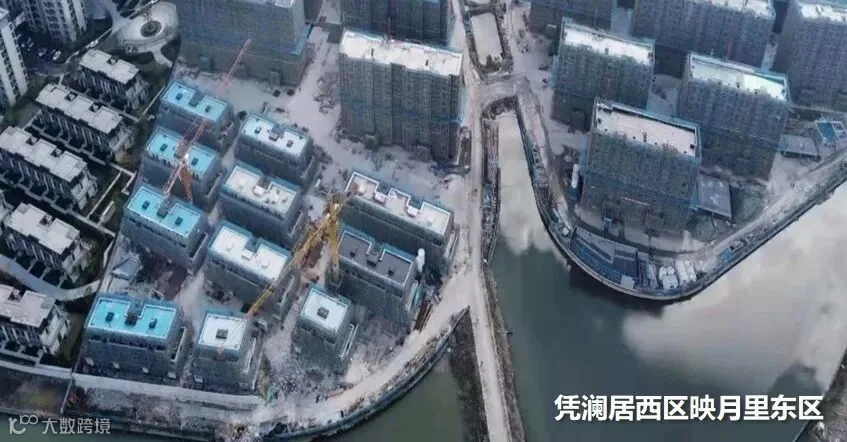

【凭澜居西区映月里东区】:
1#2#3#4#6#7#8#9#10#11#13#14#16#17#19#20#21#22#24#25#26#27#29#30#砌筑完成、屋面防水完成、内外粉刷完成、外架拆除完成、外立面两遍腻子完成、地坪完成;5#23#28#砌筑完成、屋面防水完成、内外粉刷完成、外架拆除完成、外立面两遍腻子完成;12#15#18#砌筑完成、屋面防水完成、内外粉刷完成、外架拆除完成、外立面两遍腻子完成、地坪完成、涂料完成。

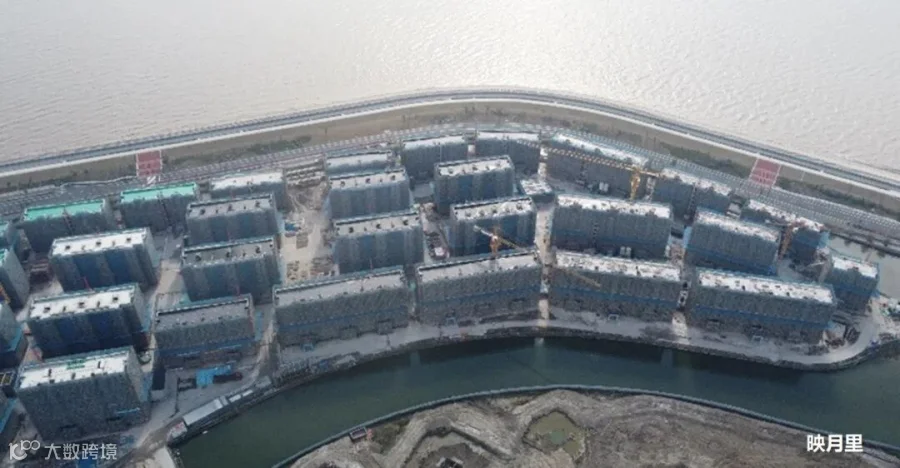

【映月里】:外架拆除完成,室内内粉刷完成,2栋楼地坪浇筑完成,外墙一二遍腻子完成,窗框安装完成,栏杆安装完成,一二批次回土完成,地下室砌筑完成粉刷完成。

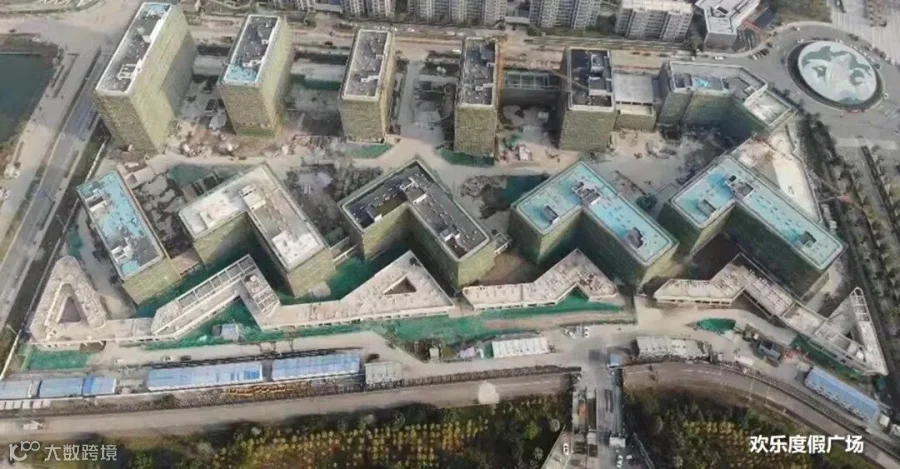

【欢乐度假广场】:主体结构已封顶,二次结构砌筑已完成,内抹灰已完成80%,外抹灰完成60%,幕墙已完成30%,消防已完成60%,机电已完成40%,已全部落架。

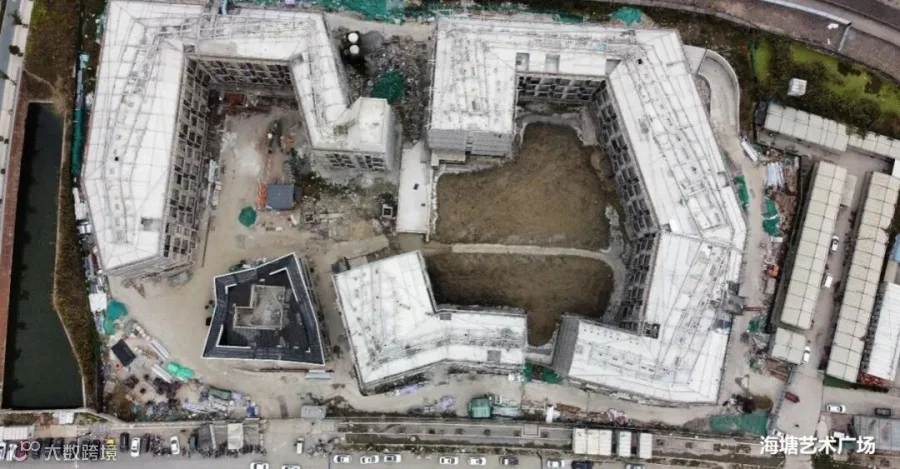

【海塘艺术广场】:主体结构已封顶,二次结构砌筑已完成,粗装修已完成,落架已完成,幕墙已完成50%,精装完成60%,机电完成90%,消防完成90%,市政回填土已开始。
观润轩&沁湖轩&水岸邸
<<左右滑动查看更多>>
项目进度:

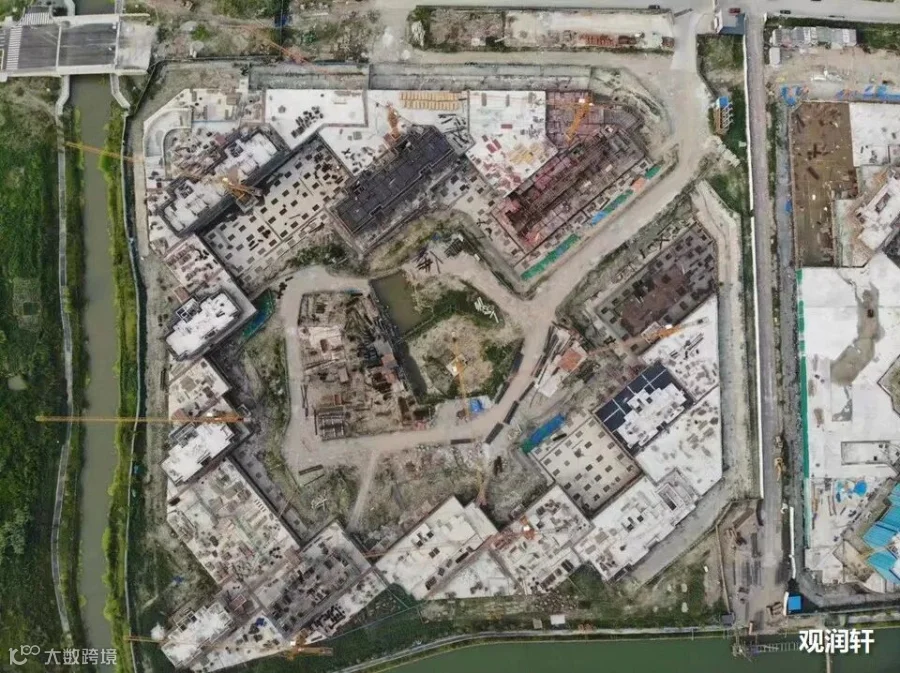

【观润轩】:A06地块:1-4、10#楼1层结构施工,7、14#楼2层浇筑完成,5、6、13#楼3层浇筑完成,11、12#楼地库施工中。

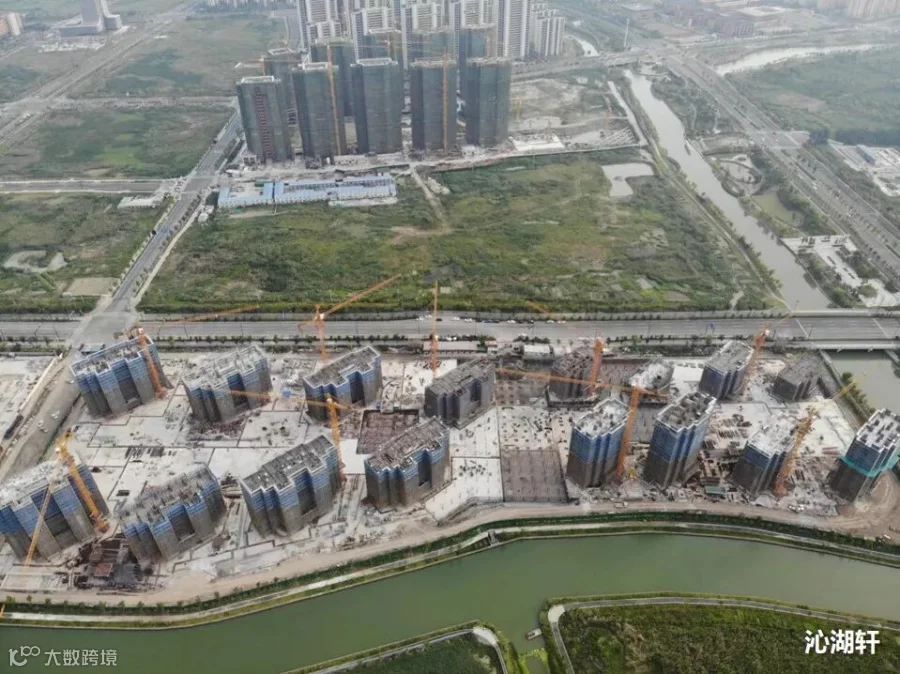

【沁湖轩】:04地块:1#楼11层施工,2#楼10层施工,3#楼10层施工,4#楼7层施工,5#楼7层施工,6#楼4层施工,7#楼8层施工,8#楼6层施工,9#楼13层施工,10#楼11层施工,11#楼15层施工,12#楼13层施工,13#楼9层施工,14#楼11层施工,15#楼9层施工,16#楼14层施工。

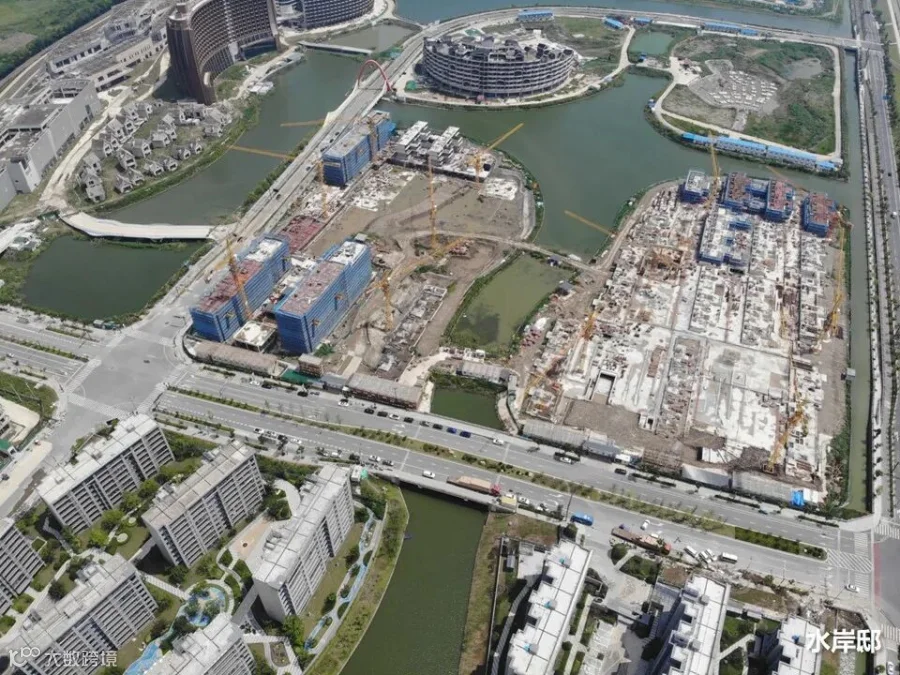

【水岸邸】:08地块:地库和主楼正负零完成,15#19#23#楼三层楼板完成,21#楼二层楼板完成;09地块:土方和垫层施工中,2#10#14#楼正负零完成,1#楼结构封顶,3#9#楼七层楼板完成,4#楼示范区完工。
嘉潮府
项目进度:
1#楼主体封顶,砌体施工完成,外立面粉刷完成,外架安全网开始拆除;2#楼主体封顶,砌体施工完成,外立面粉刷完成50%;3#楼主体封顶,砌体完成60%;4#楼主体封顶;5#楼主体封顶,砌体施工完成,外立面粉刷完成,外架拆除完成,首遍腻子批刮完成,外窗安装完成50%;6#楼主体封顶,砌体施工完成,外立面粉刷完成70%;7#楼主体封顶;8#楼21层墙柱钢筋绑扎完成;9#楼主体封顶,砌体施工完成,外立面粉刷完成,外架拆除完成40%;10#楼主体封顶,砌体施工完成,外立面粉刷完成90%;11#楼20层墙柱钢筋绑扎完成;12#楼18层墙柱钢筋绑扎完成。
嘉望府

项目进度:
1#楼已封顶;4#楼8层支模架搭设;5#楼6层顶模铺设;6#楼3层顶板钢筋绑扎;7#楼1层顶模铺设。
