杭州湾融创文旅城
项目进度:

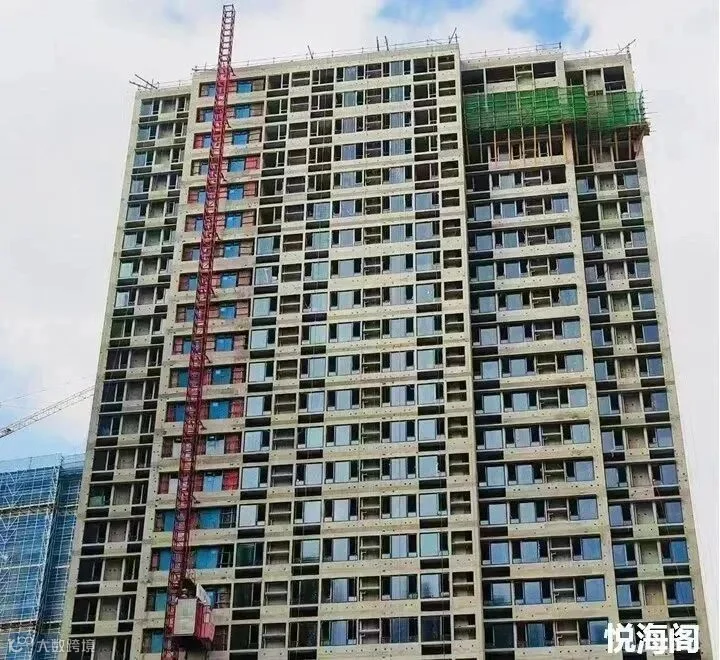

【悦海阁】:
1#楼粉刷地坪完成,2#楼粉刷地坪完成,3#楼粉刷地坪完成,4#楼粉刷地坪完成,5#楼粉刷地坪完成70%,6#楼粉刷地坪完成70%,7#楼粉刷地坪完成50%,8#楼粉刷地坪完成60%,9#楼粉刷地坪完成50%。

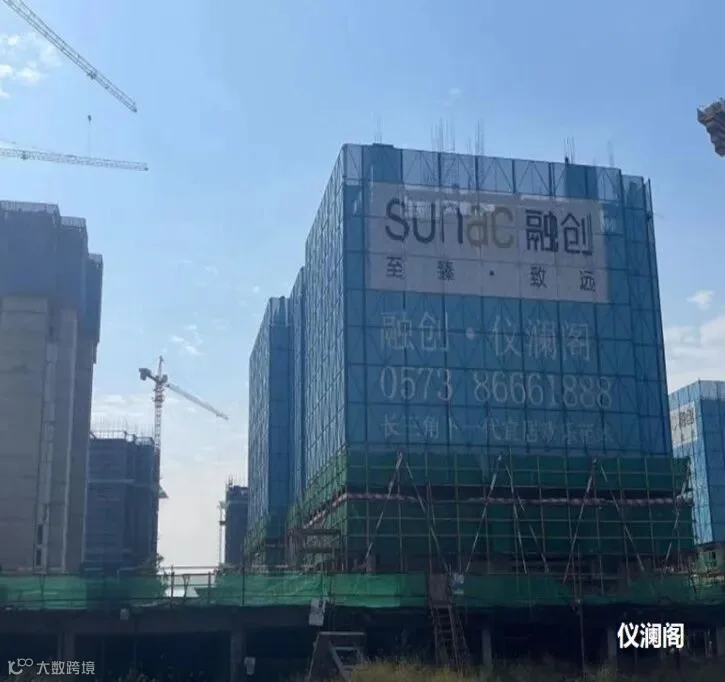

【仪澜阁】:
1#楼4层梁顶板浇筑完成,2#楼4层梁顶板浇筑完成,3#楼5层梁顶板浇筑完成,4#楼6层梁顶板浇筑完成,5#楼2层梁顶板铺设90%,6#楼2层墙柱合模完成10%,7#楼负1层顶板浇筑完成,8#楼负1层顶板浇筑完成,9#楼负1层顶板浇筑完成,10#楼1层梁顶板浇筑完成,11#楼1层梁顶板浇筑完成。

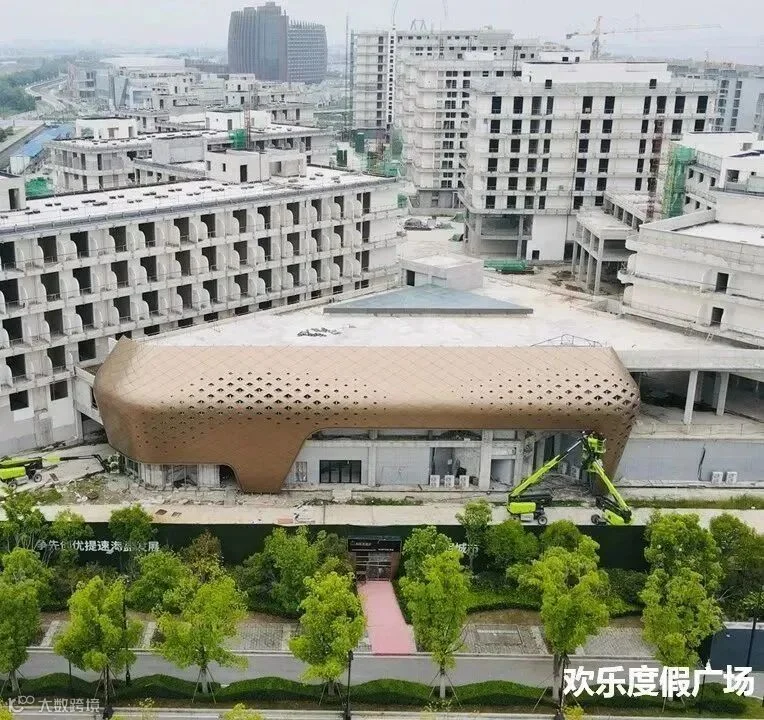

【欢乐度假广场】:
主体结构已封顶,二次结构砌筑已完成;
内抹灰已完成80%,外抹灰完成60%,幕墙已完成30%;
消防已完成60%,机电已完成40%,已全部落架。
观润轩&沁湖轩

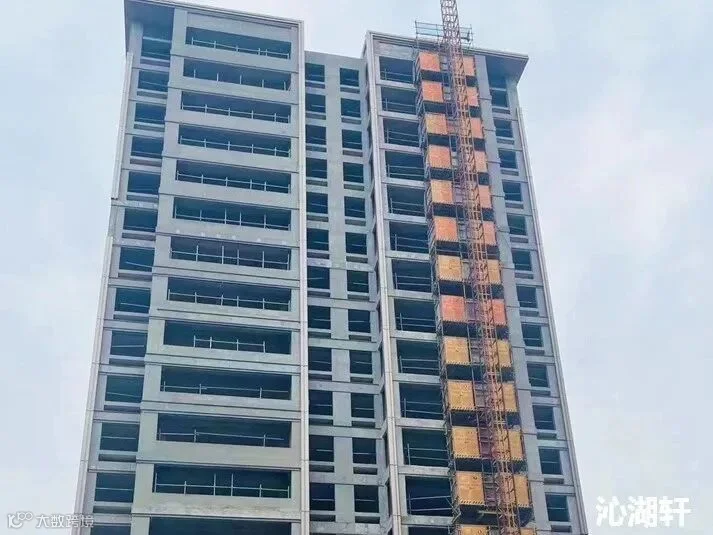

项目进度:
【沁湖轩】A04地块:1#楼砌墙完成,2#楼砌墙24层,3#楼砌墙16层,4#楼砌墙20层,5#楼外墙粉刷完成50%,6#楼外墙粉刷完成30%,7#楼外墙粉刷完成30%,8#楼外墙粉刷完成,9#楼外墙粉刷完成,10#楼外墙粉刷完成,11#楼外墙粉刷完成,12#楼外墙粉刷完成50%,13#楼砌墙24层,14#楼砌墙26层,15#楼砌墙23层,16#楼外墙打糙12-22层。

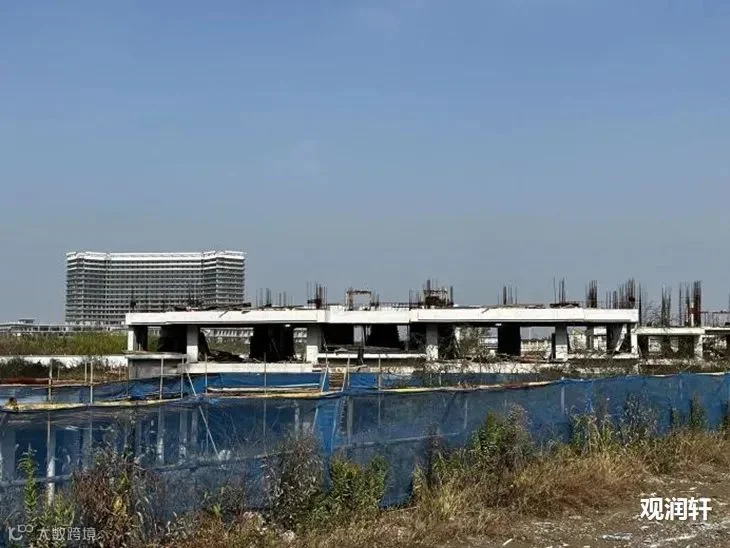

【观润轩】A06地块:1#楼地库顶板硷浇筑完成,2#楼地库顶板硷浇筑完成,3#楼地库顶板硷浇筑完成,4#楼一层墙柱钢筋绑扎完成,5#楼三层硷浇筑完成,6#楼三层硷浇筑完成,7#楼二层硷浇筑完成,10#楼地库顶板硷浇筑完成,11#楼地库顶板硷浇筑完成,12#楼地库顶板碎浇筑完成,13#楼三层平板铺设完成,14#楼二层墙柱钢筋绑扎完成。
嘉潮府
项目进度:
1#外立面涂料首遍腻子、门窗及栏杆工程施工完成,室内装修水电布管、内墙粉刷、地坪浇筑、吊顶龙骨施工完成;
2#外立面涂料施工完成70%,门窗及栏杆工程施工完成,室内装修水电布管、内墙粉刷、地坪浇筑、吊顶龙骨施工完成;
3#外立面涂料首遍腻子、外窗及栏杆工程施工完成,室内装修水电布管、内墙粉刷、地坪浇筑、吊顶龙骨施工完成;
4#砌体施工完成,外立面首遍腻子施工完成,玻璃幕墙安装完成80%;
5#外立面涂料、门窗及栏杆工程施工完成,室内装修水电布管、内墙粉刷、地坪浇筑、吊顶龙骨施工完成;
6#外立面涂料施工完成80%,门窗及栏杆工程施工完成,室内装修水电布管、内墙粉刷、地坪浇筑施工完成,吊顶龙骨安装完成70%;
7#外立面涂料首遍腻子、外窗施工完成,室内装修水电布管、内墙粉刷、地坪浇筑施工完成,吊顶龙骨安装完成30%;
8#外立面涂料二遍腻子完成80%,外窗施工完成,室内装修水电布管、内墙粉刷、地坪浇筑、内墙粉刷施工完成;
9#外立面涂料施工完成80%,门窗及栏杆工程施工完成,室内装修水电布管、内墙粉刷、地坪浇筑施工完成,吊顶龙骨安装完成60%;
10#外立面涂料施工完成80%,门窗及栏杆工程施工完成,室内装修水电布管、内墙粉刷、地坪浇筑施工完成,吊顶龙骨安装完成20%;
11#外架拆除、砌体、外立面首遍腻子施工完成,外窗框安装施工完成,室内装修水电布管施工完成50%,外窗开启扇施工完成20%;
12#砌体施工完成,外架拆除、外立面粉刷及腻子施工完成,外窗窗框安装施工完成20%。

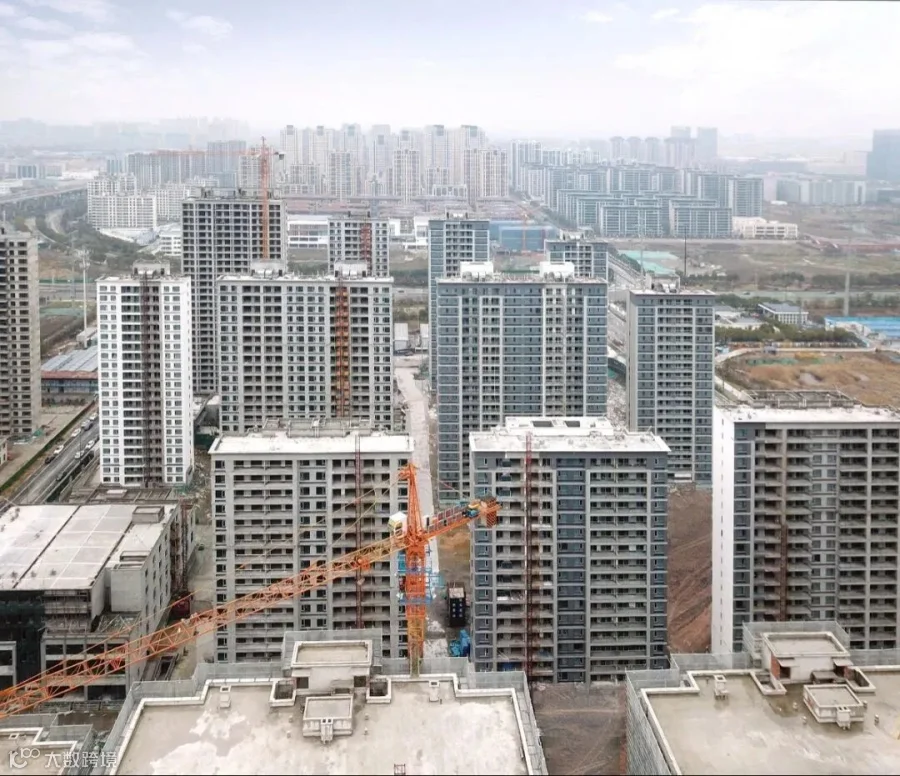

嘉望府
项目进度:
现场所有楼栋桩基施工打桩完成,南侧东侧北侧回土完成100%;
1#楼主体封顶二次结构全部完毕外墙抹灰完成100%;外墙腻子完成100%
2#楼11层顶板浇筑挖完毕;
3#楼4层浇筑完毕;
4#楼封顶,二次结构砌筑完成11层;
5#楼封顶;
6#楼9层顶板浇筑完毕;
7#楼封顶;
8#楼11层顶板浇筑完成;
9#楼正负零顶板浇筑完成;
10#楼三层混凝土浇筑完成;
11#楼14层顶板浇筑完成;
13#正负零板浇筑完毕;
14#楼五层混凝土浇筑完成;
15#正负零板浇筑完毕
16#正负零顶板浇筑完成
17#四层顶板浇筑完毕;
18#正负零顶板浇筑完毕
12#正负零顶板浇筑完毕
商业S1、S2封顶外墙抹灰完成,外墙腻子施工完成,金属屋面完成100% 。
