2025年9月29日11时28分,随着最后一台逆变器合上直流开关,文成农光互补光伏发电项目正式并网发电。项目的顺利投产,助力清能分公司进一步提升清洁能源供应能力,为公司全面完成年度绩效目标提供重要支撑。
领导关怀

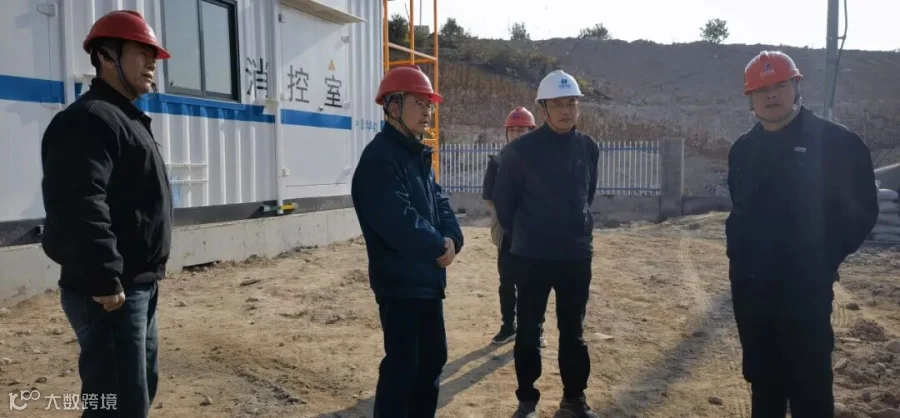

浙江公司党委副书记、总经理陈浩,党委委员、副总经理沈洪明先后带队到文成项目调研。强调要持续做好一线人员保障工作,最大程度为现场创造生活条件,项目全员要注重团队作战能力,凝聚向心力,敢于啃硬骨头,确保高标准、高质量完成建设任务。
清能分公司党委书记、执行董事张晓辉,党委副书记、总经理王东辉先后到文成项目调研。强调项目部要进一步坚定攻坚决心,以 “攻坚克难” 的工作姿态直面挑战,科学统筹人力、设备资源,在守住安全底线和严把质量关的基础上,加快推进项目建设。
项目部攻坚克难
在浙江公司战略部署的引领指导与清能分公司统筹支持、精准化资源保障下,文成光伏项目部锚定并网目标,直面建设过程中的政策处理困难、材料运输困难、光伏场区蛇虫鼠蚁危害等挑战,全员凝心聚力,克服重重困难,以实干担当破局攻坚,用主动作为力助项目推进,顺利完成并网任务。

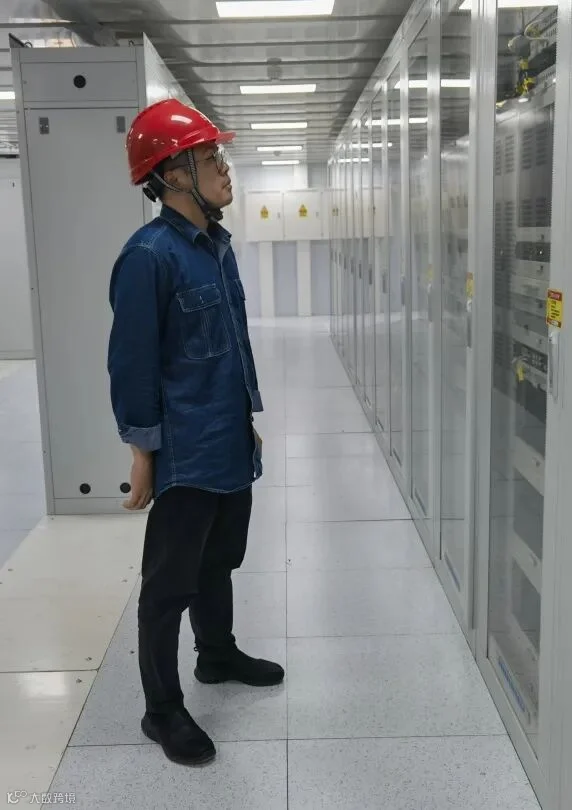

项目部高度重视安全管理工作,以提高政治站位为引领,将安全管控贯穿施工全过程,通过定期组织安全学习、安全检查、开展应急演练等多种方式,提高全员安全意识及应急处置能力,顺利实现安全生产“零事故”目标。

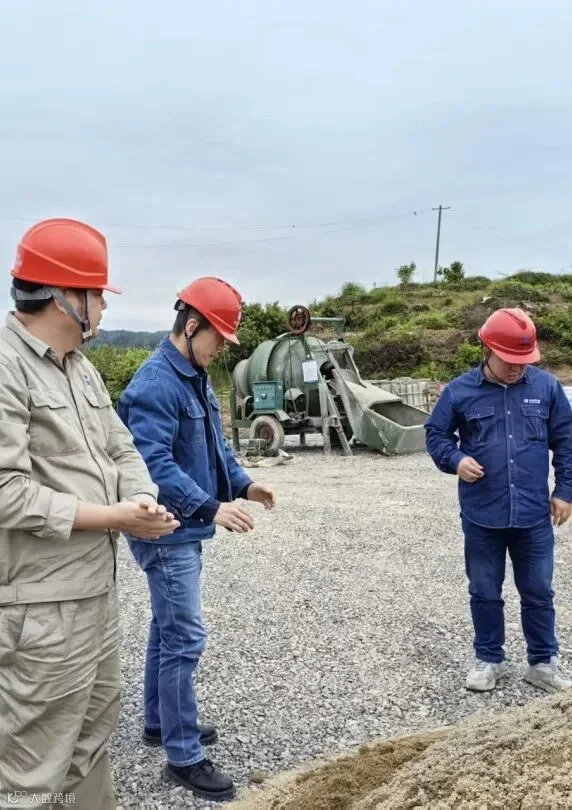

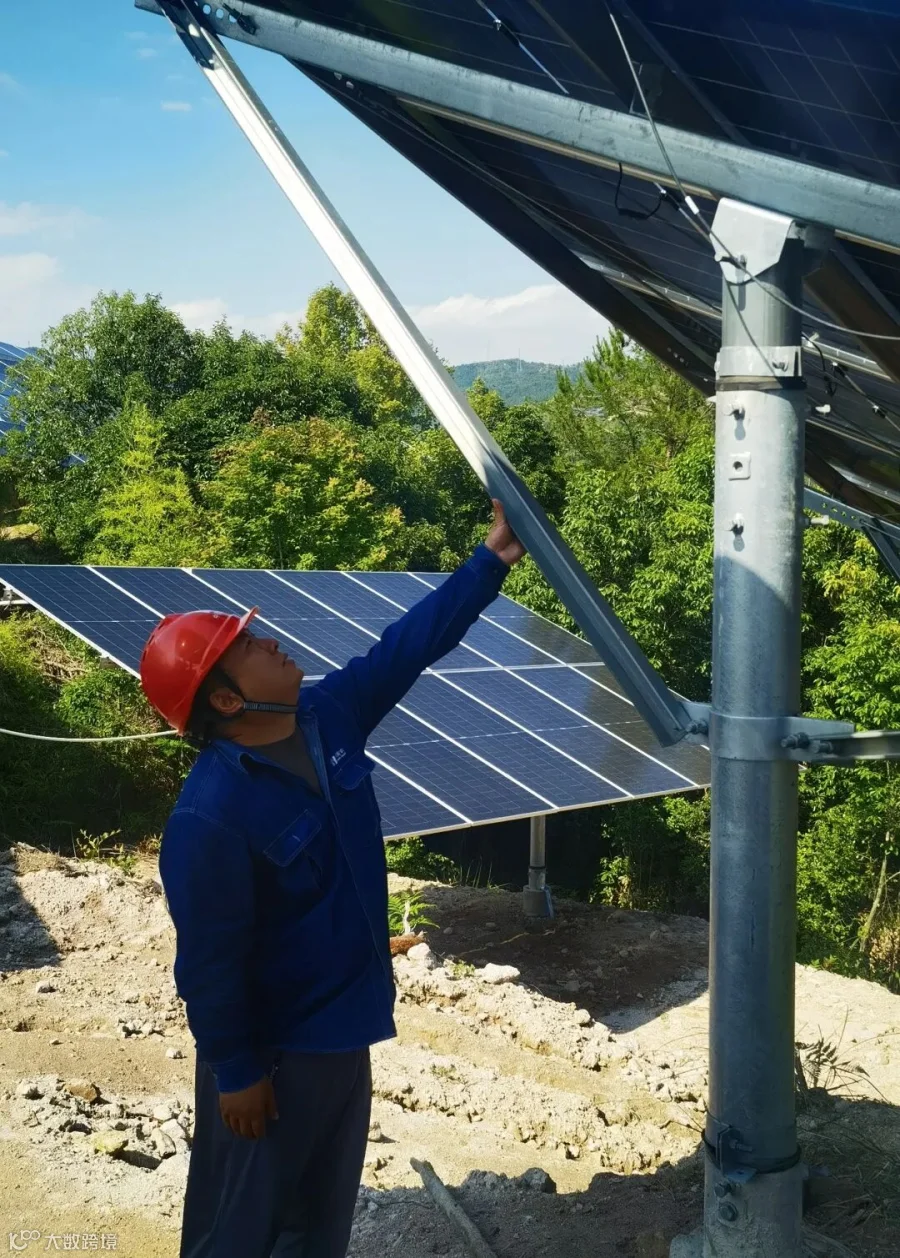

百年大计,质量为先 。项目部在质量监督机制上,构建 “技术交底 + 过程巡检 + 专项验收” 的闭环管理体系。明确各工序质量控制点与验收标准,重点把控原材料进场关,对桩基浇筑、钢绞线张拉、组件安装、电缆敷设等进行 “全过程、无死角” 的质量管理,确保项目建设质量符合国家标准及设计规范,为光伏电站投运后实现 “长期稳定发电、全生命周期高效运营” 筑牢根基。

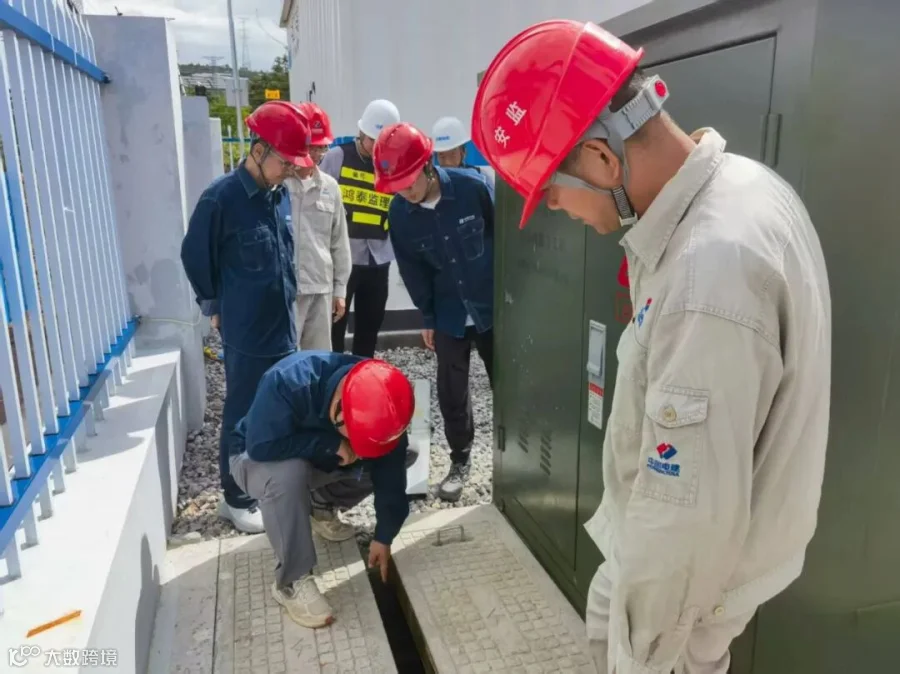

针对送出工程难题,部门成立“送出专班”,与项目部协同配合,构建“双向联动,细化分工,分层破局”工作机制,主动介入政策处理,积极配合大峃镇政府及供电公司协调解决塔基占地、送出工程规划许可及各专业并网手续办理等各项工作;多次邀请公司领导直接与温州供电公司开展专题会,以领导直接对接的 “穿透式推动”,促进项目送出线路建设工作持续推进。

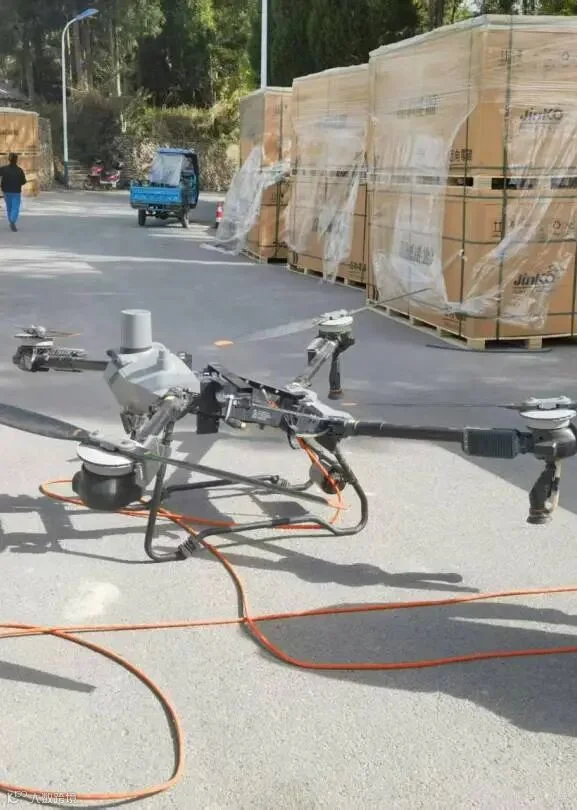

针对供货问题,项目部派专人到晶科厂家催货,协同物资站多次与晶科负责人进行沟通协调,解决发货问题。

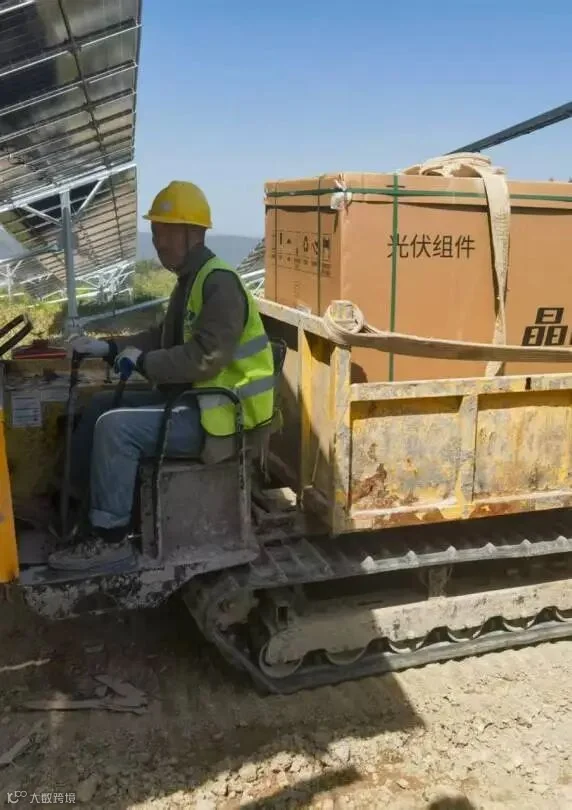

光伏厂区山路狭窄,且多为砂土路面,每逢雨天便泥泞不堪,车辆轮胎容易打滑,多次出现材料无法按时送达现场的情况,影响施工进度。针对这一关键痛点,项目部未雨绸缪、统筹部署,通过 “路面预处理 + 专用设备投入 + 创新运输协同” 的组合方案,彻底打通材料运输 “生命线”。
各部门协同联动
办公室、经营部、安质部、运维部积极配合项目部做好档案培训、物资保供、安质把关、并网操作等各项工作,为项目顺利并网奠定坚实基础。
取得实效

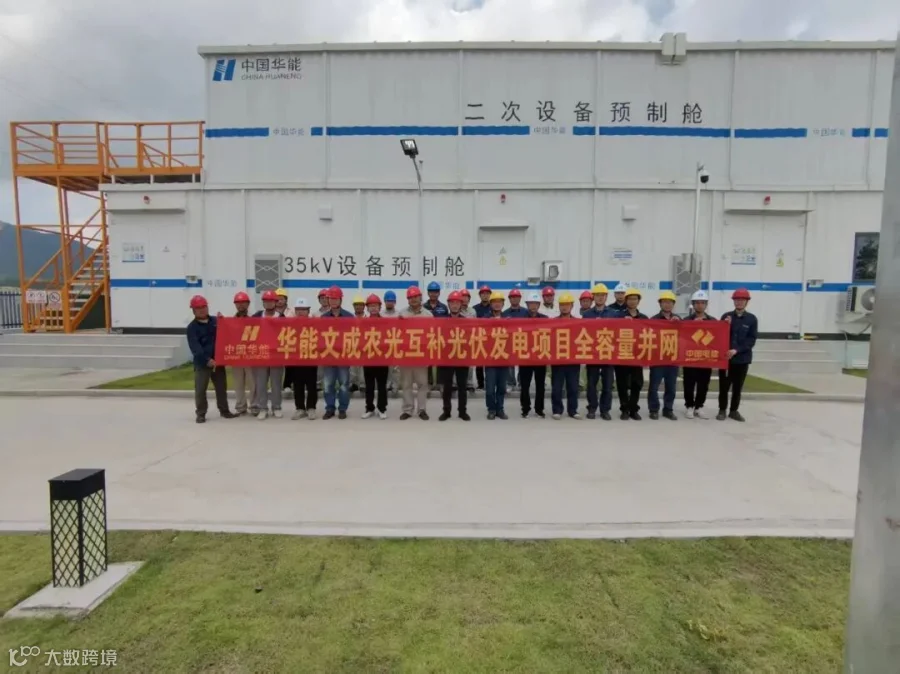

项目2024年4月14日开工建设,克服政策处理困难、材料运输不便、送出线路滞后等挑战,于2025年5月15日完成开关站设备安装及调试,5月16日完成集电线路施工及耐压试验,5月19日,完成全部组件安装,5月21日,取得质监中心站项目并网意见书,具备并网条件。9月16日通过供电公司五大专业验收,9月24日召开项目并网启动会,9月29日实现全容量并网。
经验总结
项目部始终将生态理念贯穿建设全程, 在 “施工高峰期” 的关键阶段,也坚决守住 “生态优先” 底线,提前联合环保监测单位制定 “最小扰动” 施工方案,在施工过程中,保留场区原地貌,及时清运建筑垃圾,将表层肥沃土壤集中存放,为施工结束后的植被恢复、油茶种植留存优质土壤,切实将绿色建设要求落到实处。
项目部始终将科技创新作为突破施工瓶颈,提升建设质量的核心抓手,针对光伏项目建设中常见问题,组织技术团队开展专项攻关,成功研发并获得“光伏组串模块化连接与紧固装置”、“高效能光伏组件固定倾角调节装置”、“光伏电站柔性支架钢绞线预应力调节装置”三项实用新型专利,以技术创新为项目建设注入 “动能”。
