嘉兴运维站年度定检
嘉兴运维站年度定检预试圆满收官
当海风拂过杭州湾,嘉兴2号海风为期8天的全场停电定检预试工作,在4月27日圆满落幕。
本次定检与嘉兴电网共禾23Q0线检修同步推进,以“0缺陷投运、0故障运行” 为目标,高效完成全站设备定检预试、缺陷消除、技术监督整改等全维度任务,交出了一份安全、质量、进度全优的答卷。
统筹攻坚 全项任务圆满完成

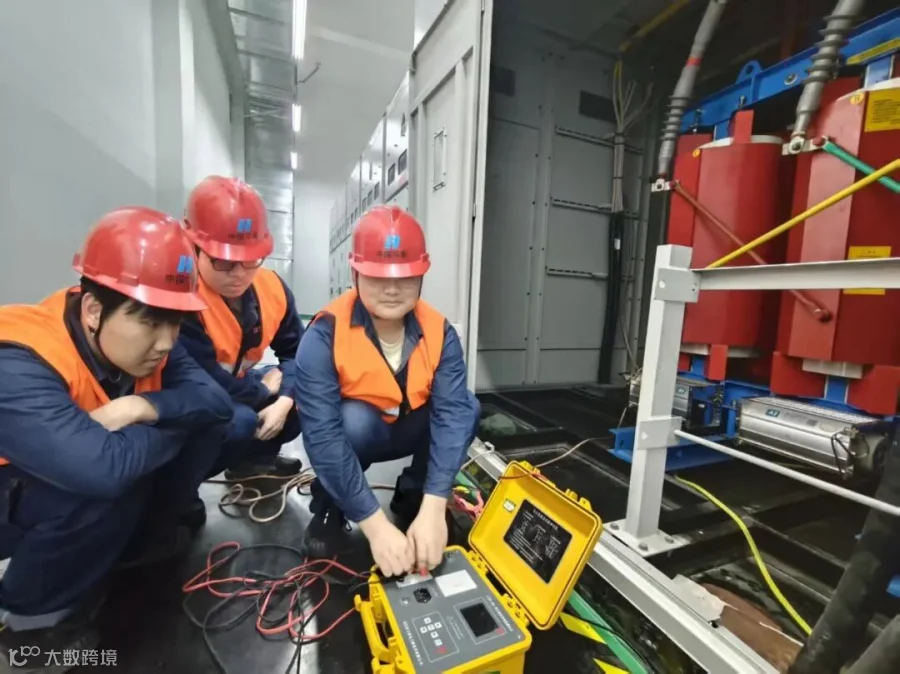

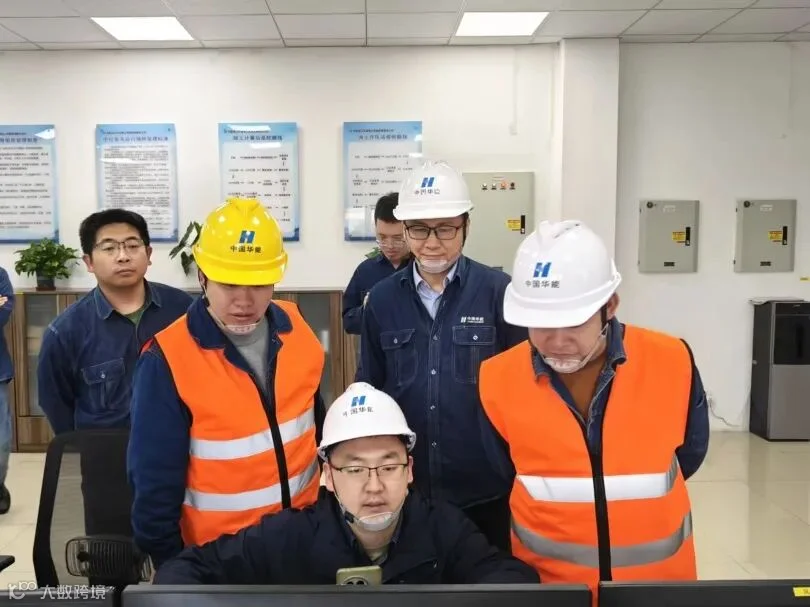

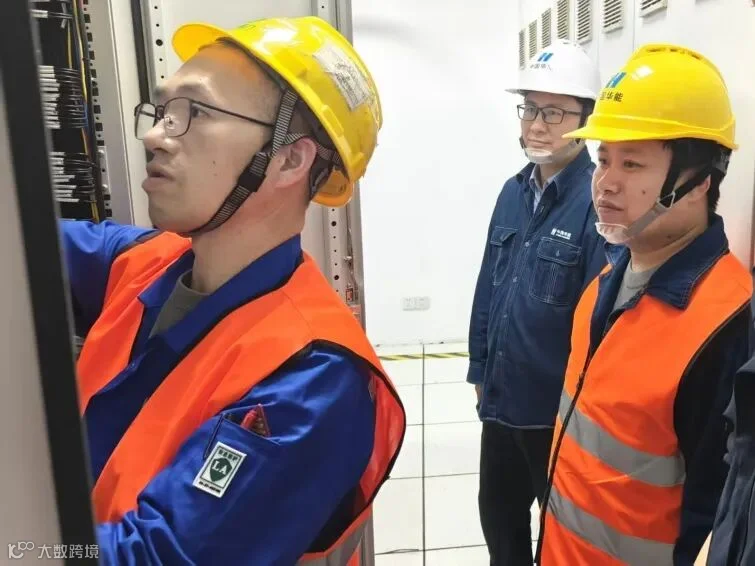

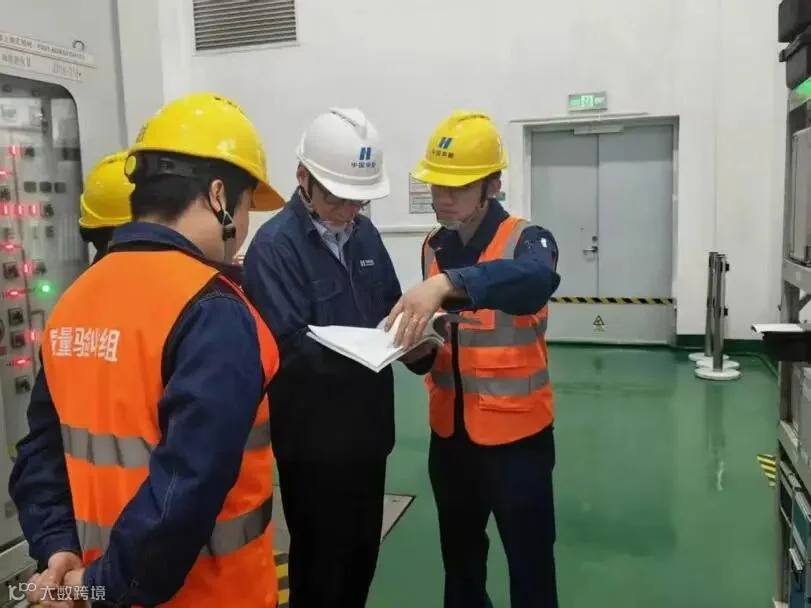

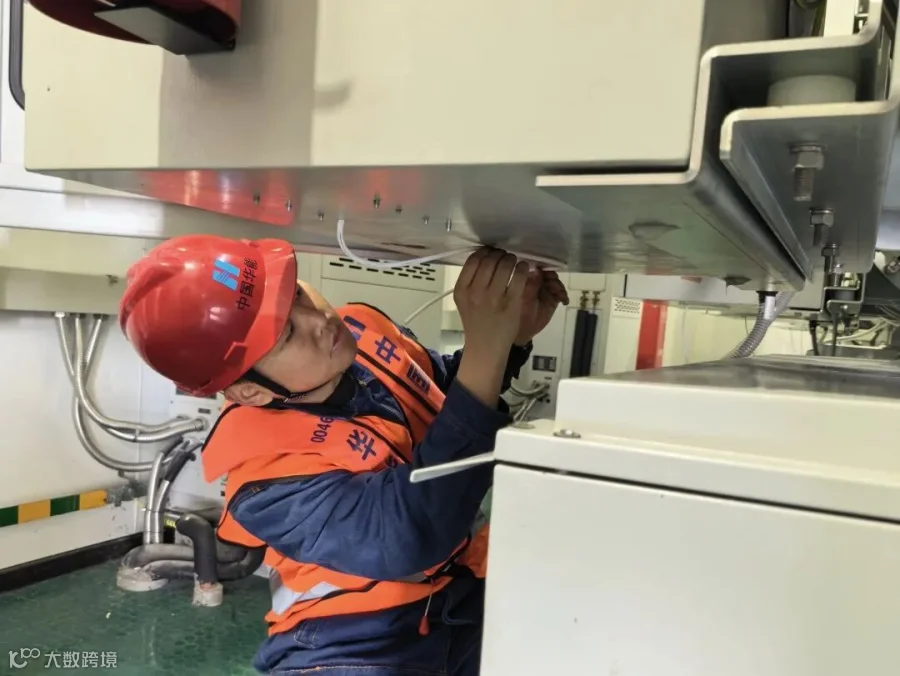

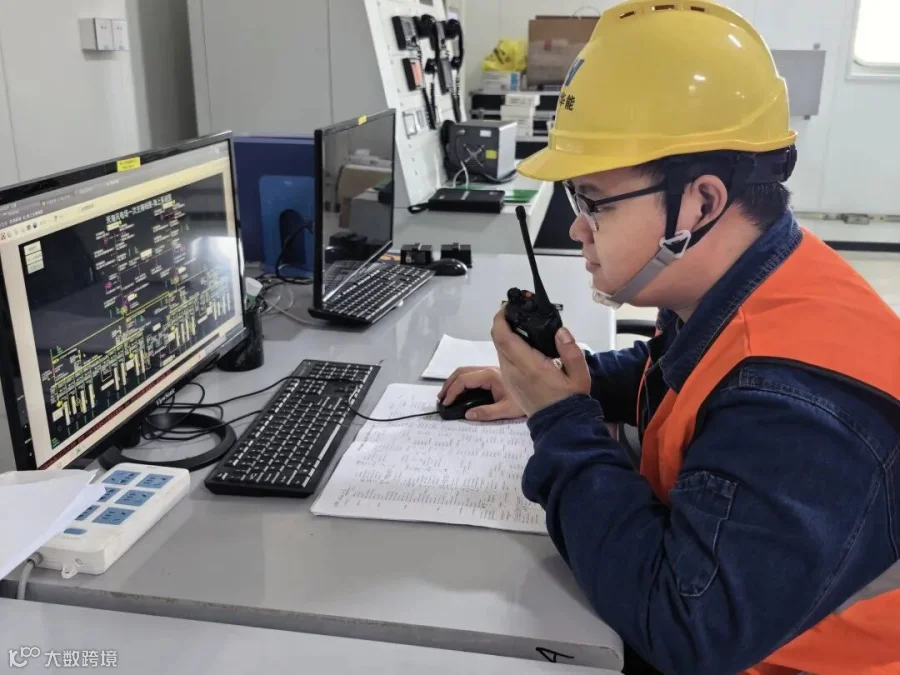

左右滑动查看更多
4月20日,定检正式启动。面对海上作业环境复杂、作业面分散、工期紧凑的挑战,全体检修人员科学统筹、分工协作,严格按照既定计划有序推进各项作业。
本次检修覆盖220kV/35kV电气设备、海缆、电气二次设备、风机箱变等全场景设备,同步完成11项设备消缺、9项技术监督整改及1号高抗渗油处理等专项工作,最终实现检修预试项目完成率100%、设备缺陷消除率100%、技术监督整改完成率100%。
严守底线 安全规范全程护航

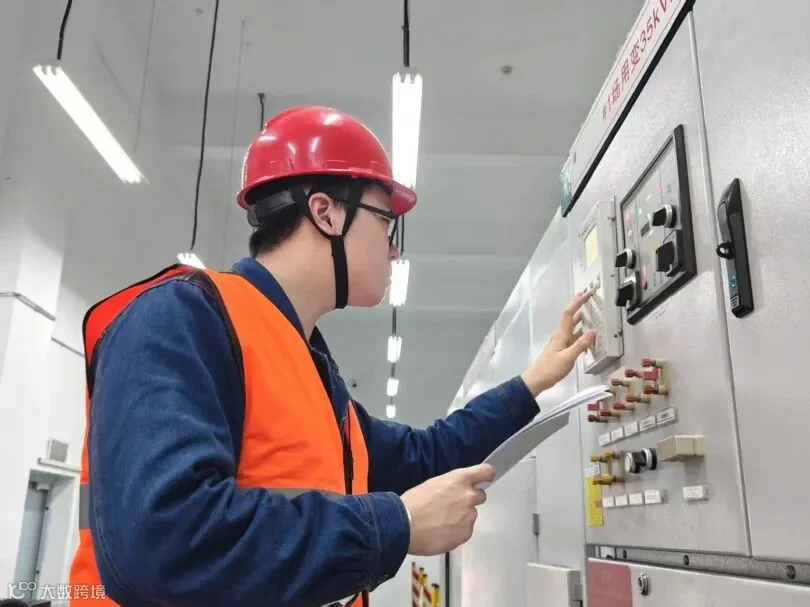

左右滑动查看更多

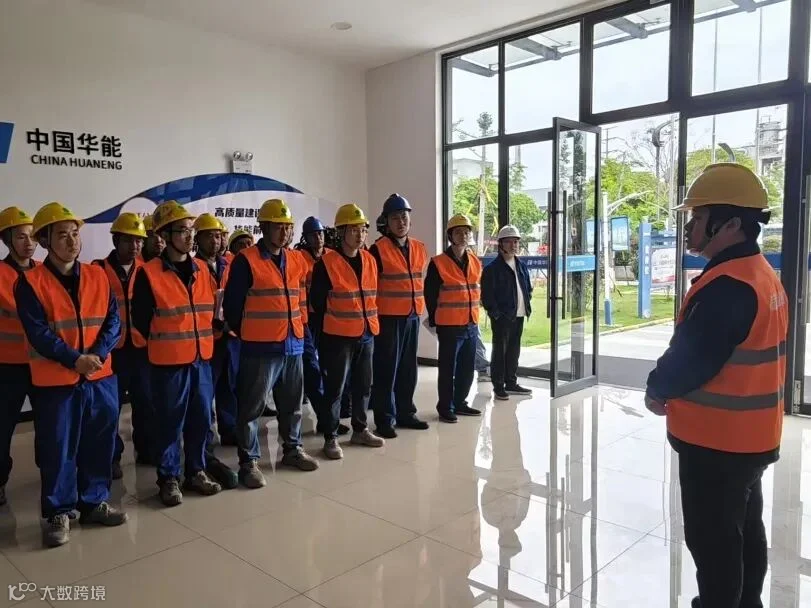

开工前,全面开展安全培训与技术交底,明确高空作业、电气操作、海上作业等关键环节安全规范,确保全员熟知风险、严守规程。
作业中,严格落实安全防护要求与文明检修标准,规范使用安全工器具,执行“三不落地”管理要求,工器具、物料、设备部件整齐定置、规范摆放,现场作业井然有序。
正是全体参检人员的严谨自律、规范操作,让整个定检过程安全可控、文明有序,用实际行动为高质量检修筑牢最坚实的安全屏障。
雏燕展翅 自主检修助力成长

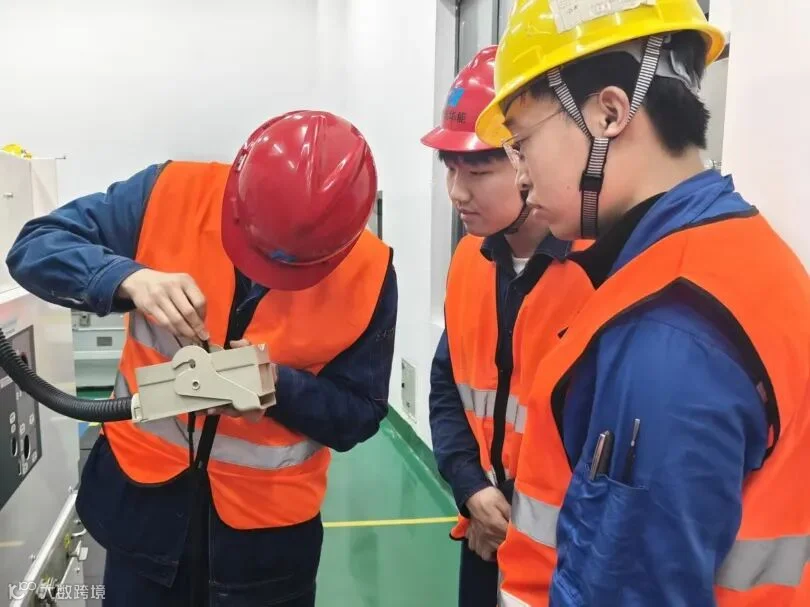

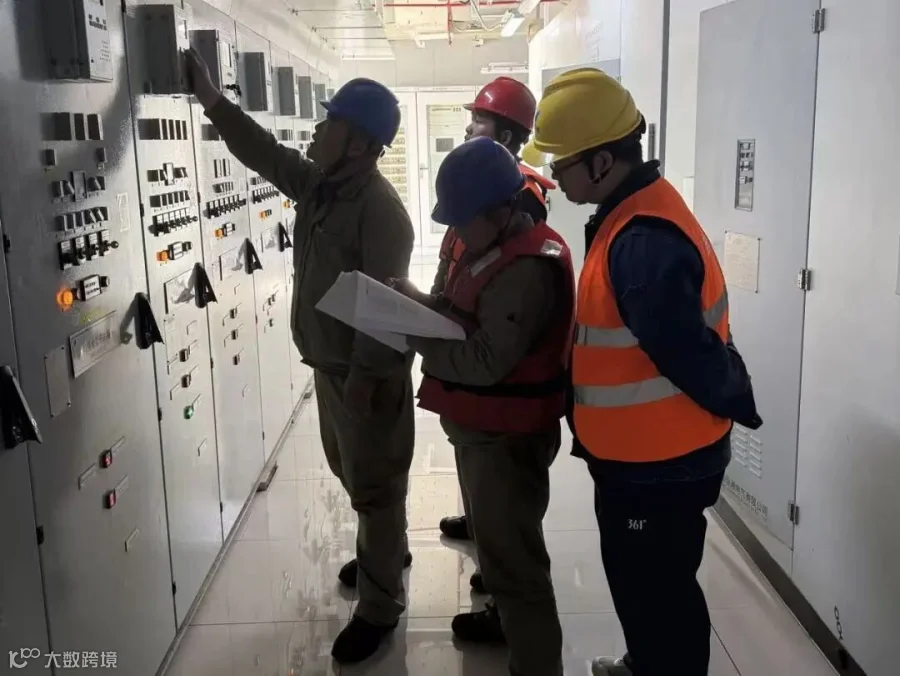

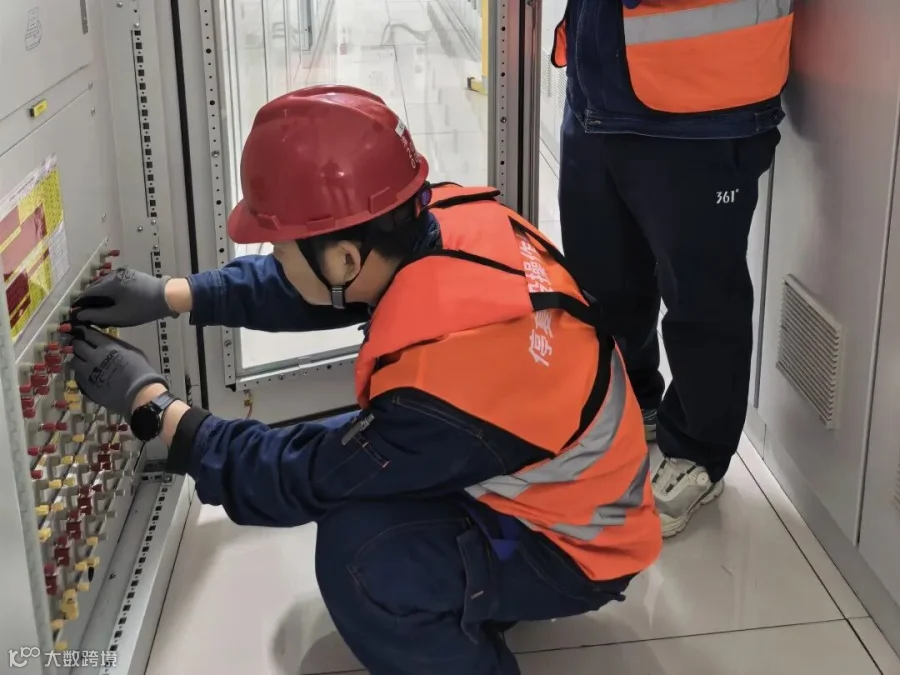

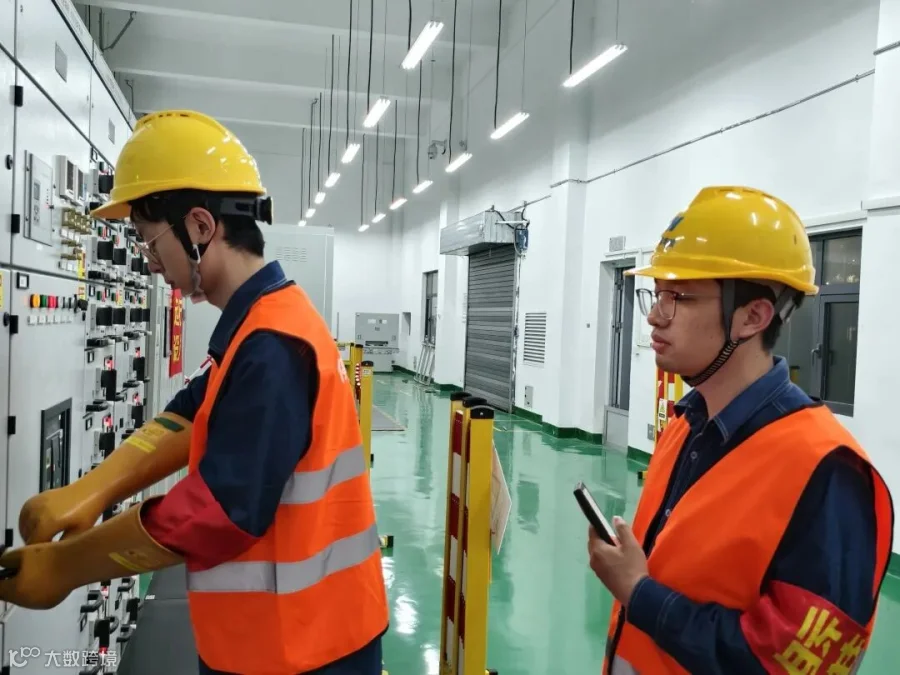

左右滑动查看更多
此次定检既是设备 “全面体检”,更是清能分公司“雏雁”的实战练兵场。5名入选雏雁的青年员工全程参与,在自主检修一线淬火成长、展现青春担当。
定检期间,新员工们主动投身继电保护定值核对、干式变压器预试、断路器预试、服务器清灰维护等自主检修作业,在师傅们的指导下,认真核对每一组数据、细致完成每一项操作。从生疏上手到规范作业,雏雁们以干促学、以练代培,在急难险重任务中快速提升技能、强化责任意识。
潮起杭州湾,奋楫正当时。
嘉兴2号海风2026年度定检工作圆满收官,这是全体参检人员坚守初心、协同奋战的成果。下一步,嘉兴运维站将以此次定检为新起点,持续深化精益运维、强化安全管控、提升自主检修能力,以高标准运维保障风电场高效稳定运行,为清洁能源高质量发展注入强劲动力!
