项目背景

劲牌神农架生态酒业技改扩能项目是神农架林区的省级重点项目,是湖北省目前最大的酱香型白酒生产项目。项目总规划占地600亩,计划总投资20亿元,建成包括生产车间、陶缸酒库等。该项目把智能工厂与旅游相结合,将工厂建成景点,是推动生态产业转型升级、服务地方发展的关键性工程。

一、业主需求

由于酿酒工艺的特殊要求,本项目采用钢筋混凝土结构,车间的层高高、跨度大,室内布置酿酒窖池。基于本项目有明确的投产时间,较之常用的现浇工艺,客户更关注如何在确保工期的前提下,降低建造成本。

二、项目结构设计定案过程

劲牌神农架生态酒业技改扩能项目,共有9栋单层酿酒车间,总建筑面积144344㎡,屋面荷载5.5kN/㎡,开间为6米,最大跨度为17米,建筑高度均在17.6米上下,包含3.6米左右高度的气楼。

若按照传统现浇结构施工,车间屋面施工须搭设满堂脚手架,在车间屋面达到强度后再拆除脚手架,后方可进行窖池开挖,工期特别长。且本项目所在地区冬季气温较低,现浇工程进度受影响较大。

▲ 总平图

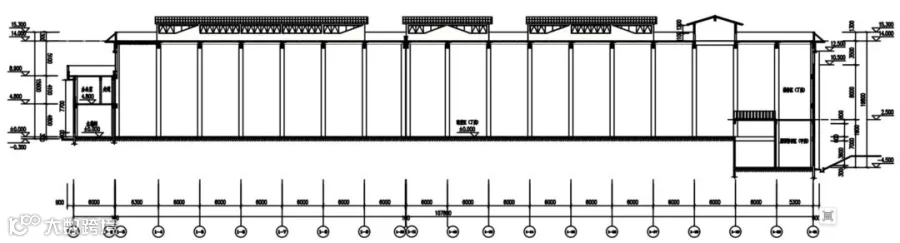

▲ 立面图

基于本项目设有桁车,柱为现浇带牛腿柱,设计时在柱顶设置柱帽用于搁置预制梁。梁采用预制梁,应用先张法预应力技术制造,用高强材料代替普通材料,降低梁高,还能大大降低钢筋和砼用量。

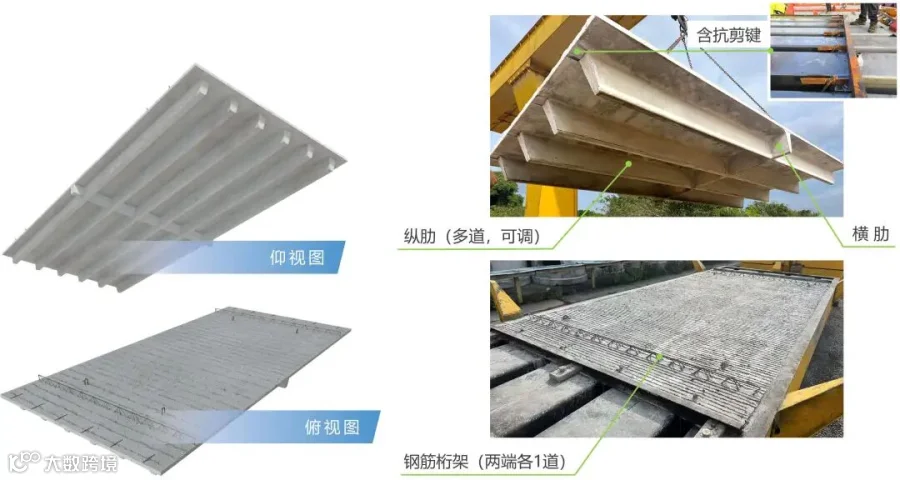

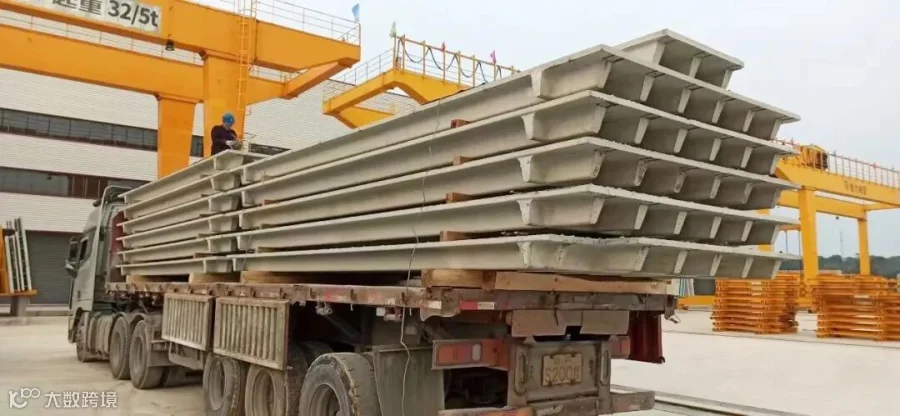

预制多肋板刚度大,可实现大板跨免支撑,在本项目中,可不设置次梁(现浇方案须设置至少一道次梁),同时降低楼板钢筋用量,施工也很方便。

▲ 平面布置图

优造与主体设计院合作,进行了多种方案的经济效益比选。经业主评估,采用先张法预应力预制梁+预制多肋板,与现浇结构相比,整体工期可大幅缩短,同时建造成本节省将近100万元/栋。

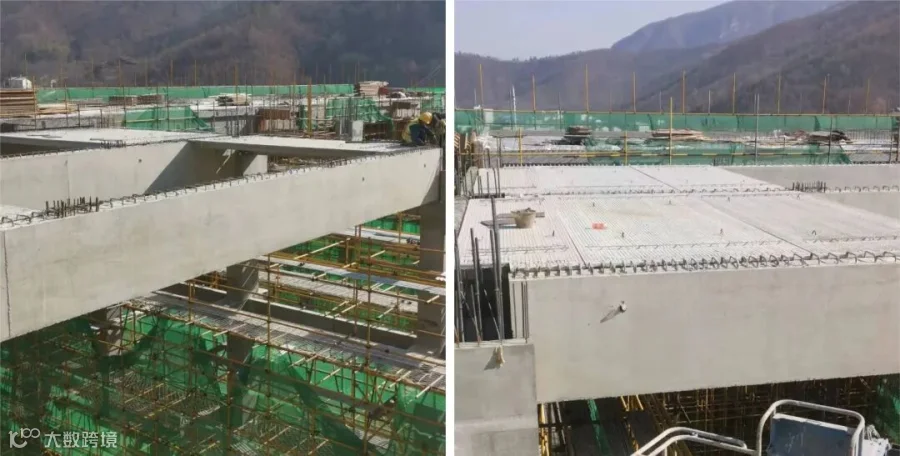

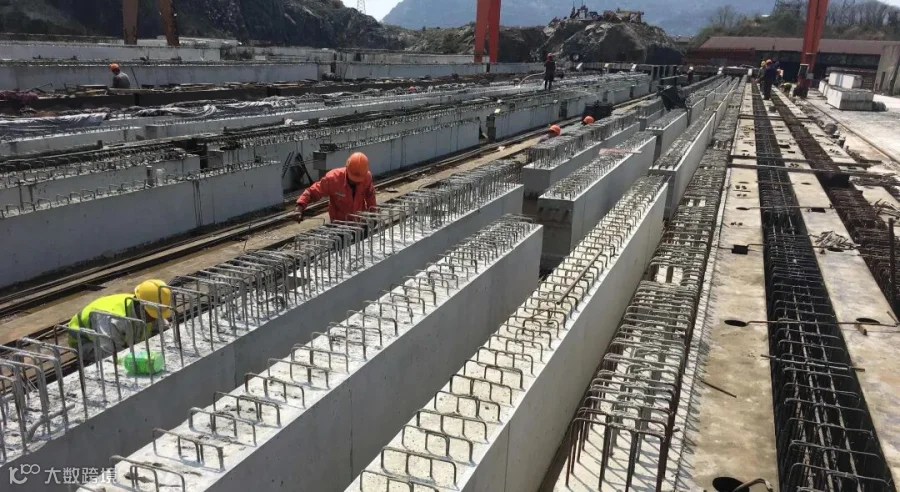

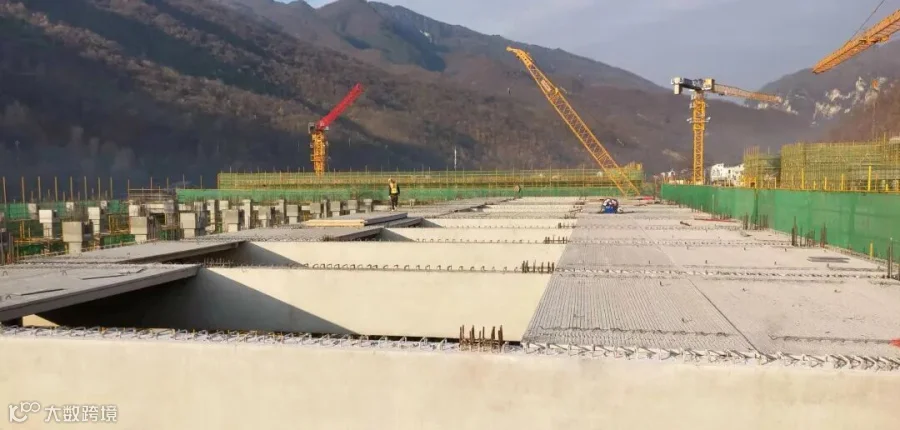

三、现场施工

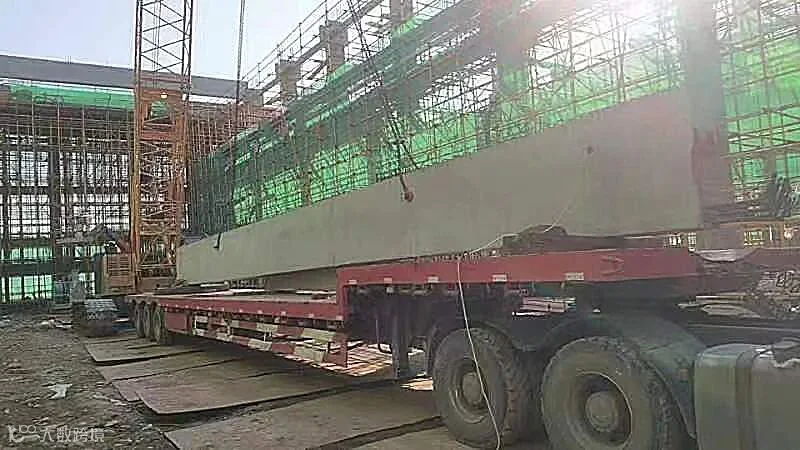

该项目预制梁、板均由周边构件厂供应,于2023年11月开始对1#2#车间启动预制,12月24日完成预制梁首吊。1#2#酿酒车间工期预计为一个月,相较全现浇施工工期节省近50%
