从方案到成品——大空间工业厂房的高性价比建造过程全解密

从方案到成品——大空间工业厂房的高性价比建造过程全解密 优造建筑科技
2023-05-18
0
导读:以大空间取代传统小柱网工业建筑,点进来看

编者语

今天我们把目光聚焦宁波鄞州区,作为全国百强县的标杆,区内汇聚了数十家上市工业企业,鄞州也作为“工业上楼”的先行者,在工程建设领域探索出一系列先进的经验。以大空间取代传统小柱网工业建筑,就是其中的一种实践。

一、方案调研阶段





 业主对大空间、大跨度、高层高的需求

常规的工业厂房跨度一般为8-9米,三层以上层高在6米以下,考虑到不同行业对于设备布置、不同功能区使用灵活性的需求不同,由区工投集团代建的工业厂房,要满足未来不同企业入驻,按更大的空间、更大的跨度、更高的层高来设计成为业主的不二选择。

 兼顾厂房的建造成本与使用性能

如采用传统现浇结构,大跨度意味着材料用量的大幅增加、净高减小,高层高则会增加施工中脚手架的支出,建造成本会将显著增加。基于此,业主往往出于总投资控制的考虑,退而求其次。

既要控制成本,也要改善性能,必须找到结构设计与施工技术的最佳组合


二、结构设计定案阶段




位于浙江省宁波市鄞州区的乐歌股份厂房项目,该项目共有7幢单体3层厂房,建筑总面积147197.36㎡。

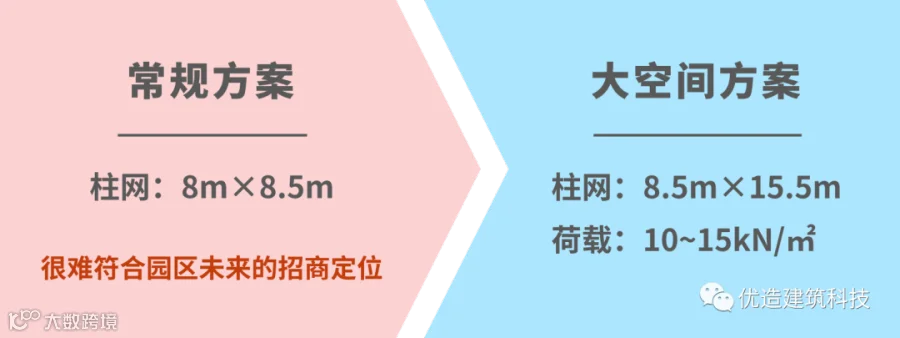

经计算,在柱子减少接近一半的情况下,梁高仅比原方案增加30mm,最小化对楼层净高的影响。


三、生产与施工组织策划阶段

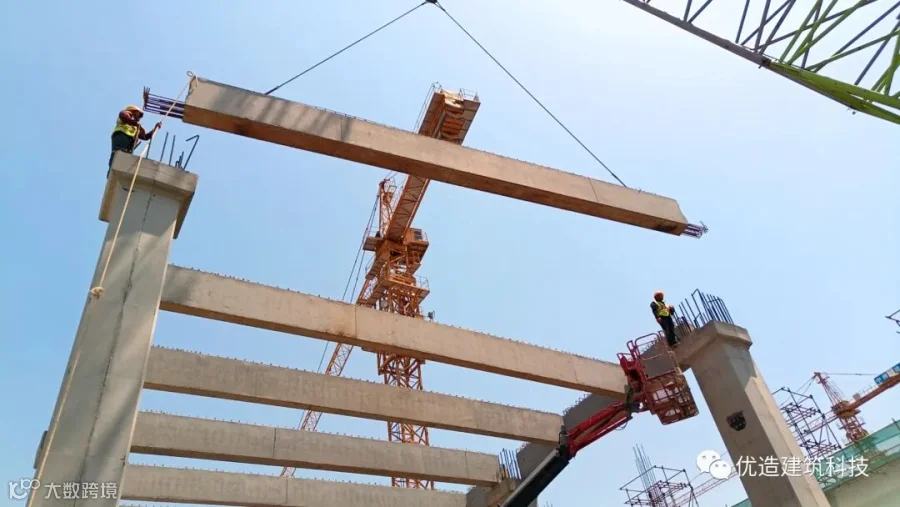

 大体量项目更适合在现场或周边场地预制梁

该项目体量较大,预制构件的制作周期紧,但项目现场因楼间距较近,没有特别符合构件预制梁生产条件的场地。考虑到该工业区仍有大量待开发土地和未来的道路用地,经政府协调,在距离项目1公里处落实构件生产场地,大大降低了构件制作的各项成本。

 提前硬化现场道路满足大型机械施工条件

因该项目集中开工,构件运输、安装、浇筑工作同步进行,且近期雨水较多,经总包反复策划,对项目的环形道路提前硬化,大大方便工程车辆行走和作业。

四、现场施工与安装阶段




 相比现浇工期缩短近2个月

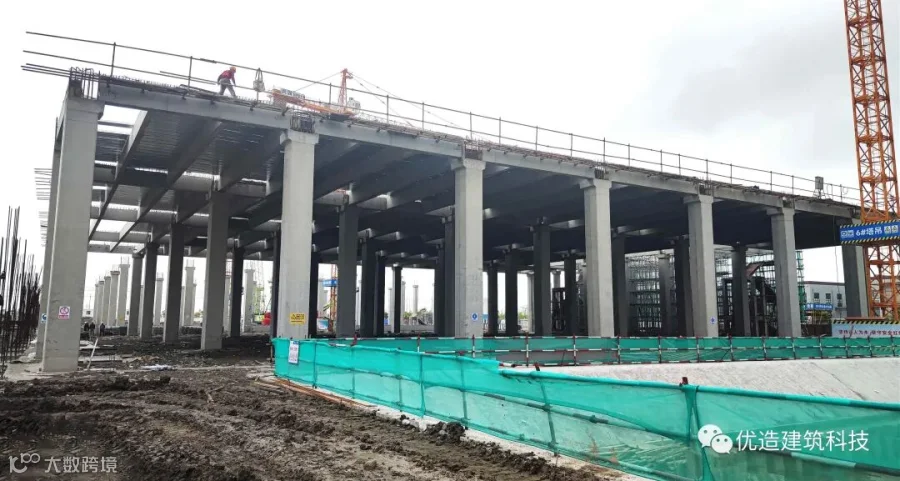

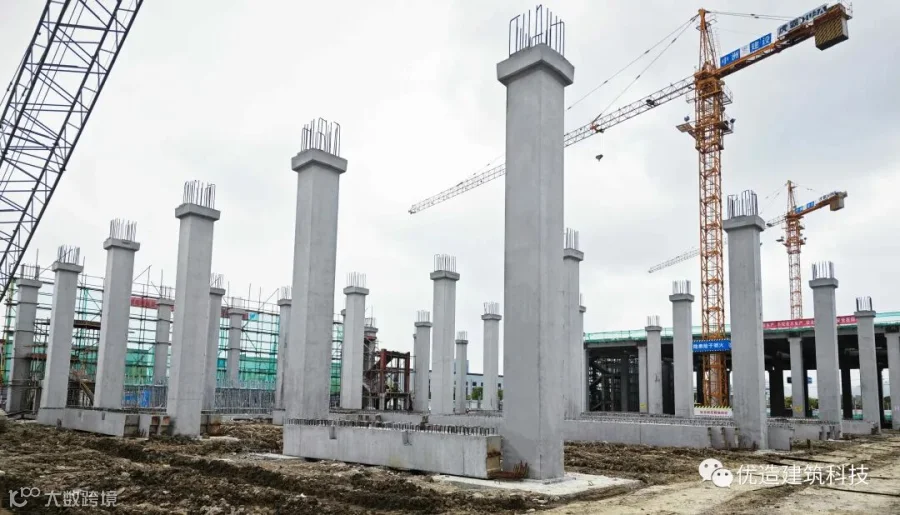

该项目于2022年11月开工,计划2024年3月竣工。目前,4#、5#库还在基础施工,1#、3#、6#库已经将首层柱子做好,开始预制梁的吊装,2#、7#库的进度最快,已经在铺设钢筋桁架楼承板了。根据总包反馈,与传统现浇做法相比,总体工期可缩短近2个月。



方案总结

总体来看,少柱、降本、快速是传统建造方式的“不可能的三角”,而先张法预应力预制整浇结构,则通过以下的手段,满足了业主的需求,创造了巨大价值:

1

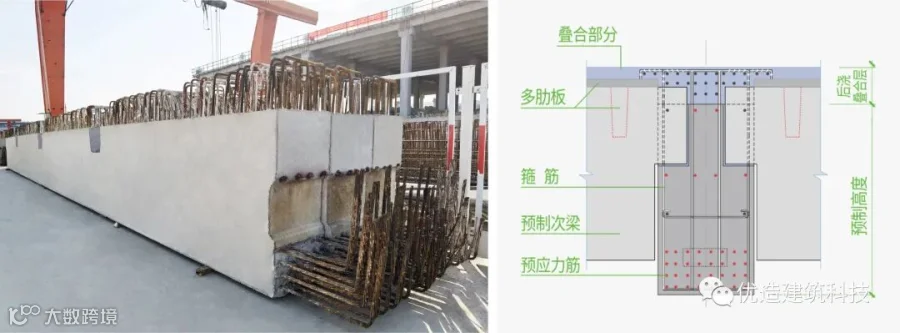

梁采用先张法预应力叠合梁,其在大跨度的条件下,更能发挥其刚度大、不带裂缝工作的优势。即使柱子减少一半,梁高也基本不增加;

2

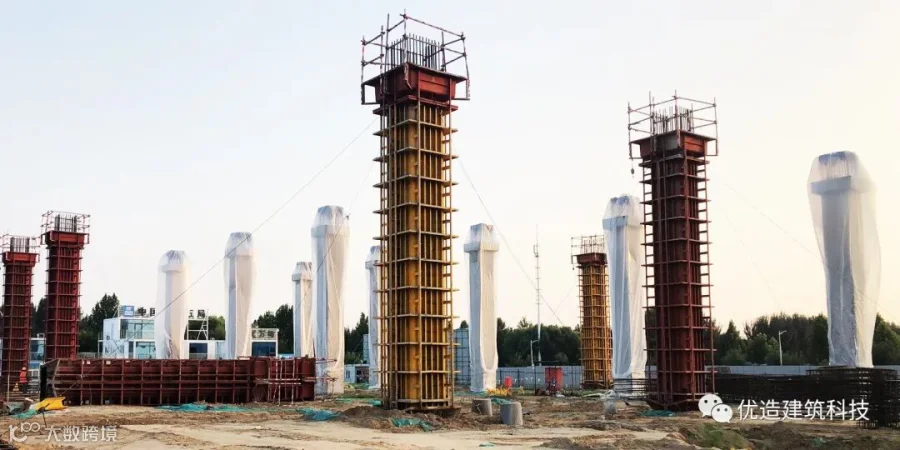

柱采用带柱帽大钢模现浇,在加快施工速度的同时,实现免支撑,大幅降低支模费用;

3

灵活的预制构件生产方案和对现场施工组织的全面考虑,发挥出这个体系流水作业的高效率,现场人少、进度还更快。


当前全国各地都已上马大量工业项目,筑巢引凤。建设符合未来工业企业需求的项目,为企业打造大空间的生产场所,是每个业主和设计院都值得参考的方向。
